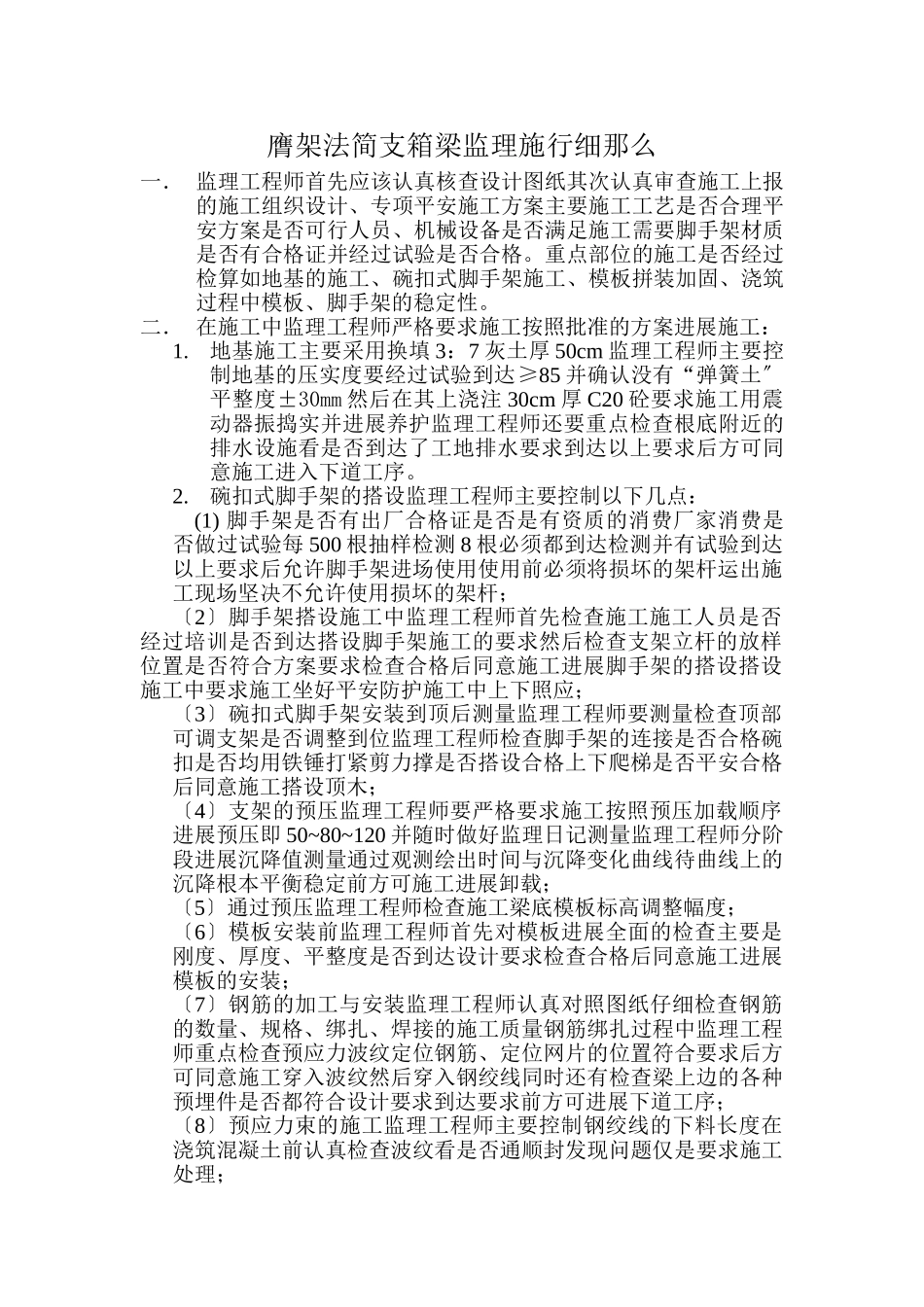

京沪高速铁路监理一标工程部膺架法简支箱梁监理施行细那么编制:审核:京沪高速铁路监理一标工程部第四监理组2021年元月膺架法简支箱梁监理施行细那么一.监理工程师首先应该认真核查设计图纸其次认真审查施工上报的施工组织设计、专项平安施工方案主要施工工艺是否合理平安方案是否可行人员、机械设备是否满足施工需要脚手架材质是否有合格证并经过试验是否合格
重点部位的施工是否经过检算如地基的施工、碗扣式脚手架施工、模板拼装加固、浇筑过程中模板、脚手架的稳定性
二.在施工中监理工程师严格要求施工按照批准的方案进展施工:1
地基施工主要采用换填3:7灰土厚50cm监理工程师主要控制地基的压实度要经过试验到达≥85并确认没有“弹簧土〞平整度±30mm然后在其上浇注30cm厚C20砼要求施工用震动器振捣实并进展养护监理工程师还要重点检查根底附近的排水设施看是否到达了工地排水要求到达以上要求后方可同意施工进入下道工序
碗扣式脚手架的搭设监理工程师主要控制以下几点:(1)脚手架是否有出厂合格证是否是有资质的消费厂家消费是否做过试验每500根抽样检测8根必须都到达检测并有试验到达以上要求后允许脚手架进场使用使用前必须将损坏的架杆运出施工现场坚决不允许使用损坏的架杆;〔2〕脚手架搭设施工中监理工程师首先检查施工施工人员是否经过培训是否到达搭设脚手架施工的要求然后检查支架立杆的放样位置是否符合方案要求检查合格后同意施工进展脚手架的搭设搭设施工中要求施工坐好平安防护施工中上下照应;〔3〕碗扣式脚手架安装到顶后测量监理工程师要测量检查顶部可调支架是否调整到位监理工程师检查脚手架的连接是否合格碗扣是否均用铁锤打紧剪力撑是否搭设合格上下爬梯是否平安合格后同意施工搭设顶木;〔4〕支架的预压监理工程师要严格要求施工按照预压加载顺序进展预压即50~80~120并随时做好监理日记测量监理工程师分阶段进展沉降值测量通过观测
