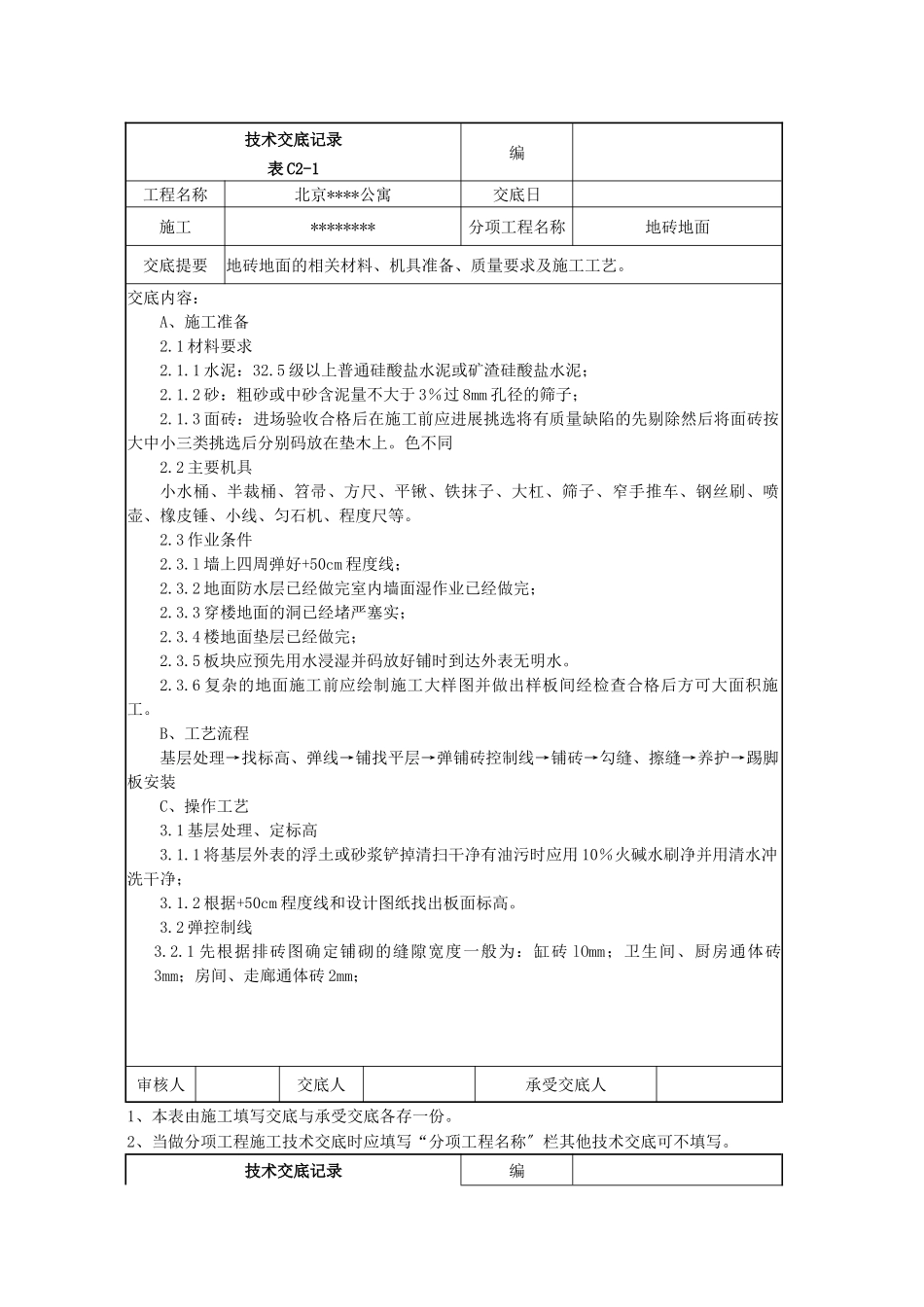

技术交底记录编表C2-1工程名称北京****公寓交底日施工********分项工程名称地砖地面交底提要地砖地面的相关材料、机具准备、质量要求及施工工艺
交底内容:A、施工准备2
1材料要求2
1水泥:32
5级以上普通硅酸盐水泥或矿渣硅酸盐水泥;2
2砂:粗砂或中砂含泥量不大于3%过8mm孔径的筛子;2
3面砖:进场验收合格后在施工前应进展挑选将有质量缺陷的先剔除然后将面砖按大中小三类挑选后分别码放在垫木上
2主要机具小水桶、半裁桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、匀石机、程度尺等
3作业条件2
l墙上四周弹好+50cm程度线;2
2地面防水层已经做完室内墙面湿作业已经做完;2
3穿楼地面的洞已经堵严塞实;2
4楼地面垫层已经做完;2
5板块应预先用水浸湿并码放好铺时到达外表无明水
6复杂的地面施工前应绘制施工大样图并做出样板间经检查合格后方可大面积施工

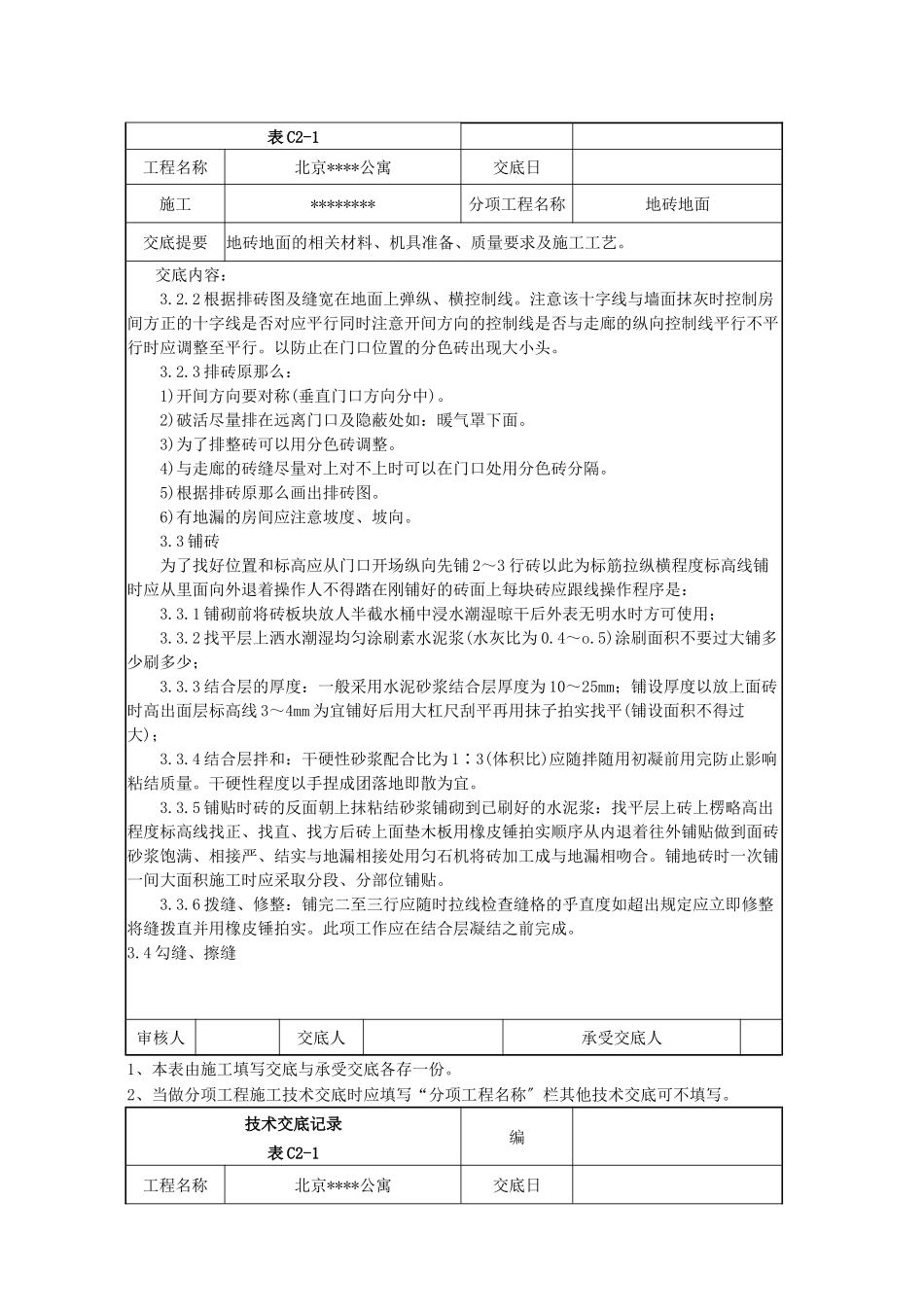

B、工艺流程基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装C、操作工艺3

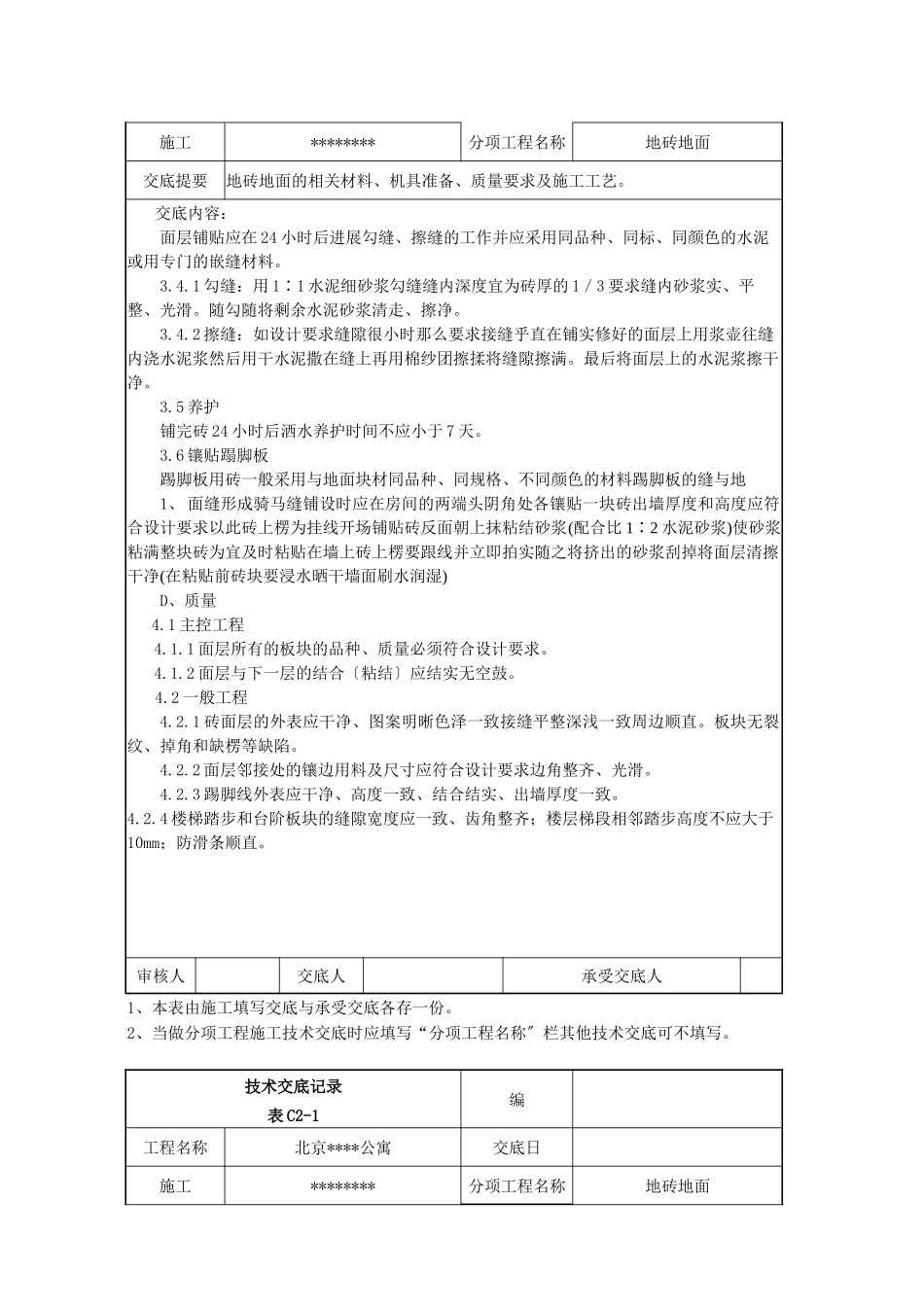

1基层处理、定标高3
1将基层外表的浮土或砂浆铲掉清扫干净有油污时应用10%火碱水刷净并用清水冲洗干净;3
2根据+50cm程度线和设计图纸找出板面标高
2弹控制线3
1先根据排砖图确定铺砌的缝隙宽度一般为:缸砖lOmm;卫生间、厨房通体砖3mm;房间、走廊通体砖2mm;审核人交底人承受交底人1、本表由施工填写交底与承受交底各存一份
2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写
技术交底记录编表C2-1工程名称北京****公寓交底日施工********分项工程名称地砖地面交底提要地砖地面的相关材料、机具准备、质量要求及施工工艺
交底内容:3
2根据排砖图及缝宽在地面上弹
