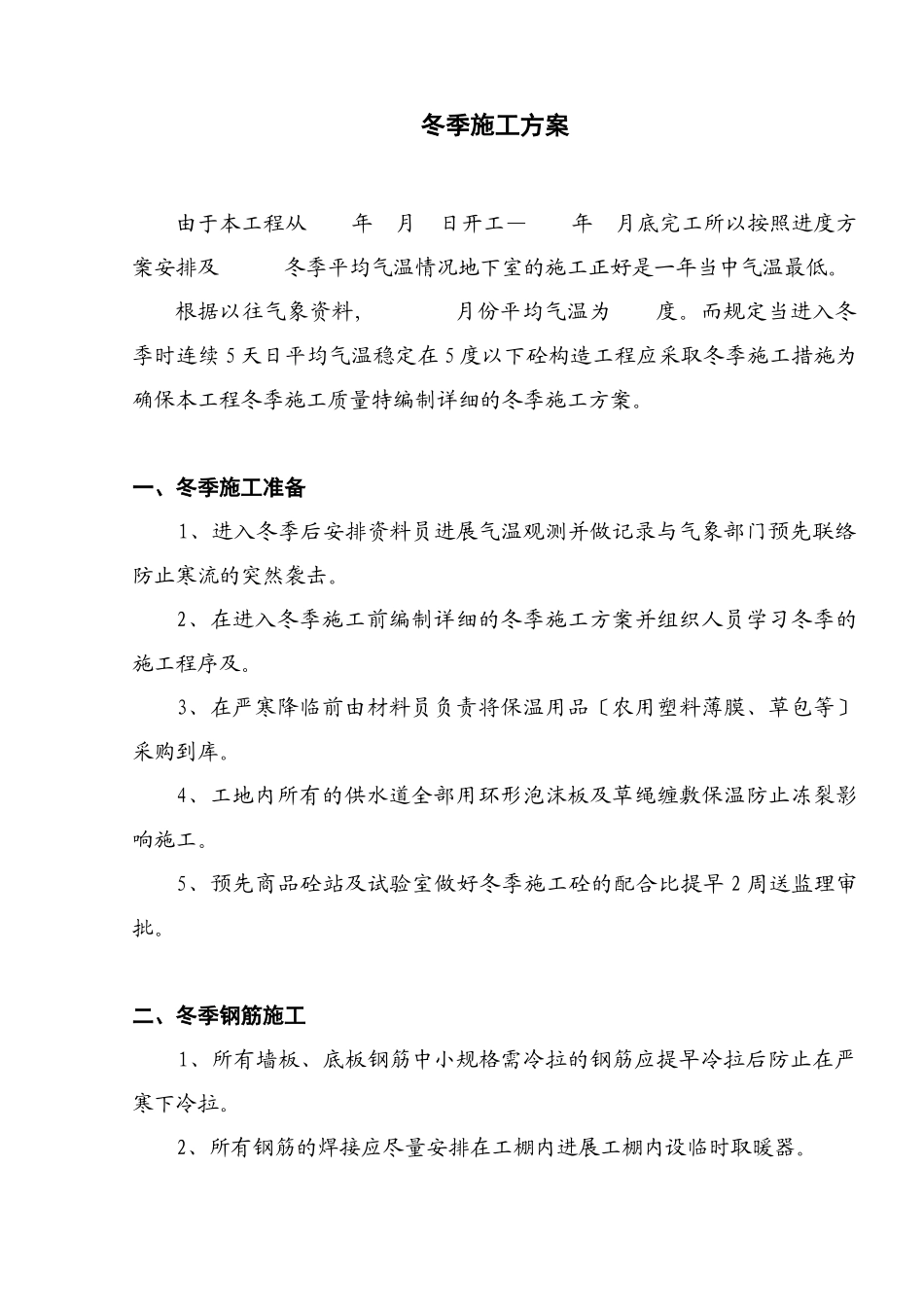

冬季施工方案由于本工程从年月日开工—年月底完工所以按照进度方案安排及冬季平均气温情况地下室的施工正好是一年当中气温最低
根据以往气象资料,月份平均气温为度
而规定当进入冬季时连续5天日平均气温稳定在5度以下砼构造工程应采取冬季施工措施为确保本工程冬季施工质量特编制详细的冬季施工方案
一、冬季施工准备1、进入冬季后安排资料员进展气温观测并做记录与气象部门预先联络防止寒流的突然袭击
2、在进入冬季施工前编制详细的冬季施工方案并组织人员学习冬季的施工程序及
3、在严寒降临前由材料员负责将保温用品〔农用塑料薄膜、草包等〕采购到库
4、工地内所有的供水道全部用环形泡沫板及草绳缠敷保温防止冻裂影响施工
5、预先商品砼站及试验室做好冬季施工砼的配合比提早2周送监理审批
二、冬季钢筋施工1、所有墙板、底板钢筋中小规格需冷拉的钢筋应提早冷拉后防止在严寒下冷拉
2、所有钢筋的焊接应尽量安排在工棚内进展工棚内设临时取暖器
3、当在负温天气下钢筋必须在室外焊接时应采用负温焊接参数进展施焊

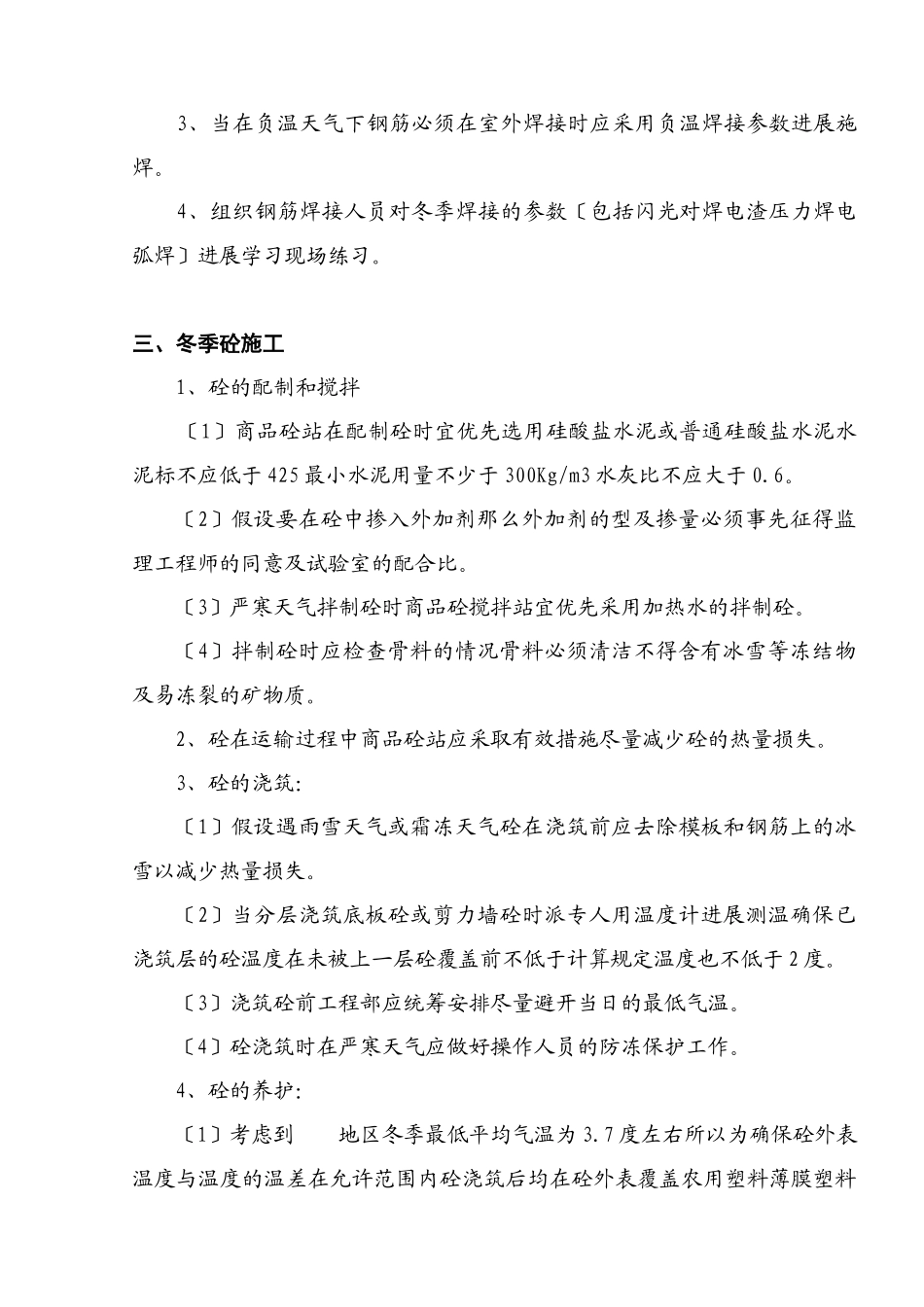

4、组织钢筋焊接人员对冬季焊接的参数〔包括闪光对焊电渣压力焊电弧焊〕进展学习现场练习
三、冬季砼施工1、砼的配制和搅拌〔1〕商品砼站在配制砼时宜优先选用硅酸盐水泥或普通硅酸盐水泥水泥标不应低于425最小水泥用量不少于300Kg/m3水灰比不应大于0
〔2〕假设要在砼中掺入外加剂那么外加剂的型及掺量必须事先征得监理工程师的同意及试验室的配合比
〔3〕严寒天气拌制砼时商品砼搅拌站宜优先采用加热水的拌制砼
〔4〕拌制砼时应检查骨料的情况骨料必须清洁不得含有冰雪等冻结物及易冻裂的矿物质
2、砼在运输过程中商品砼站应采取有效措施尽量减少砼的热量损失
3、砼的浇筑:〔1〕假设遇雨雪天气或霜冻天气砼在浇筑前应去除模板和钢筋上的冰雪以减少热量损失
〔2〕当分层浇筑底板砼或剪力墙砼时派专人用温度计进展测温确保已浇筑层的砼温度在
