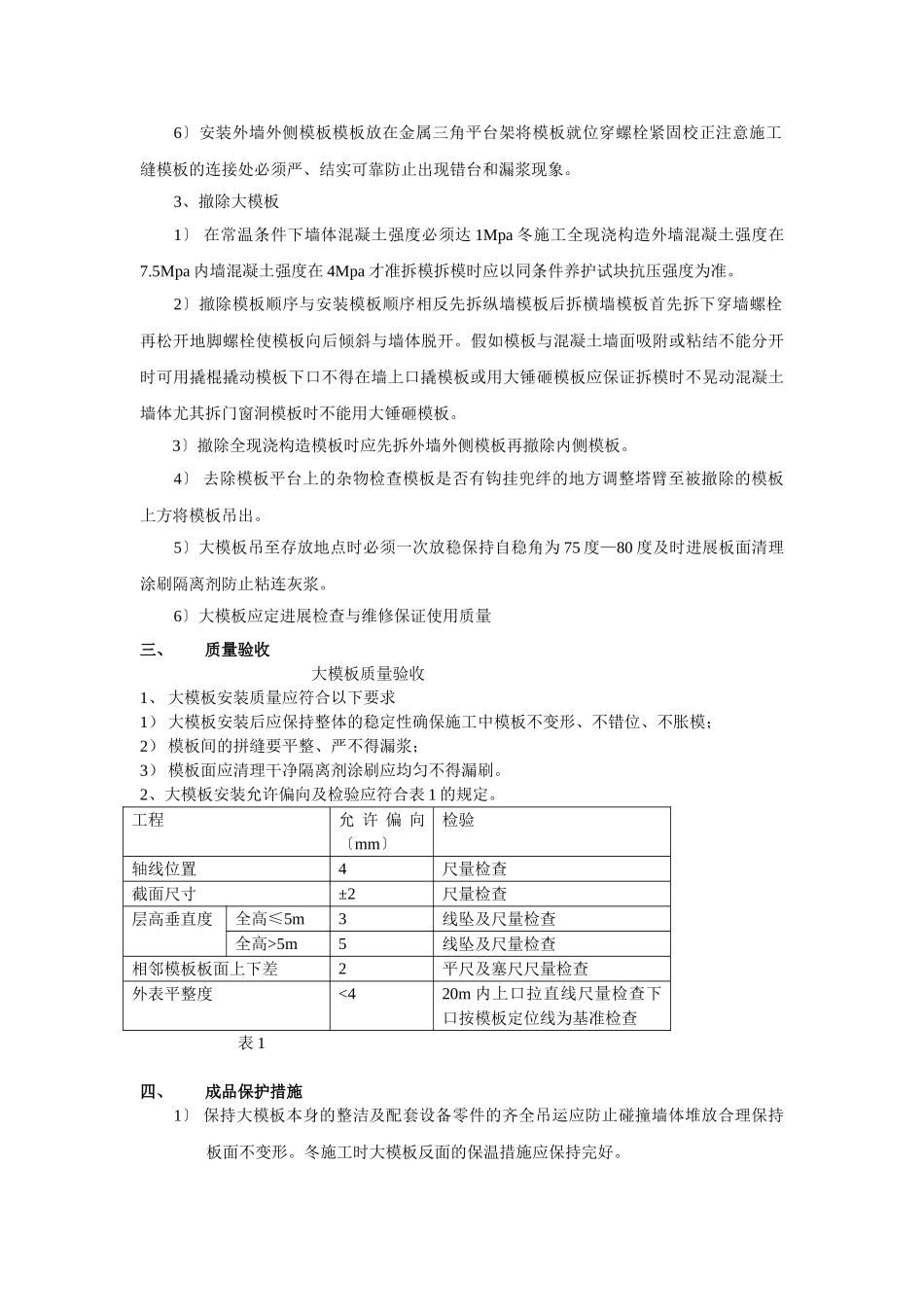

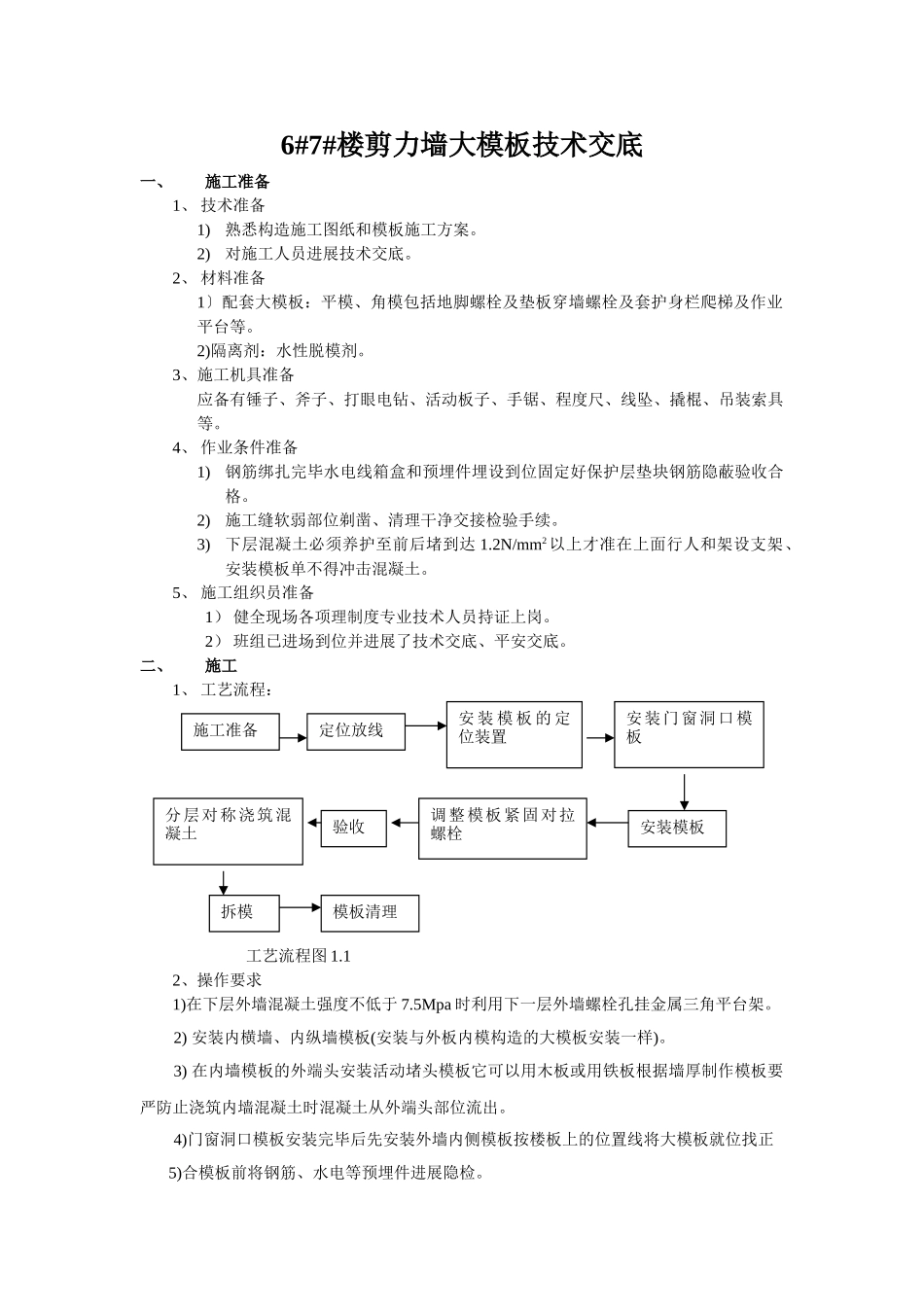

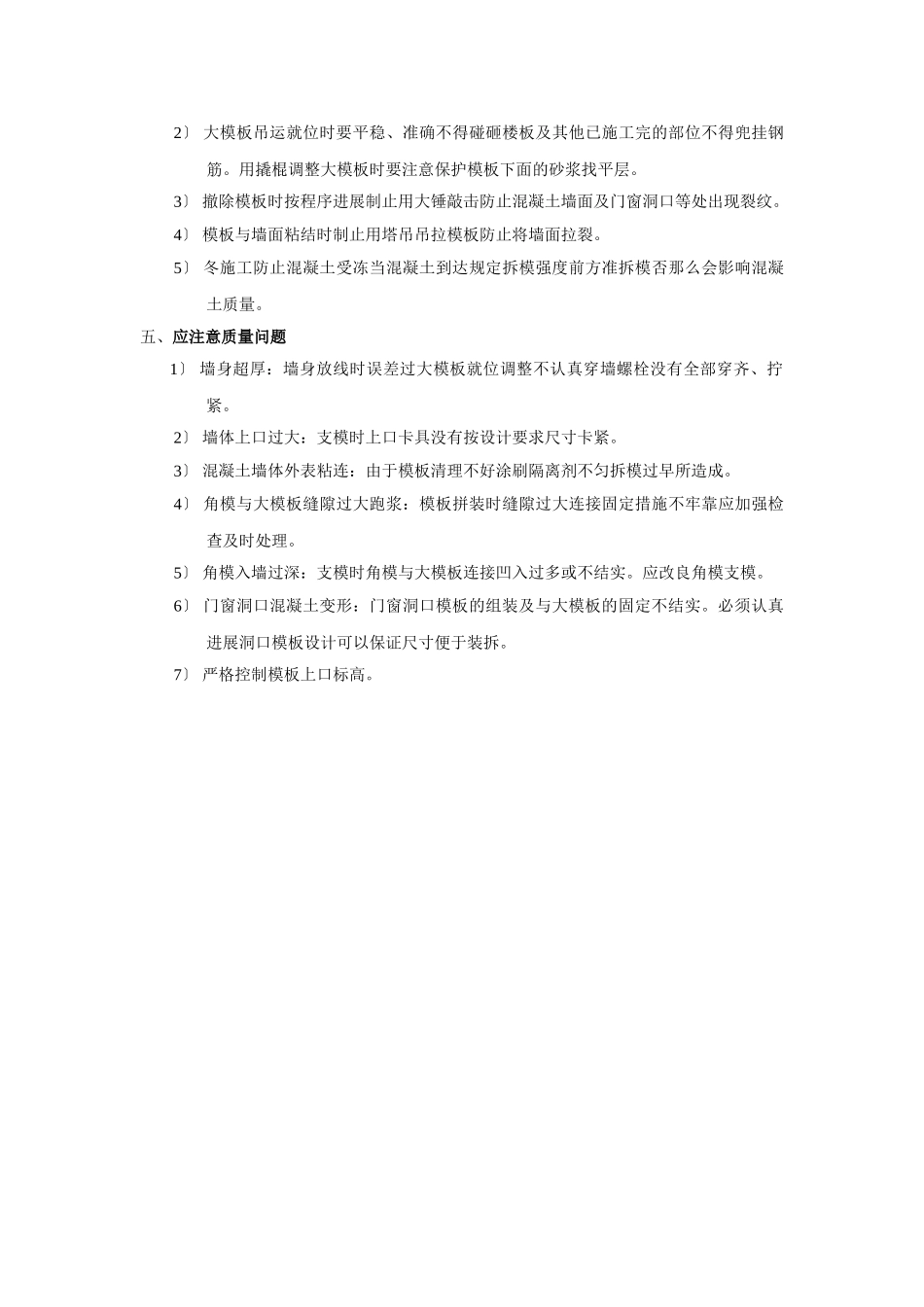

6#7#楼剪力墙大模板技术交底一、施工准备1、技术准备1)熟悉构造施工图纸和模板施工方案
2)对施工人员进展技术交底
2、材料准备1〕配套大模板:平模、角模包括地脚螺栓及垫板穿墙螺栓及套护身栏爬梯及作业平台等
2)隔离剂:水性脱模剂
3、施工机具准备应备有锤子、斧子、打眼电钻、活动板子、手锯、程度尺、线坠、撬棍、吊装索具等
4、作业条件准备1)钢筋绑扎完毕水电线箱盒和预埋件埋设到位固定好保护层垫块钢筋隐蔽验收合格
2)施工缝软弱部位剃凿、清理干净交接检验手续
3)下层混凝土必须养护至前后堵到达1
2N/mm2以上才准在上面行人和架设支架、安装模板单不得冲击混凝土
5、施工组织员准备1)健全现场各项理制度专业技术人员持证上岗
2)班组已进场到位并进展了技术交底、平安交底
二、施工1、工艺流程:工艺流程图1
12、操作要求1)在下层外墙混凝土强度不低于7
5Mpa时利用下一层外墙螺栓孔挂金属三角平台架
2)安装内横墙、内纵墙模板(安装与外板内模构造的大模板安装一样)
3)在内墙模板的外端头安装活动堵头模板它可以用木板或用铁板根据墙厚制作模板要严防止浇筑内墙混凝土时混凝土从外端头部位流出
4)门窗洞口模板安装完毕后先安装外墙内侧模板按楼板上的位置线将大模板就位找正5)合模板前将钢筋、水电等预埋件进展隐检
施工准备定位放线安装模板的定位装置安装门窗洞口模板安装模板调整模板紧固对拉螺栓验收分层对称浇筑混凝土拆模模板清理6〕安装外墙外侧模板模板放在金属三角平台架将模板就位穿螺栓紧固校正注意施工缝模板的连接处必须严、结实可靠防止出现错台和漏浆现象
3、撤除大模板1〕在常温条件下墙体混凝土强度必须达1Mpa冬施工全现浇构造外墙混凝土强度在7
5Mpa内墙混凝土强度在4Mpa才准拆模拆模时应以同条件养护试块抗压强度为准
2〕撤除模板顺序与安装模板顺序相反先拆纵墙模板后拆横墙模板首先拆下穿墙螺
