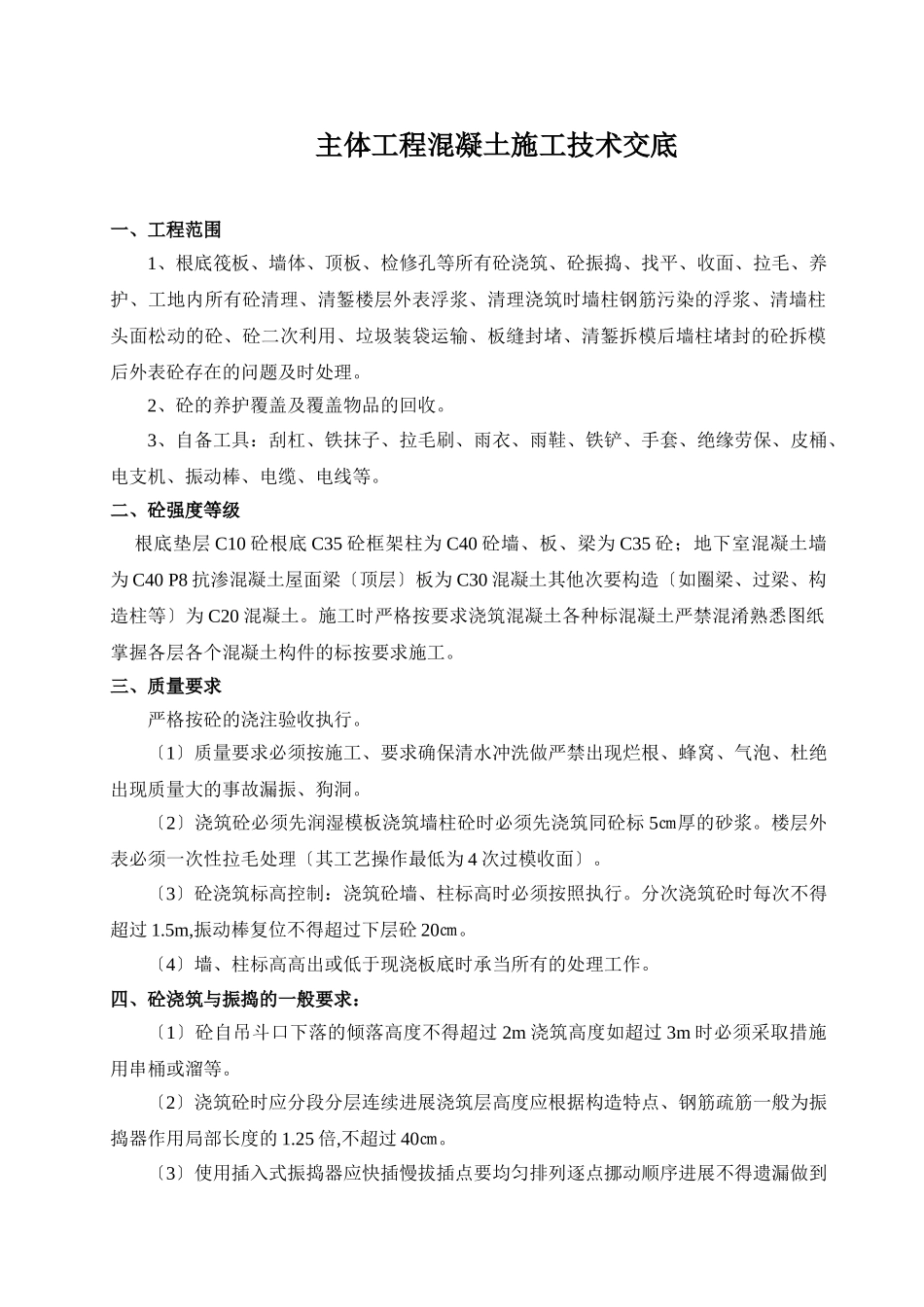

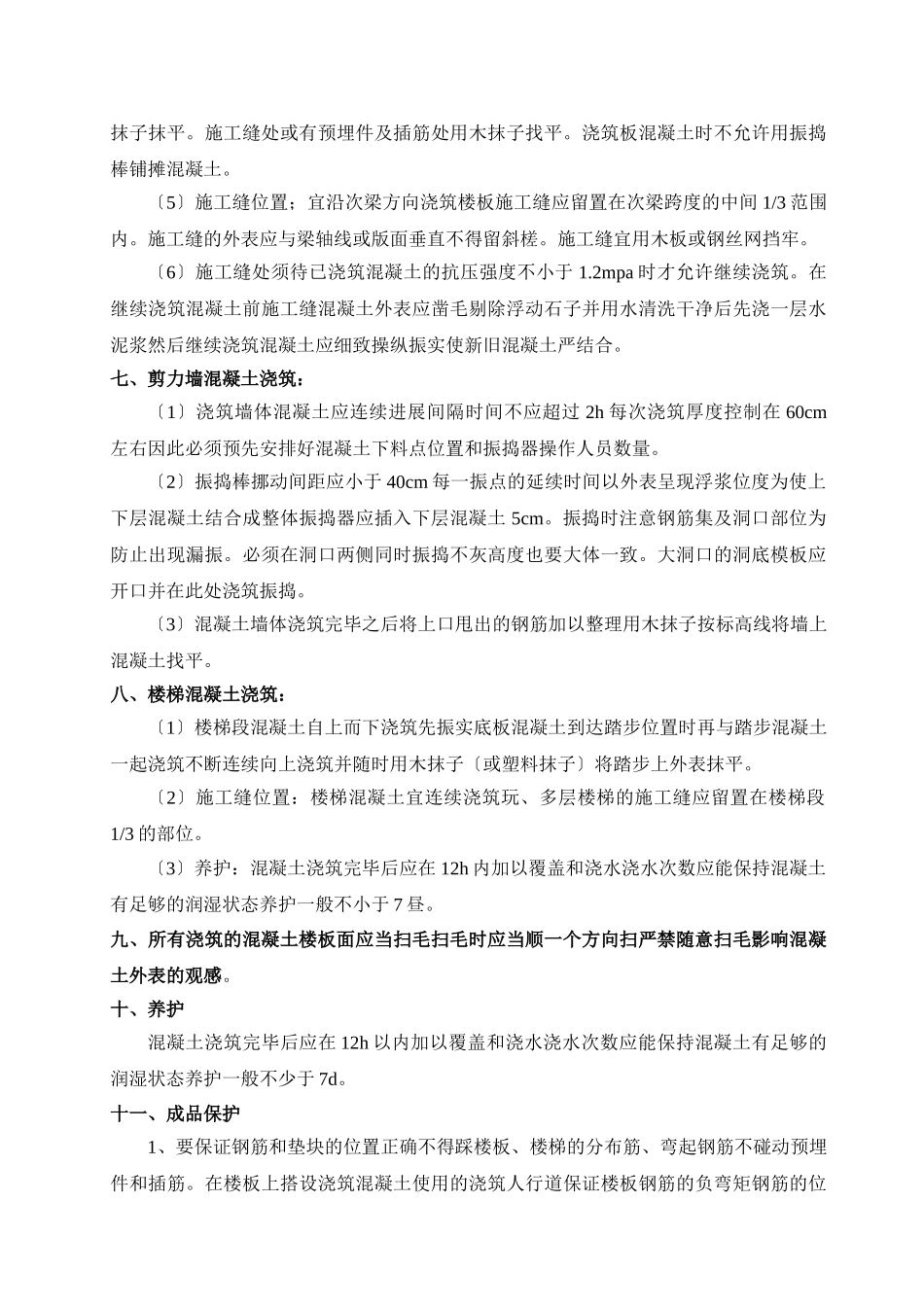

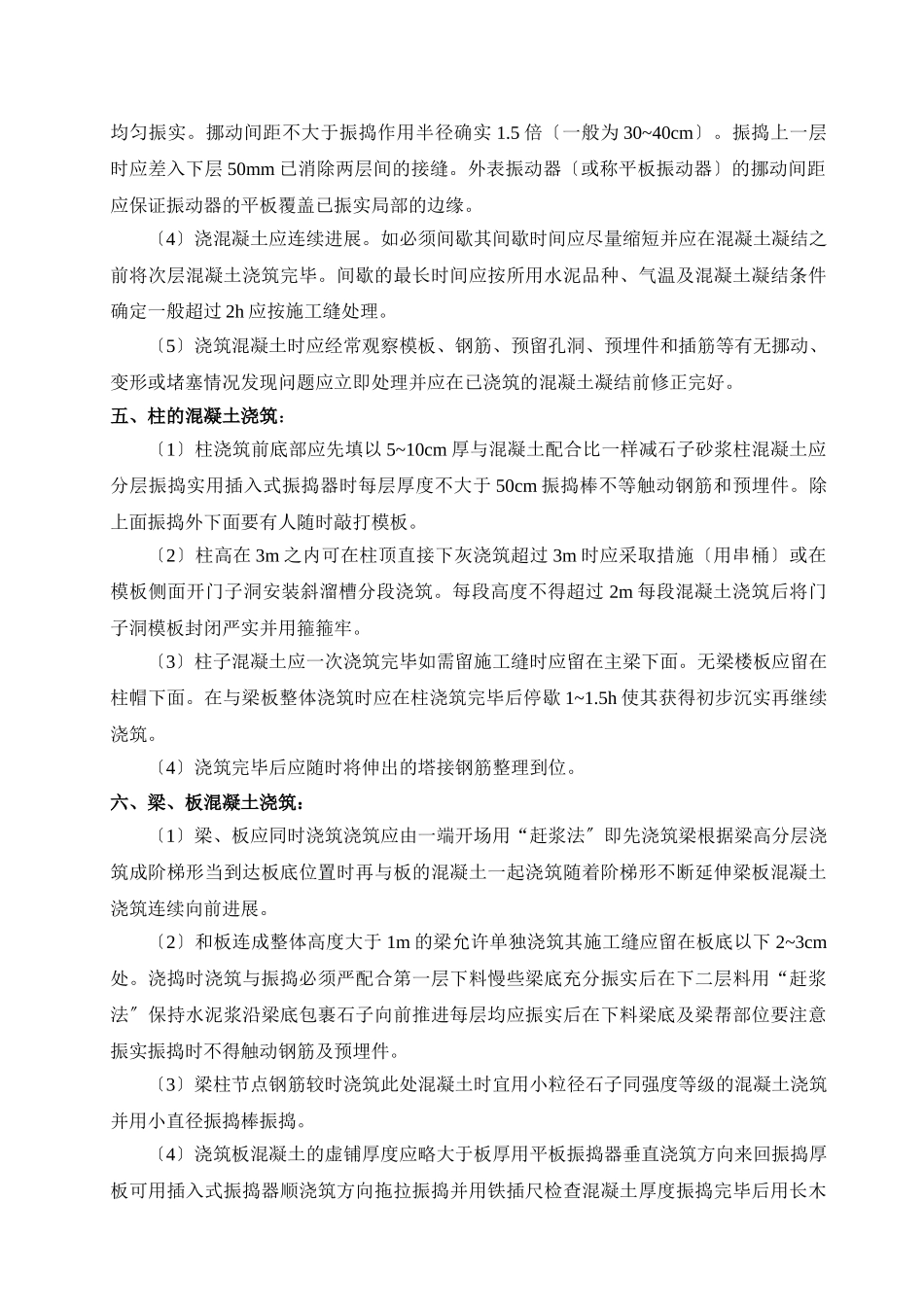

主体工程混凝土施工技术交底一、工程范围1、根底筏板、墙体、顶板、检修孔等所有砼浇筑、砼振捣、找平、收面、拉毛、养护、工地内所有砼清理、清錾楼层外表浮浆、清理浇筑时墙柱钢筋污染的浮浆、清墙柱头面松动的砼、砼二次利用、垃圾装袋运输、板缝封堵、清錾拆模后墙柱堵封的砼拆模后外表砼存在的问题及时处理。2、砼的养护覆盖及覆盖物品的回收。3、自备工具:刮杠、铁抹子、拉毛刷、雨衣、雨鞋、铁铲、手套、绝缘劳保、皮桶、电支机、振动棒、电缆、电线等。二、砼强度等级根底垫层C10砼根底C35砼框架柱为C40砼墙、板、梁为C35砼;地下室混凝土墙为C40P8抗渗混凝土屋面梁〔顶层〕板为C30混凝土其他次要构造〔如圈梁、过梁、构造柱等〕为C20混凝土。施工时严格按要求浇筑混凝土各种标混凝土严禁混淆熟悉图纸掌握各层各个混凝土构件的标按要求施工。三、质量要求严格按砼的浇注验收执行。〔1〕质量要求必须按施工、要求确保清水冲洗做严禁出现烂根、蜂窝、气泡、杜绝出现质量大的事故漏振、狗洞。〔2〕浇筑砼必须先润湿模板浇筑墙柱砼时必须先浇筑同砼标5㎝厚的砂浆。楼层外表必须一次性拉毛处理〔其工艺操作最低为4次过模收面〕。〔3〕砼浇筑标高控制:浇筑砼墙、柱标高时必须按照执行。分次浇筑砼时每次不得超过1.5m,振动棒复位不得超过下层砼20㎝。〔4〕墙、柱标高高出或低于现浇板底时承当所有的处理工作。四、砼浇筑与振捣的一般要求:〔1〕砼自吊斗口下落的倾落高度不得超过2m浇筑高度如超过3m时必须采取措施用串桶或溜等。〔2〕浇筑砼时应分段分层连续进展浇筑层高度应根据构造特点、钢筋疏筋一般为振捣器作用局部长度的1.25倍,不超过40㎝。〔3〕使用插入式振捣器应快插慢拔插点要均匀排列逐点挪动顺序进展不得遗漏做到均匀振实。挪动间距不大于振捣作用半径确实1.5倍〔一般为30~40cm〕。振捣上一层时应差入下层50mm已消除两层间的接缝。外表振动器〔或称平板振动器〕的挪动间距应保证振动器的平板覆盖已振实局部的边缘。〔4〕浇混凝土应连续进展。如必须间歇其间歇时间应尽量缩短并应在混凝土凝结之前将次层混凝土浇筑完毕。间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定一般超过2h应按施工缝处理。〔5〕浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无挪动、变形或堵塞情况发现问题应立即处理并应在已浇筑的混凝土凝结前修正完好。五、柱的混凝土浇筑:〔1〕柱浇筑前底部应先填以5~10cm厚与混凝土配合比一样减石子砂浆柱混凝土应分层振捣实用插入式振捣器时每层厚度不大于50cm振捣棒不等触动钢筋和预埋件。除上面振捣外下面要有人随时敲打模板。〔2〕柱高在3m之内可在柱顶直接下灰浇筑超过3m时应采取措施〔用串桶〕或在模板侧面开门子洞安装斜溜槽分段浇筑。每段高度不得超过2m每段混凝土浇筑后将门子洞模板封闭严实并用箍箍牢。〔3〕柱子混凝土应一次浇筑完毕如需留施工缝时应留在主梁下面。无梁楼板应留在柱帽下面。在与梁板整体浇筑时应在柱浇筑完毕后停歇1~1.5h使其获得初步沉实再继续浇筑。〔4〕浇筑完毕后应随时将伸出的塔接钢筋整理到位。六、梁、板混凝土浇筑:〔1〕梁、板应同时浇筑浇筑应由一端开场用“赶浆法〞即先浇筑梁根据梁高分层浇筑成阶梯形当到达板底位置时再与板的混凝土一起浇筑随着阶梯形不断延伸梁板混凝土浇筑连续向前进展。〔2〕和板连成整体高度大于1m的梁允许单独浇筑其施工缝应留在板底以下2~3cm处。浇捣时浇筑与振捣必须严配合第一层下料慢些梁底充分振实后在下二层料用“赶浆法〞保持水泥浆沿梁底包裹石子向前推进每层均应振实后在下料梁底及梁帮部位要注意振实振捣时不得触动钢筋及预埋件。〔3〕梁柱节点钢筋较时浇筑此处混凝土时宜用小粒径石子同强度等级的混凝土浇筑并用小直径振捣棒振捣。〔4〕浇筑板混凝土的虚铺厚度应略大于板厚用平板振捣器垂直浇筑方向来回振捣厚板可用插入式振捣器顺浇筑方向拖拉振捣并用铁插尺检查混凝土厚度振捣完毕后用长木抹子抹平。施工缝处或有预埋件及插筋处用木抹子找平。浇筑板混凝土时不允许用振捣棒铺摊混凝土。〔5〕施工缝位置;宜沿次梁方向浇筑楼板施工缝应留置在...
