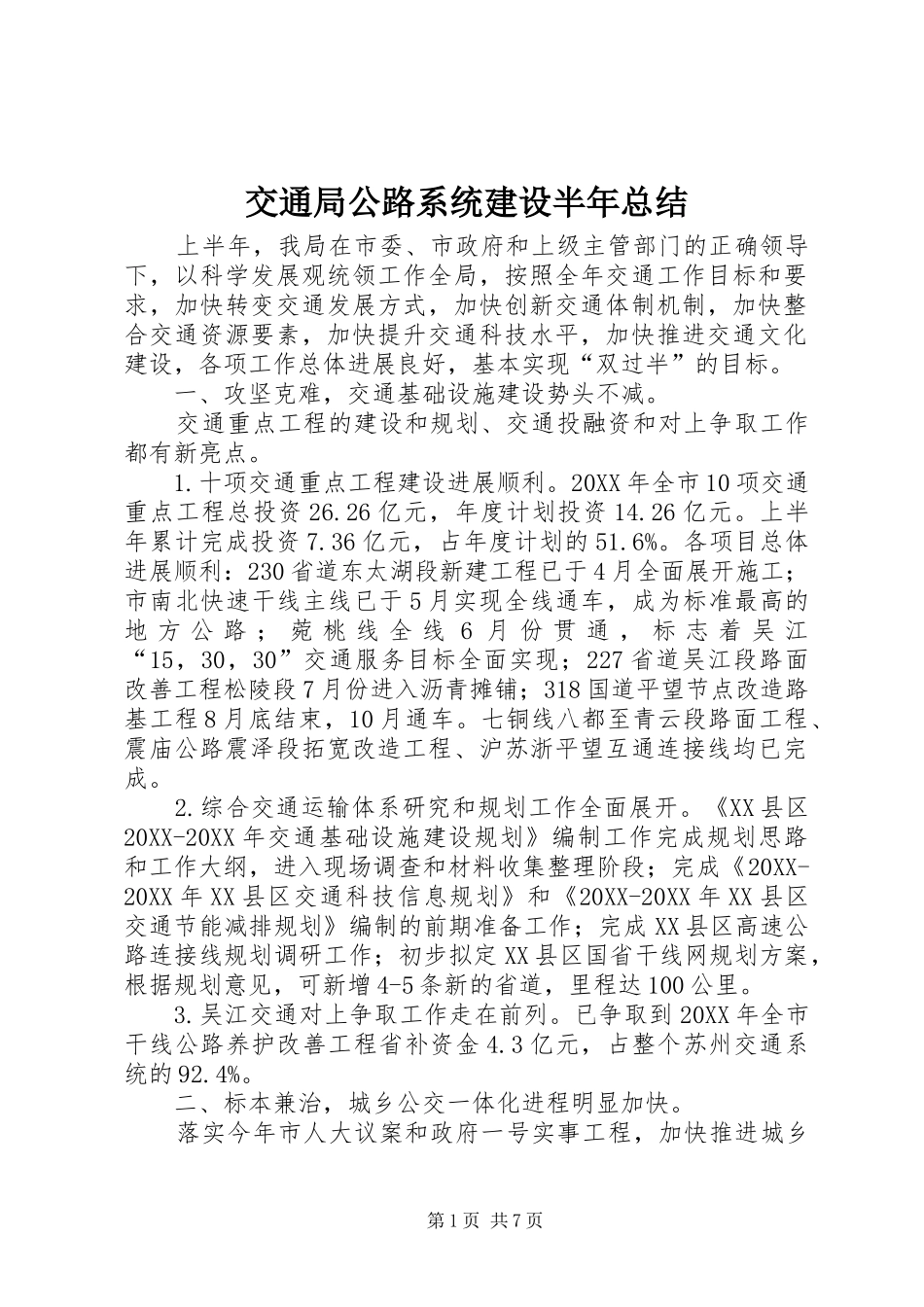

交通局公路系统建设半年总结上半年,我局在市委、市政府和上级主管部门的正确领导下,以科学发展观统领工作全局,按照全年交通工作目标和要求,加快转变交通发展方式,加快创新交通体制机制,加快整合交通资源要素,加快提升交通科技水平,加快推进交通文化建设,各项工作总体进展良好,基本实现“双过半”的目标
一、攻坚克难,交通基础设施建设势头不减
交通重点工程的建设和规划、交通投融资和对上争取工作都有新亮点
十项交通重点工程建设进展顺利
20XX年全市10项交通重点工程总投资26
26亿元,年度计划投资14
上半年累计完成投资7
36亿元,占年度计划的51
各项目总体进展顺利:230省道东太湖段新建工程已于4月全面展开施工;市南北快速干线主线已于5月实现全线通车,成为标准最高的地方公路;菀桃线全线6月份贯通,标志着吴江“15,30,30”交通服务目标全面实现;227省道吴江段路面改善工程松陵段7月份进入沥青摊铺;318国道平望节点改造路基工程8月底结束,10月通车
七铜线八都至青云段路面工程、震庙公路震泽段拓宽改造工程、沪苏浙平望互通连接线均已完成
综合交通运输体系研究和规划工作全面展开
《XX县区20XX-20XX年交通基础设施建设规划》编制工作完成规划思路和工作大纲,进入现场调查和材料收集整理阶段;完成《20XX-20XX年XX县区交通科技信息规划》和《20XX-20XX年XX县区交通节能减排规划》编制的前期准备工作;完成XX县区高速公路连接线规划调研工作;初步拟定XX县区国省干线网规划方案,根据规划意见,可新增4-5条新的省道,里程达100公里
吴江交通对上争取工作走在前列
已争取到20XX年全市干线公路养护改善工程省补资金4
3亿元,占整个苏州交通系统的92

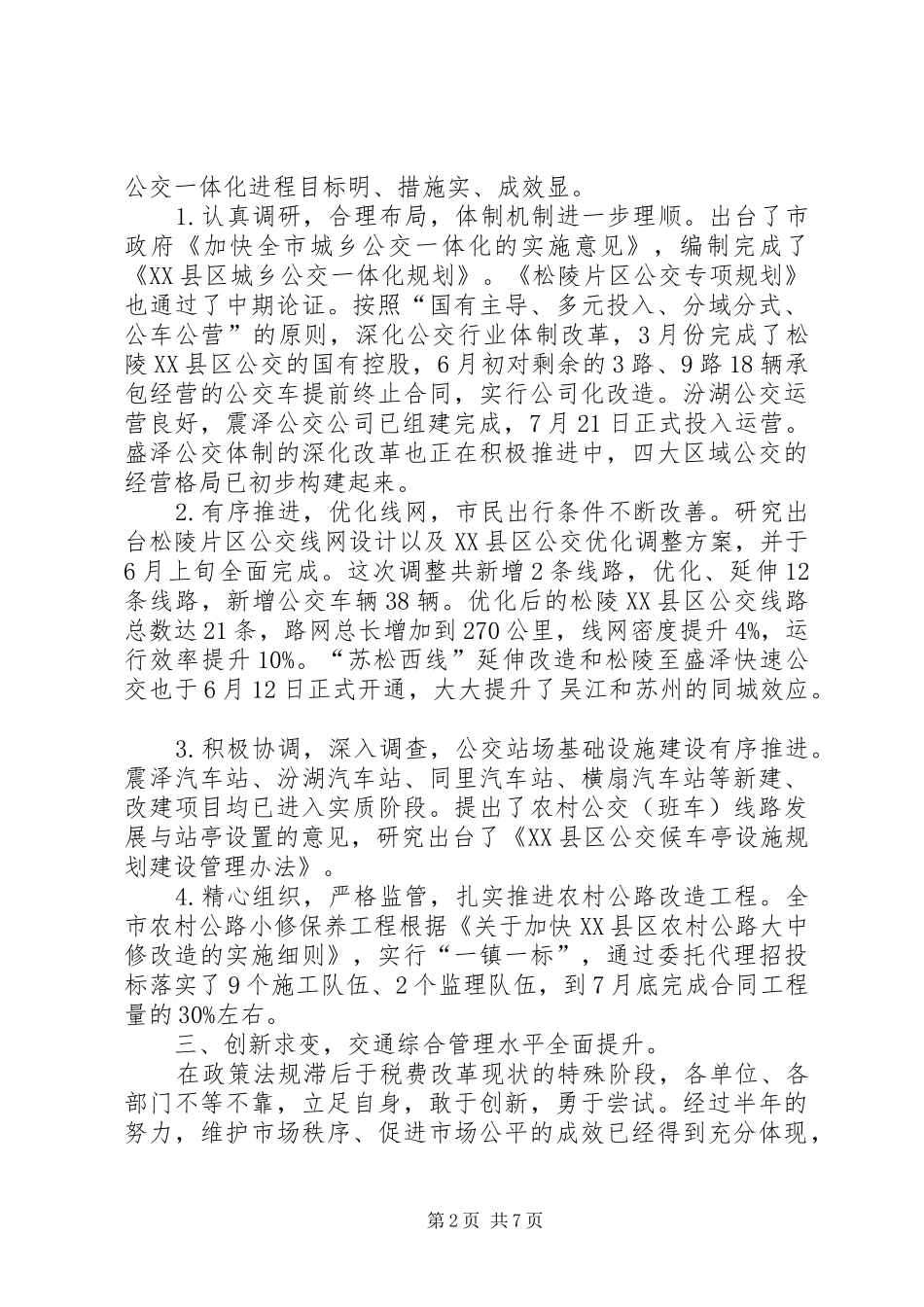

二、标本兼治,城乡公交一体化进程明显加快
落实今年市人大议案和政府一号实事工程,加快推进城乡
