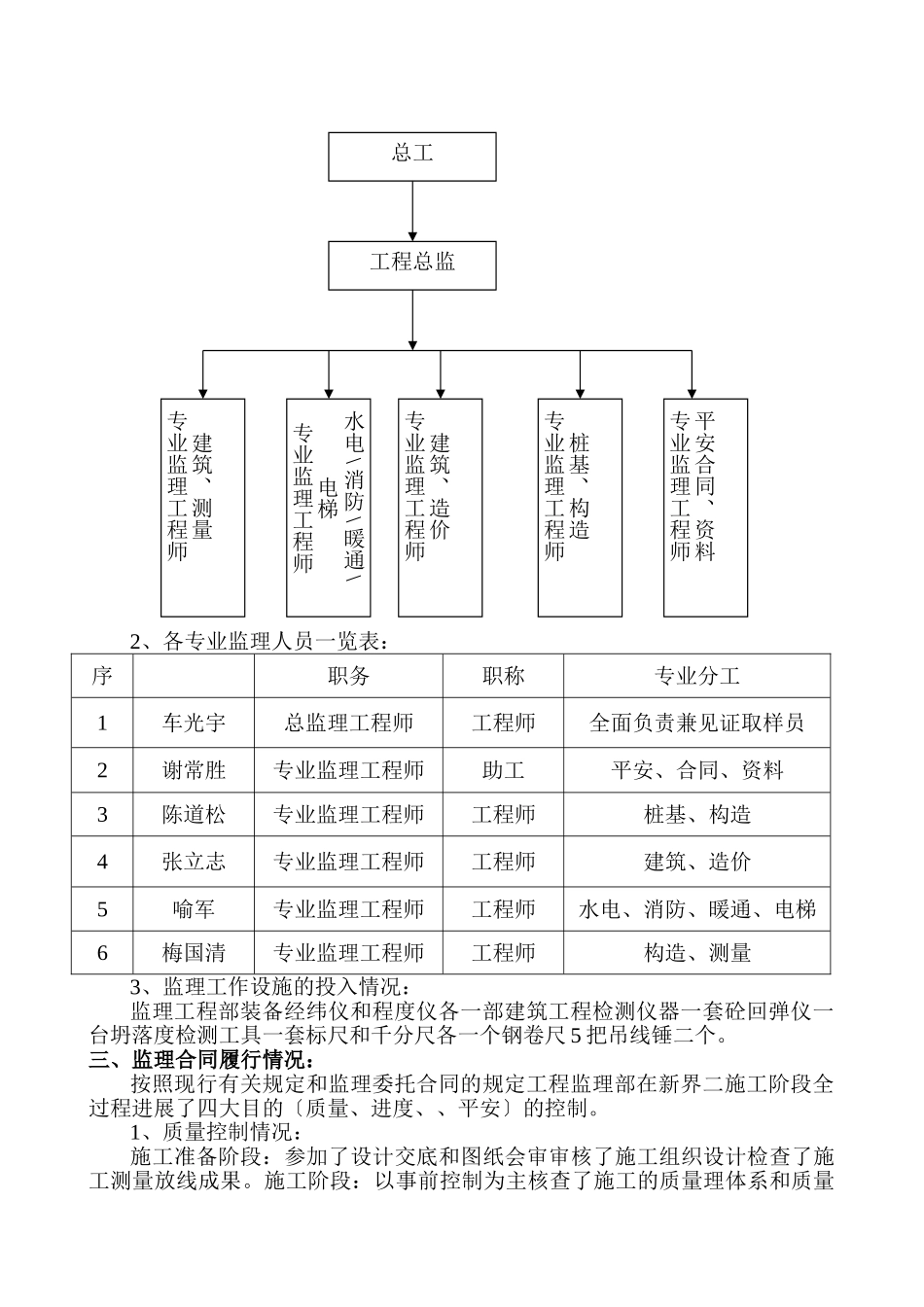

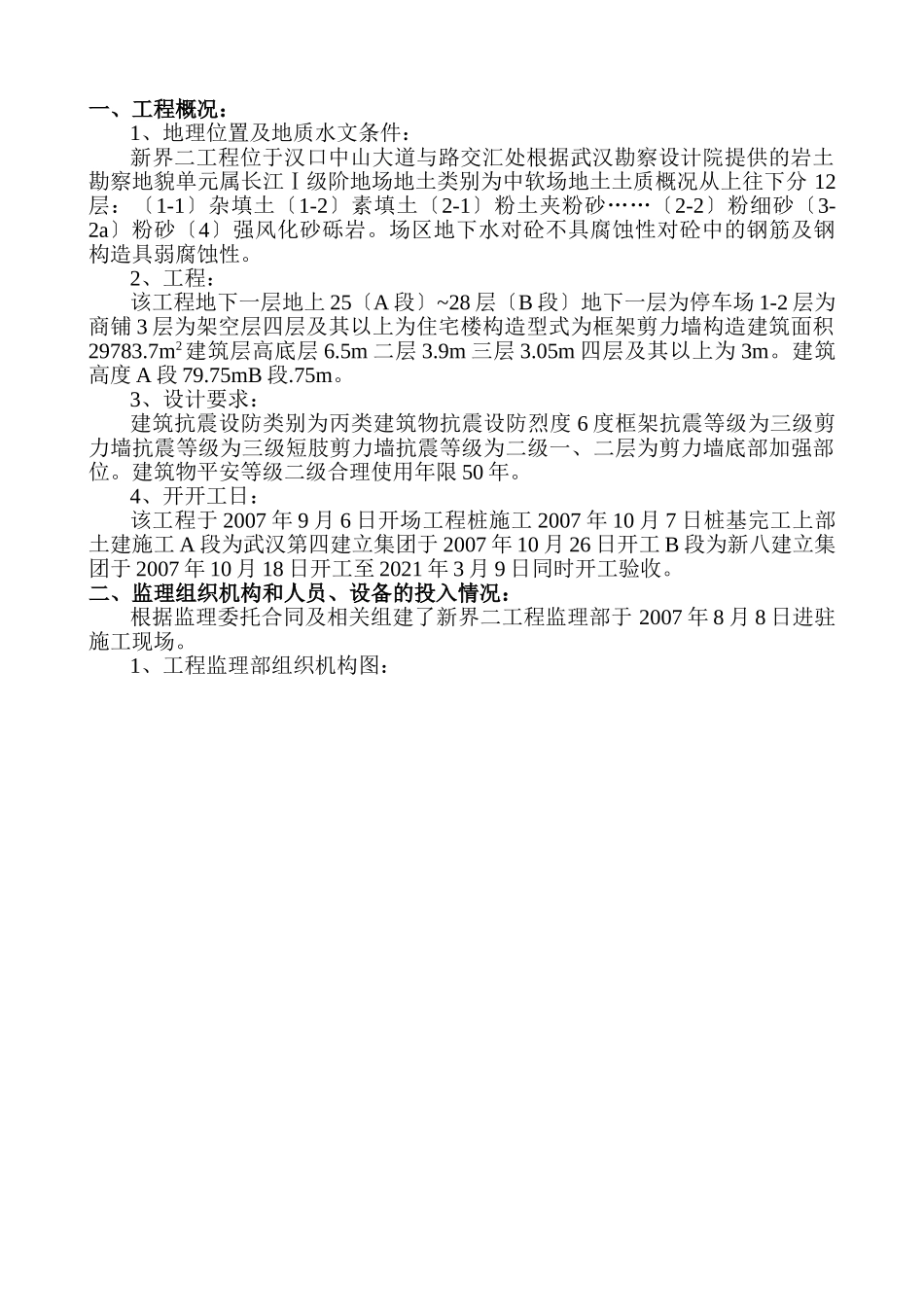

一、工程概况:1、地理位置及地质水文条件:新界二工程位于汉口中山大道与路交汇处根据武汉勘察设计院提供的岩土勘察地貌单元属长江Ⅰ级阶地场地土类别为中软场地土土质概况从上往下分12层:〔1-1〕杂填土〔1-2〕素填土〔2-1〕粉土夹粉砂……〔2-2〕粉细砂〔3-2a〕粉砂〔4〕强风化砂砾岩。场区地下水对砼不具腐蚀性对砼中的钢筋及钢构造具弱腐蚀性。2、工程:该工程地下一层地上25〔A段〕~28层〔B段〕地下一层为停车场1-2层为商铺3层为架空层四层及其以上为住宅楼构造型式为框架剪力墙构造建筑面积29783.7m2建筑层高底层6.5m二层3.9m三层3.05m四层及其以上为3m。建筑高度A段79.75mB段.75m。3、设计要求:建筑抗震设防类别为丙类建筑物抗震设防烈度6度框架抗震等级为三级剪力墙抗震等级为三级短肢剪力墙抗震等级为二级一、二层为剪力墙底部加强部位。建筑物平安等级二级合理使用年限50年。4、开开工日:该工程于2007年9月6日开场工程桩施工2007年10月7日桩基完工上部土建施工A段为武汉第四建立集团于2007年10月26日开工B段为新八建立集团于2007年10月18日开工至2021年3月9日同时开工验收。二、监理组织机构和人员、设备的投入情况:根据监理委托合同及相关组建了新界二工程监理部于2007年8月8日进驻施工现场。1、工程监理部组织机构图:2、各专业监理人员一览表:序职务职称专业分工1车光宇总监理工程师工程师全面负责兼见证取样员2谢常胜专业监理工程师助工平安、合同、资料3陈道松专业监理工程师工程师桩基、构造4张立志专业监理工程师工程师建筑、造价5喻军专业监理工程师工程师水电、消防、暖通、电梯6梅国清专业监理工程师工程师构造、测量3、监理工作设施的投入情况:监理工程部装备经纬仪和程度仪各一部建筑工程检测仪器一套砼回弹仪一台坍落度检测工具一套标尺和千分尺各一个钢卷尺5把吊线锤二个。三、监理合同履行情况:按照现行有关规定和监理委托合同的规定工程监理部在新界二施工阶段全过程进展了四大目的〔质量、进度、、平安〕的控制。1、质量控制情况:施工准备阶段:参加了设计交底和图纸会审审核了施工组织设计检查了施工测量放线成果。施工阶段:以事前控制为主核查了施工的质量理体系和质量总工工程总监建筑、测量专业监理工程师水电\消防\暖通\电梯专业监理工程师建筑、造价专业监理工程师桩基、构造专业监理工程师平安合同、资料专业监理工程师保证体系查验了各楼层的测量放线对进场材料的签证认可审查了主要分部〔分项〕工程施工方案施工中对施工现场进展有目的地巡视检查对关键部位、关键工序进展了旁站监视对隐蔽工程及分项、分部工程进展验收。开工验收阶段:在建立的组织下于2021年2月5日开场对该工程进展了分户验收经初步检查发现还有较多部位需进展返修如门窗开关不灵敏、缝隙不均匀、部分胶未打好有渗水现象地面部分空鼓外墙砖个别部位破损个别房间开间尺寸超标等问题都做了详细记录并反应给施工要求进展返修返修后再次组织检查验收直到到达合格。于2021年3月9日建立组织对该工程进展工程开工验收与会各代表一致认为工程质量符合设计要求到达验收的合格同意验收质监站对验收全过程进展了监视。2、进度控制情况:监理工程部根据监理的要求对施工报送的总进度方案和阶段性〔月〕进度方案进展了审批并对进度方案的落实情况进展了检查和分析。要求施工报送周进度方案并催促、检查每天完成进度情况按周检查实际进度与周方案进度进展比拟、分析严格落实周方案以确保月方案的完成。3、控制情况:监理工程部要求施工根据已确认的当月完成工程量根据施工承包合同的约定计算工程进度款报监理工程部监理工程师审核签认由总监签发?工程款支付证书?并报建立工程部。对合同外的工程量及变更进展了审核和签认。4、平安控制情况:审查了施工组织设计中的平安技术措施和专项施工方案包括施工用电方案、塔吊安装使用方案、脚手架搭拆方案等是否符合工程建立强迫性审查了施工的平安消费保证体系平安书检查了各项平安消费制度的建立及落实情况包括平安技术交底制度、平安检查制度、平安教育制度、消防理及工伤事故处理制度等检查了专职平安员及特种作业操作人员的持证情况...
