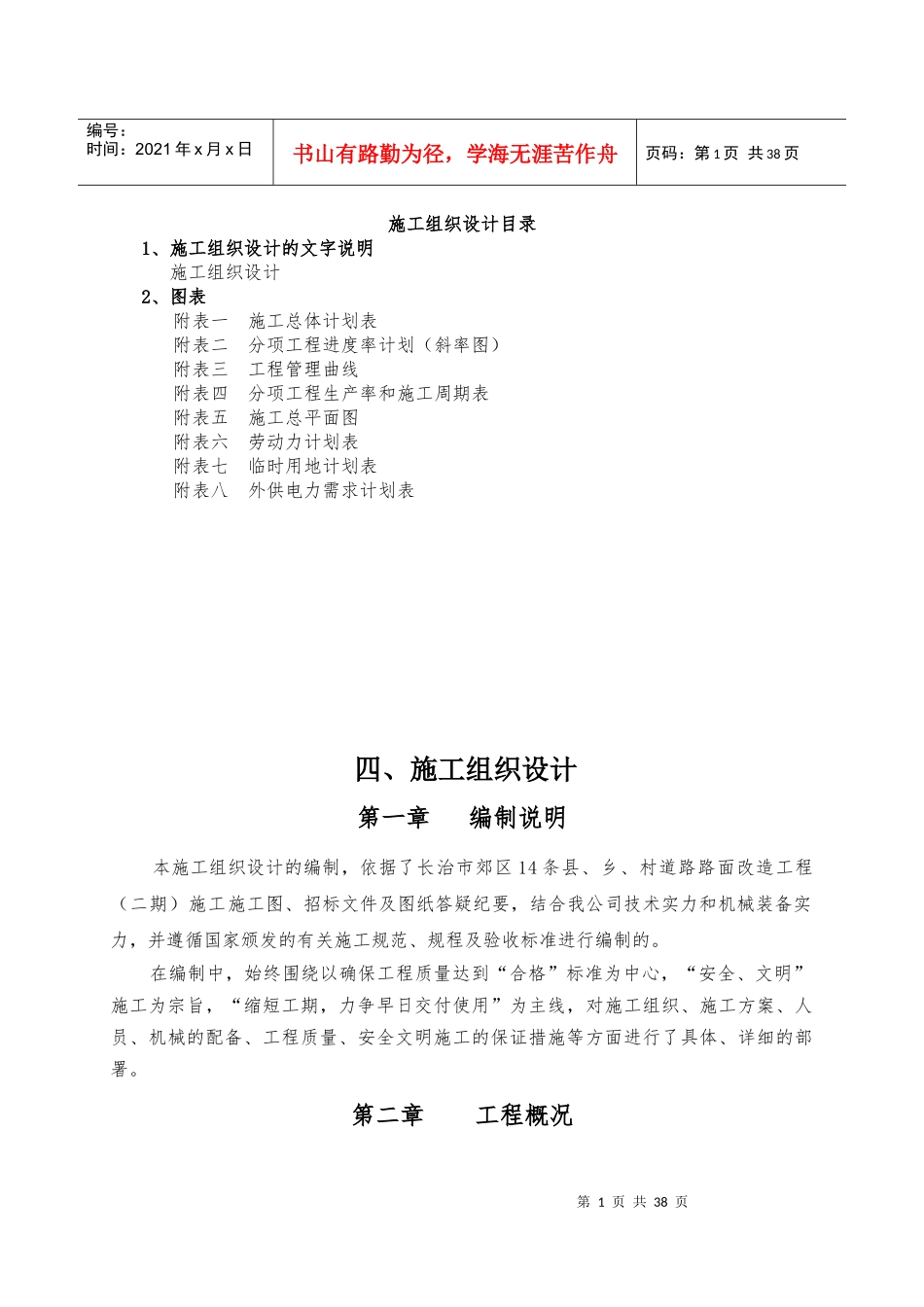

第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共38页施工组织设计目录1、施工组织设计的文字说明施工组织设计2、图表附表一施工总体计划表附表二分项工程进度率计划(斜率图)附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图附表六劳动力计划表附表七临时用地计划表附表八外供电力需求计划表四、施工组织设计第一章编制说明本施工组织设计的编制,依据了长治市郊区14条县、乡、村道路路面改造工程(二期)施工施工图、招标文件及图纸答疑纪要,结合我公司技术实力和机械装备实力,并遵循国家颁发的有关施工规范、规程及验收标准进行编制的
在编制中,始终围绕以确保工程质量达到“合格”标准为中心,“安全、文明”施工为宗旨,“缩短工期,力争早日交付使用”为主线,对施工组织、施工方案、人员、机械的配备、工程质量、安全文明施工的保证措施等方面进行了具体、详细的部署

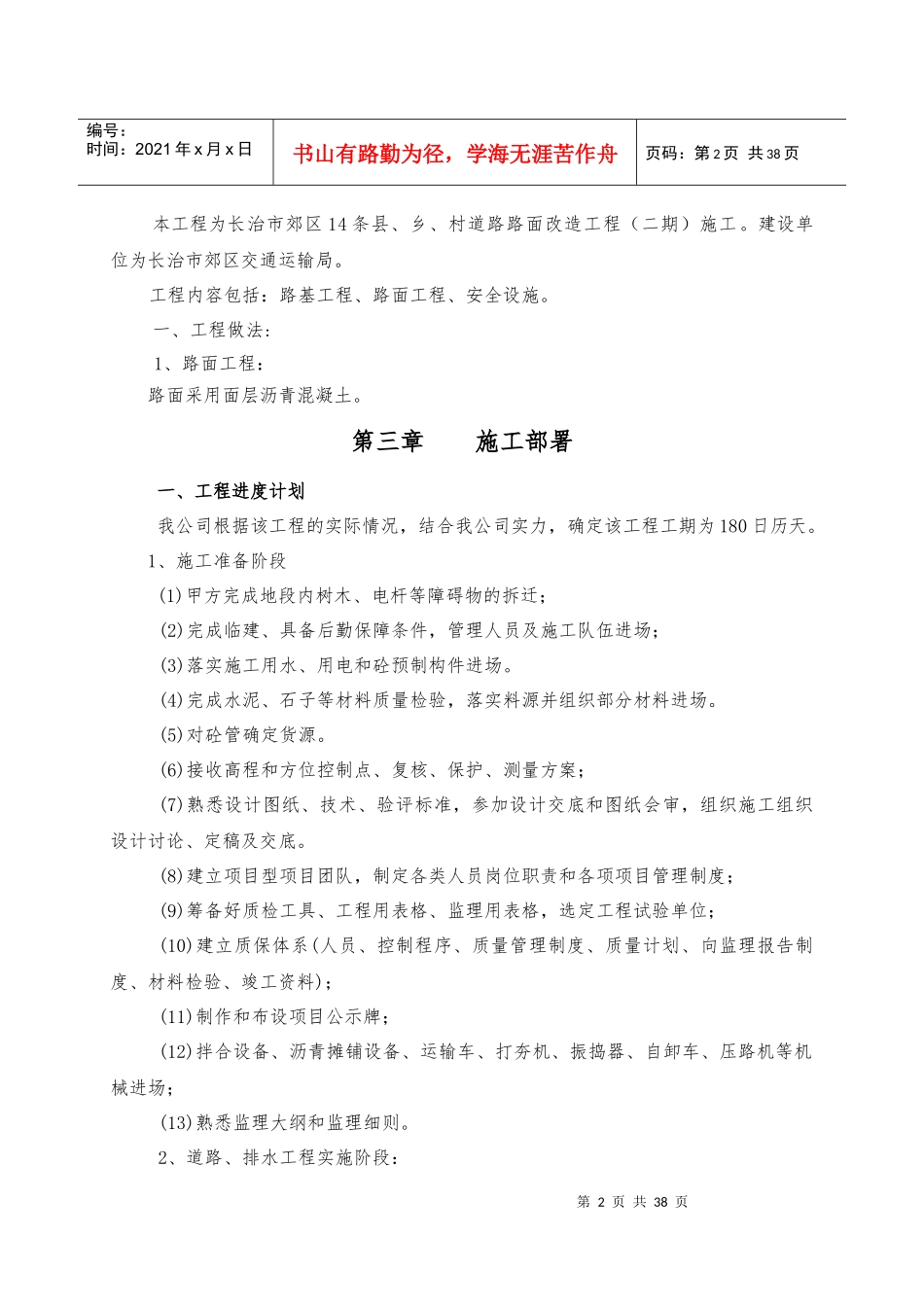

第二章工程概况第2页共38页第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共38页本工程为长治市郊区14条县、乡、村道路路面改造工程(二期)施工
建设单位为长治市郊区交通运输局
工程内容包括:路基工程、路面工程、安全设施
一、工程做法:1、路面工程:路面采用面层沥青混凝土
第三章施工部署一、工程进度计划我公司根据该工程的实际情况,结合我公司实力,确定该工程工期为180日历天
1、施工准备阶段(1)甲方完成地段内树木、电杆等障碍物的拆迁;(2)完成临建、具备后勤保障条件,管理人员及施工队伍进场;(3)落实施工用水、用电和砼预制构件进场
(4)完成水泥、石子等材料质量检验,落实料源并组织部分材料进场
(5)对砼管确定货源
(6)接收高程和方位控制点、复核、保护、测量方案;(7)熟悉设计图纸、技术、验评标准,参加设计交底和图纸会审,组织施工组织设计讨论、定稿及
