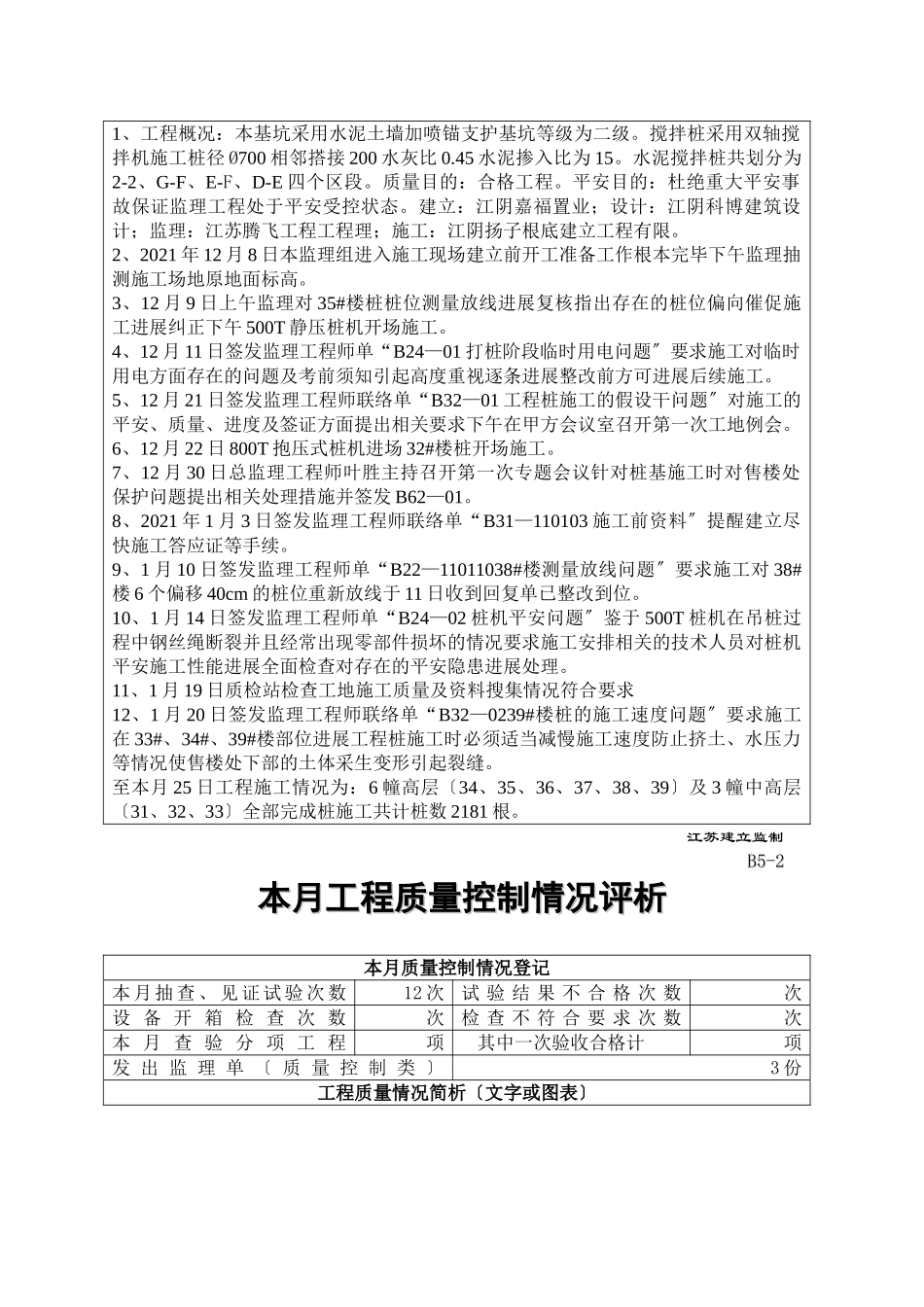

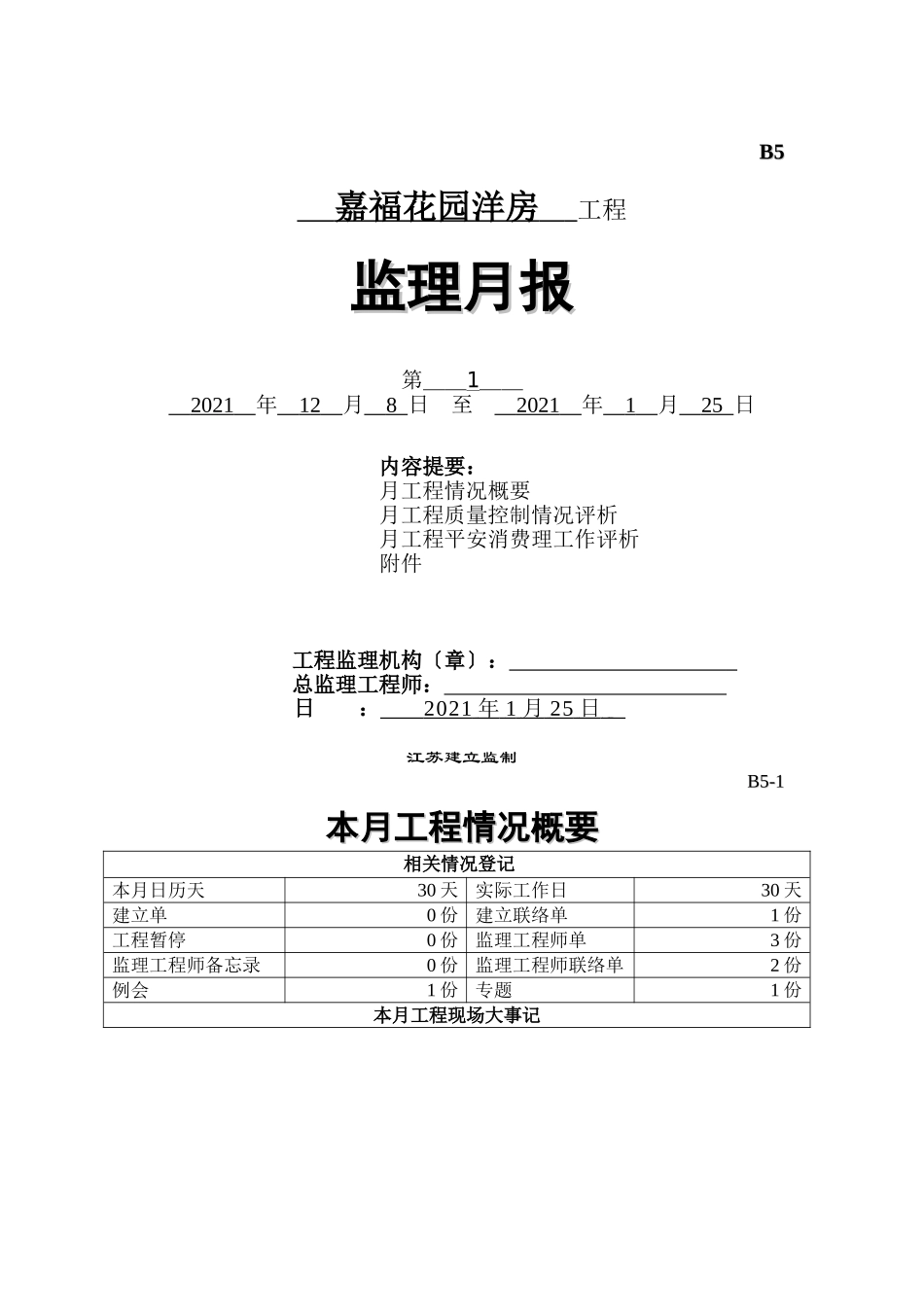

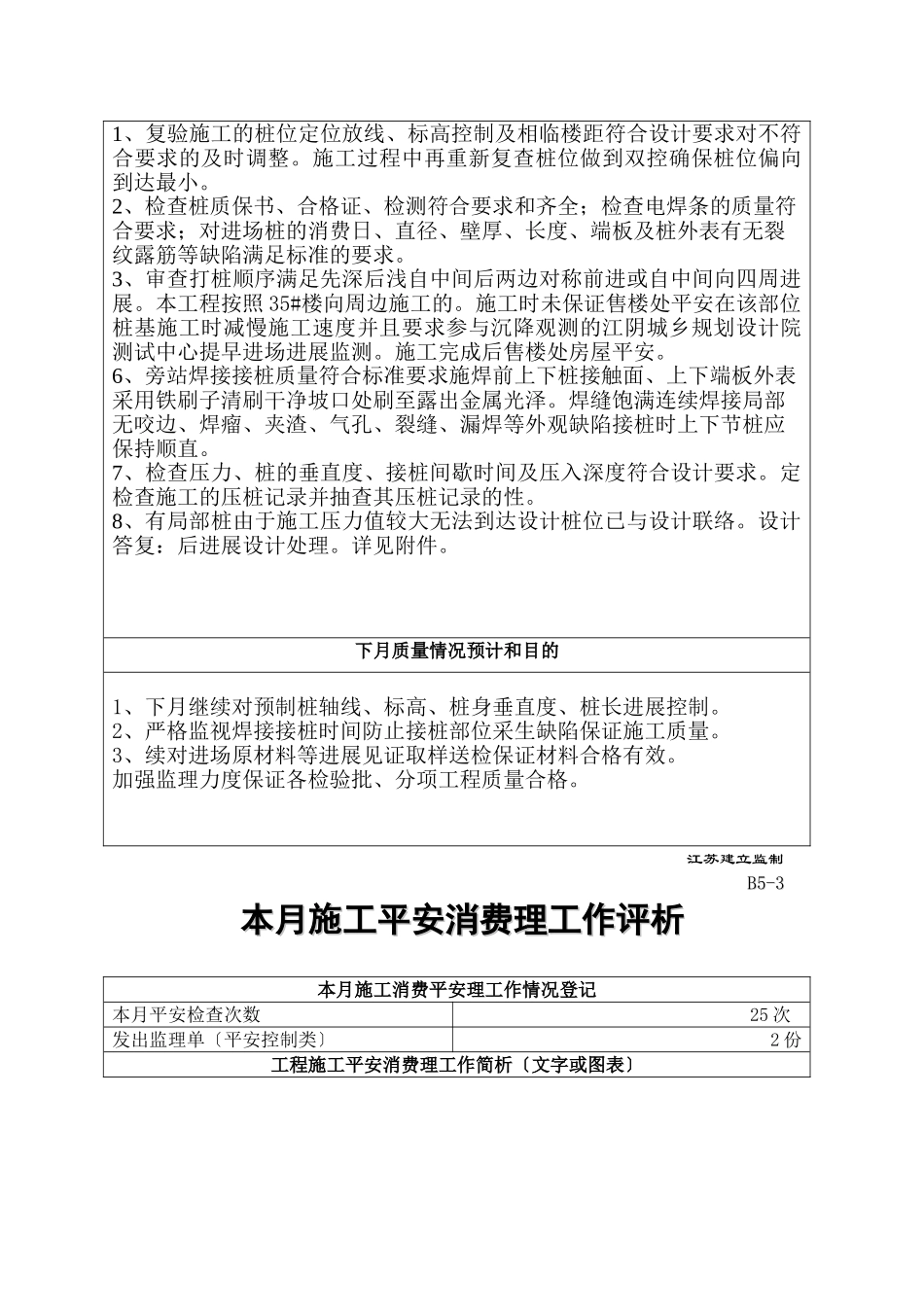

B5B5嘉福花园洋房工程监理月报监理月报第__1__2021年12月8日至2021年1月25日内容提要:月工程情况概要月工程质量控制情况评析月工程平安消费理工作评析附件工程监理机构〔章〕:总监理工程师:日:2021年1月25日江苏建立监制B5-1B5-1本月工程情况概要本月工程情况概要相关情况登记本月日历天30天实际工作日30天建立单0份建立联络单1份工程暂停0份监理工程师单3份监理工程师备忘录0份监理工程师联络单2份例会1份专题1份本月工程现场大事记1、工程概况:本基坑采用水泥土墙加喷锚支护基坑等级为二级。搅拌桩采用双轴搅拌机施工桩径Ø700相邻搭接200水灰比0.45水泥掺入比为15。水泥搅拌桩共划分为2-2、G-F、E-F、D-E四个区段。质量目的:合格工程。平安目的:杜绝重大平安事故保证监理工程处于平安受控状态。建立:江阴嘉福置业;设计:江阴科博建筑设计;监理:江苏腾飞工程工程理;施工:江阴扬子根底建立工程有限。2、2021年12月8日本监理组进入施工现场建立前开工准备工作根本完毕下午监理抽测施工场地原地面标高。3、12月9日上午监理对35#楼桩桩位测量放线进展复核指出存在的桩位偏向催促施工进展纠正下午500T静压桩机开场施工。4、12月11日签发监理工程师单“B24—01打桩阶段临时用电问题〞要求施工对临时用电方面存在的问题及考前须知引起高度重视逐条进展整改前方可进展后续施工。5、12月21日签发监理工程师联络单“B32—01工程桩施工的假设干问题〞对施工的平安、质量、进度及签证方面提出相关要求下午在甲方会议室召开第一次工地例会。6、12月22日800T抱压式桩机进场32#楼桩开场施工。7、12月30日总监理工程师叶胜主持召开第一次专题会议针对桩基施工时对售楼处保护问题提出相关处理措施并签发B62—01。8、2021年1月3日签发监理工程师联络单“B31—110103施工前资料〞提醒建立尽快施工答应证等手续。9、1月10日签发监理工程师单“B22—11011038#楼测量放线问题〞要求施工对38#楼6个偏移40cm的桩位重新放线于11日收到回复单已整改到位。10、1月14日签发监理工程师单“B24—02桩机平安问题〞鉴于500T桩机在吊桩过程中钢丝绳断裂并且经常出现零部件损坏的情况要求施工安排相关的技术人员对桩机平安施工性能进展全面检查对存在的平安隐患进展处理。11、1月19日质检站检查工地施工质量及资料搜集情况符合要求12、1月20日签发监理工程师联络单“B32—0239#楼桩的施工速度问题〞要求施工在33#、34#、39#楼部位进展工程桩施工时必须适当减慢施工速度防止挤土、水压力等情况使售楼处下部的土体采生变形引起裂缝。至本月25日工程施工情况为:6幢高层〔34、35、36、37、38、39〕及3幢中高层〔31、32、33〕全部完成桩施工共计桩数2181根。江苏建立监制B5-2B5-2本月工程质量控制情况评析本月工程质量控制情况评析本月质量控制情况登记本月抽查、见证试验次数12次试验结果不合格次数次设备开箱检查次数次检查不符合要求次数次本月查验分项工程项其中一次验收合格计项发出监理单〔质量控制类〕3份工程质量情况简析〔文字或图表〕1、复验施工的桩位定位放线、标高控制及相临楼距符合设计要求对不符合要求的及时调整。施工过程中再重新复查桩位做到双控确保桩位偏向到达最小。2、检查桩质保书、合格证、检测符合要求和齐全;检查电焊条的质量符合要求;对进场桩的消费日、直径、壁厚、长度、端板及桩外表有无裂纹露筋等缺陷满足标准的要求。3、审查打桩顺序满足先深后浅自中间后两边对称前进或自中间向四周进展。本工程按照35#楼向周边施工的。施工时未保证售楼处平安在该部位桩基施工时减慢施工速度并且要求参与沉降观测的江阴城乡规划设计院测试中心提早进场进展监测。施工完成后售楼处房屋平安。6、旁站焊接接桩质量符合标准要求施焊前上下桩接触面、上下端板外表采用铁刷子清刷干净坡口处刷至露出金属光泽。焊缝饱满连续焊接局部无咬边、焊瘤、夹渣、气孔、裂缝、漏焊等外观缺陷接桩时上下节桩应保持顺直。7、检查压力、桩的垂直度、接桩间歇时间及压入深度符合设计要求。定检查施工的压桩记录并抽查其压桩记录的性。8、有局部桩由于施工压力值较大无法到达设计桩位已与设计联络。设...
