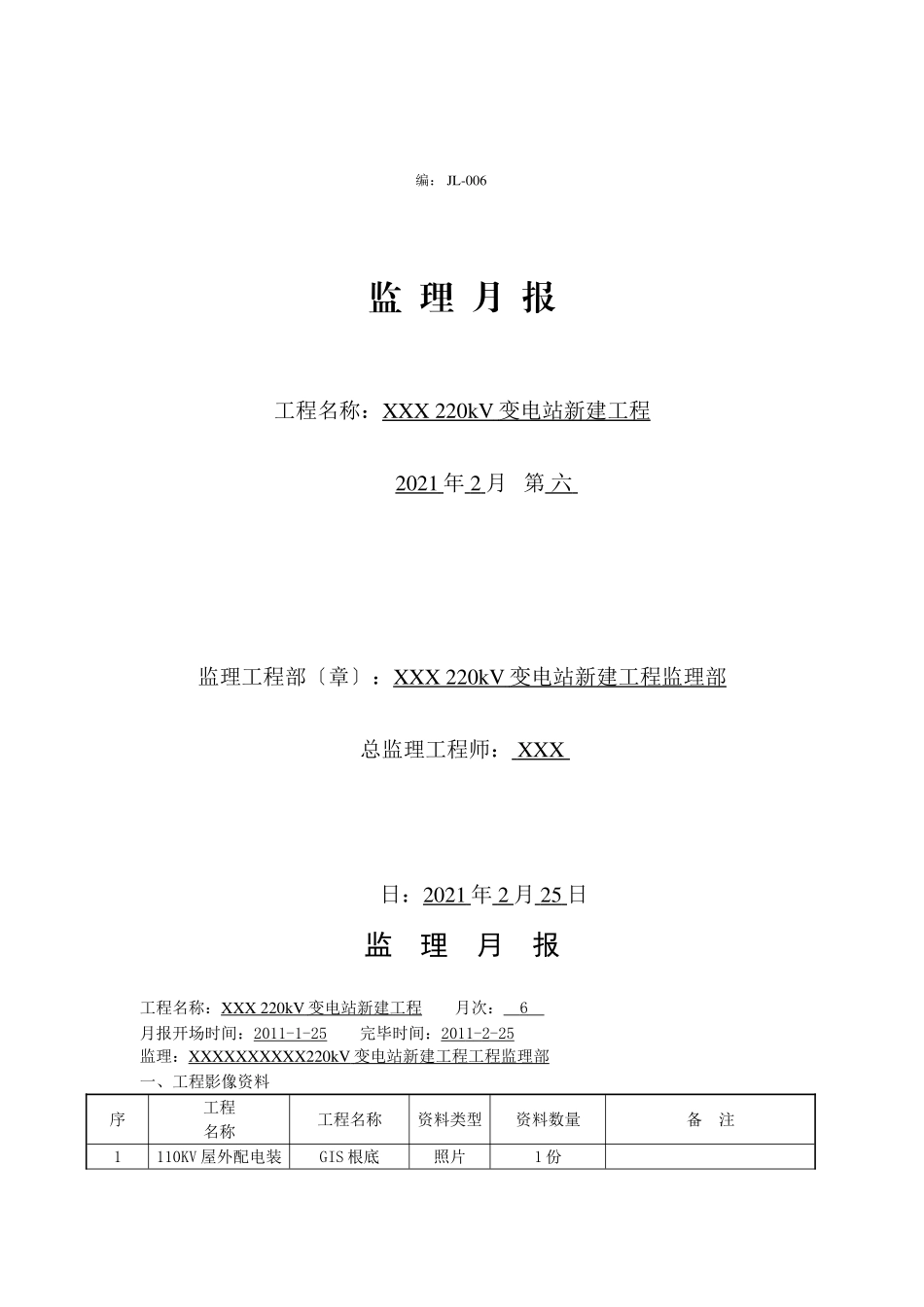

编:JL-006监理月报工程名称:XXX220kV变电站新建工程2021年2月第六监理工程部〔章〕:XXX220kV变电站新建工程监理部总监理工程师:XXX日:2021年2月25日监理月报工程名称:XXX220kV变电站新建工程月次:6月报开场时间:2011-1-25完毕时间:2011-2-25监理:XXXXXXXXXX220kV变电站新建工程工程监理部一、工程影像资料序工程名称工程名称资料类型资料数量备注1110KV屋外配电装GIS根底照片1份置2室内电缆沟根底照片1份3金属构支架组装照片1份二、监理重点工作情况专业事项本月重点工作情况下月重点工作方案进度工程形象进度110KV屋外配电装置根底本月实际完成〔总量〕70金属构支架组装95室内设备根底及电缆沟根底80设备交付进度本月未有设备交付设计交付进度土建第二卷第一册配电综合建施供水、消防局部第一卷第一册站区室外给排水道安装图电气局部第一卷第八册站用电第一卷第九册全站照明质量体系运行情况质量体系运行正常监控质量体系运行施工图会检组织专业监理工程师对已到施工图进展会检对施工图进展会检设计交底设计图纸未到齐未进展设计交底进展设计交底方案审查已审查施工方案:1、站区室外给排水施工方案2、配电综合楼主体构造施工方案3、站外道路构造层施工方案4、脚手架施工方案审查后续工程施工方案技术交底监理对施工工程部进展了监理交底

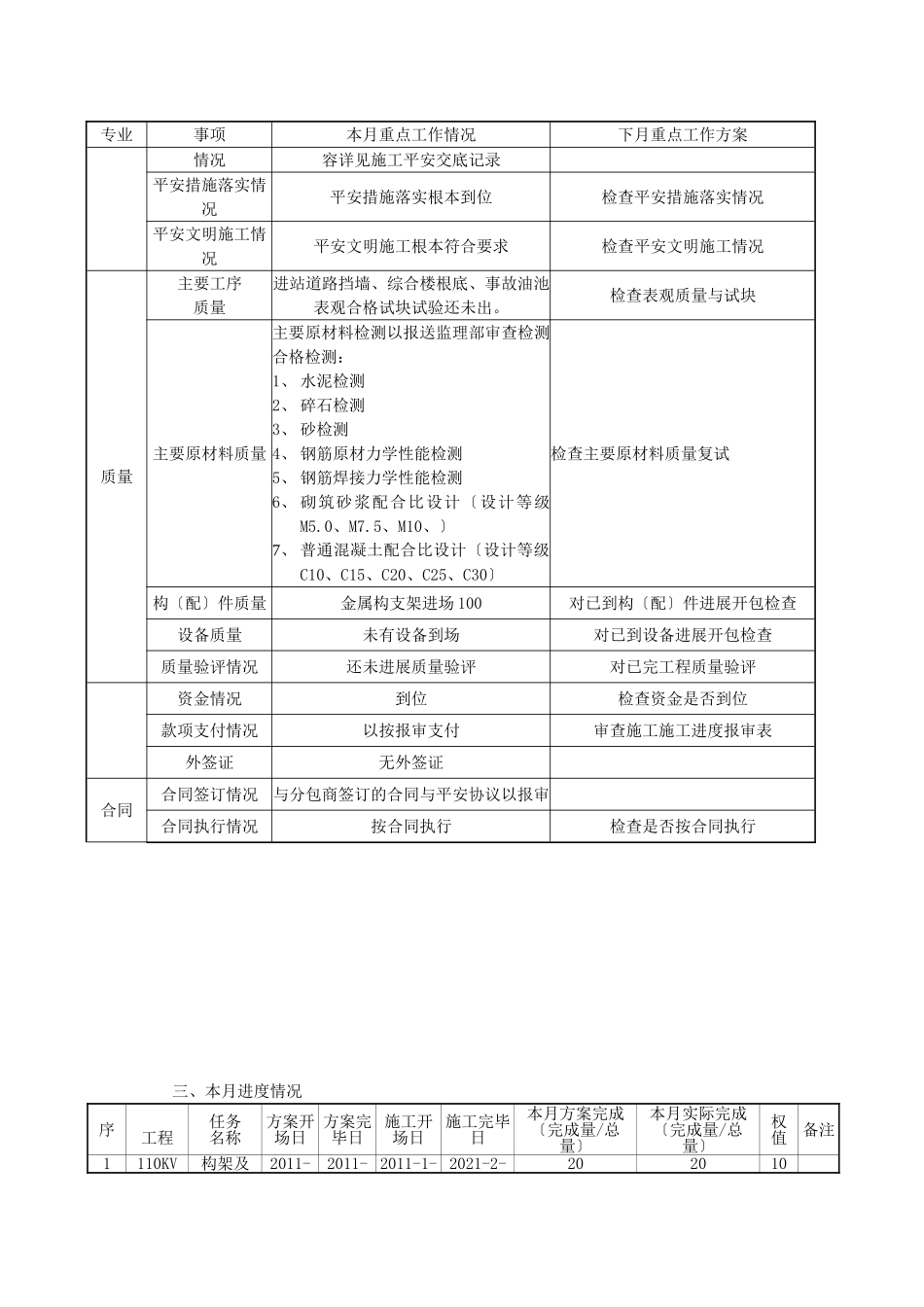

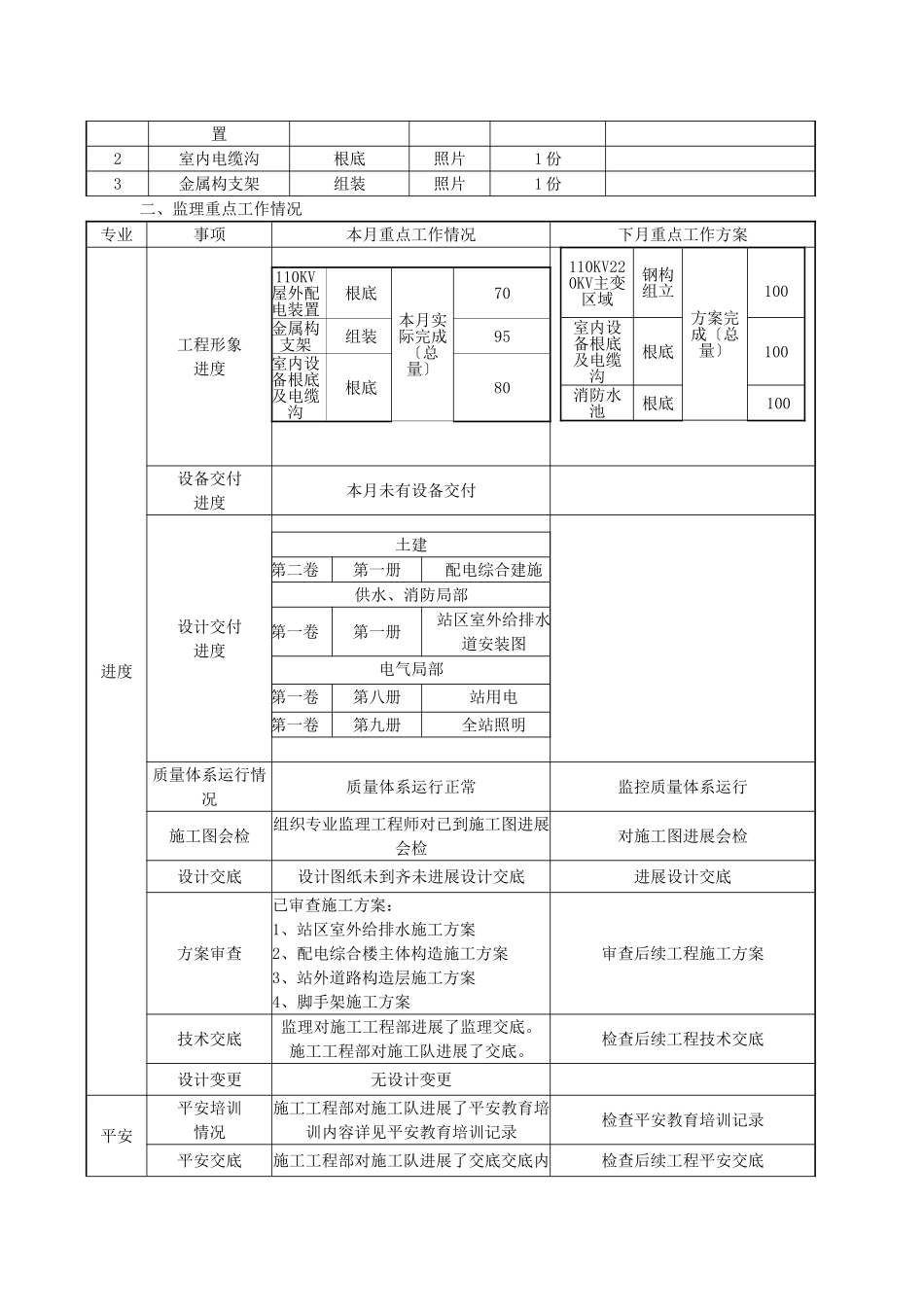

施工工程部对施工队进展了交底
