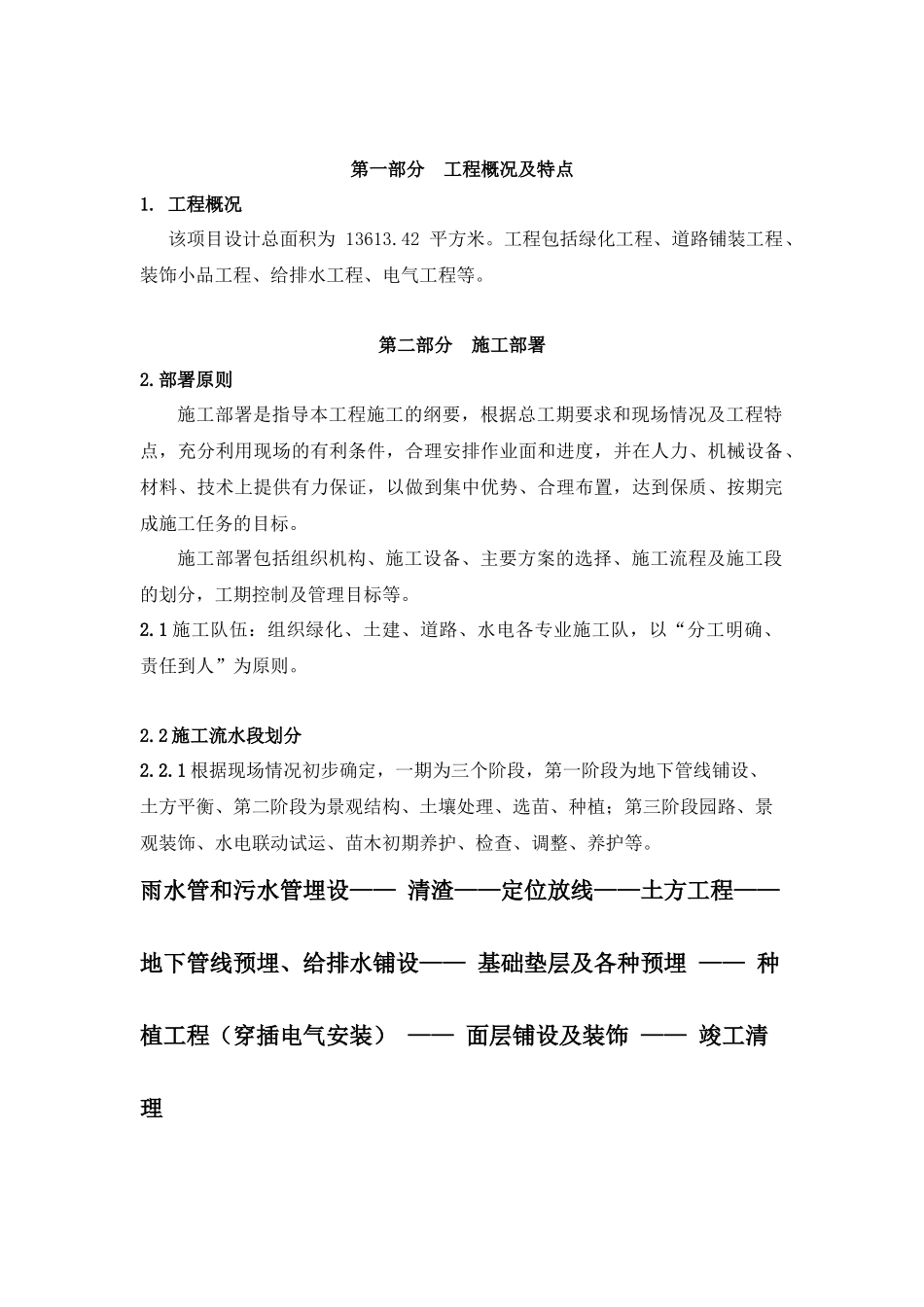

第一部分工程概况及特点1
工程概况该项目设计总面积为13613
工程包括绿化工程、道路铺装工程、装饰小品工程、给排水工程、电气工程等
第二部分施工部署2
部署原则施工部署是指导本工程施工的纲要,根据总工期要求和现场情况及工程特点,充分利用现场的有利条件,合理安排作业面和进度,并在人力、机械设备、材料、技术上提供有力保证,以做到集中优势、合理布置,达到保质、按期完成施工任务的目标
施工部署包括组织机构、施工设备、主要方案的选择、施工流程及施工段的划分,工期控制及管理目标等
1施工队伍:组织绿化、土建、道路、水电各专业施工队,以“分工明确、责任到人”为原则
2施工流水段划分2
1根据现场情况初步确定,一期为三个阶段,第一阶段为地下管线铺设、土方平衡、第二阶段为景观结构、土壤处理、选苗、种植;第三阶段园路、景观装饰、水电联动试运、苗木初期养护、检查、调整、养护等
雨水管和污水管埋设——清渣——定位放线——土方工程——地下管线预埋、给排水铺设——基础垫层及各种预埋——种植工程(穿插电气安装)——面层铺设及装饰——竣工清理2
2本工程遵循的是先地下后地上的原则,在地下隐蔽工程完工经项目部认定合格后,进行地上工程施工
3施工准备2
1现场交接准备:进入现场前,须对现场实况进行交接,如对现场的平面、竖向控制标、标高与设计要求是否相符进行复验
2技术准备2
1组织各专业人员图纸学习和集体会审,尽可能把设计图纸上的问题解决在施工之前
2组织园林、建筑专业人员、对现有的图纸进行二次深化设计
3根据工程需求,加密现场的平面及高程控制点,并加以保护,为景观定位、直埋电缆、管线敷设创造条件

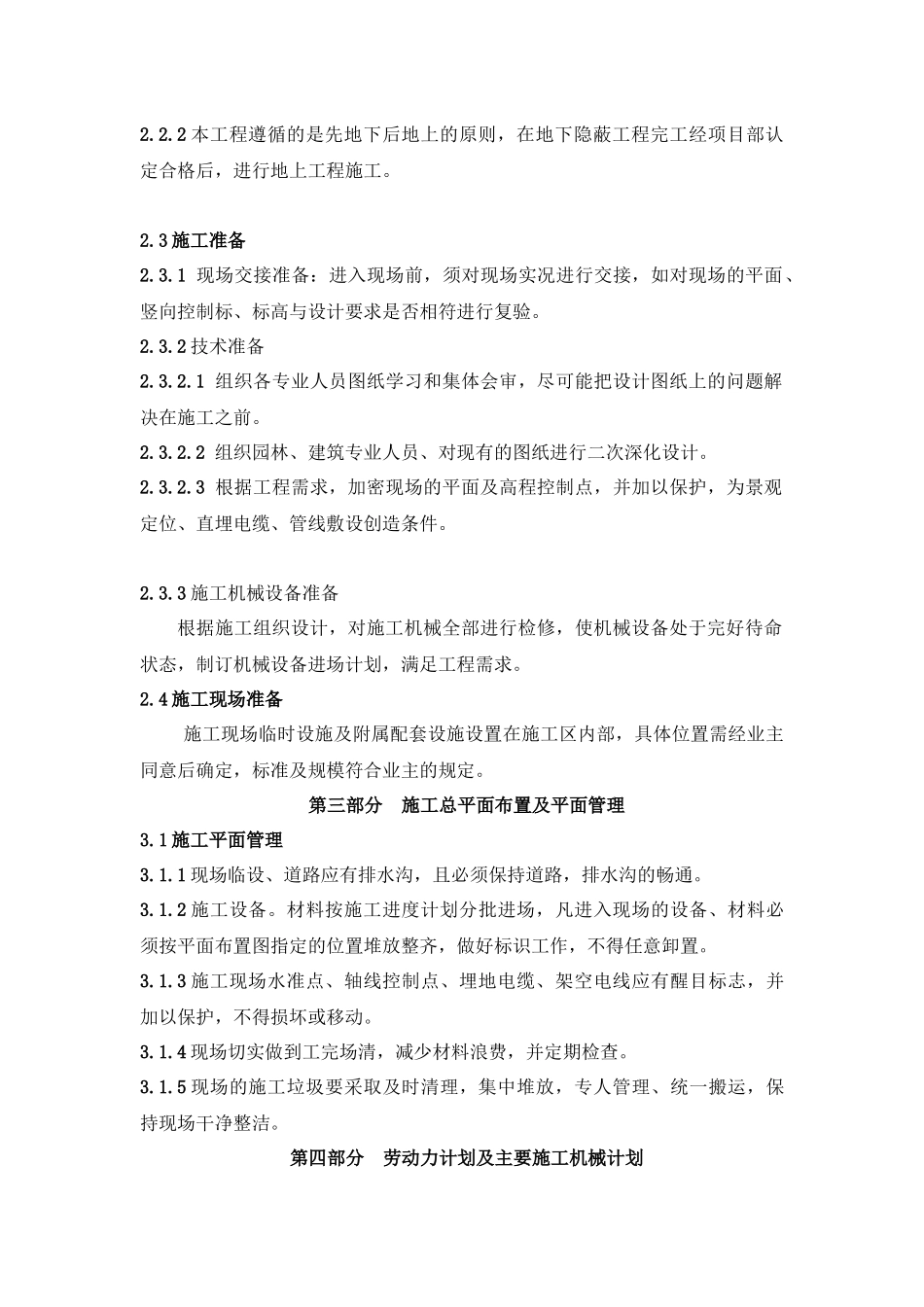

3施工机械设备准备根据施工组织设计,对施工机械全部进行检修,使机械设备处于完好待命状态,制订机械设备进场计划,满足工程需求
