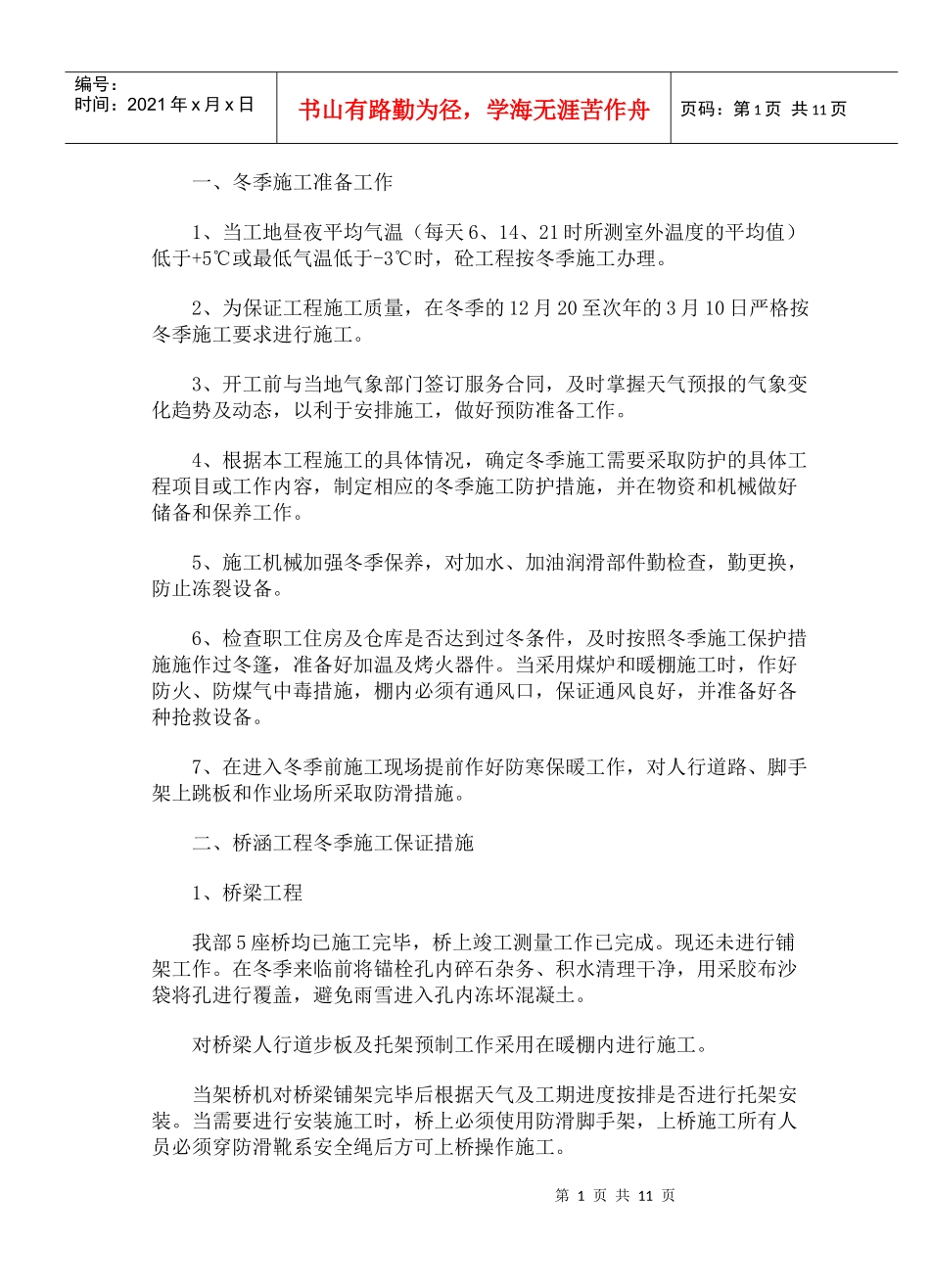

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页一、冬季施工准备工作1、当工地昼夜平均气温(每天6、14、21时所测室外温度的平均值)低于+5℃或最低气温低于-3℃时,砼工程按冬季施工办理
2、为保证工程施工质量,在冬季的12月20至次年的3月10日严格按冬季施工要求进行施工
3、开工前与当地气象部门签订服务合同,及时掌握天气预报的气象变化趋势及动态,以利于安排施工,做好预防准备工作
4、根据本工程施工的具体情况,确定冬季施工需要采取防护的具体工程项目或工作内容,制定相应的冬季施工防护措施,并在物资和机械做好储备和保养工作
5、施工机械加强冬季保养,对加水、加油润滑部件勤检查,勤更换,防止冻裂设备
6、检查职工住房及仓库是否达到过冬条件,及时按照冬季施工保护措施施作过冬篷,准备好加温及烤火器件
当采用煤炉和暖棚施工时,作好防火、防煤气中毒措施,棚内必须有通风口,保证通风良好,并准备好各种抢救设备
7、在进入冬季前施工现场提前作好防寒保暖工作,对人行道路、脚手架上跳板和作业场所采取防滑措施
二、桥涵工程冬季施工保证措施1、桥梁工程我部5座桥均已施工完毕,桥上竣工测量工作已完成
现还未进行铺架工作
在冬季来临前将锚栓孔内碎石杂务、积水清理干净,用采胶布沙袋将孔进行覆盖,避免雨雪进入孔内冻坏混凝土
对桥梁人行道步板及托架预制工作采用在暖棚内进行施工
当架桥机对桥梁铺架完毕后根据天气及工期进度按排是否进行托架安装
当需要进行安装施工时,桥上必须使用防滑脚手架,上桥施工所有人员必须穿防滑靴系安全绳后方可上桥操作施工

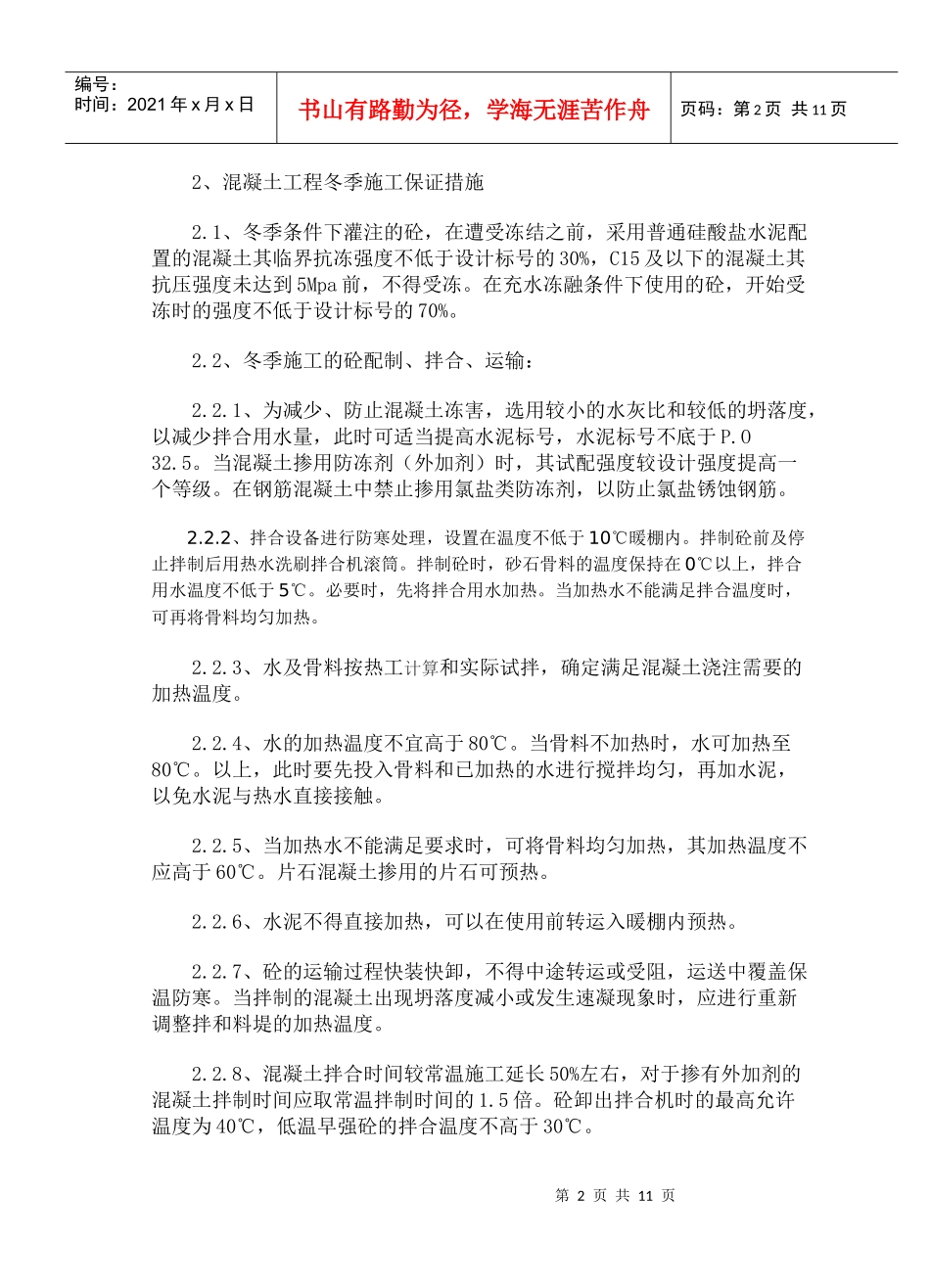

第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页2、混凝土工程冬季施工保证措施2

1、冬季条件下灌注的砼,在遭受冻结之前,采用普通硅酸盐水泥配置的混凝土其临界抗冻强度
