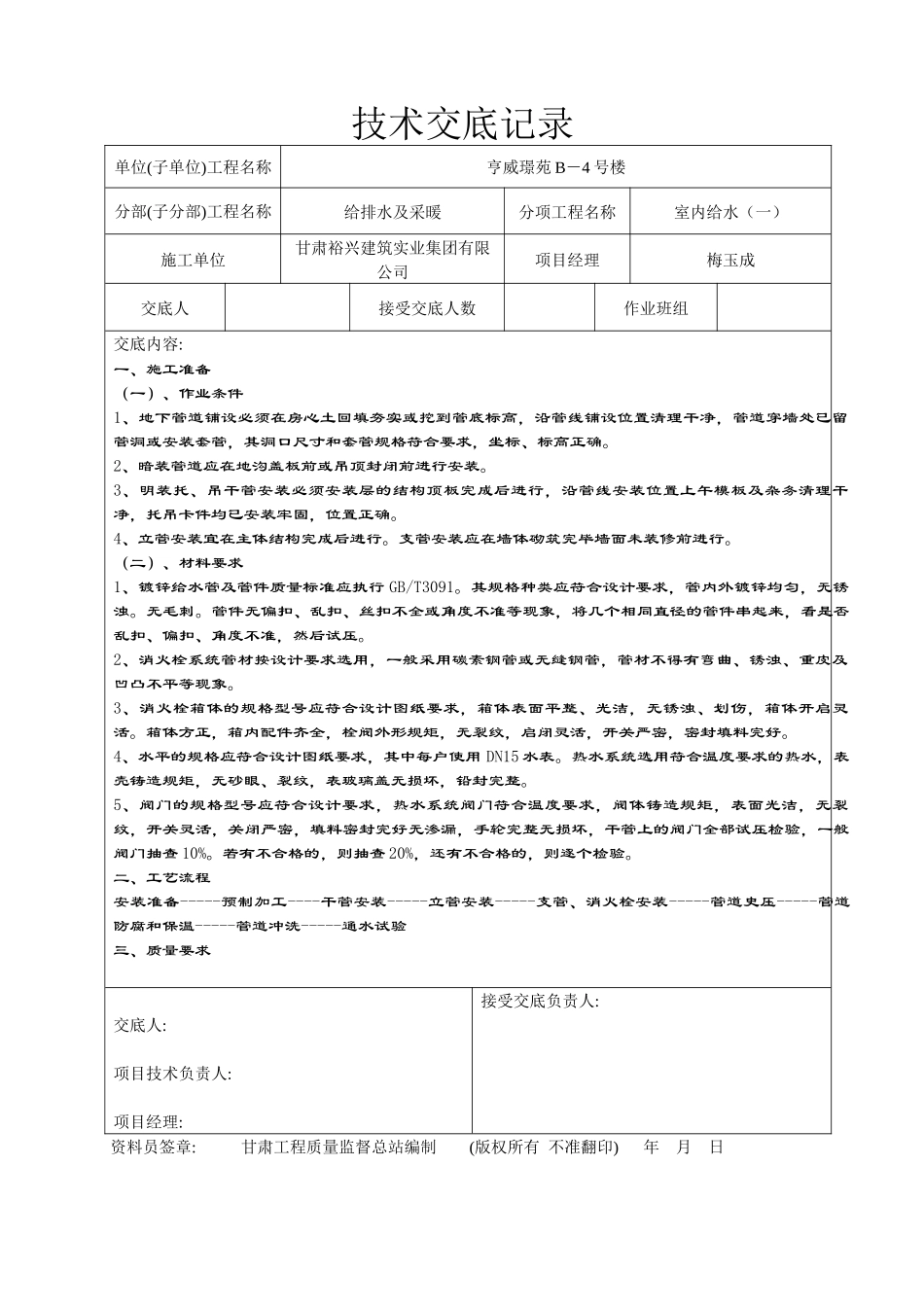

技术交底记录单位(子单位)工程名称亨威璟苑B-4号楼分部(子分部)工程名称给排水及采暖分项工程名称室内给水(一)施工单位甘肃裕兴建筑实业集团有限公司项目经理梅玉成交底人接受交底人数作业班组交底内容:一、施工准备(一)、作业条件1、地下管道铺设必须在房心土回填夯实或挖到管底标高,沿管线铺设位置清理干净,管道穿墙处已留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确
2、暗装管道应在地沟盖板前或吊顶封闭前进行安装
3、明装托、吊干管安装必须安装层的结构顶板完成后进行,沿管线安装位置上午模板及杂务清理干净,托吊卡件均已安装牢固,位置正确
4、立管安装宜在主体结构完成后进行
支管安装应在墙体砌筑完毕墙面未装修前进行
(二)、材料要求1、镀锌给水管及管件质量标准应执行GB/T3091
其规格种类应符合设计要求,管内外镀锌均匀,无锈浊
管件无偏扣、乱扣、丝扣不全或角度不准等现象,将几个相同直径的管件串起来,看是否乱扣、偏扣、角度不准,然后试压
2、消火栓系统管材按设计要求选用,一般采用碳素钢管或无缝钢管,管材不得有弯曲、锈浊、重皮及凹凸不平等现象
3、消火栓箱体的规格型号应符合设计图纸要求,箱体表面平整、光洁,无锈浊、划伤,箱体开启灵活
箱体方正,箱内配件齐全,栓阀外形规矩,无裂纹,启闭灵活,开关严密,密封填料完好
4、水平的规格应符合设计图纸要求,其中每户使用DN15水表
热水系统选用符合温度要求的热水,表壳铸造规矩,无砂眼、裂纹,表玻璃盖无损坏,铅封完整
5、阀门的规格型号应符合设计要求,热水系统阀门符合温度要求,阀体铸造规矩,表面光洁,无裂纹,开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏,干管上的阀门全部试压检验,一般阀门抽查10%
若有不合格的,则抽查20%,还有不合格的,则逐个检验
二、工艺流程安装准备-----预制加工----干管安装-----
