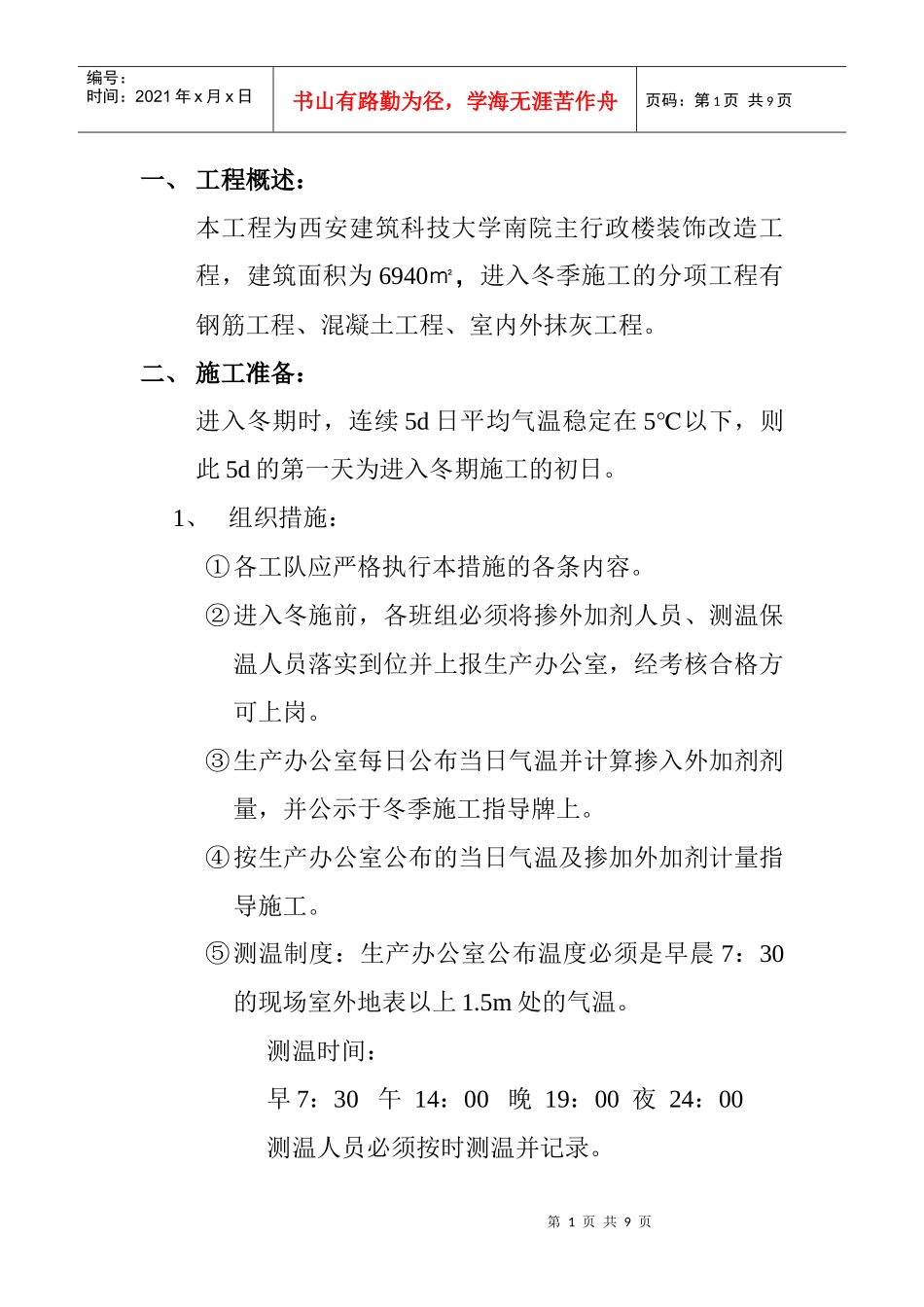

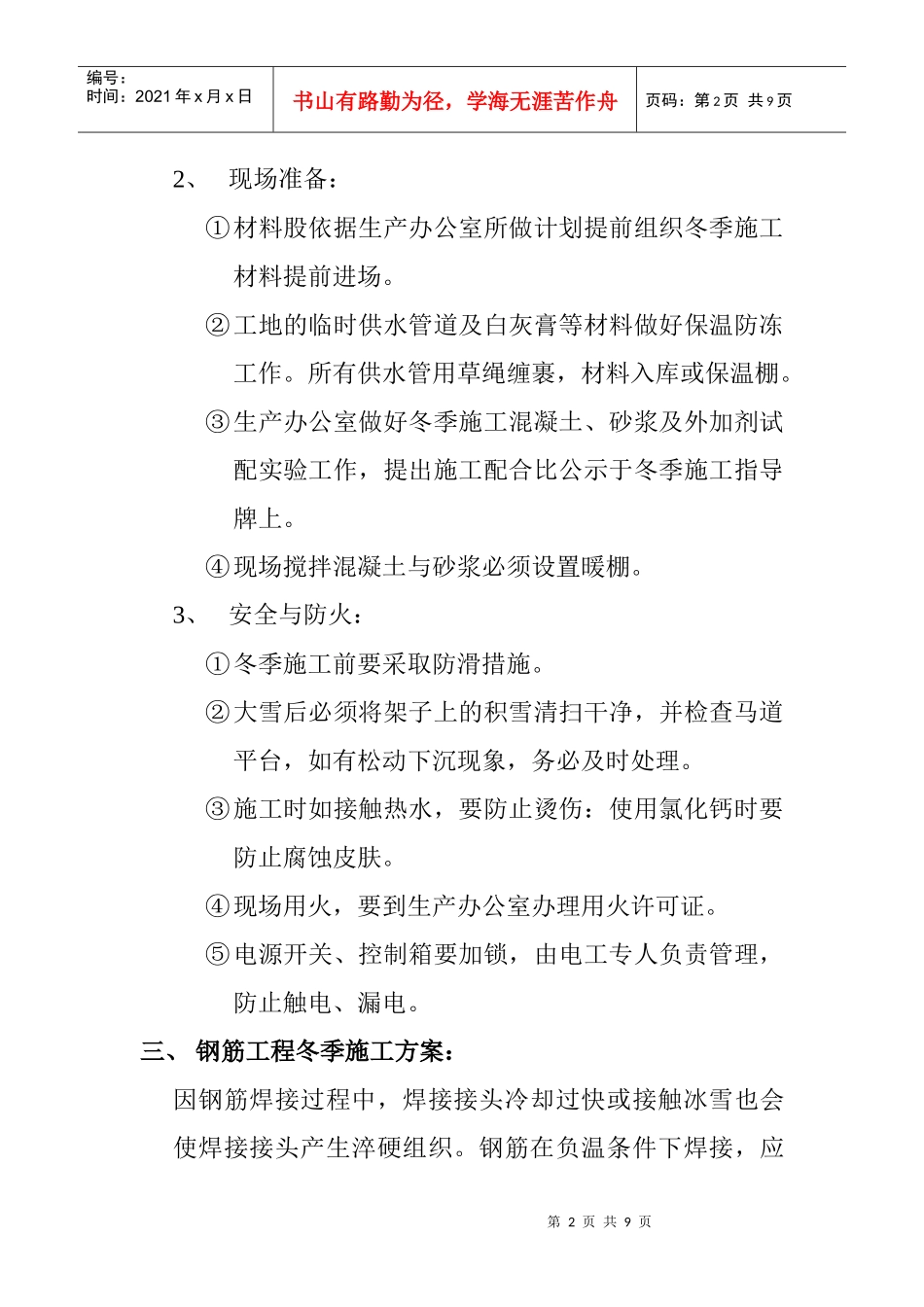

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页一、工程概述:本工程为西安建筑科技大学南院主行政楼装饰改造工程,建筑面积为6940㎡,进入冬季施工的分项工程有钢筋工程、混凝土工程、室内外抹灰工程。二、施工准备:进入冬期时,连续5d日平均气温稳定在5℃以下,则此5d的第一天为进入冬期施工的初日。1、组织措施:①各工队应严格执行本措施的各条内容。②进入冬施前,各班组必须将掺外加剂人员、测温保温人员落实到位并上报生产办公室,经考核合格方可上岗。③生产办公室每日公布当日气温并计算掺入外加剂剂量,并公示于冬季施工指导牌上。④按生产办公室公布的当日气温及掺加外加剂计量指导施工。⑤测温制度:生产办公室公布温度必须是早晨7:30的现场室外地表以上1.5m处的气温。测温时间:早7:30午14:00晚19:00夜24:00测温人员必须按时测温并记录。第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页2、现场准备:①材料股依据生产办公室所做计划提前组织冬季施工材料提前进场。②工地的临时供水管道及白灰膏等材料做好保温防冻工作。所有供水管用草绳缠裹,材料入库或保温棚。③生产办公室做好冬季施工混凝土、砂浆及外加剂试配实验工作,提出施工配合比公示于冬季施工指导牌上。④现场搅拌混凝土与砂浆必须设置暖棚。3、安全与防火:①冬季施工前要采取防滑措施。②大雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松动下沉现象,务必及时处理。③施工时如接触热水,要防止烫伤:使用氯化钙时要防止腐蚀皮肤。④现场用火,要到生产办公室办理用火许可证。⑤电源开关、控制箱要加锁,由电工专人负责管理,防止触电、漏电。三、钢筋工程冬季施工方案:因钢筋焊接过程中,焊接接头冷却过快或接触冰雪也会使焊接接头产生淬硬组织。钢筋在负温条件下焊接,应第3页共9页第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页尽量在室内进行,如必须在现场焊接,则须设置防风防雪措施,严禁焊后立刻碰到冰雪。四、混凝土工程冬季施工方案:1、基本要求:①混凝土的冬季施工,要从施工期间的气温情况出发配制混凝土;②所用砂、石、水泥、水均应保持正温,骨料清洁、不掺杂物。2、搅拌:①水泥:水泥用量不宜超过300kg/m3,水灰比不得大于0.6,采用普通硅酸盐水泥,搅拌时间增加50%;②拌合水:一般饮用自来水,提前加热不低于60℃;③骨料:严禁夹杂冰块、草根等有机物;④外加剂:应选用通过技术鉴定、符合质量标准的外加剂;⑤保温材料:塑料薄膜、草帘子、彩条布掩盖密实;⑥配合比:严格控制水灰比在0.6以下。3、运输:用手推车运输,运输时车厢必须掩盖麻袋或彩条布,第4页共9页第3页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共9页并经常清洗车斗内粘附的硬化混凝土残渣并及时清除冰雪冻块。4、浇筑:浇注温度不得低于15℃,混凝土浇筑前应清理模具内的冰渣、雪及杂物。5、养护:混凝土养护开始温度不得低于5℃并覆盖塑料薄膜、草帘子、再盖以彩条布。6、拆模:模板和保护层应在混凝土冷却到5℃后方可拆除,当混凝土与外界温差大于20℃时,拆模后的混凝土表面应立即覆盖,使其缓慢冷却。五、抹灰工程冬季施工方案:针对本工程特点分别采用冷做法和冷热做法相结合的措施:1、室外抹灰采用冷作法施工砂浆在制作时,掺入NaCl外加剂,施工用的砂浆配合比和NaCl的掺入量,应由生产办公室当日公布的冬施配合比为准。不可无组织盲目配料。且应由专人配制溶液。提前两天用冷水配制1:3(重量比)的浓溶液,将沉淀杂质清除后倒入大缸内,再加清水配制成若干符合要求比重的溶液,用比重计测定准确后,即可搅拌砂浆用水,NaCl溶液的浓度与比重的关系如下表:浓度(%)12345678910111225第5页共9页第4页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共9页比重1.0051.0131.0201.0271.0341.0411.0491.0561.0631.0711.0781.0861.189施工注意:不得用热水冲刷冻结的墙面或用热水消除墙面的冰霜。生产办公...
