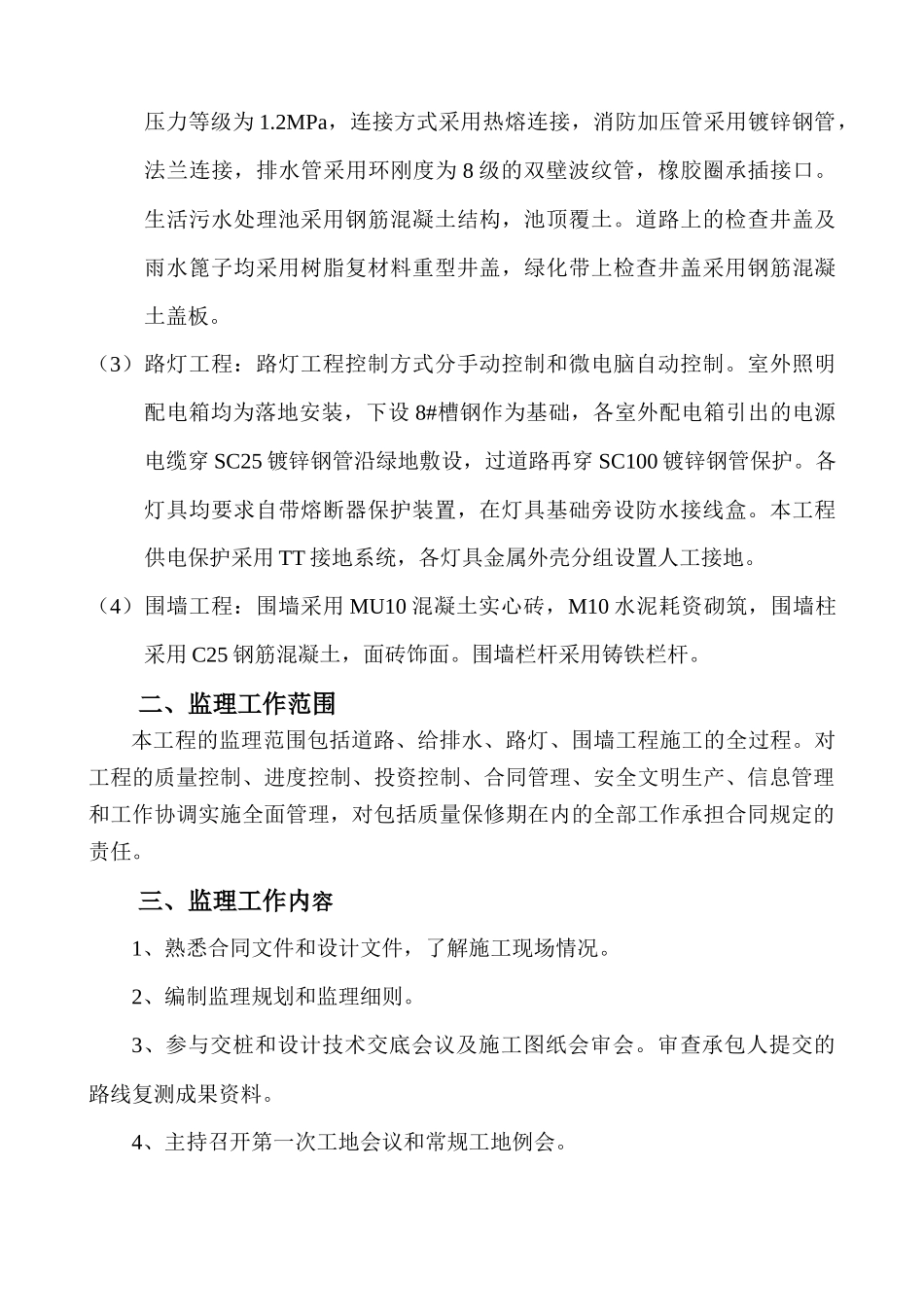

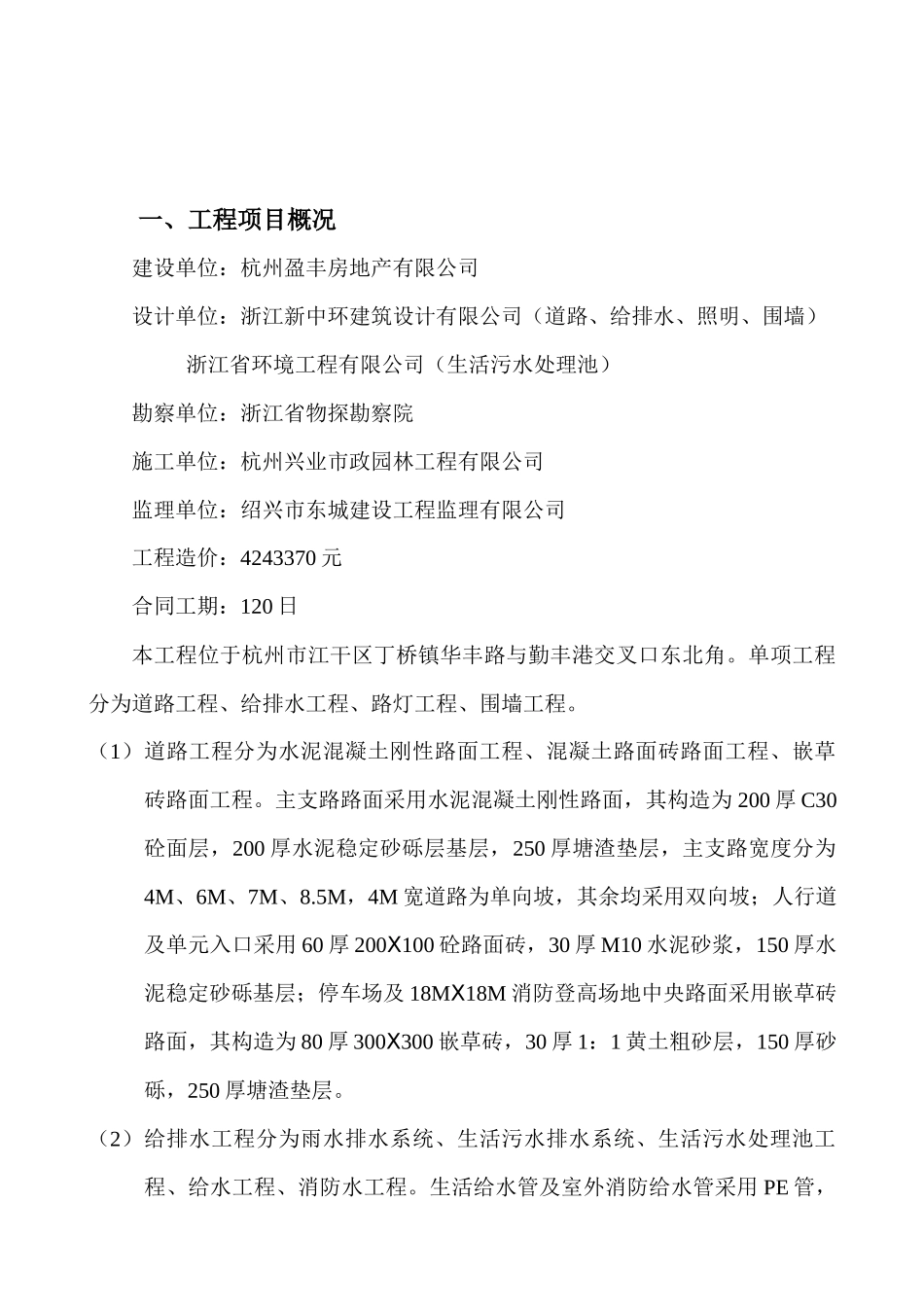

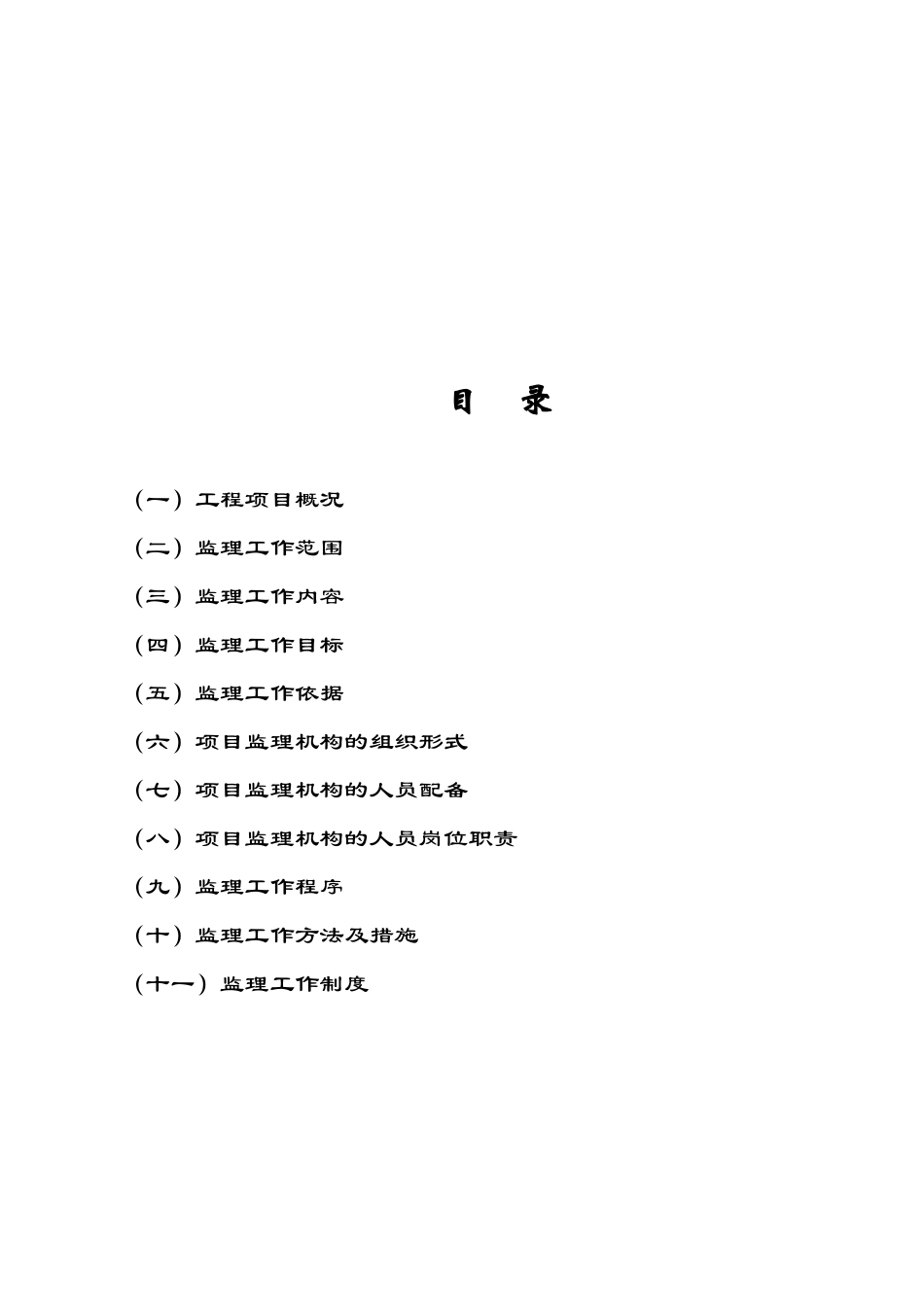

目录(一)工程项目概况(二)监理工作范围(三)监理工作内容(四)监理工作目标(五)监理工作依据(六)项目监理机构的组织形式(七)项目监理机构的人员配备(八)项目监理机构的人员岗位职责(九)监理工作程序(十)监理工作方法及措施(十一)监理工作制度一、工程项目概况建设单位:杭州盈丰房地产有限公司设计单位:浙江新中环建筑设计有限公司(道路、给排水、照明、围墙)浙江省环境工程有限公司(生活污水处理池)勘察单位:浙江省物探勘察院施工单位:杭州兴业市政园林工程有限公司监理单位:绍兴市东城建设工程监理有限公司工程造价:4243370元合同工期:120日本工程位于杭州市江干区丁桥镇华丰路与勤丰港交叉口东北角。单项工程分为道路工程、给排水工程、路灯工程、围墙工程。(1)道路工程分为水泥混凝土刚性路面工程、混凝土路面砖路面工程、嵌草砖路面工程。主支路路面采用水泥混凝土刚性路面,其构造为200厚C30砼面层,200厚水泥稳定砂砾层基层,250厚塘渣垫层,主支路宽度分为4M、6M、7M、8.5M,4M宽道路为单向坡,其余均采用双向坡;人行道及单元入口采用60厚200Χ100砼路面砖,30厚M10水泥砂浆,150厚水泥稳定砂砾基层;停车场及18MΧ18M消防登高场地中央路面采用嵌草砖路面,其构造为80厚300Χ300嵌草砖,30厚1:1黄土粗砂层,150厚砂砾,250厚塘渣垫层。(2)给排水工程分为雨水排水系统、生活污水排水系统、生活污水处理池工程、给水工程、消防水工程。生活给水管及室外消防给水管采用PE管,压力等级为1.2MPa,连接方式采用热熔连接,消防加压管采用镀锌钢管,法兰连接,排水管采用环刚度为8级的双壁波纹管,橡胶圈承插接口。生活污水处理池采用钢筋混凝土结构,池顶覆土。道路上的检查井盖及雨水篦子均采用树脂复材料重型井盖,绿化带上检查井盖采用钢筋混凝土盖板。(3)路灯工程:路灯工程控制方式分手动控制和微电脑自动控制。室外照明配电箱均为落地安装,下设8#槽钢作为基础,各室外配电箱引出的电源电缆穿SC25镀锌钢管沿绿地敷设,过道路再穿SC100镀锌钢管保护。各灯具均要求自带熔断器保护装置,在灯具基础旁设防水接线盒。本工程供电保护采用TT接地系统,各灯具金属外壳分组设置人工接地。(4)围墙工程:围墙采用MU10混凝土实心砖,M10水泥耗资砌筑,围墙柱采用C25钢筋混凝土,面砖饰面。围墙栏杆采用铸铁栏杆。二、监理工作范围本工程的监理范围包括道路、给排水、路灯、围墙工程施工的全过程。对工程的质量控制、进度控制、投资控制、合同管理、安全文明生产、信息管理和工作协调实施全面管理,对包括质量保修期在内的全部工作承担合同规定的责任。三、监理工作内容1、熟悉合同文件和设计文件,了解施工现场情况。2、编制监理规划和监理细则。3、参与交桩和设计技术交底会议及施工图纸会审会。审查承包人提交的路线复测成果资料。4、主持召开第一次工地会议和常规工地例会。5、督促承包人建立健全质量保证体系,并经常检查其运行情况。6、发布开(复)工令,批准单项工程开工报告。7、审批承包人报送的施工组织设计和施工方案。8、审批承包人提交的总体进度计划,并经常检查和督促承包人实施工程进度计划。当计划进度与实际进度出现较大偏差时,应通知承包人及时修订工程施工进度计划。9、审查承包人进场的用于本工程的原材料、成品、半成品的规格和质量是否达到设计要求。10、审查承包人进场用于本工程的施工机械设备的规格、性能和数量是否满足施工需要。11、监督承包人按照合同文件、技术规范和监理程序进行施工。通过旁站、巡视、平行检验和隐蔽工程验收等手段,严格控制工程质量,未经签认,不得进入下道工序施工。12、组织工程中间验收,并签发中间验收证书。13、主持工程质量事故调查,参与质量事故处理。14、对已完成的合格工程进行准确计量。复核工程结算单,签发中期支付凭证。15、处理工程设计变更事宜。16、根据合同规定处理违约事件,协调合同争端,需要时在仲裁过程中作证。17、编制监理工作月报和监理方面竣工文件。18、对承包人的交工申请进行评估,组织对拟交工工程的检查和验收。合格者,签发交工证书。19、审查竣工图和...
