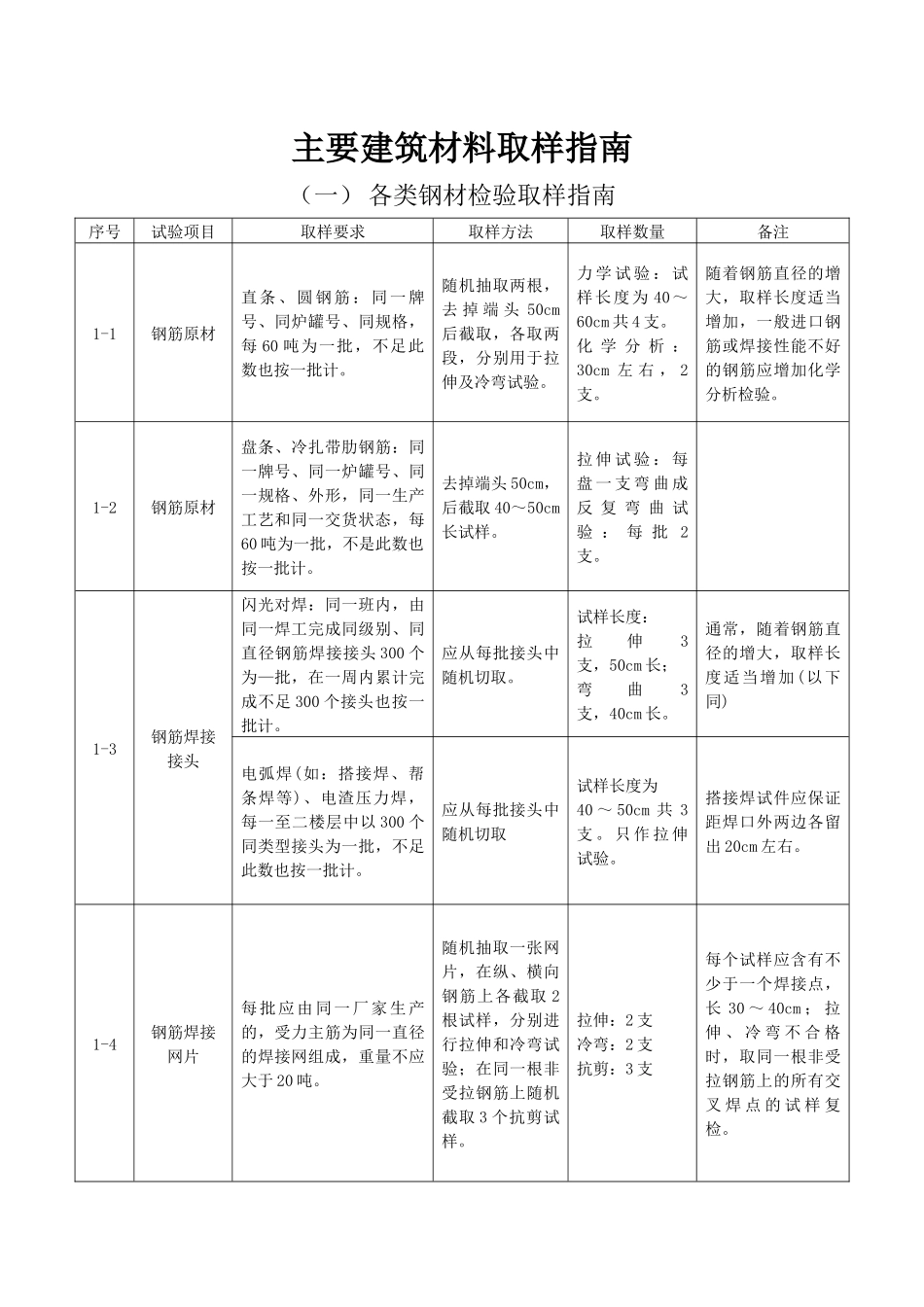

主要建筑材料取样指南(一)各类钢材检验取样指南序号试验项目取样要求取样方法取样数量备注1-1钢筋原材直条、圆钢筋:同一牌号、同炉罐号、同规格,每60吨为一批,不足此数也按一批计。随机抽取两根,去掉端头50cm后截取,各取两段,分别用于拉伸及冷弯试验。力学试验:试样长度为40~60cm共4支。化学分析:30cm左右,2支。随着钢筋直径的增大,取样长度适当增加,一般进口钢筋或焊接性能不好的钢筋应增加化学分析检验。1-2钢筋原材盘条、冷扎带肋钢筋:同一牌号、同一炉罐号、同一规格、外形,同一生产工艺和同一交货状态,每60吨为一批,不是此数也按一批计。去掉端头50cm,后截取40~50cm长试样。拉伸试验:每盘一支弯曲成反复弯曲试验:每批2支。1-3钢筋焊接接头闪光对焊:同一班内,由同一焊工完成同级别、同直径钢筋焊接接头300个为—批,在一周内累计完成不足300个接头也按一批计。应从每批接头中随机切取。试样长度:拉伸3支,50cm长;弯曲3支,40cm长。通常,随着钢筋直径的增大,取样长度适当增加(以下同)电弧焊(如:搭接焊、帮条焊等)、电渣压力焊,每一至二楼层中以300个同类型接头为一批,不足此数也按一批计。应从每批接头中随机切取试样长度为40~50cm共3支。只作拉伸试验。搭接焊试件应保证距焊口外两边各留出20cm左右。1-4钢筋焊接网片每批应由同一厂家生产的,受力主筋为同一直径的焊接网组成,重量不应大于20吨。随机抽取一张网片,在纵、横向钢筋上各截取2根试样,分别进行拉伸和冷弯试验;在同一根非受拉钢筋上随机截取3个抗剪试样。拉伸:2支冷弯:2支抗剪:3支每个试样应含有不少于一个焊接点,长30~40cm;拉伸、冷弯不合格时,取同一根非受拉钢筋上的所有交叉焊点的试样复检。1-5钢筋机械连接接头工艺检验:对每批进场钢筋应做接头工艺检验(60吨为一批)。现场检验:同材料、连接型式、等级、规格、施工条件相同的接头,500个为一批,不足500个接头也按一批计。应从每批接头中随机截取工艺检验:6支,3支原材(50~60cm);3支接头。现场检验:3支接头只作接伸试验。套筒试件应保证在筒连接处外两边各留出20cm左右。1-6碳素结构钢低合金钢同一牌号、同炉罐号、同等级,同一品种,同一尺寸,同一交货状态组成。每60吨为一批,不足此数也按一批计。在外观及尺寸合格的钢产品上取样,取样的位置具有代表性。拉伸、弯曲各1支;长度40~60cm冲击:3件带V型缺口,尺寸:lOxlO×55mm或5×10×55mm制试样时宜采用机械切削方法,避免用烧割、打磨去加工试样。质量等级为B、C、D、E钢材需做冲击试验。1-7钢板焊接同一批钢板,同一焊接工艺制作的钢板为一验收批。在外观合格试样中随机截取试样,截取样坯时,尽量采用机械切削的方法;用其他方法截取时须保证受试部分的金属不在切割影响区内拉伸2块面弯、背弯各2块。有特殊要求时需做侧弯、冲击试验。(取样方法、数量同左栏及左上栏)1-8结构用无缝钢管同一钢号、炉号、规格、热处理制度的钢管一批,每批数量不超过以下规定:外径≤76mm,壁厚≤3mm:400根外径>351mm:50根其他尺寸:200根每批在两根钢管上各取一个拉伸试样,各取一个压扁试样。拉伸:40~50cm板条或棒条,2件;压扁:4cm长钢管圈2个。表面质量不合格的钢管要先剔除,再组批取样。(二)水泥、砂、石、粉煤灰、配合比、试块取样指南序号试验项目取样要求取样方法取样数量备注2-1水泥同一厂牌、品种、同强度等级,同一出厂编号,同一次进场;散装水泥每500吨为一批;袋装水泥100吨为一批,不足此数也按一批.散装水泥从不小于3个车罐中取等量水泥;袋装水泥从不少于20袋取等量水泥混拌均匀。物检:12kg化检:1kg存放期超过3个月必须进行复检。2-2砂同一产地、同规格、同一进场时间,每400m3或600吨为一批,不足此数也按一批计。分别在砂堆上铲除表层后在8个不同部位取大致等量试样,混匀,再按四分法缩分提取。物检:15kg化分:1kg2-3碎石同一产地、同规格、同一进场时间,每400m3或600吨为一批,不足此数也按一批计。分别在砂堆上铲除表层后在8个不同部位取大致等量试样,混匀,再按四分法缩分提取。物检:30kg若碎石中有粒径>31.5mm的石子则需做压碎指...
