施工技术交底记录/单项工程名称:工程编:组织交底日2021年3月10日参加交底员设计交底内容及议定事项:基槽开挖施工技术要求土方开挖前应摸清地下线等障碍物并应根据施工方案的要求将施工区域内的地上、地下障碍物去除和处理完毕
建筑物或构筑物的位置或场地的定位控制线〔桩〕程度桩及基槽的灰线尺寸必须经过检验合格并办完预检手续
开挖低于地下水位的基坑〔槽〕、沟时应根据当地工程地质资料采取措施降低地下水位一般要降至低于开挖底面的50cm然后再开挖
在开挖槽边弃土时应保证边坡和直立帮的稳定
当土质良好时抛于槽边的土方〔或材料〕应距槽〔沟〕边缘0
8m以外高度不宜超过l
在柱基周围、墙基或围墙一侧不得堆土过高
基底未保护:基坑〔槽〕开挖后应尽量减少对基上的扰动
如根底不能及时施工时可在基底标高以上留出0
3m厚土层待做根底时再挖掉
基槽钎探技术要求1、钎探孔排列方案槽宽(cm)间距(m)深度(m)小于80中心一排1
580~200两排错开1
5大于200梅花型1
0柱基梅花型1
5并不浅于短边2、钎探完成后应作好标记保护好钎孔未经质量检查人员复验不得堵塞或灌砂
3、遇钢钎打不下去时应队长或技术员:取消钎孔或移位打钎
不得不打任意填写锤数
4、在钎孔平面布置图上注明过硬或过软的孔的位置把枯井或坟墓等尺寸画上以便设计勘察人员或有关部门验槽时分析处理

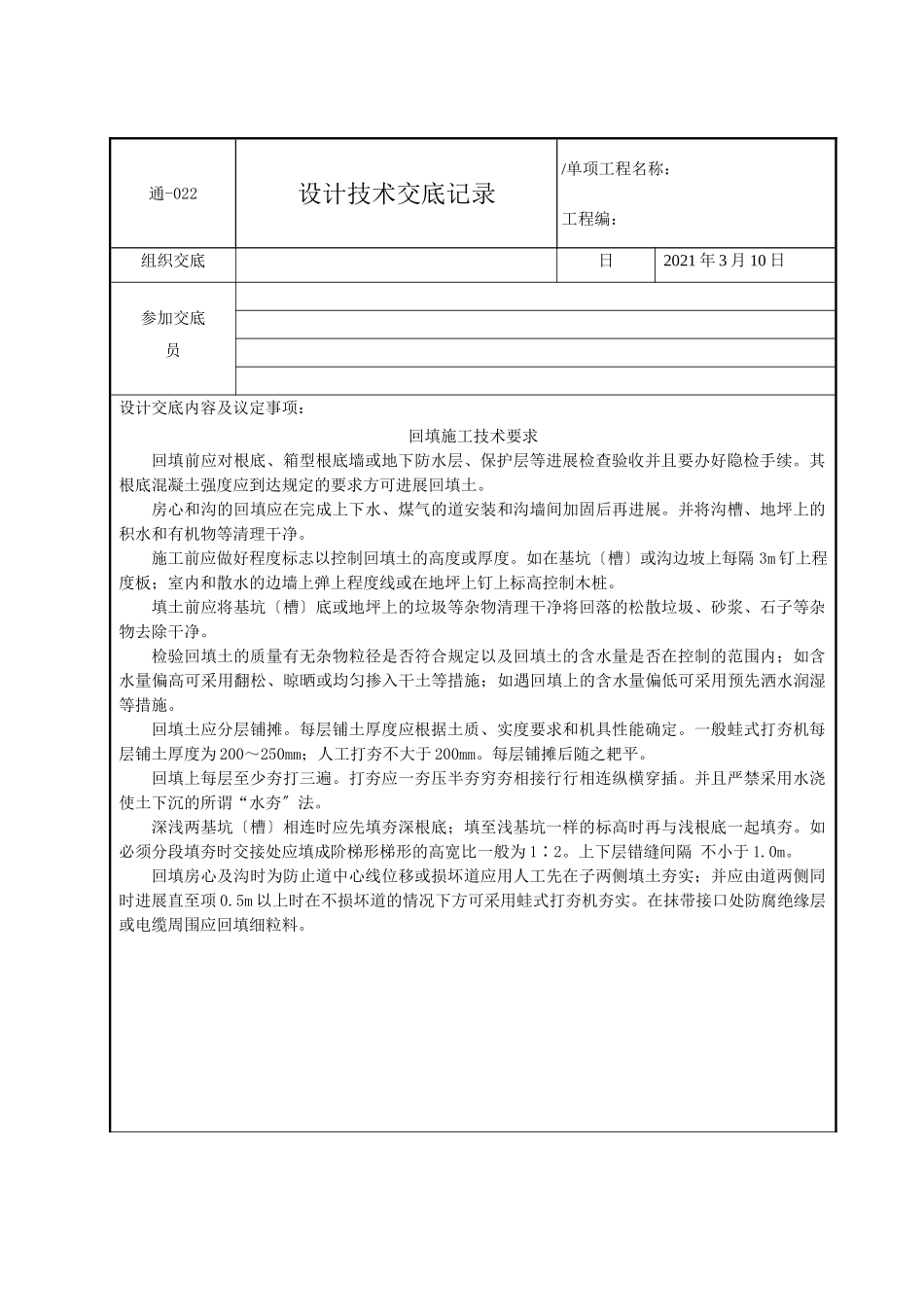

通-022设计技术交底记录/单项工程名称:工程编:组织交底日2021年3月10日参加交底员设计交底内容及议定事项:回填施工技术要求回填前应对根底、箱型根底墙或地下防水层、保护层等进展检查验收并且要办好隐检手续
其根底混凝土强度应到达规定的要求方可进展回填土
房心和沟的回填应在完成上下水、煤气的道安装和沟墙间加固后再进展
并将沟槽、地坪上的积水和有机物等清理干净
施工前应做好程度标志以控制回填土的高度或厚度
