第1页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共31页施工组织技术方案第一章编制方案依据及原则一、编制依据:1、招投标文件、设计文件、相关施工技术规范及各上级单位下发的相关文件精神;2、我经理部现场勘测所获得的各种技术资料
3、我公司拥有的技术能力、机械设备、科学的施工方法以及长期从事公路工程建设所积累的较为丰富施工经验
4、其他值得借鉴和参考的资料
二、编制范围:省道201线室韦至拉布大林公路SLTJ-08合同段K97+440
0上护林大桥,全长246
此工程为K97+440
0大桥桩基础分项工程,7#-1桩基为本首件工程
三、编制原则1、严格遵守合同条款及招标文件要求,根据工程特点分批组织施工,在工期安排上遵守业主要求并尽量提前完成
2、在实事求是基础上,本着科学合理经济实用的原则,在确保工程质量的前提下,积极采用新工艺、新技术、新机具、新材料、新测试方法
3、合理安排施工顺序,做到布局合理,重点突出
施工进度安排上实行平行流水作业,安排好各作业队之间的衔接和配合,避免不必要的重复工作,充分考虑气候、季节对施工的影响
4、结合现场情况,尽量使用就近已有的设施,减少临建工程
尽量利用当地合格资源,合理安排运输与存储,减少物资运输周转量
5、坚持对施工现场进行全过程监控,实行动态管理,精心进行施工现场规划布置,节约临时用地,少占农田和草牧场,尽可能减少对当地植被的第2页共31页第1页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共31页破坏
做到文明施工,创建标准施工现场
6、严格执行本项目招标文件的《技术规范》及交通部颁发的施工规范及业主、监理工程师下发的相关技术要求

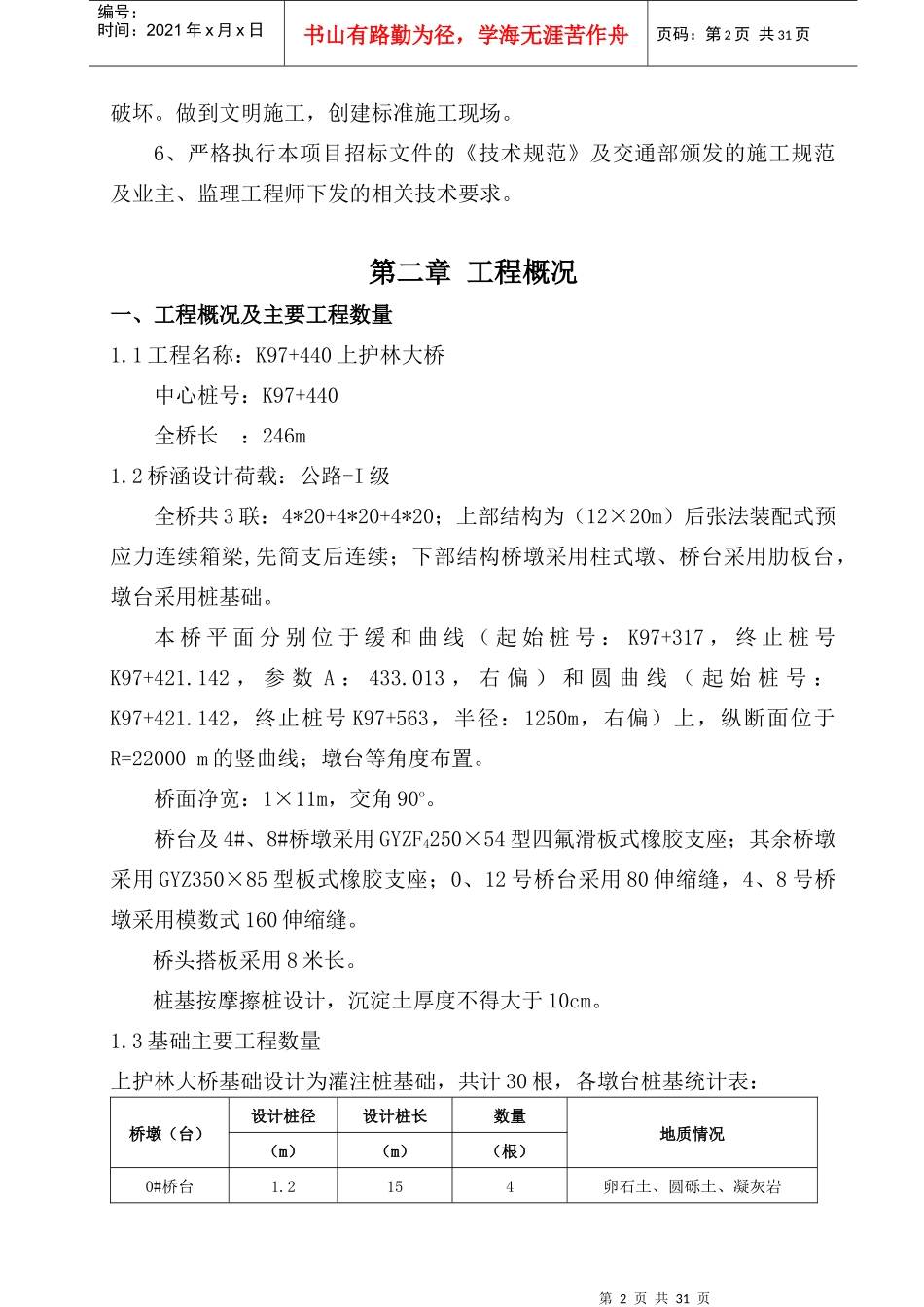

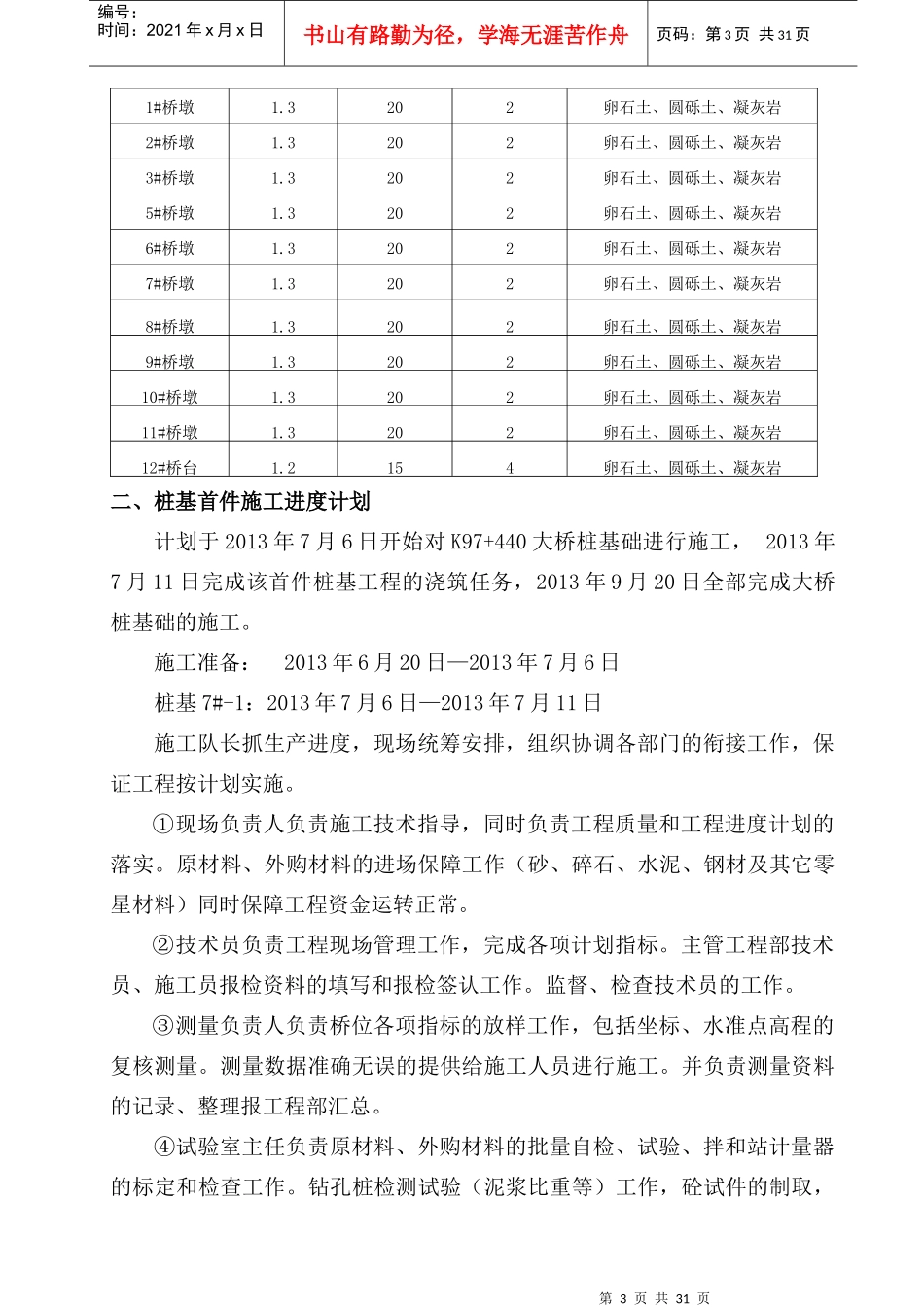

第二章工程概况一、工程概况及主要工程数量1
1工程名称:K97+440上护林大桥中心桩号:K97+440全桥长:246m1
