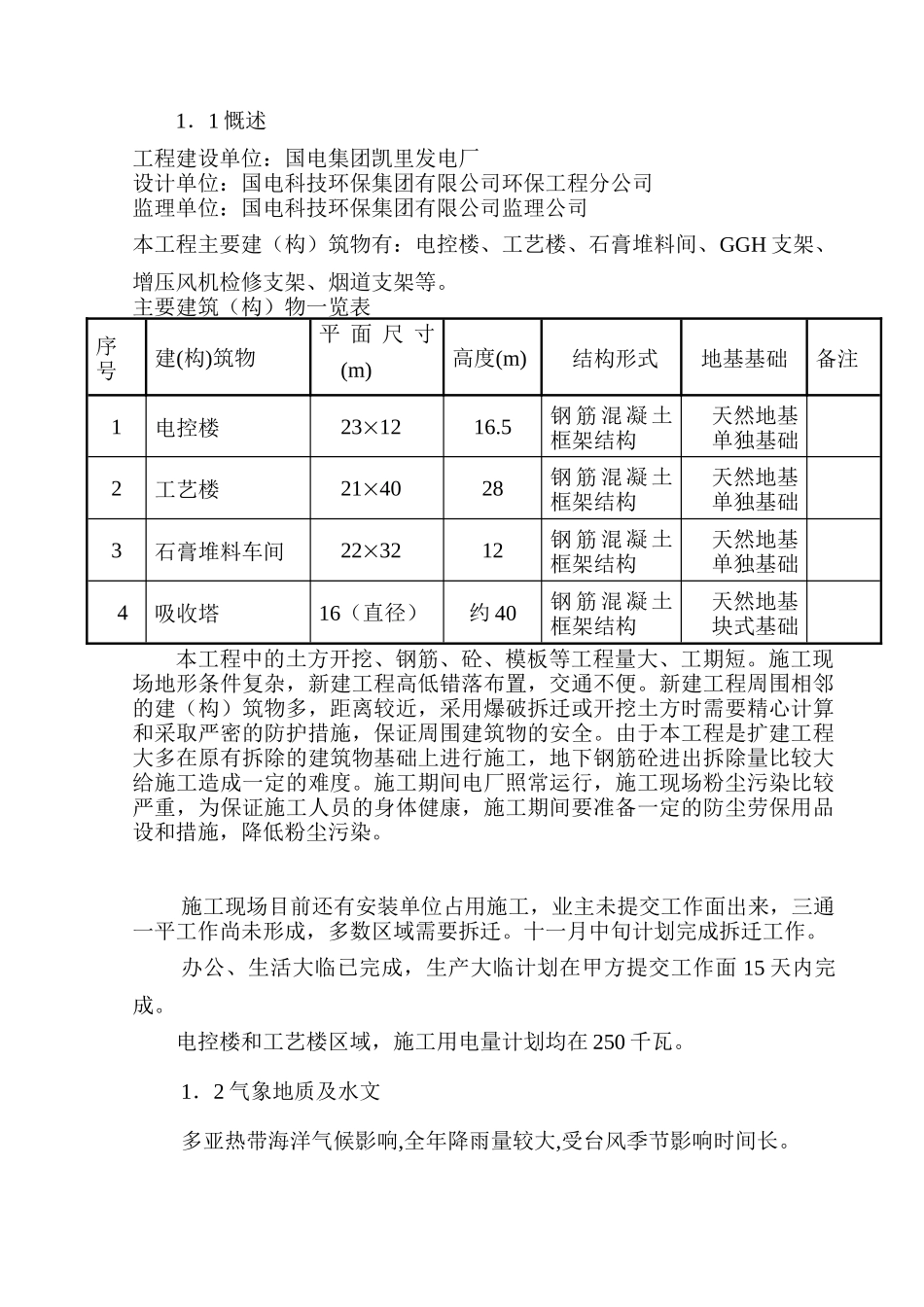

国电凯里发电厂2×125MW机组烟气脱硫工程土建部分施工组织设计中国十五冶三公司凯里经理部二○○五年十一月四日审批栏建设单位:监理单位:施工单位:批准:审核:编制:安全:质量:1.工程慨况1.1慨述工程建设单位:国电集团凯里发电厂设计单位:国电科技环保集团有限公司环保工程分公司监理单位:国电科技环保集团有限公司监理公司本工程主要建(构)筑物有:电控楼、工艺楼、石膏堆料间、GGH支架、增压风机检修支架、烟道支架等。主要建筑(构)物一览表序号建(构)筑物平面尺寸(m)高度(m)结构形式地基基础备注1电控楼231216.5钢筋混凝土框架结构天然地基单独基础2工艺楼214028钢筋混凝土框架结构天然地基单独基础3石膏堆料车间223212钢筋混凝土框架结构天然地基单独基础4吸收塔16(直径)约40钢筋混凝土框架结构天然地基块式基础本工程中的土方开挖、钢筋、砼、模板等工程量大、工期短。施工现场地形条件复杂,新建工程高低错落布置,交通不便。新建工程周围相邻的建(构)筑物多,距离较近,采用爆破拆迁或开挖土方时需要精心计算和采取严密的防护措施,保证周围建筑物的安全。由于本工程是扩建工程大多在原有拆除的建筑物基础上进行施工,地下钢筋砼进出拆除量比较大给施工造成一定的难度。施工期间电厂照常运行,施工现场粉尘污染比较严重,为保证施工人员的身体健康,施工期间要准备一定的防尘劳保用品设和措施,降低粉尘污染。施工现场目前还有安装单位占用施工,业主未提交工作面出来,三通一平工作尚未形成,多数区域需要拆迁。十一月中旬计划完成拆迁工作。办公、生活大临已完成,生产大临计划在甲方提交工作面15天内完成。电控楼和工艺楼区域,施工用电量计划均在250千瓦。1.2气象地质及水文多亚热带海洋气候影响,全年降雨量较大,受台风季节影响时间长。1.2.1地质(据现有地质报告)厂区位于川黔经向构造带南段,受南北向构造体系及北东向构造体系的影响,区内构造复杂,主要由箱状背斜、紧密向斜及同向压性断层所组成,厂址南东北西侧各约1公里处均有凯里断层通过。区内岩层产状变化较大,出露地层为寒武系中统高台组,岩性为灰白色中厚~厚层白云岩。区内第四系地层分布广泛,厚度较大,厂区除西南角小范围内基岩埋藏较浅外,其余地层覆盖厚度一般均在10m以上,最厚可达17.1m。其成因类型以冲积和冰积为主,常见为亚粘土、轻亚粘土、粉细砂及卵石。此外尚有残坡积等。工程地质条件:厂区内第四系地层分布广,厚度大,层次较多,沉积规律差,岩性分布极不均一,根据钻探资料,从上至下,大致分布如下:①杂填土层:成分以杂填土为主,回填年代较久远,中密。层厚0.5~4.3m;②粘土层:含铁锰质结核,上部多为硬塑~坚硬,下部局部地段成可塑,层厚1.7~11.8m不等,压缩模量Es=12~14MPa,承载力fk=220~240kPa;③粉质粘土层:含少量氧化铁锰质及岩石碎屑,局部含粉土或粉细砂团块,中下部偶含卵砾石。土体密实。一般层厚3~7m,最厚达8.1m。Es=5~16MPa,fk=140~190kPa;④粉土层:天然含水量较低,密实程度较高。层厚1.5~2.7m不等,最厚可达4.8m。Es=5~8.5MPa,fk=100~220kPa;⑤粉细砂层:含氧化铁,多为中密。层厚约1.5m。Es=5~12MPa,fk=100~220kPa;⑥卵石层:该层因区域不同而异。漫滩地带为卵漂石,沉积岩为主,粒径60~180mm,最大可达250~400mm,层厚3~5m,fk=300~500kPa;厂区大部分地段为卵石,沉积岩为主,粒径60~150mm,最大可达200mm,层厚4~7m,最厚可达11.7m,Es=10~15MPa,fk=300~500kPa;⑦软土(粉质粘土)层:厂区分布较多。成层性较差,随基岩面起伏而呈零星分布或呈薄层状,一般厚度0.5~1.7m,个别处可达2.8m。为流~软塑。Es=3~4MPa,fk=80~120kPa;⑧白云岩:部分为泥质结构,中厚~厚层状,裂隙极发育,岩溶一般发育,岩石性脆坚硬。fk=500~1000kPa。1.2.2地震烈度根据中国《地震烈度区划图(1990年版)》,厂址地区地震烈度为Ⅵ度。1.2.3水文气象电厂所在凯里市属于亚热带湿润季风气候区,气候温和,雨量充沛,四季分明,冬暖夏凉。累年年平均气温:15.7℃,累年年最高气温:37.5℃累年年最低气温:-9.7℃。1....
