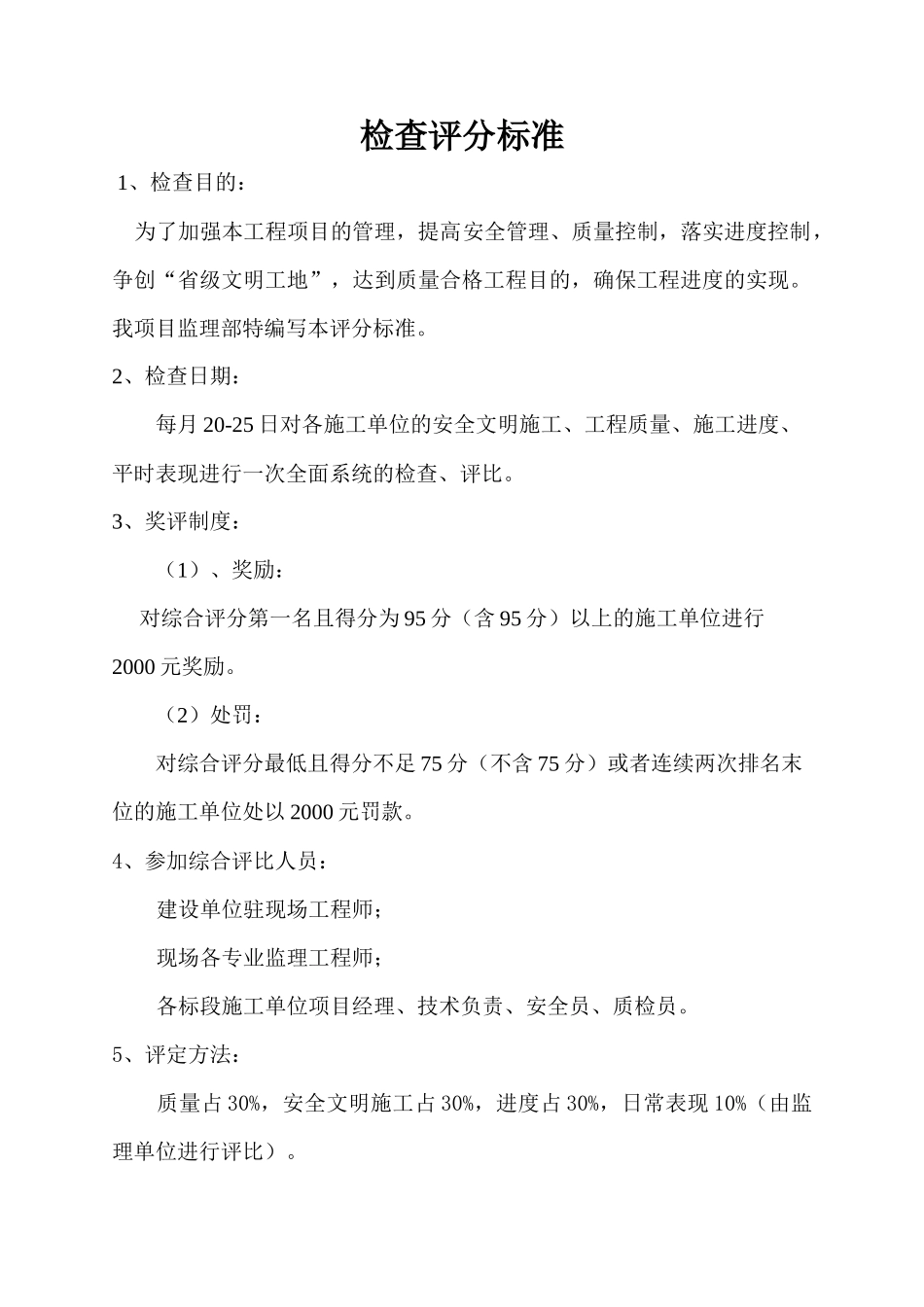

检查评分标准1、检查目的:为了加强本工程项目的管理,提高安全管理、质量控制,落实进度控制,争创“省级文明工地”,达到质量合格工程目的,确保工程进度的实现
我项目监理部特编写本评分标准
2、检查日期:每月20-25日对各施工单位的安全文明施工、工程质量、施工进度、平时表现进行一次全面系统的检查、评比
3、奖评制度:(1)、奖励:对综合评分第一名且得分为95分(含95分)以上的施工单位进行2000元奖励
(2)处罚:对综合评分最低且得分不足75分(不含75分)或者连续两次排名末位的施工单位处以2000元罚款
4、参加综合评比人员:建设单位驻现场工程师;现场各专业监理工程师;各标段施工单位项目经理、技术负责、安全员、质检员
5、评定方法:质量占30%,安全文明施工占30%,进度占30%,日常表现10%(由监理单位进行评比)

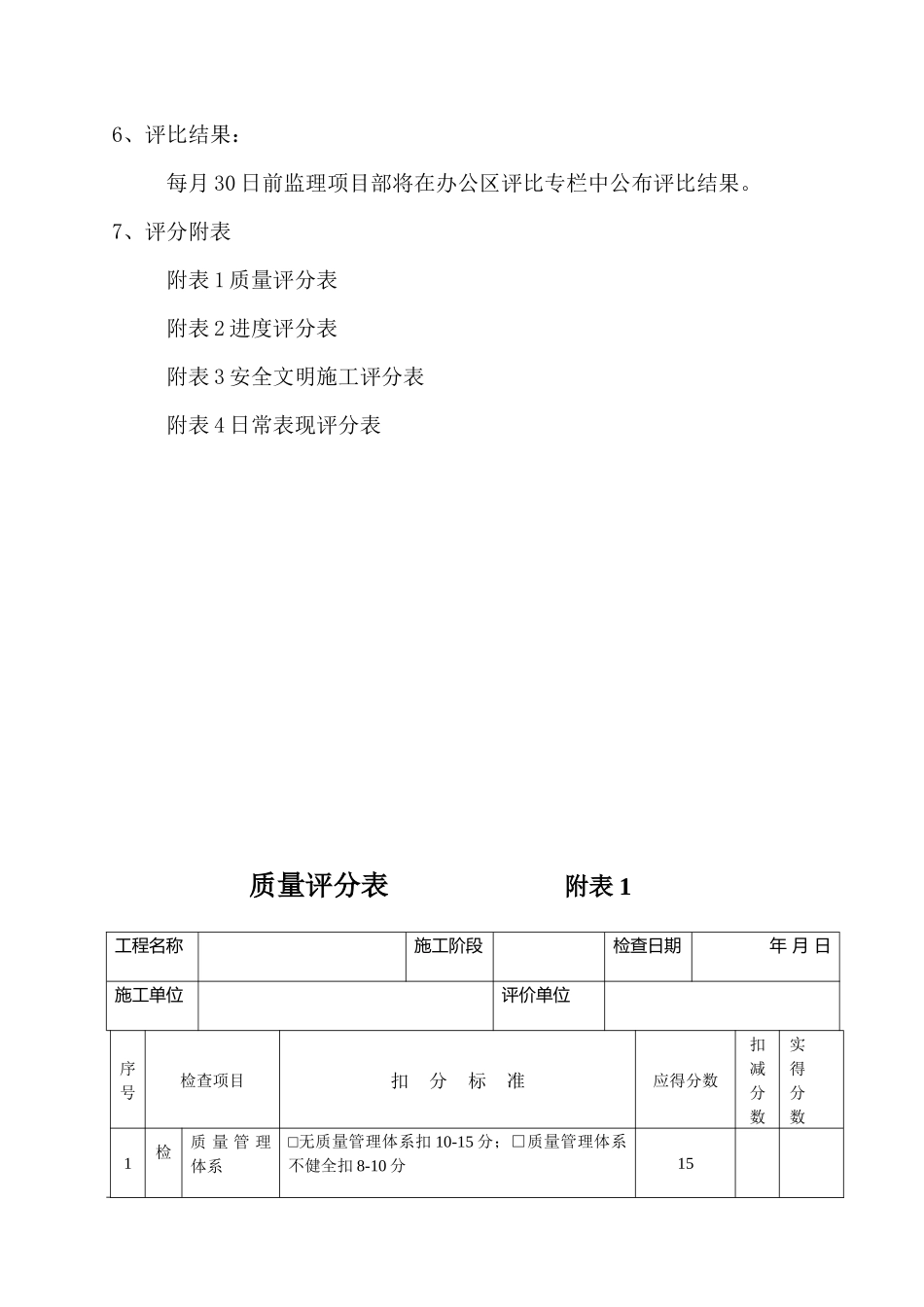

6、评比结果:每月30日前监理项目部将在办公区评比专栏中公布评比结果
7、评分附表附表1质量评分表附表2进度评分表附表3安全文明施工评分表附表4日常表现评分表质量评分表附表1工程名称施工阶段检查日期年月日施工单位评价单位序号检查项目扣分标准应得分数扣减分数实得分数1检质量管理体系□无质量管理体系扣10-15分;□质量管理体系不健全扣8-10分15查项目2技术交底□无技术交底扣3-5分;□技术交底无针对性的扣2-3分

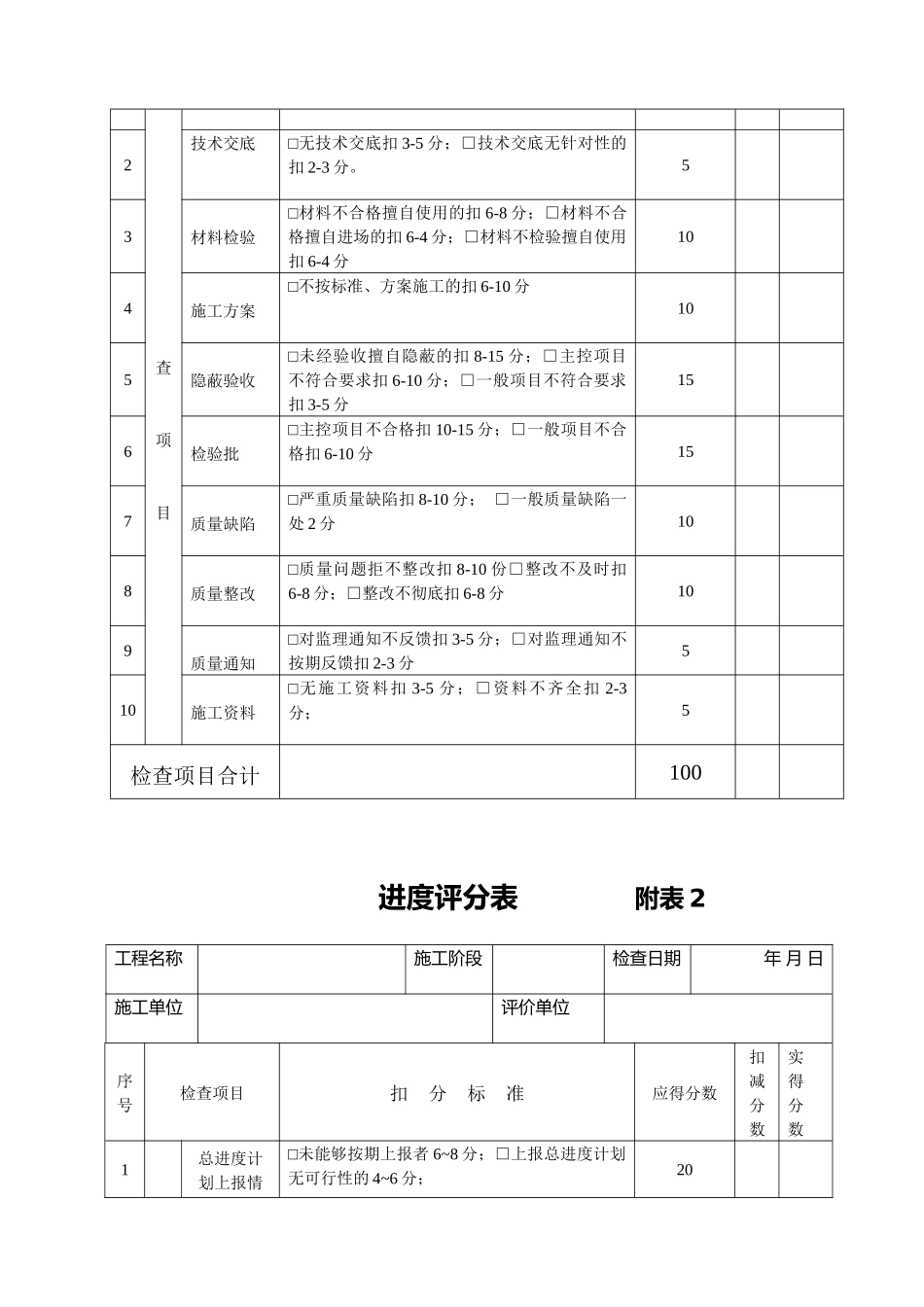

53材料检验□材料不合格擅自使用的扣6-8分;□材料不合格擅自进场的扣6-4分;□材料不检验擅自使用扣6-4分104施工方案□不按标准、方案施工的扣6-10分105隐蔽验收□未经验收擅自隐蔽的扣8-15分;□主控项目不符合要求扣6-10分;□一般项目不符合要求扣3-5分156检验批□主控项目不合格扣10-15分;□一般项目不合格扣6-10分157质量缺陷□严重质量缺陷扣8-10分;□一般质量缺陷一处2分108质量整改□质量问题拒不整改扣8-10份□
