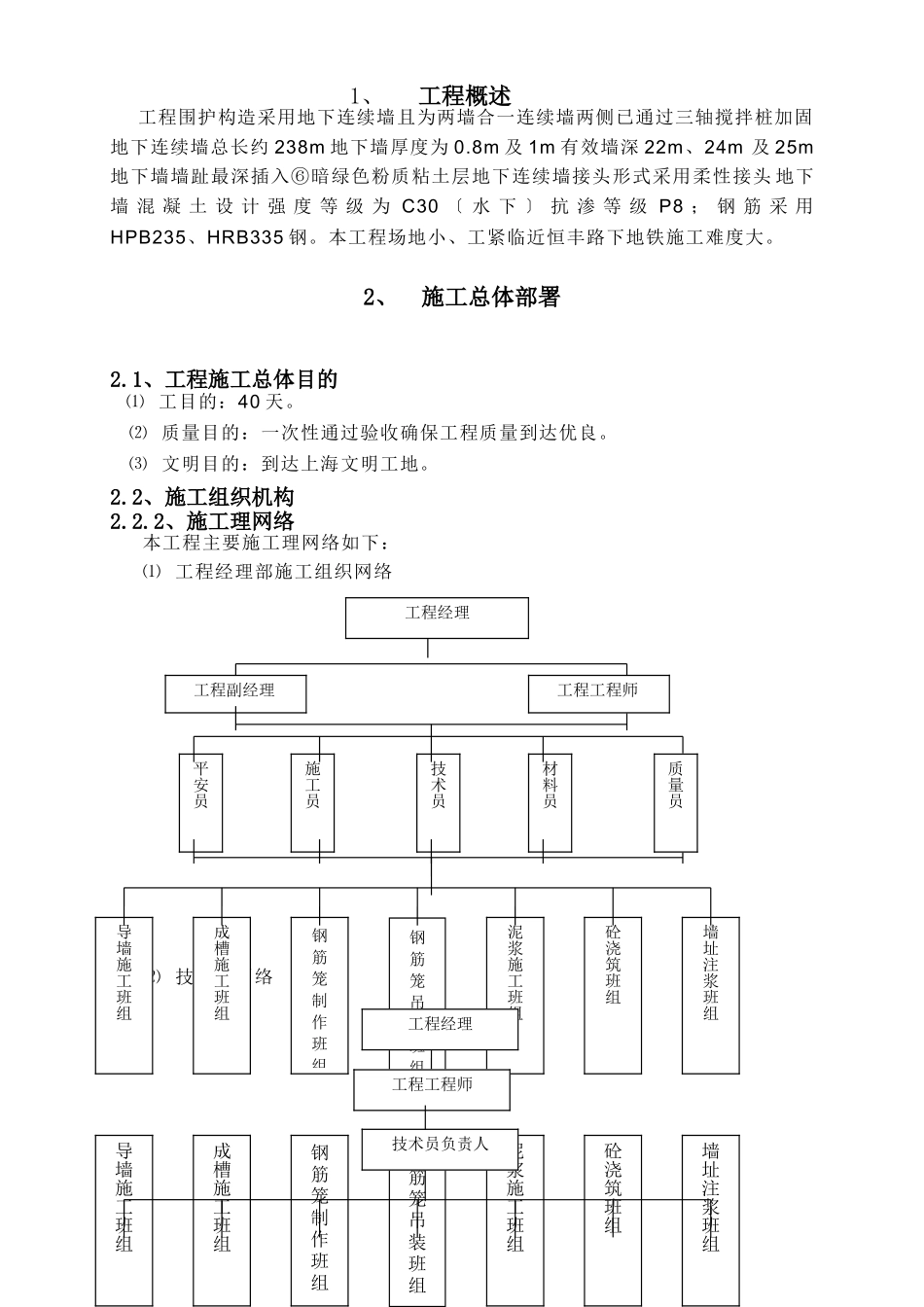

1、工程概述工程围护构造采用地下连续墙且为两墙合一连续墙两侧已通过三轴搅拌桩加固地下连续墙总长约238m地下墙厚度为0
8m及1m有效墙深22m、24m及25m地下墙墙趾最深插入⑥暗绿色粉质粘土层地下连续墙接头形式采用柔性接头地下墙混凝土设计强度等级为C30〔水下〕抗渗等级P8;钢筋采用HPB235、HRB335钢
本工程场地小、工紧临近恒丰路下地铁施工难度大
2、施工总体部署2
1、工程施工总体目的⑴工目的:40天
⑵质量目的:一次性通过验收确保工程质量到达优良
⑶文明目的:到达上海文明工地
2、施工组织机构2

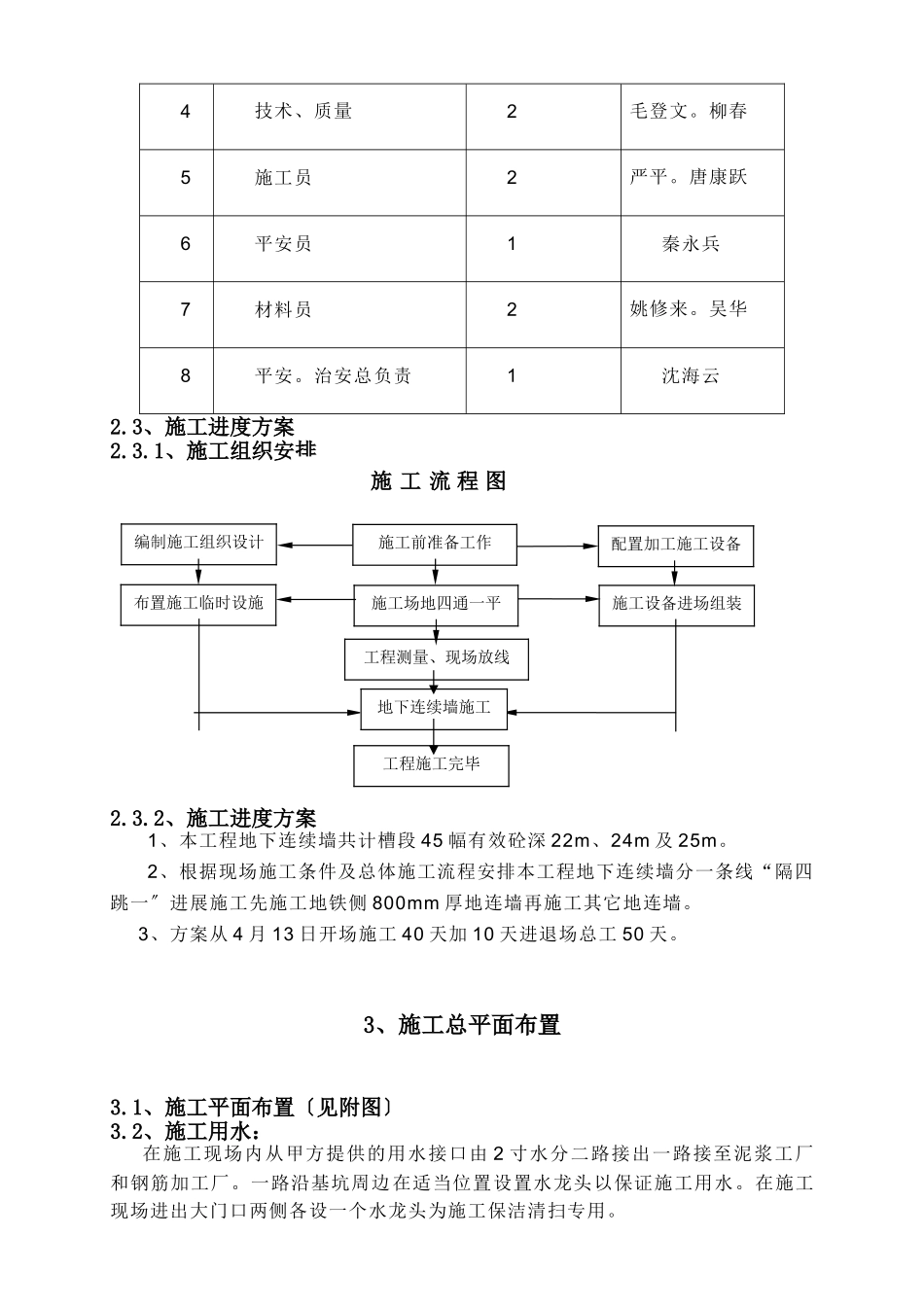

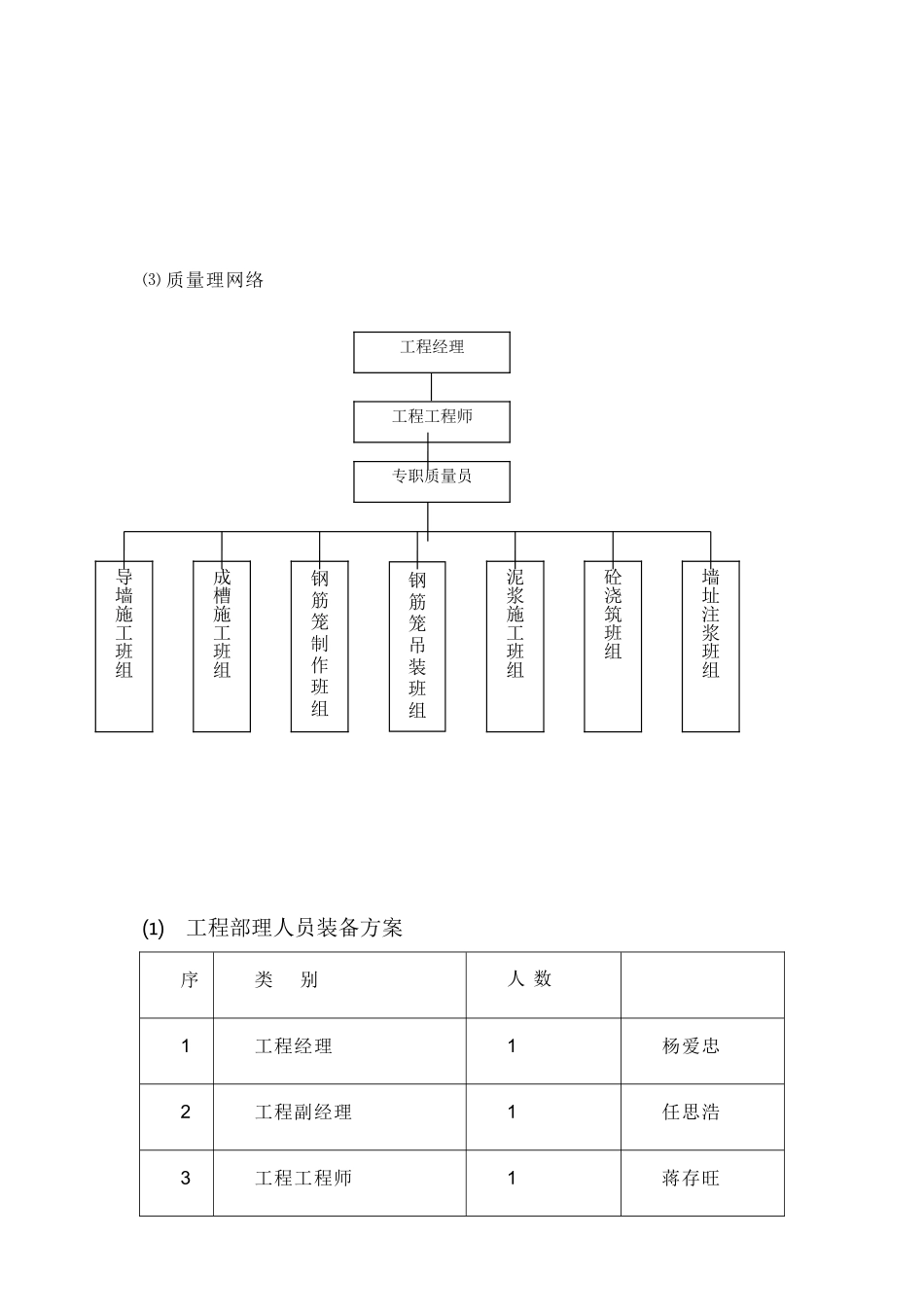

2、施工理网络本工程主要施工理网络如下:⑴工程经理部施工组织网络⑵技术理网络工程副经理平安员成槽施工班组钢筋笼制作班组钢筋笼吊装班组泥浆施工班组砼浇筑班组墙址注浆班组导墙施工班组工程经理施工员材料员技术员质量员工程工程师成槽施工班组钢筋笼制作班组钢筋笼吊装班组泥浆施工班组砼浇筑班组墙址注浆班组导墙施工班组工程经理工程工程师技术员负责人⑶质量理网络⑴工程部理人员装备方案序类别人数1工程经理1杨爱忠2工程副经理1任思浩3工程工程师1蒋存旺成槽施工班组钢筋笼制作班组钢筋笼吊装班组泥浆施工班组砼浇筑班组墙址注浆班组导墙施工班组工程经理工程工程师专职质量员4技术、质量2毛登文
柳春5施工员2严平
唐康跃6平安员1秦永兵7材料员2姚修来
治安总负责1沈海云2
3、施工进度方案2
1、施工组织安排2
2、施工进度方案1、本工程地下连续墙共计槽段45幅有效砼深22m、24m及25m
2、根据现场施工条件及总体施工流程安排本工程地下连续墙分一条线“隔四跳一〞进展施工先施工地铁侧800mm厚地连墙再施工其它地连墙
3、方案从4月13日开场施工40天加10天进退场总工50天
3、施工总平面布置3
1、施工平面布置〔见附图〕3
2、施工用水:在施工现场内从甲方
