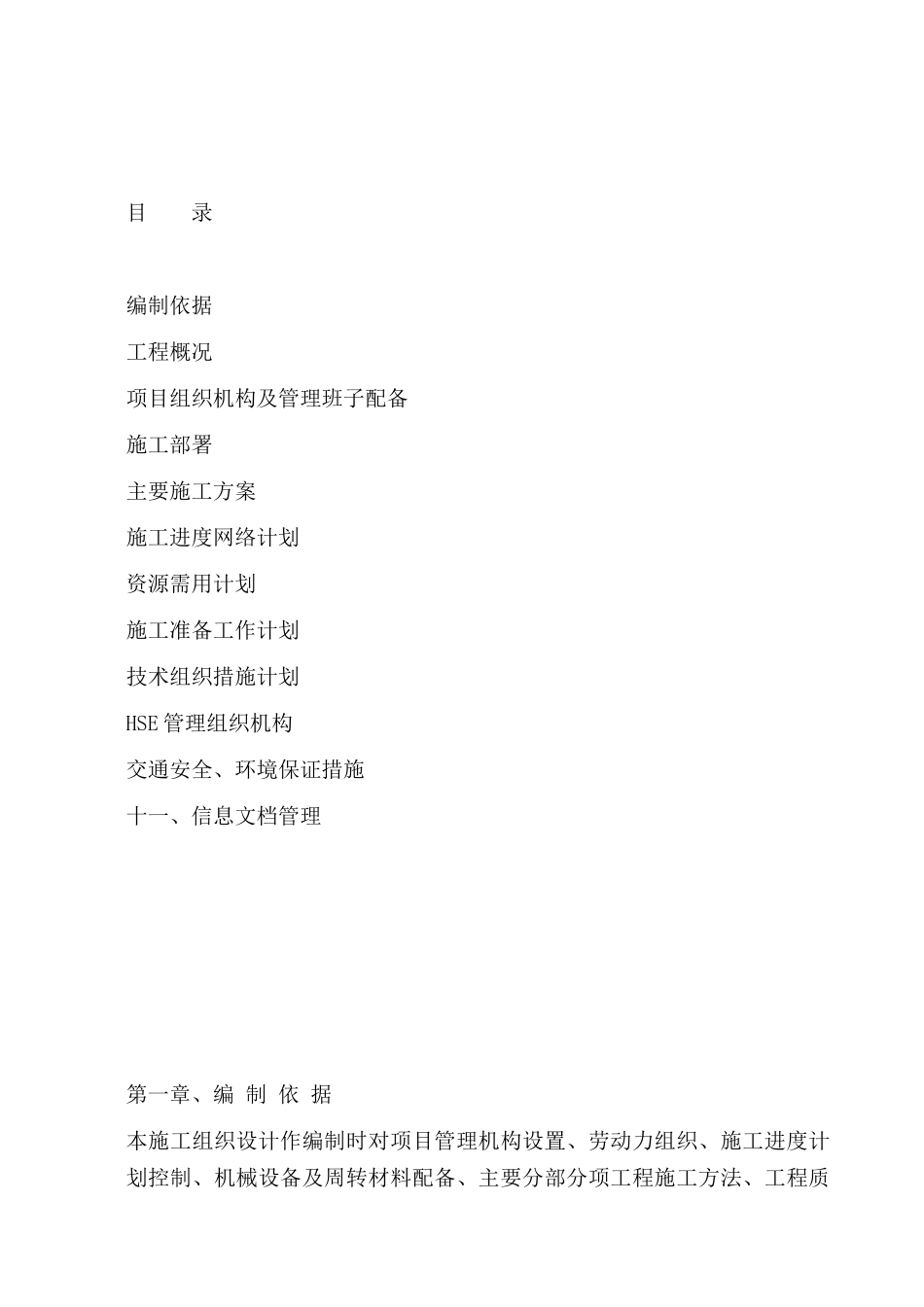

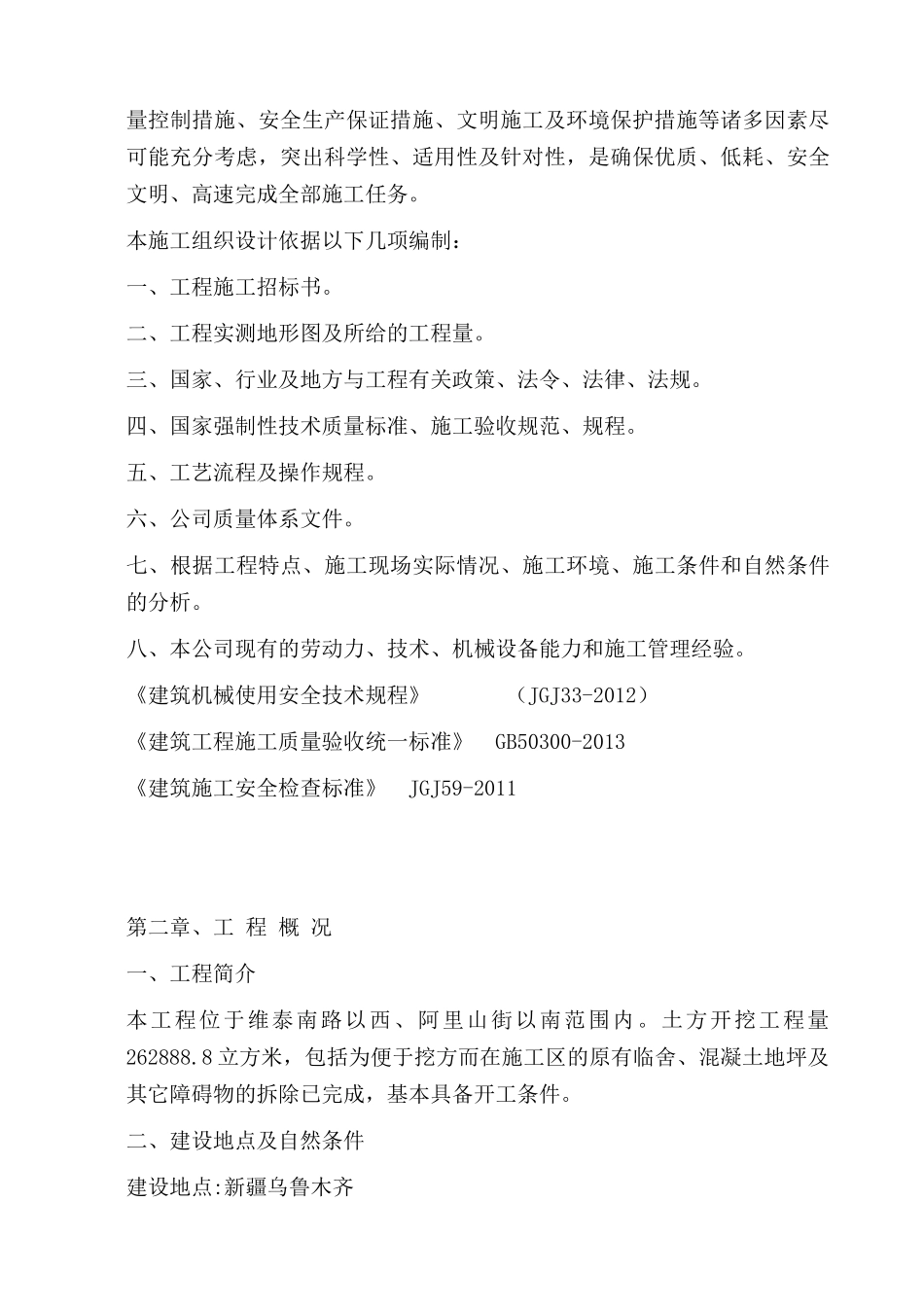

目录编制依据工程概况项目组织机构及管理班子配备施工部署主要施工方案施工进度网络计划资源需用计划施工准备工作计划技术组织措施计划HSE管理组织机构交通安全、环境保证措施十一、信息文档管理第一章、编制依据本施工组织设计作编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、工程质量控制措施、安全生产保证措施、文明施工及环境保护措施等诸多因素尽可能充分考虑,突出科学性、适用性及针对性,是确保优质、低耗、安全文明、高速完成全部施工任务
本施工组织设计依据以下几项编制:一、工程施工招标书
二、工程实测地形图及所给的工程量
三、国家、行业及地方与工程有关政策、法令、法律、法规
四、国家强制性技术质量标准、施工验收规范、规程
五、工艺流程及操作规程
六、公司质量体系文件
七、根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件的分析
八、本公司现有的劳动力、技术、机械设备能力和施工管理经验
《建筑机械使用安全技术规程》(JGJ33-2012)《建筑工程施工质量验收统一标准》GB50300-2013《建筑施工安全检查标准》JGJ59-2011第二章、工程概况一、工程简介本工程位于维泰南路以西、阿里山街以南范围内
土方开挖工程量262888
8立方米,包括为便于挖方而在施工区的原有临舍、混凝土地坪及其它障碍物的拆除已完成,基本具备开工条件
二、建设地点及自然条件建设地点:新疆乌鲁木齐自然条件:项目地处典型的温带大陆性气候区,年均天然降水量100多毫米
新疆远离海洋,四周有高山阻隔,海洋湿气不易进入,形成明显的大陆性气候
气温变化大,日照时间长(年日照时间达2,500-3,500小时),降水量少,空气干燥
年平均降水量为150毫米左右,但各地降水量相差很大
山区的年降水量可达500-600毫米
三、施工条件本工程在乌鲁木齐开发区区域内
