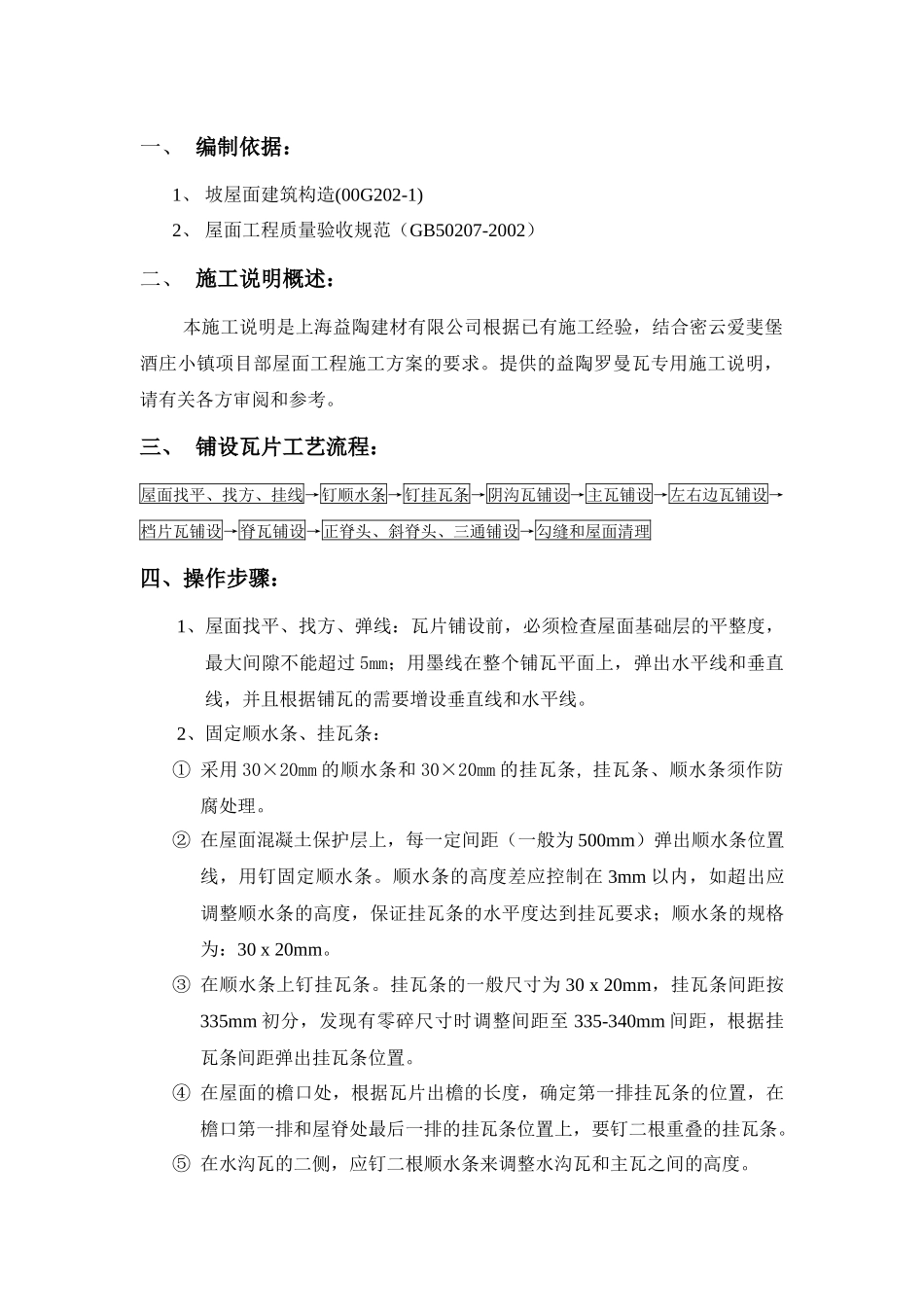

密云爱斐堡酒庄小镇屋面瓦施工说明一、编制依据二、施工说明概述三、铺设瓦片工艺流程四、操作步骤五、局部屋面节点做法六、屋面防水节点铺设七、质量验收要求八、施工安全九、特殊过程处理要求一、编制依据:1、坡屋面建筑构造(00G202-1)2、屋面工程质量验收规范(GB50207-2002)二、施工说明概述:本施工说明是上海益陶建材有限公司根据已有施工经验,结合密云爱斐堡酒庄小镇项目部屋面工程施工方案的要求
提供的益陶罗曼瓦专用施工说明,请有关各方审阅和参考
三、铺设瓦片工艺流程:屋面找平、找方、挂线→钉顺水条→钉挂瓦条→阴沟瓦铺设→主瓦铺设→左右边瓦铺设→档片瓦铺设→脊瓦铺设→正脊头、斜脊头、三通铺设→勾缝和屋面清理四、操作步骤:1、屋面找平、找方、弹线:瓦片铺设前,必须检查屋面基础层的平整度,最大间隙不能超过5mm;用墨线在整个铺瓦平面上,弹出水平线和垂直线,并且根据铺瓦的需要增设垂直线和水平线
2、固定顺水条、挂瓦条:①采用30×20mm的顺水条和30×20mm的挂瓦条,挂瓦条、顺水条须作防腐处理
②在屋面混凝土保护层上,每一定间距(一般为500mm)弹出顺水条位置线,用钉固定顺水条
顺水条的高度差应控制在3mm以内,如超出应调整顺水条的高度,保证挂瓦条的水平度达到挂瓦要求;顺水条的规格为:30x20mm
③在顺水条上钉挂瓦条
挂瓦条的一般尺寸为30x20mm,挂瓦条间距按335mm初分,发现有零碎尺寸时调整间距至335-340mm间距,根据挂瓦条间距弹出挂瓦条位置
④在屋面的檐口处,根据瓦片出檐的长度,确定第一排挂瓦条的位置,在檐口第一排和屋脊处最后一排的挂瓦条位置上,要钉二根重叠的挂瓦条
⑤在水沟瓦的二侧,应钉二根顺水条来调整水沟瓦和主瓦之间的高度
挂瓦条垂直挂线3、铺阴沟瓦:(详见局部做法1

)4、铺主瓦:主瓦铺设均拉线安装,用双线控制斜面坡度一致
按照从右到左、从下到
