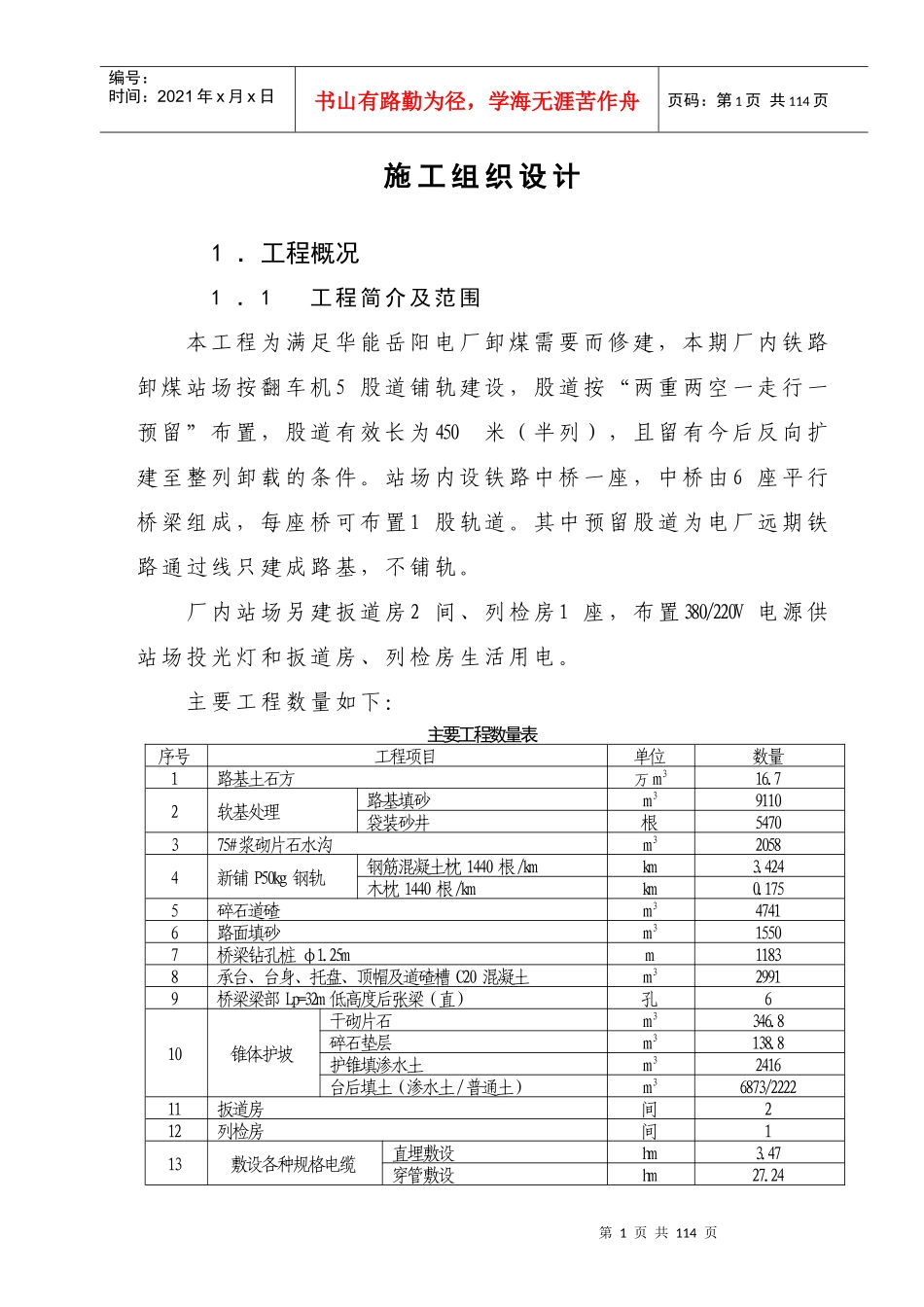

第1页共114页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共114页施工组织设计1.工程概况1.1工程简介及范围本工程为满足华能岳阳电厂卸煤需要而修建,本期厂内铁路卸煤站场按翻车机5股道铺轨建设,股道按“两重两空一走行一预留”布置,股道有效长为450米(半列),且留有今后反向扩建至整列卸载的条件。站场内设铁路中桥一座,中桥由6座平行桥梁组成,每座桥可布置1股轨道。其中预留股道为电厂远期铁路通过线只建成路基,不铺轨。厂内站场另建扳道房2间、列检房1座,布置380/220V电源供站场投光灯和扳道房、列检房生活用电。主要工程数量如下:主要工程数量表序号工程项目单位数量1路基土石方万m316.72软基处理路基填砂m39110袋装砂井根5470375#浆砌片石水沟m320584新铺P50kg钢轨钢筋混凝土枕1440根/kmkm3.424木枕1440根/kmkm0.1755碎石道碴m347416路面填砂m315507桥梁钻孔桩φ1.25mm11838承台、台身、托盘、顶帽及道碴槽C20混凝土m329919桥梁梁部Lp=32m低高度后张梁(直)孔610锥体护坡干砌片石m3346.8碎石垫层m3138.8护锥填渗水土m32416台后填土(渗水土/普通土)m36873/222211扳道房间212列检房间113敷设各种规格电缆直埋敷设hm3.47穿管敷设hm27.24第2页共114页第1页共114页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共114页14升降式投光灯铁塔安装个51.2主要技术标准线路等级:Ⅱ级正线数目:单线限制坡度:4‰最小曲线半径:300m,特别困难地段为200m牵引种类:内燃股道有效长:450m1.3场地概貌1.3.1地形地貌本工程位于岳阳市城陵矶华能岳阳电厂二期扩建场地内,距岳阳市区15公里,施工区一部分分布在电厂原有备用煤场地坪区,标高在33.6m左右,多数处在松阳湖农场区域,标高多在27m左右。属长江一级堆积阶地,为湖相沉积平原,场地主要为旱地。1.3.2工程及水文地质根据地层钻探了解的主要资料为:第四系全新统湖积、冲积层覆盖全区,由粉质粘土及淤泥质粘土组成,含有机质及螺壳,底部多灌成粉土透镜体,呈软-流塑状态,层厚11.1-15.7m左右。K0+820—K1+310段属于软弱地基,需采取相应的措施处理。场地地下水属孔隙潜水类型,地下水位埋深很浅,0—1.0m,与长江水联系不强烈,场地地下水对混凝土无腐蚀性。1.3.3气象岳阳属亚热带区,气候温和,雨量充沛。年平均气温第3页共114页第2页共114页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共114页18.5℃,极端最高气温40.6℃,极端最低气温-11.8℃。年平均降水量1341.6mm,雨季为每年的3-8月,夏季主导风为东南风,冬季为西北风,最大风速为18m/s。1.4现场条件1.4.1资源状况一、用地条件施工用地由华能岳阳电厂提供,电厂已进行了布置,用地为电厂自有建设用地,已无征地拆迁工作,目前已回填平整至标高27.8m左右。二、道路条件厂区道路已成环网,主要道路已修至施工区外,只需连接进施工区内即可。三、施工用电施工用电方面,电厂已在场地周围配置了变压器,按照业主要求,从指定的变压器低压侧引接施工用电即可,铁路施工场地内的施工电源及配电设施自行负责。四、施工用水施工用水水源亦由电厂提供,目前站场外围已经布置了施工、生活和消防用水管网,施工单位按不同用途分别从电厂指定的地点接通施工、生活和消防用水,并安装水表计量。1.4.2施工干扰从现场踏勘和从图纸资料上可以判定和预计到有四处施工干扰:第4页共114页第3页共114页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共114页一、铁路站场北面为一期正在运营的输煤系统和二期在建的输煤系统工地,铁路施工区需采取与一期生产区和施工区的有效隔离措施,在满足本项铁路建设要求的同时,确保电厂一期发电的绝对安全。二、从现场踏勘和提供的平面布置图上看,电厂二期工程将有一条输煤皮带栈桥将从空中垂直横跨铁路,且紧邻本工程中的关键项目即铁路中桥所在的位置,如何保证桥梁基础施工和架梁作业的安全,消除交叉施工时的空中制约,施工前制定统筹考虑和安全预案。另外在铁路端部的翻车机室工程也可能形成施工干扰。三、从提供的平面布置图上...
