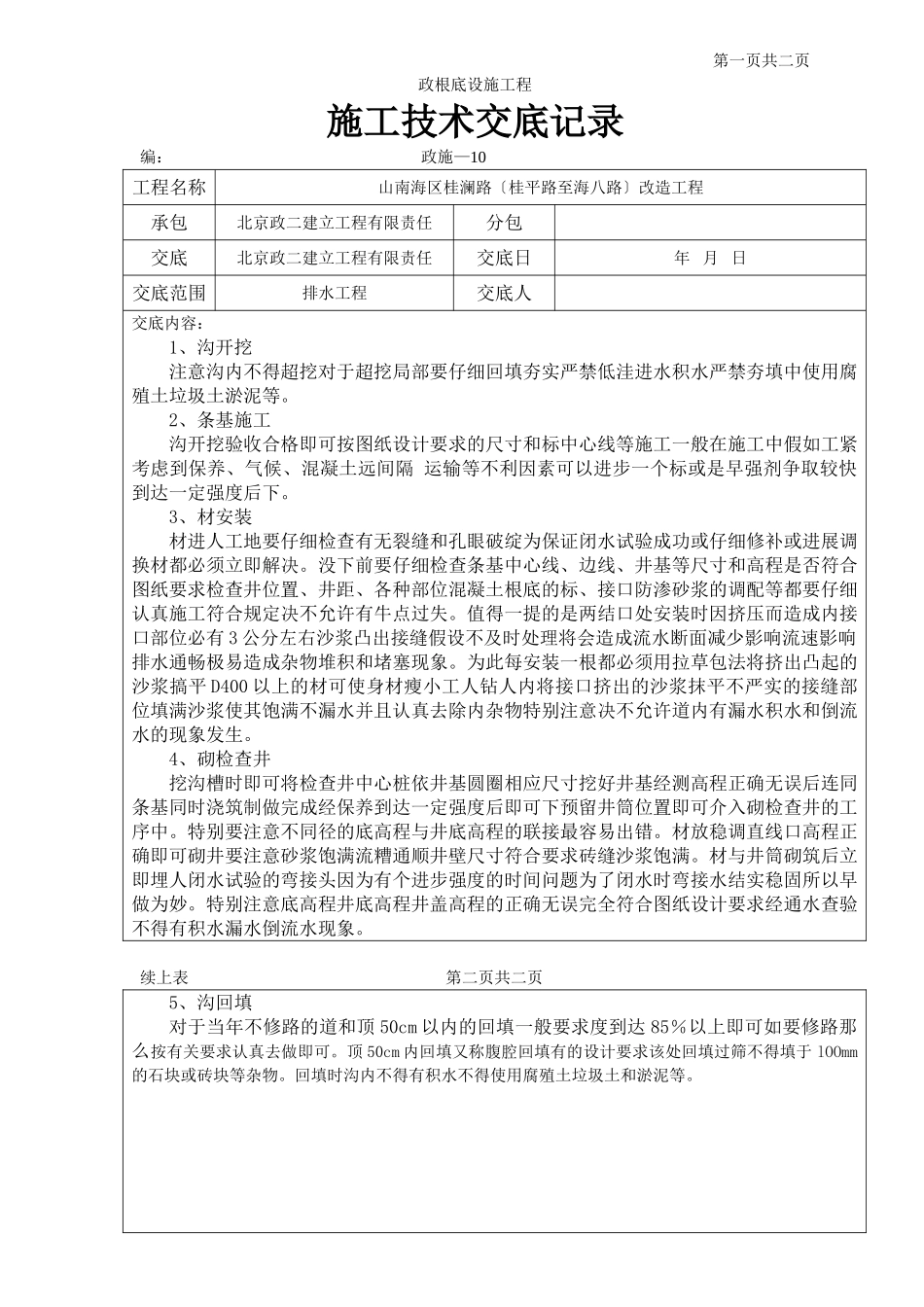

第一页共二页政根底设施工程施工技术交底记录编:政施—10工程名称山南海区桂澜路〔桂平路至海八路〕改造工程承包北京政二建立工程有限责任分包交底北京政二建立工程有限责任交底日年月日交底范围排水工程交底人交底内容:1、沟开挖注意沟内不得超挖对于超挖局部要仔细回填夯实严禁低洼进水积水严禁夯填中使用腐殖土垃圾土淤泥等。2、条基施工沟开挖验收合格即可按图纸设计要求的尺寸和标中心线等施工一般在施工中假如工紧考虑到保养、气候、混凝土远间隔运输等不利因素可以进步一个标或是早强剂争取较快到达一定强度后下。3、材安装材进人工地要仔细检查有无裂缝和孔眼破绽为保证闭水试验成功或仔细修补或进展调换材都必须立即解决。没下前要仔细检查条基中心线、边线、井基等尺寸和高程是否符合图纸要求检查井位置、井距、各种部位混凝土根底的标、接口防渗砂浆的调配等都要仔细认真施工符合规定决不允许有牛点过失。值得一提的是两结口处安装时因挤压而造成内接口部位必有3公分左右沙浆凸出接缝假设不及时处理将会造成流水断面减少影响流速影响排水通畅极易造成杂物堆积和堵塞现象。为此每安装一根都必须用拉草包法将挤出凸起的沙浆搞平D400以上的材可使身材瘦小工人钻人内将接口挤出的沙浆抹平不严实的接缝部位填满沙浆使其饱满不漏水并且认真去除内杂物特别注意决不允许道内有漏水积水和倒流水的现象发生。4、砌检查井挖沟槽时即可将检查井中心桩依井基圆圈相应尺寸挖好井基经测高程正确无误后连同条基同时浇筑制做完成经保养到达一定强度后即可下预留井筒位置即可介入砌检查井的工序中。特别要注意不同径的底高程与井底高程的联接最容易出错。材放稳调直线口高程正确即可砌井要注意砂浆饱满流糟通顺井壁尺寸符合要求砖缝沙浆饱满。材与井筒砌筑后立即埋人闭水试验的弯接头因为有个进步强度的时间问题为了闭水时弯接水结实稳固所以早做为妙。特别注意底高程井底高程井盖高程的正确无误完全符合图纸设计要求经通水查验不得有积水漏水倒流水现象。续上表第二页共二页5、沟回填对于当年不修路的道和顶50cm以内的回填一般要求度到达85%以上即可如要修路那么按有关要求认真去做即可。顶50cm内回填又称腹腔回填有的设计要求该处回填过筛不得填于lOOmm的石块或砖块等杂物。回填时沟内不得有积水不得使用腐殖土垃圾土和淤泥等。会签栏参加部门、班组参加人

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

市政基础设施工程排水施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
