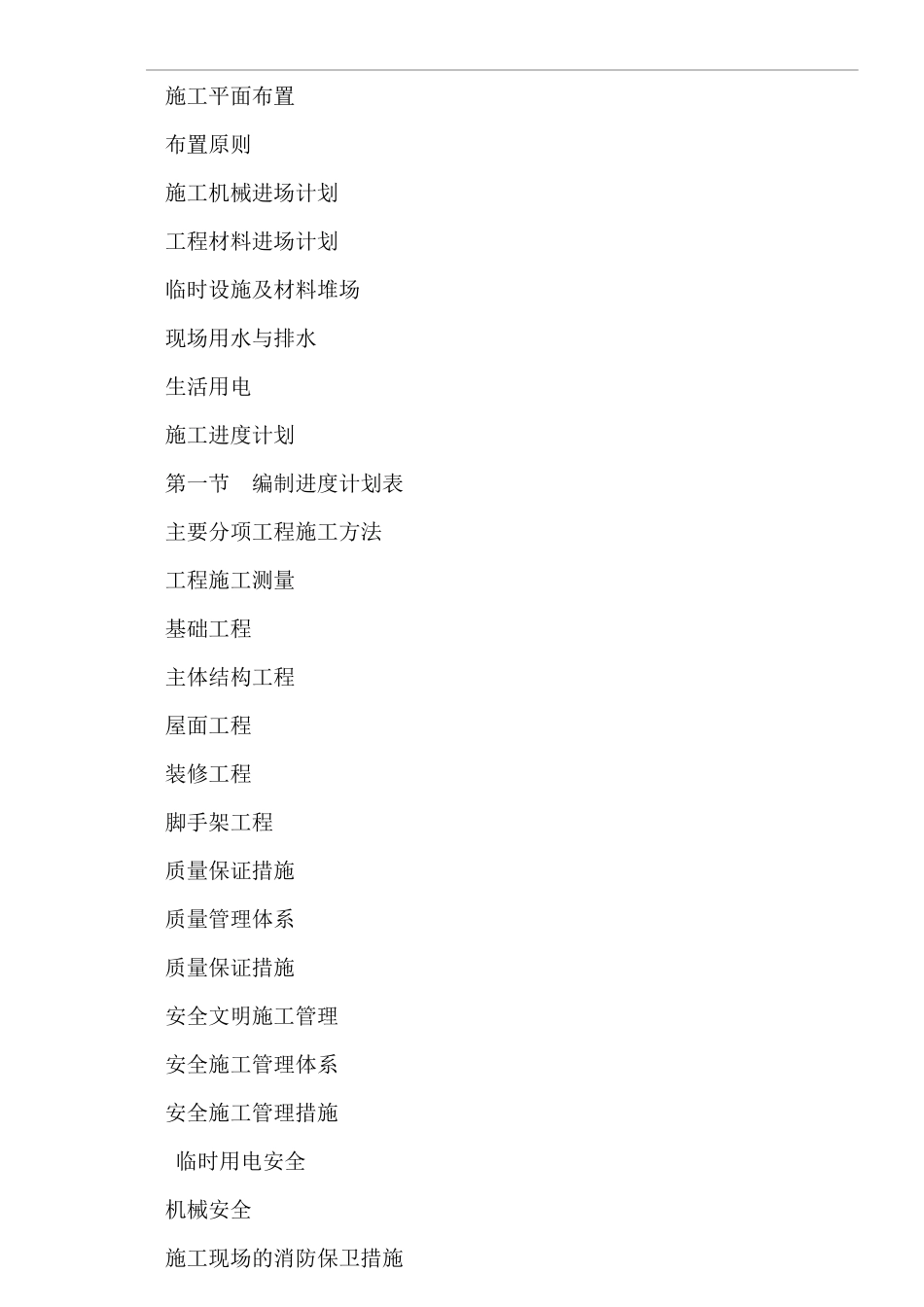

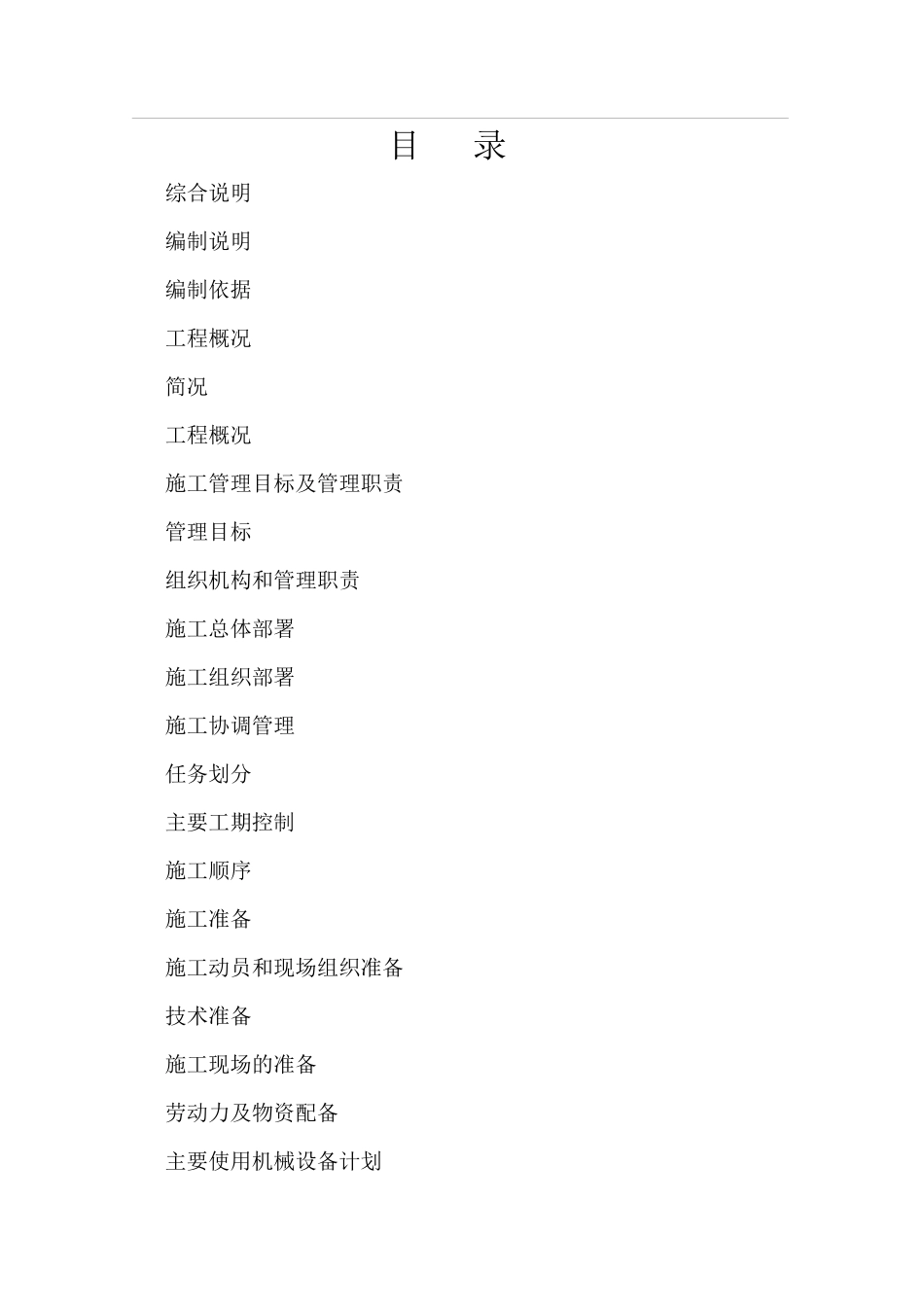

南京美亭化工厂厂房、办公楼工程施工组织设计南京市江宁区东山建工集团有限公司2004年3月28日目录综合说明编制说明编制依据工程概况简况工程概况施工管理目标及管理职责管理目标组织机构和管理职责施工总体部署施工组织部署施工协调管理任务划分主要工期控制施工顺序施工准备施工动员和现场组织准备技术准备施工现场的准备劳动力及物资配备主要使用机械设备计划施工平面布置布置原则施工机械进场计划工程材料进场计划临时设施及材料堆场现场用水与排水生活用电施工进度计划第一节编制进度计划表主要分项工程施工方法工程施工测量基础工程主体结构工程屋面工程装修工程脚手架工程质量保证措施质量管理体系质量保证措施安全文明施工管理安全施工管理体系安全施工管理措施临时用电安全机械安全施工现场的消防保卫措施文明施工措施季节性施工措施雨季施工高技术措施冬季施工技术措施高温季节措施工程施工协调配合土建与水电安装的协调配合施工队伍的协调配合与设计单位的协调配合与监理工程师的协调配合与分包单位(供应商)的协商配合与业主的配合与周边的协调关系配合协调方式工程技术资料管理措施施工机械管理本工程必须遵守主要规范标准竣工移交资料目录回访保修工程回访工程保修第一章综合说明第一节编制说明我公司是一支拥有雄厚施工技术力量和机械装备的、富有施工经验的专业性建筑施工队伍,在施工中积累了丰富的施工经验和大量的施工技术资料,对南京美亭化工厂厂房、办公楼工程具有极大的信心,对与建筑单位的合作充满诚挚的意愿
针对本工程的特点,我们组织有关的工程技术人员和预算人员对施工图纸进行的细致的探讨,明确了工程施工的方针、目标管理及施工工期,精心编制了本工程施工组织设计
第二节编制依据一、本工程施工组织设计依据1、化工厂厂房、办公楼工程施工图纸
2、化工厂厂房、办公楼工程招标文件
3、化工厂厂房、办公楼工程工程预算书
二、本工程采用技术规范工程建筑施工质量验收统一
