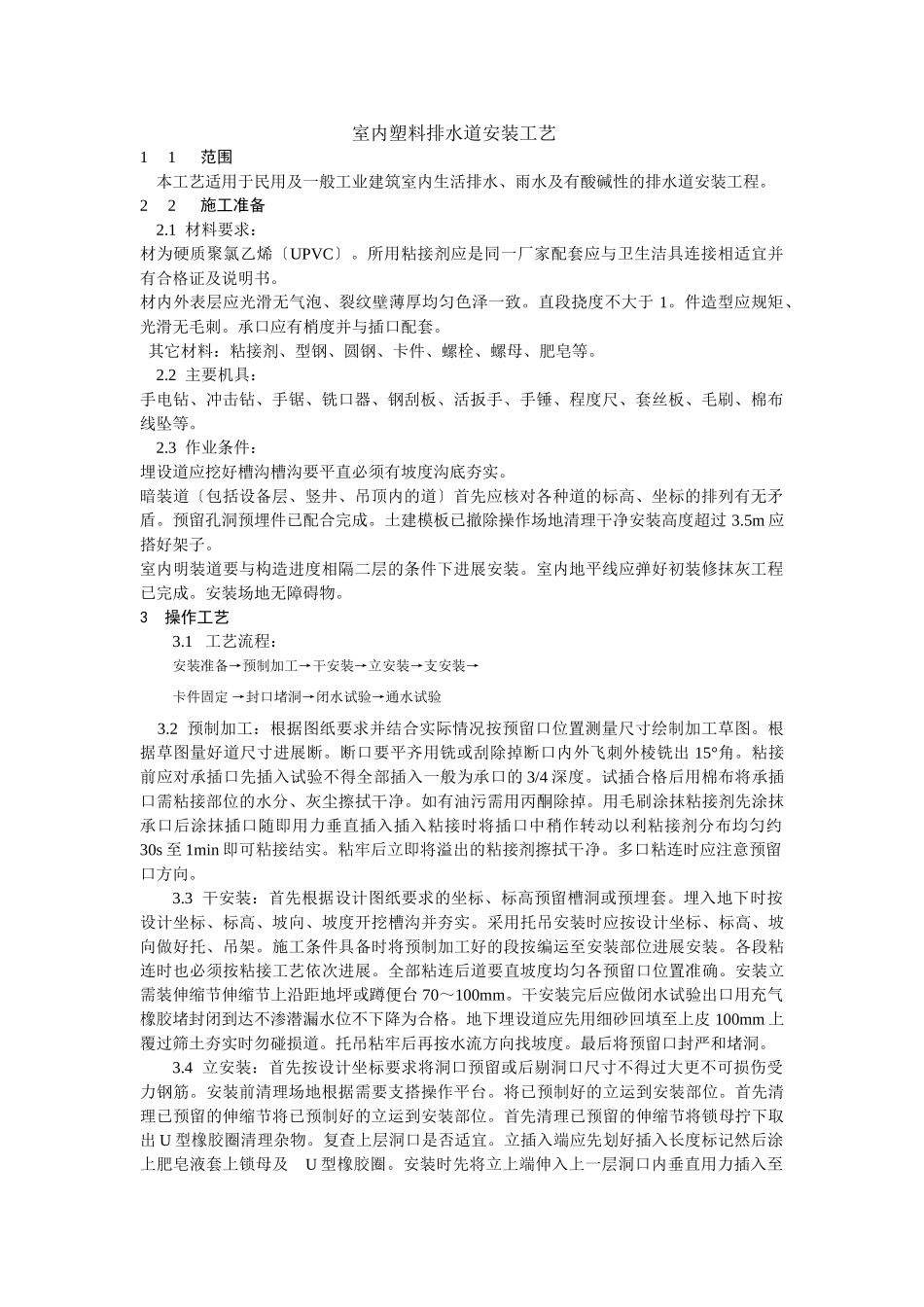

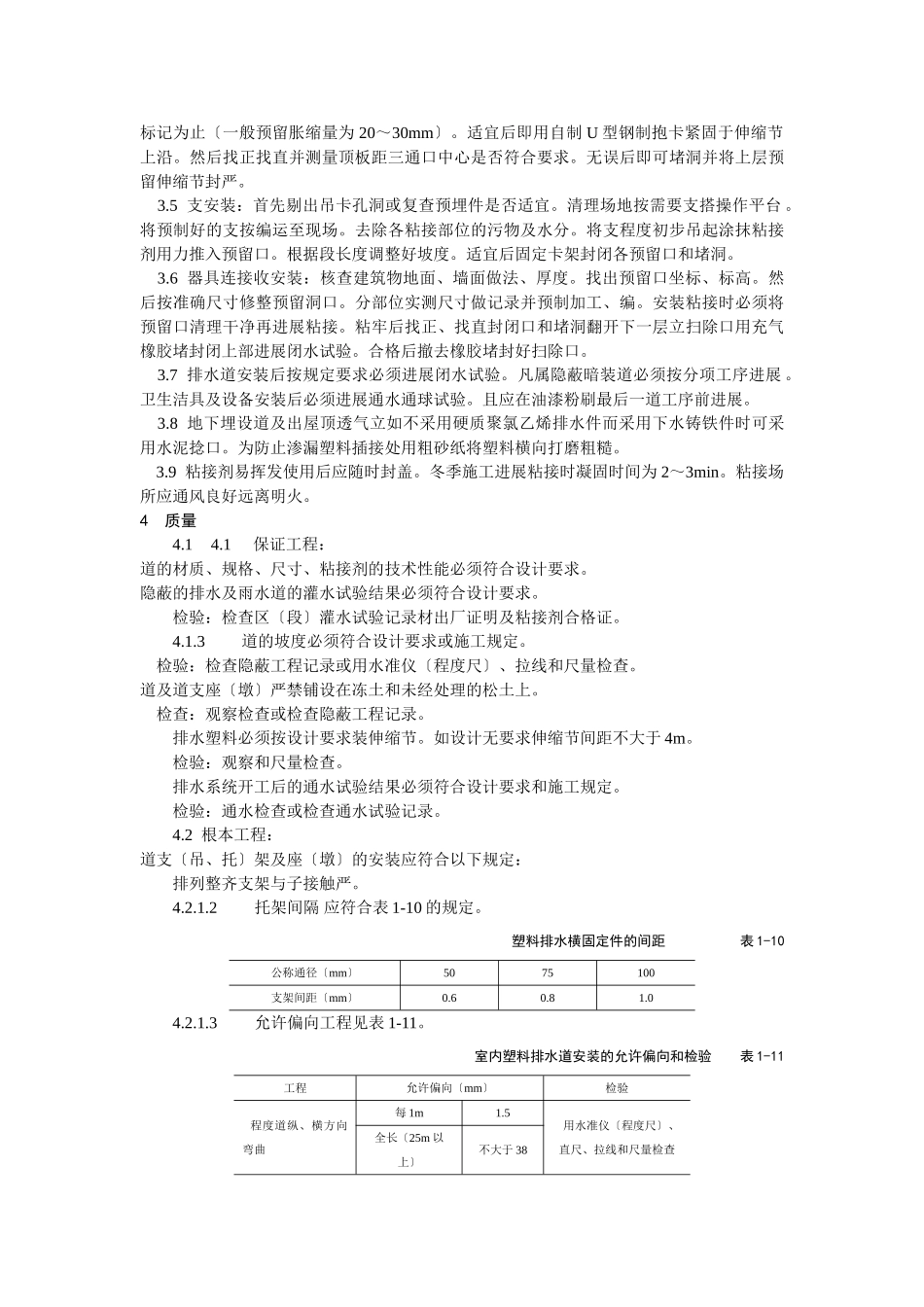

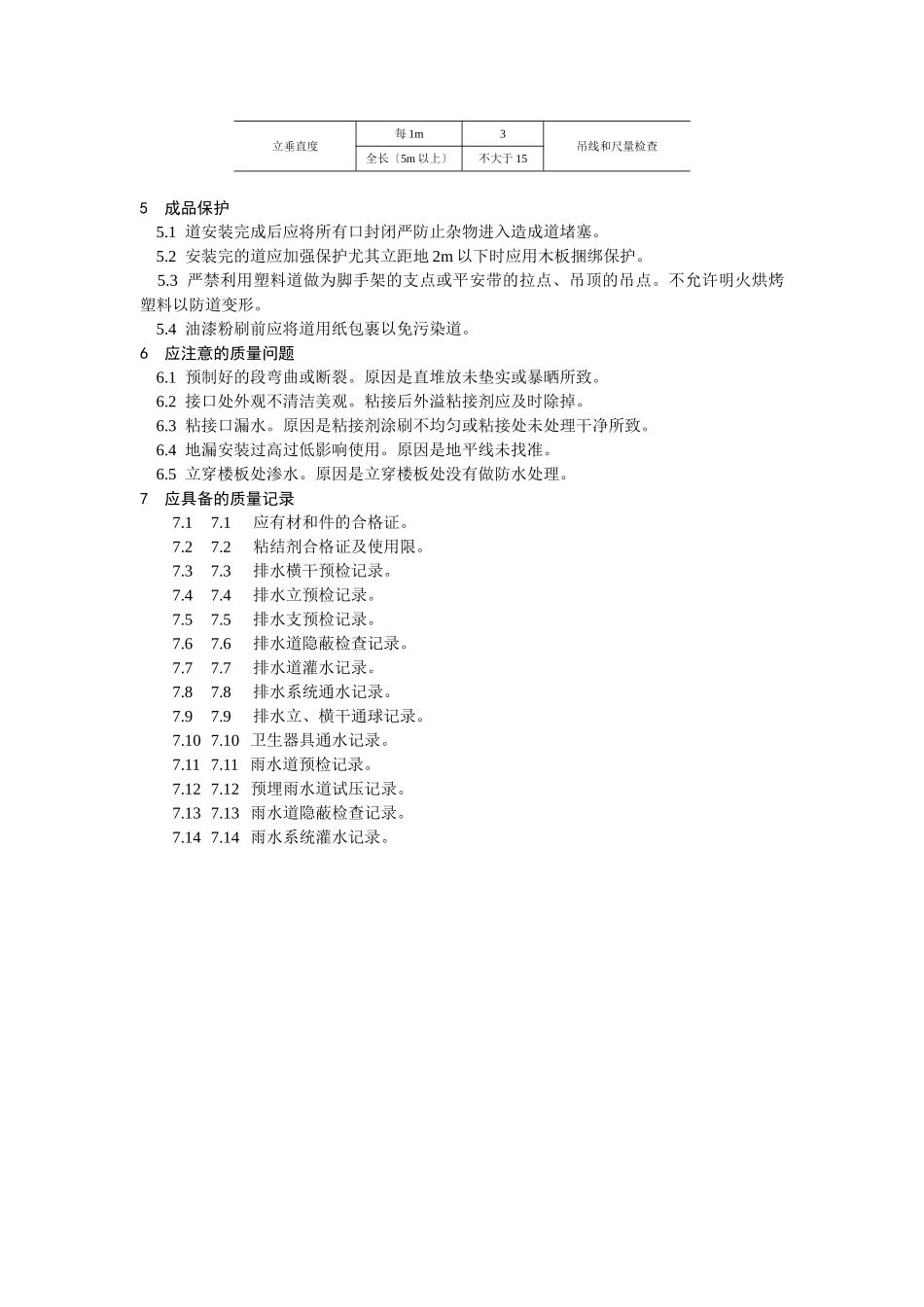

室内塑料排水道安装工艺11范围本工艺适用于民用及一般工业建筑室内生活排水、雨水及有酸碱性的排水道安装工程。22施工准备2.1材料要求:材为硬质聚氯乙烯〔UPVC〕。所用粘接剂应是同一厂家配套应与卫生洁具连接相适宜并有合格证及说明书。材内外表层应光滑无气泡、裂纹壁薄厚均匀色泽一致。直段挠度不大于1。件造型应规矩、光滑无毛刺。承口应有梢度并与插口配套。其它材料:粘接剂、型钢、圆钢、卡件、螺栓、螺母、肥皂等。2.2主要机具:手电钻、冲击钻、手锯、铣口器、钢刮板、活扳手、手锤、程度尺、套丝板、毛刷、棉布线坠等。2.3作业条件:埋设道应挖好槽沟槽沟要平直必须有坡度沟底夯实。暗装道〔包括设备层、竖井、吊顶内的道〕首先应核对各种道的标高、坐标的排列有无矛盾。预留孔洞预埋件已配合完成。土建模板已撤除操作场地清理干净安装高度超过3.5m应搭好架子。室内明装道要与构造进度相隔二层的条件下进展安装。室内地平线应弹好初装修抹灰工程已完成。安装场地无障碍物。3操作工艺3.1工艺流程:安装准备→预制加工→干安装→立安装→支安装→卡件固定→封口堵洞→闭水试验→通水试验3.2预制加工:根据图纸要求并结合实际情况按预留口位置测量尺寸绘制加工草图。根据草图量好道尺寸进展断。断口要平齐用铣或刮除掉断口内外飞刺外棱铣出15°角。粘接前应对承插口先插入试验不得全部插入一般为承口的3/4深度。试插合格后用棉布将承插口需粘接部位的水分、灰尘擦拭干净。如有油污需用丙酮除掉。用毛刷涂抹粘接剂先涂抹承口后涂抹插口随即用力垂直插入插入粘接时将插口中稍作转动以利粘接剂分布均匀约30s至1min即可粘接结实。粘牢后立即将溢出的粘接剂擦拭干净。多口粘连时应注意预留口方向。3.3干安装:首先根据设计图纸要求的坐标、标高预留槽洞或预埋套。埋入地下时按设计坐标、标高、坡向、坡度开挖槽沟并夯实。采用托吊安装时应按设计坐标、标高、坡向做好托、吊架。施工条件具备时将预制加工好的段按编运至安装部位进展安装。各段粘连时也必须按粘接工艺依次进展。全部粘连后道要直坡度均匀各预留口位置准确。安装立需装伸缩节伸缩节上沿距地坪或蹲便台70~100mm。干安装完后应做闭水试验出口用充气橡胶堵封闭到达不渗潜漏水位不下降为合格。地下埋设道应先用细砂回填至上皮100mm上覆过筛土夯实时勿碰损道。托吊粘牢后再按水流方向找坡度。最后将预留口封严和堵洞。3.4立安装:首先按设计坐标要求将洞口预留或后剔洞口尺寸不得过大更不可损伤受力钢筋。安装前清理场地根据需要支搭操作平台。将已预制好的立运到安装部位。首先清理已预留的伸缩节将已预制好的立运到安装部位。首先清理已预留的伸缩节将锁母拧下取出U型橡胶圈清理杂物。复查上层洞口是否适宜。立插入端应先划好插入长度标记然后涂上肥皂液套上锁母及U型橡胶圈。安装时先将立上端伸入上一层洞口内垂直用力插入至标记为止〔一般预留胀缩量为20~30mm〕。适宜后即用自制U型钢制抱卡紧固于伸缩节上沿。然后找正找直并测量顶板距三通口中心是否符合要求。无误后即可堵洞并将上层预留伸缩节封严。3.5支安装:首先剔出吊卡孔洞或复查预埋件是否适宜。清理场地按需要支搭操作平台。将预制好的支按编运至现场。去除各粘接部位的污物及水分。将支程度初步吊起涂抹粘接剂用力推入预留口。根据段长度调整好坡度。适宜后固定卡架封闭各预留口和堵洞。3.6器具连接收安装:核查建筑物地面、墙面做法、厚度。找出预留口坐标、标高。然后按准确尺寸修整预留洞口。分部位实测尺寸做记录并预制加工、编。安装粘接时必须将预留口清理干净再进展粘接。粘牢后找正、找直封闭口和堵洞翻开下一层立扫除口用充气橡胶堵封闭上部进展闭水试验。合格后撤去橡胶堵封好扫除口。3.7排水道安装后按规定要求必须进展闭水试验。凡属隐蔽暗装道必须按分项工序进展。卫生洁具及设备安装后必须进展通水通球试验。且应在油漆粉刷最后一道工序前进展。3.8地下埋设道及出屋顶透气立如不采用硬质聚氯乙烯排水件而采用下水铸铁件时可采用水泥捻口。为防止渗漏塑料插接处用粗砂纸将塑料横向打磨粗糙。3.9粘接剂易挥发使用后应随时封盖。冬季施工进...
