XXXXXXX工程施工组织设计施工单位:编制人:审核人:日期:2012

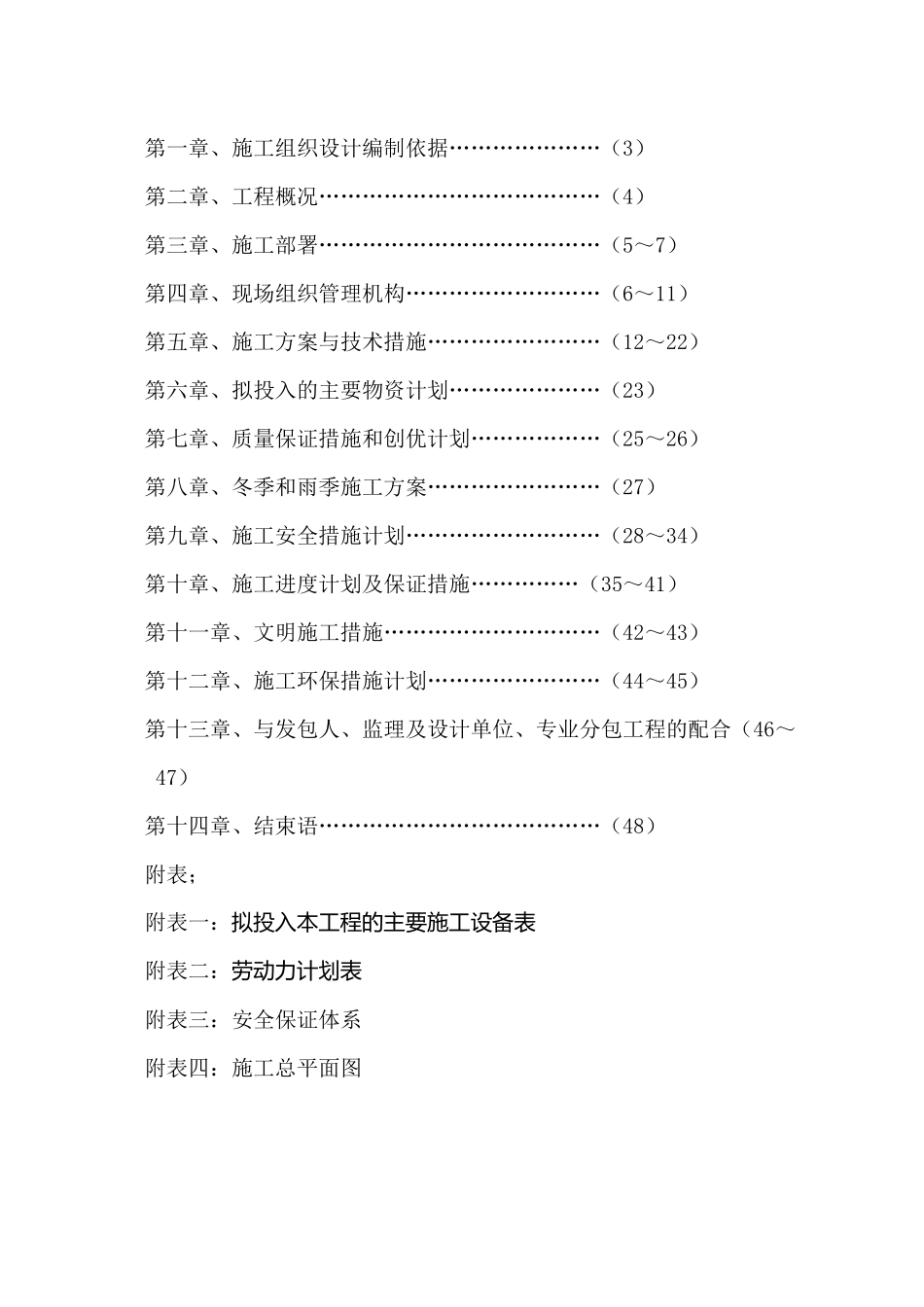

08目录第一章、施工组织设计编制依据…………………(3)第二章、工程概况…………………………………(4)第三章、施工部署…………………………………(5~7)第四章、现场组织管理机构………………………(6~11)第五章、施工方案与技术措施……………………(12~22)第六章、拟投入的主要物资计划…………………(23)第七章、质量保证措施和创优计划………………(25~26)第八章、冬季和雨季施工方案……………………(27)第九章、施工安全措施计划………………………(28~34)第十章、施工进度计划及保证措施……………(35~41)第十一章、文明施工措施…………………………(42~43)第十二章、施工环保措施计划……………………(44~45)第十三章、与发包人、监理及设计单位、专业分包工程的配合(46~47)第十四章、结束语…………………………………(48)附表;附表一:拟投入本工程的主要施工设备表附表二:劳动力计划表附表三:安全保证体系附表四:施工总平面图第一章施工组织设计编制依据本工程施工组织设计编织依据为:1)国家现行的相关建筑工程法律、法规、规范、标准及汇川区政府部门的相关规定
2)航天机电园场地平整工程I期工程施工设计图
3)《爆破安全规程实施手册》
4)现场踏勘及调查资料
5)我单位的技术实力及参加同类工程的施工经验,目前可投入的机械设备和人员
第二章工程概况本工程为航天机电园场地平整I期工程
主要包括高坪河西侧平场、河边平场
西侧平场位于遵龙快线、横3号路、纵4号路所包含的地块,所需开挖土石方为149
57万m3,所需回填的土石方为98
11万m3;
河边平场位于210国道、遵崇高速公路、高坪河、新桥河所包含的地块,所需开挖土石方为11
55万m3,所需回填土石方为26
西侧平场所占
