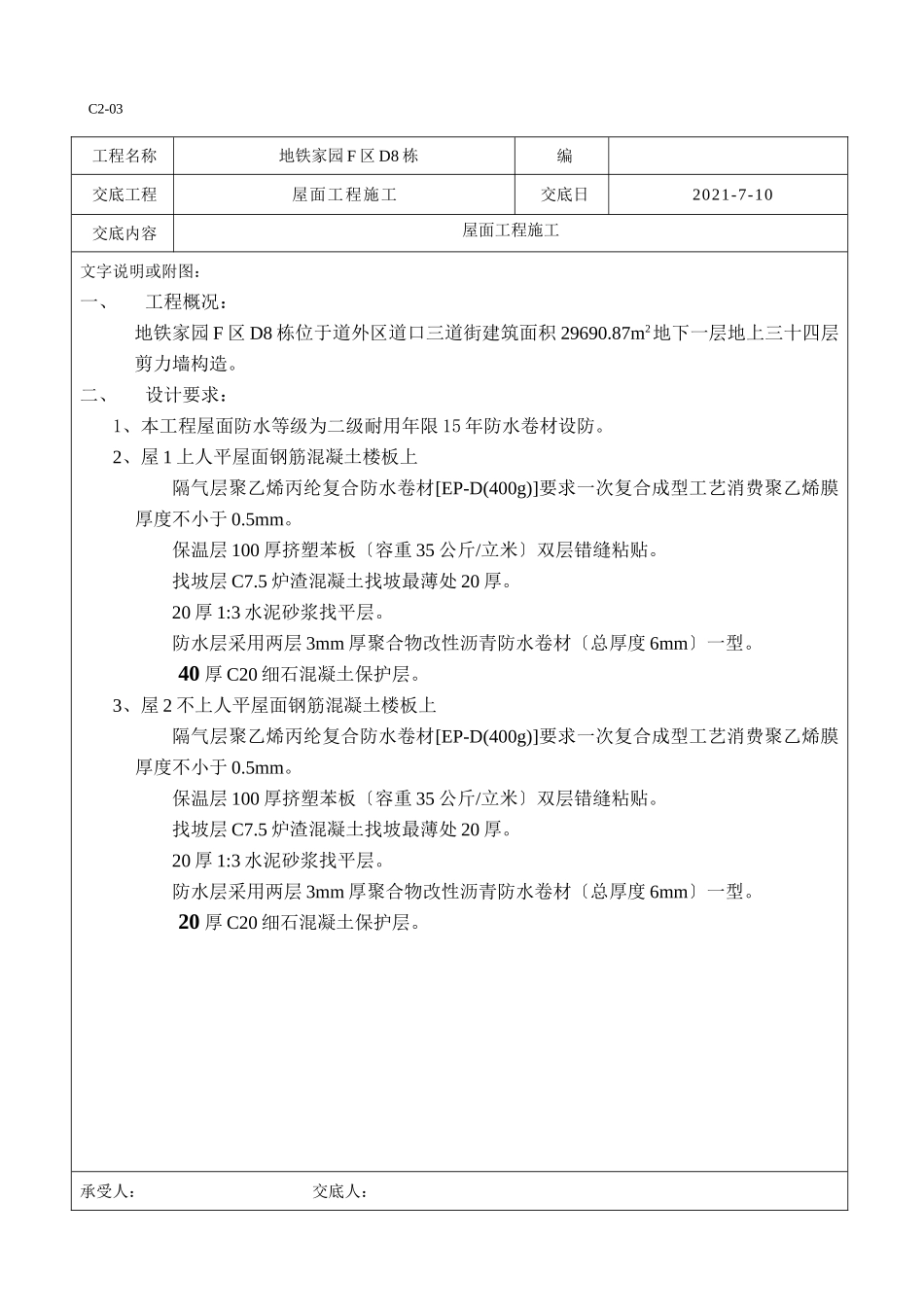

技术、质量交底记录C2-03工程名称地铁家园F区D8栋编交底工程屋面工程施工交底日2021-7-10交底内容屋面工程施工文字说明或附图:一、工程概况:地铁家园F区D8栋位于道外区道口三道街建筑面积29690.87m2地下一层地上三十四层剪力墙构造。二、设计要求:1、本工程屋面防水等级为二级耐用年限15年防水卷材设防。2、屋1上人平屋面钢筋混凝土楼板上隔气层聚乙烯丙纶复合防水卷材[EP-D(400g)]要求一次复合成型工艺消费聚乙烯膜厚度不小于0.5mm。保温层100厚挤塑苯板〔容重35公斤/立米〕双层错缝粘贴。找坡层C7.5炉渣混凝土找坡最薄处20厚。20厚1:3水泥砂浆找平层。防水层采用两层3mm厚聚合物改性沥青防水卷材〔总厚度6mm〕一型。40厚C20细石混凝土保护层。3、屋2不上人平屋面钢筋混凝土楼板上隔气层聚乙烯丙纶复合防水卷材[EP-D(400g)]要求一次复合成型工艺消费聚乙烯膜厚度不小于0.5mm。保温层100厚挤塑苯板〔容重35公斤/立米〕双层错缝粘贴。找坡层C7.5炉渣混凝土找坡最薄处20厚。20厚1:3水泥砂浆找平层。防水层采用两层3mm厚聚合物改性沥青防水卷材〔总厚度6mm〕一型。20厚C20细石混凝土保护层。承受人:交底人:技术、质量交底记录技术、质量交底记录工程名称地铁家园F区D8栋编交底工程屋面工程施工交底日2021-7-10交底内容屋面工程施工文字说明或附图:三、施工与技术措施:1、所使用的材料必须具有出厂合格证质量、环境等检测必须合格。2、屋面工程施工前应对屋面及儿墙上所有垃圾、尘土、凸出屋面砼块等进展清理使基层平整、枯燥、干净。3、所有出屋面的构造、雨水口、道、设备或预埋件均应施工完毕检验合格并做好防水处理。4、穿构造的根在保温层施工前应用细石混凝土塞堵实。5、防水材料的储存、保和使用时要远离火源施工现场要备有足够的灭火器等消防器材。四、质量保证措施:〔一〕、质量:1、构造层外表平整枯燥、干净2、板状保温材料应紧靠在需保温的基层外表上并应铺平垫稳板间缝隙应采用同类材料嵌填实板状保温材料为±5且不得大于4mm。3、铺设屋面防水层前基层必须干净、枯燥。枯燥程度的简易检验是将1㎡卷材平坦地干铺在找平层上静置3~4h后掀开检查找平层覆盖部位与卷材上未见水印即可铺设。4、卷材铺贴应符合以下规定:上下层卷材不得互相垂直铺贴铺贴的卷材下面的空气应排尽并辊压粘结结实且平整顺直搭接尺寸准确不得扭曲、皱折接缝口应用封材料封严宽度不应小于10mm。五、成品保护1、防水层施工完毕后应及时做防水保护层以保护防水层并保证防水效果。2、找平层保护层施工完毕后未到达一定强度前严禁上人踩踏。3、水落口施工过程中要对水落口进展临时封堵放置杂物进去堵塞施工完成后把临时封堵物取出是雨水口畅通。4、严禁在施工完毕的防水层上进展施工作业和运输。5、穿过墙面、屋面防水层处的位支架在施工过程和施工完毕后不能变位。6、屋面施工不能污染天窗、出屋面的道、排汽以及已经施工完毕的成品7、防水层成品尽量防止日晒以防止老化和气泡产生。承受人:交底人:工程名称地铁家园F区D8栋编交底工程屋面工程施工交底日2021-7-10交底内容屋面工程施工文字说明或附图:六、雨季施工考前须知:1、细石混凝土:砂子水泥、石子外加剂必须出具合格证和进场复试根据雨季砂石料含水率调节配比。2、下雨时不得浇注屋面混凝土如混凝土浇注完毕后遇到下雨天必须覆盖混凝土外表3、防水施工:雨施间遇到大风天气不宜施工且吹到基层外表的尘土必须清理干净下雨时不得进展防水施工且基层枯燥前方可施工。七、平安消费、文明施工及环境职业安康1、室内施工时应使用36v平安电压。2、熬胶现场应装备泡沫灭火器。3、进入施工现场必须带好平安帽。承受人:交底人:
