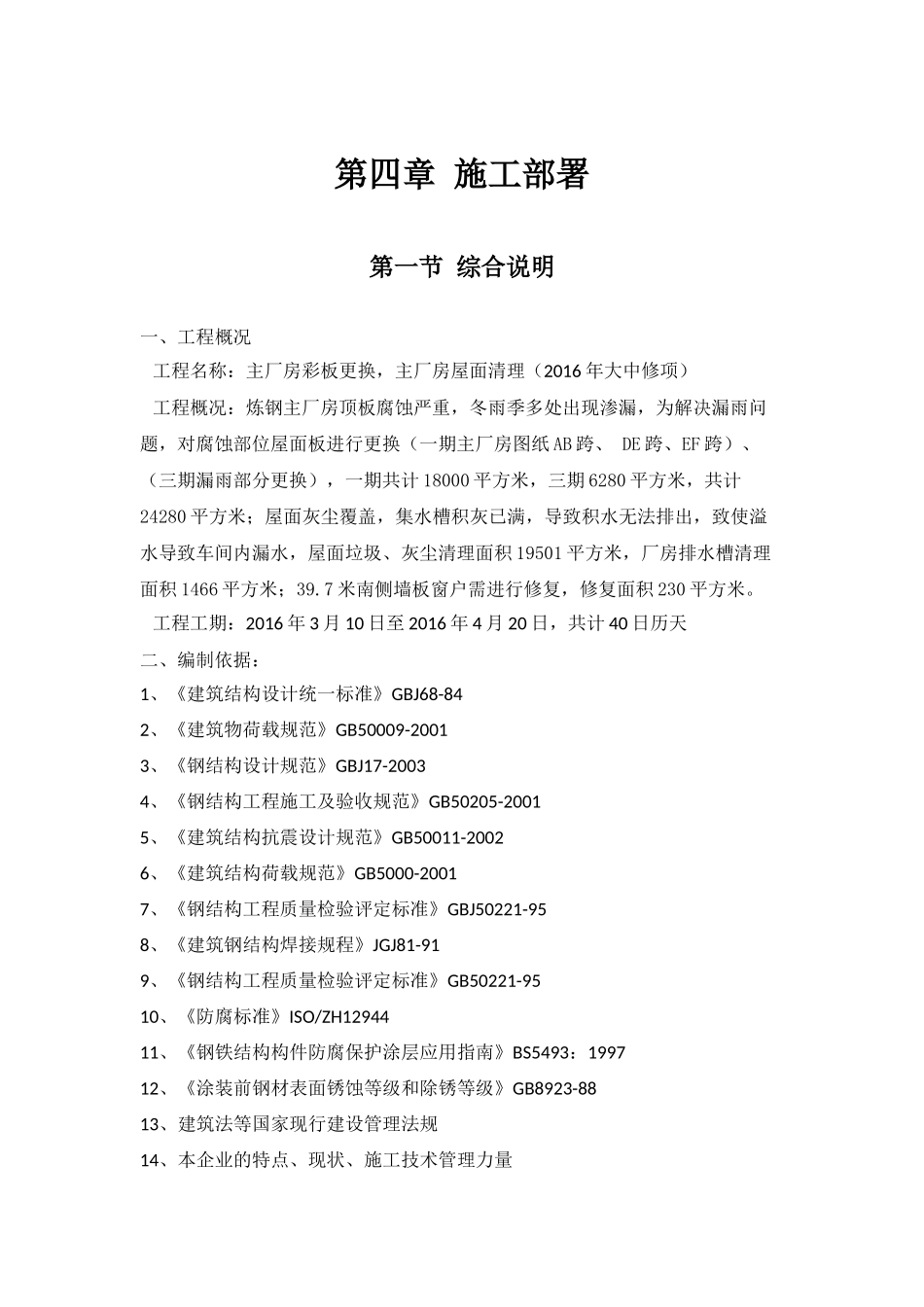

第四章施工部署第一节综合说明一、工程概况工程名称:主厂房彩板更换,主厂房屋面清理(2016年大中修项)工程概况:炼钢主厂房顶板腐蚀严重,冬雨季多处出现渗漏,为解决漏雨问题,对腐蚀部位屋面板进行更换(一期主厂房图纸AB跨、DE跨、EF跨)、(三期漏雨部分更换),一期共计18000平方米,三期6280平方米,共计24280平方米;屋面灰尘覆盖,集水槽积灰已满,导致积水无法排出,致使溢水导致车间内漏水,屋面垃圾、灰尘清理面积19501平方米,厂房排水槽清理面积1466平方米;39
7米南侧墙板窗户需进行修复,修复面积230平方米
工程工期:2016年3月10日至2016年4月20日,共计40日历天二、编制依据:1、《建筑结构设计统一标准》GBJ68-842、《建筑物荷载规范》GB50009-20013、《钢结构设计规范》GBJ17-20034、《钢结构工程施工及验收规范》GB50205-20015、《建筑结构抗震设计规范》GB50011-20026、《建筑结构荷载规范》GB5000-20017、《钢结构工程质量检验评定标准》GBJ50221-958、《建筑钢结构焊接规程》JGJ81-919、《钢结构工程质量检验评定标准》GB50221-9510、《防腐标准》ISO/ZH1294411、《钢铁结构构件防腐保护涂层应用指南》BS5493:199712、《涂装前钢材表面锈蚀等级和除锈等级》GB8923-8813、建筑法等国家现行建设管理法规14、本企业的特点、现状、施工技术管理力量15、我公司的质量手册、程序文件、内部文件等管理制度第二节施工部署二、施工准备1、组织有关工程管理和技术人员对现场进行绘制现场施工图,2、根据施工图纸结合本单位的设备和技术条件,制定出工程的主体施工方案,并提出材料计划
3、对屋面结构板工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态
