建筑安装工程承包合同〔3〕合同编:发包方:___________承包方:___________根据
建筑安装工程承包合同
及有关规定结合本工程的详细情况经双方协商一致签订本合同以资共同遵守
第一条工程概况1.工程名称:____________;2.工程地点:____________;3.工程方案批准及文:__________;4.工程范围和内容:全部工程建筑面积______平方米
〔各单项工程详见工程工程一览表〕第二条工程限1.本工程合同总工为__天〔日历天从开工之日算起〕
2.本工程开工日____年__月__日开工日____年__月__日
3.如遇以下情况经发包方现场监理工程师或工程师代表签证后工作相应顺延
并用书面形式确定顺延限
〔1〕发包方在合同规定开工日前__天不能交承包方施工场地、进场道路、施工用水或电源未按规定接通影响承包方进场施工者

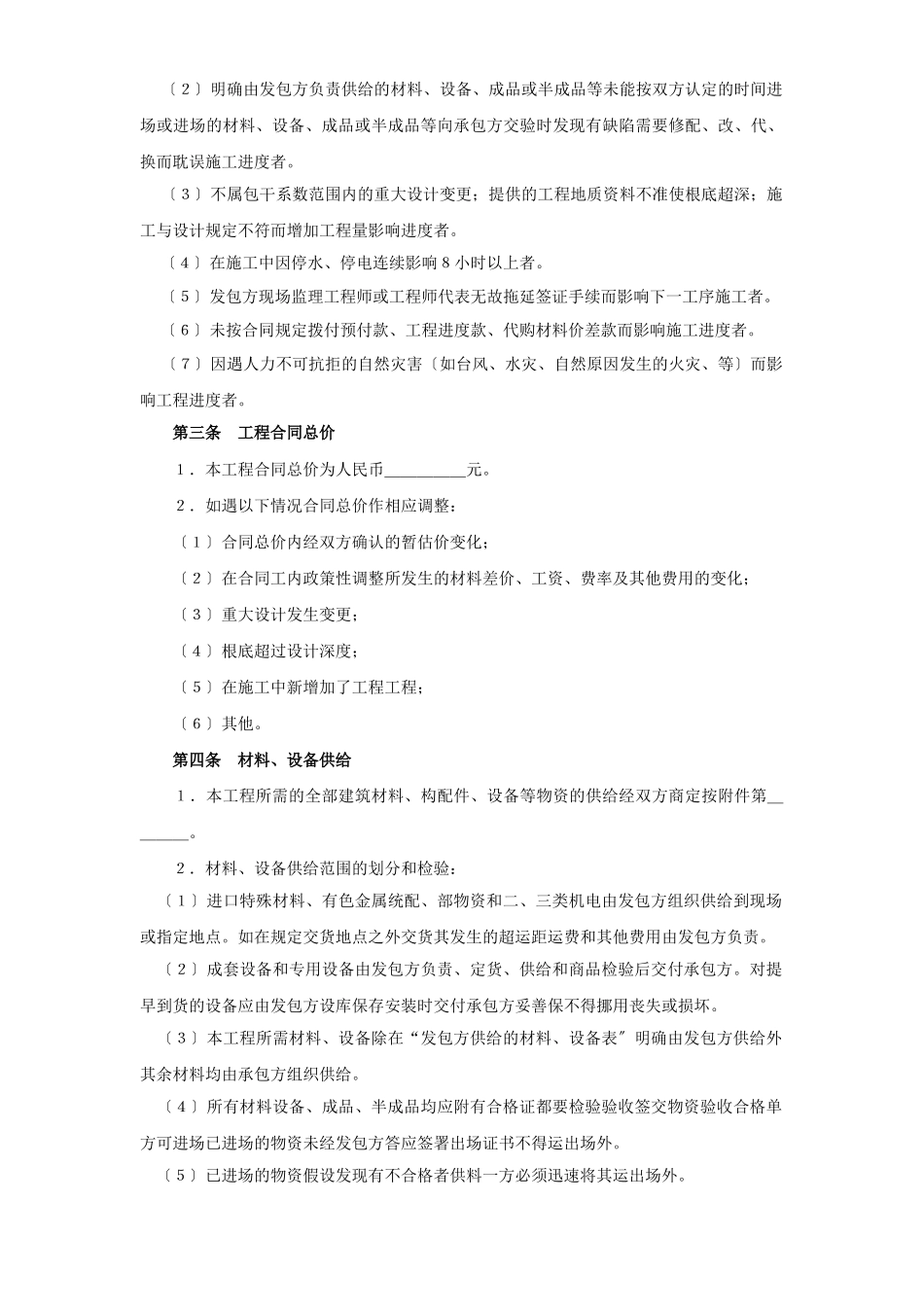

〔2〕明确由发包方负责供给的材料、设备、成品或半成品等未能按双方认定的时间进场或进场的材料、设备、成品或半成品等向承包方交验时发现有缺陷需要修配、改、代、换而耽误施工进度者
〔3〕不属包干系数范围内的重大设计变更;提供的工程地质资料不准使根底超深;施工与设计规定不符而增加工程量影响进度者
〔4〕在施工中因停水、停电连续影响8小时以上者
〔5〕发包方现场监理工程师或工程师代表无故拖延签证手续而影响下一工序施工者
〔6〕未按合同规定拨付预付款、工程进度款、代购材料价差款而影响施工进度者
〔7〕因遇人力不可抗拒的自然灾害〔如台风、水灾、自然原因发生的火灾、等〕而影响工程进度者
第三条工程合同总价1.本工程合同总价为人民币_____元
2.如遇以下情况合同总价作相应调整:〔1〕合同总价内经双方确认的暂估价变化;〔2〕在合同工内政策性调整所发生的材料差价、工资、费率及其他费用的变化;〔3〕重大设计发生变更;〔4〕根底超过设计
