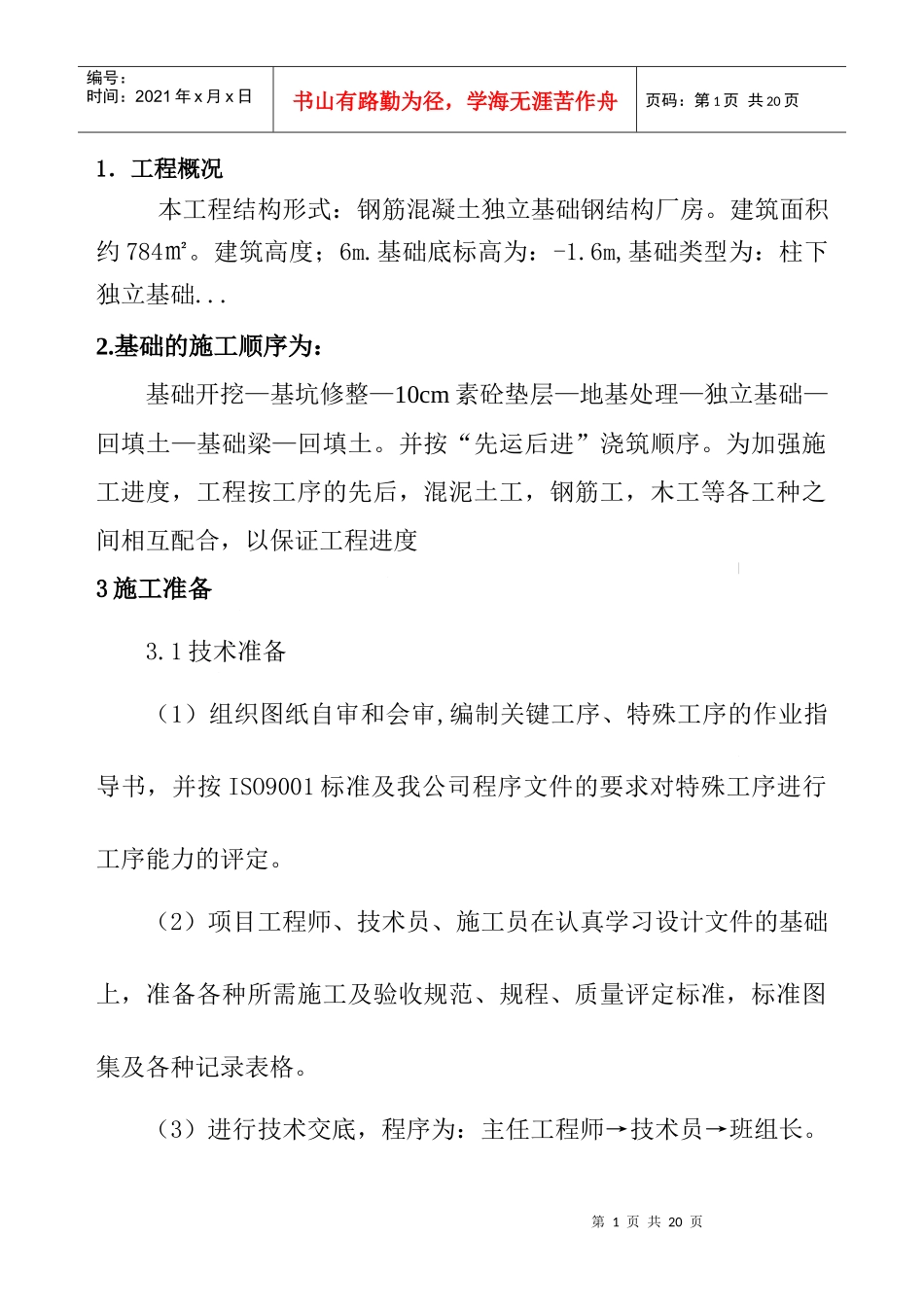

第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页1.工程概况本工程结构形式:钢筋混凝土独立基础钢结构厂房
建筑面积约784㎡
建筑高度;6m
基础底标高为:-1
6m,基础类型为:柱下独立基础
基础的施工顺序为:基础开挖—基坑修整—10cm素砼垫层—地基处理—独立基础—回填土—基础梁—回填土
并按“先运后进”浇筑顺序
为加强施工进度,工程按工序的先后,混泥土工,钢筋工,木工等各工种之间相互配合,以保证工程进度3施工准备3
1技术准备(1)组织图纸自审和会审,编制关键工序、特殊工序的作业指导书,并按ISO9001标准及我公司程序文件的要求对特殊工序进行工序能力的评定
(2)项目工程师、技术员、施工员在认真学习设计文件的基础上,准备各种所需施工及验收规范、规程、质量评定标准,标准图集及各种记录表格
(3)进行技术交底,程序为:主任工程师→技术员→班组长
第2页共20页第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共20页2

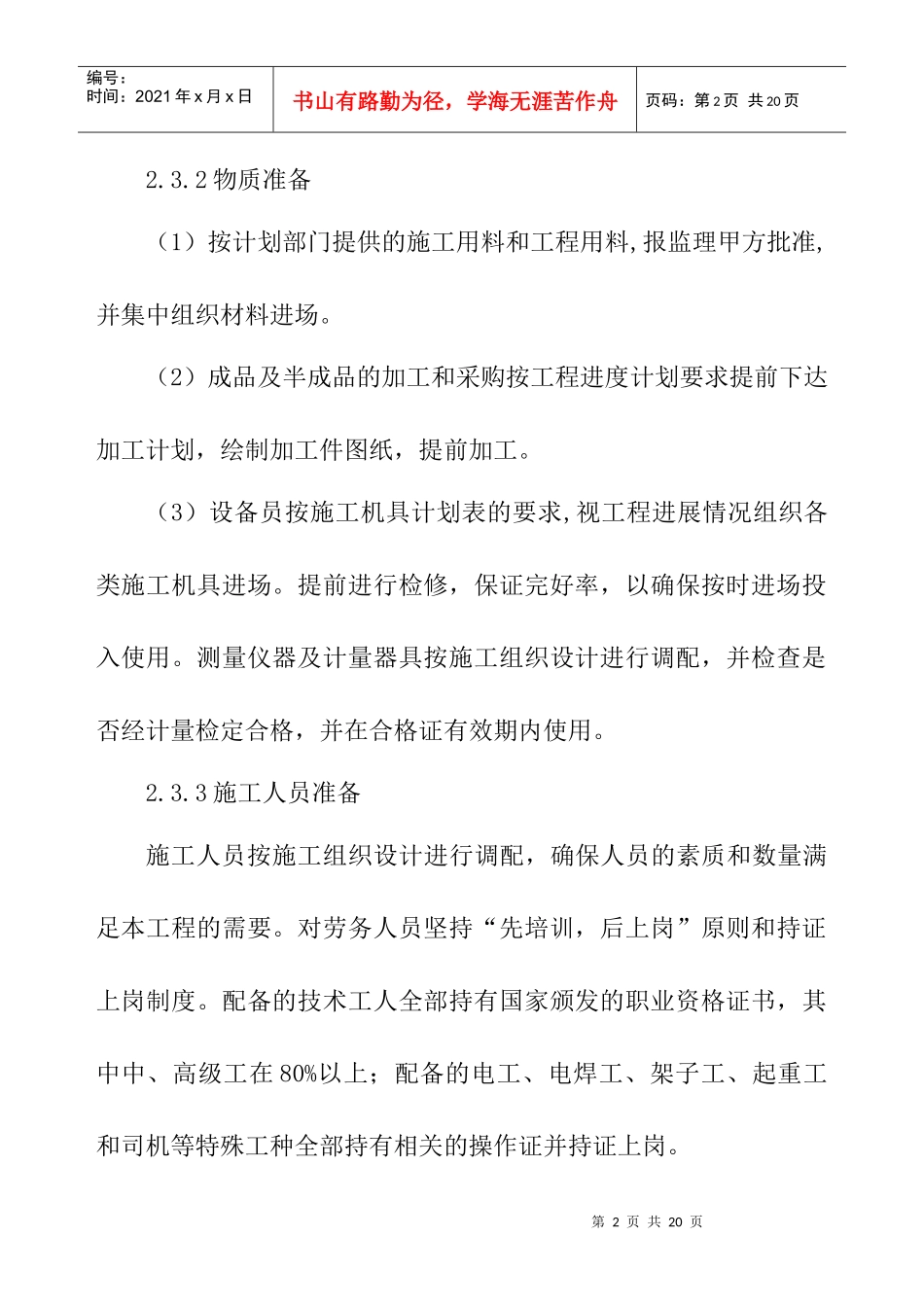

2物质准备(1)按计划部门提供的施工用料和工程用料,报监理甲方批准,并集中组织材料进场
(2)成品及半成品的加工和采购按工程进度计划要求提前下达加工计划,绘制加工件图纸,提前加工
(3)设备员按施工机具计划表的要求,视工程进展情况组织各类施工机具进场
提前进行检修,保证完好率,以确保按时进场投入使用
测量仪器及计量器具按施工组织设计进行调配,并检查是否经计量检定合格,并在合格证有效期内使用
3施工人员准备施工人员按施工组织设计进行调配,确保人员的素质和数量满足本工程的需要
对劳务人员坚持“先培训,后上岗”原则和持证上岗制度
配备的技术工人全部持有国家颁发的职业资格证书,其中中、高级工在80%以上;配备的电工、电焊工、架子工、起重工和司机等特殊工种全部持有
