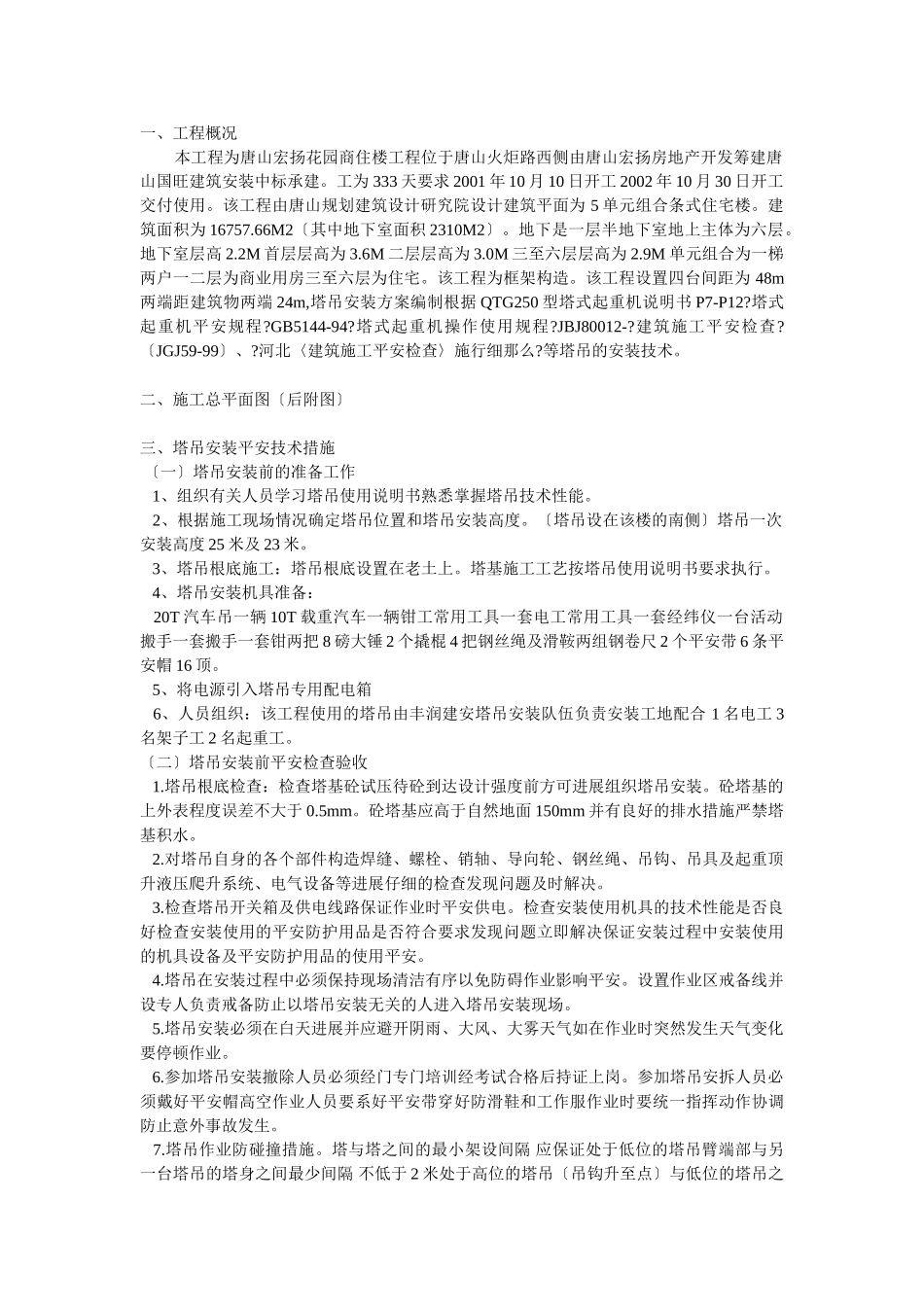

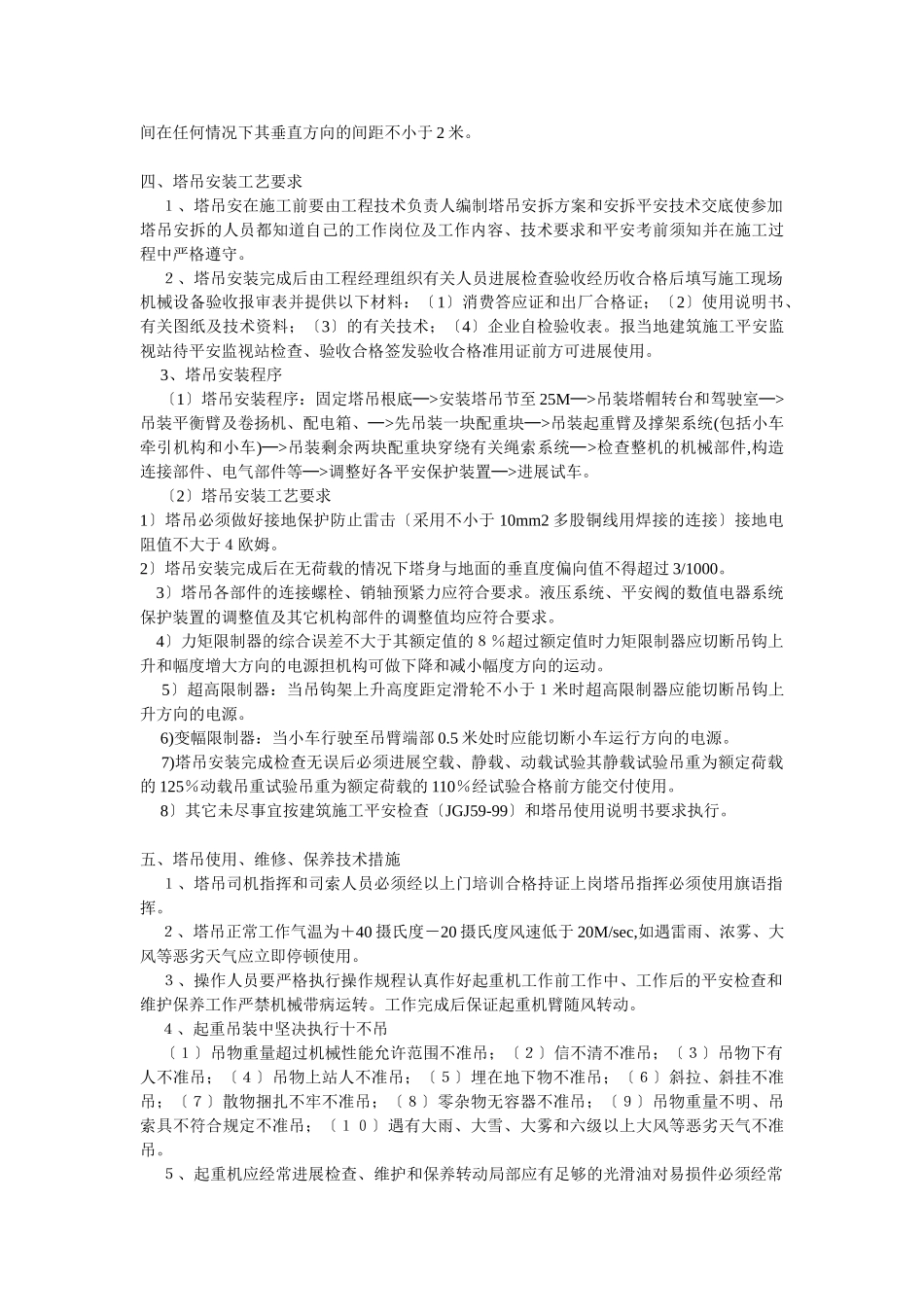

一、工程概况本工程为唐山宏扬花园商住楼工程位于唐山火炬路西侧由唐山宏扬房地产开发筹建唐山国旺建筑安装中标承建。工为333天要求2001年10月10日开工2002年10月30日开工交付使用。该工程由唐山规划建筑设计研究院设计建筑平面为5单元组合条式住宅楼。建筑面积为16757.66M2〔其中地下室面积2310M2〕。地下是一层半地下室地上主体为六层。地下室层高2.2M首层层高为3.6M二层层高为3.0M三至六层层高为2.9M单元组合为一梯两户一二层为商业用房三至六层为住宅。该工程为框架构造。该工程设置四台间距为48m两端距建筑物两端24m,塔吊安装方案编制根据QTG250型塔式起重机说明书P7-P12?塔式起重机平安规程?GB5144-94?塔式起重机操作使用规程?JBJ80012-?建筑施工平安检查?〔JGJ59-99〕、?河北〈建筑施工平安检查〉施行细那么?等塔吊的安装技术。二、施工总平面图〔后附图〕三、塔吊安装平安技术措施〔一〕塔吊安装前的准备工作1、组织有关人员学习塔吊使用说明书熟悉掌握塔吊技术性能。2、根据施工现场情况确定塔吊位置和塔吊安装高度。〔塔吊设在该楼的南侧〕塔吊一次安装高度25米及23米。3、塔吊根底施工:塔吊根底设置在老土上。塔基施工工艺按塔吊使用说明书要求执行。4、塔吊安装机具准备:20T汽车吊一辆10T载重汽车一辆钳工常用工具一套电工常用工具一套经纬仪一台活动搬手一套搬手一套钳两把8磅大锤2个撬棍4把钢丝绳及滑鞍两组钢卷尺2个平安带6条平安帽16顶。5、将电源引入塔吊专用配电箱6、人员组织:该工程使用的塔吊由丰润建安塔吊安装队伍负责安装工地配合1名电工3名架子工2名起重工。〔二〕塔吊安装前平安检查验收1.塔吊根底检查:检查塔基砼试压待砼到达设计强度前方可进展组织塔吊安装。砼塔基的上外表程度误差不大于0.5mm。砼塔基应高于自然地面150mm并有良好的排水措施严禁塔基积水。2.对塔吊自身的各个部件构造焊缝、螺栓、销轴、导向轮、钢丝绳、吊钩、吊具及起重顶升液压爬升系统、电气设备等进展仔细的检查发现问题及时解决。3.检查塔吊开关箱及供电线路保证作业时平安供电。检查安装使用机具的技术性能是否良好检查安装使用的平安防护用品是否符合要求发现问题立即解决保证安装过程中安装使用的机具设备及平安防护用品的使用平安。4.塔吊在安装过程中必须保持现场清洁有序以免防碍作业影响平安。设置作业区戒备线并设专人负责戒备防止以塔吊安装无关的人进入塔吊安装现场。5.塔吊安装必须在白天进展并应避开阴雨、大风、大雾天气如在作业时突然发生天气变化要停顿作业。6.参加塔吊安装撤除人员必须经门专门培训经考试合格后持证上岗。参加塔吊安拆人员必须戴好平安帽高空作业人员要系好平安带穿好防滑鞋和工作服作业时要统一指挥动作协调防止意外事故发生。7.塔吊作业防碰撞措施。塔与塔之间的最小架设间隔应保证处于低位的塔吊臂端部与另一台塔吊的塔身之间最少间隔不低于2米处于高位的塔吊〔吊钩升至点〕与低位的塔吊之间在任何情况下其垂直方向的间距不小于2米。四、塔吊安装工艺要求1、塔吊安在施工前要由工程技术负责人编制塔吊安拆方案和安拆平安技术交底使参加塔吊安拆的人员都知道自己的工作岗位及工作内容、技术要求和平安考前须知并在施工过程中严格遵守。2、塔吊安装完成后由工程经理组织有关人员进展检查验收经历收合格后填写施工现场机械设备验收报审表并提供以下材料:〔1〕消费答应证和出厂合格证;〔2〕使用说明书、有关图纸及技术资料;〔3〕的有关技术;〔4〕企业自检验收表。报当地建筑施工平安监视站待平安监视站检查、验收合格签发验收合格准用证前方可进展使用。3、塔吊安装程序〔1〕塔吊安装程序:固定塔吊根底─>安装塔吊节至25M─>吊装塔帽转台和驾驶室─>吊装平衡臂及卷扬机、配电箱、─>先吊装一块配重块─>吊装起重臂及撑架系统(包括小车牵引机构和小车)─>吊装剩余两块配重块穿绕有关绳索系统─>检查整机的机械部件,构造连接部件、电气部件等─>调整好各平安保护装置─>进展试车。〔2〕塔吊安装工艺要求1〕塔吊必须做好接地保护防止雷击〔采用不小于10mm2多股铜线用焊接的连接〕接地电阻值不大于4欧姆。2〕塔吊安装完成后在无荷载的情...
