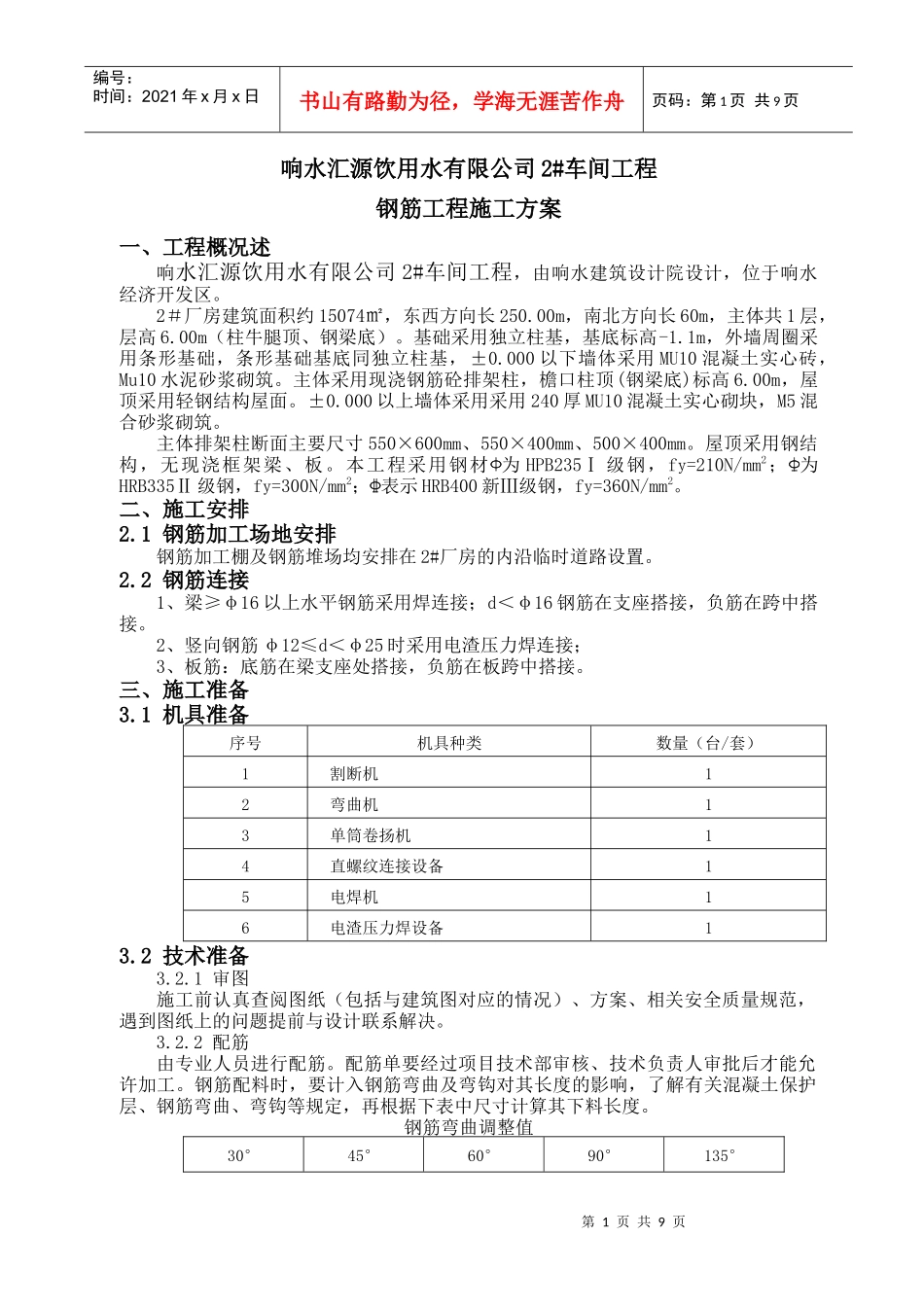

响水汇源饮用水有限公司2#车间工程钢筋工程施工方案江苏大洋建设工程有限公司2012.01.15第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页响水汇源饮用水有限公司2#车间工程钢筋工程施工方案一、工程概况述响水汇源饮用水有限公司2#车间工程,由响水建筑设计院设计,位于响水经济开发区。2#厂房建筑面积约15074㎡,东西方向长250.00m,南北方向长60m,主体共1层,层高6.00m(柱牛腿顶、钢梁底)。基础采用独立柱基,基底标高-1.1m,外墙周圈采用条形基础,条形基础基底同独立柱基,±0.000以下墙体采用MU10混凝土实心砖,Mu10水泥砂浆砌筑。主体采用现浇钢筋砼排架柱,檐口柱顶(钢梁底)标高6.00m,屋顶采用轻钢结构屋面。±0.000以上墙体采用采用240厚MU10混凝土实心砌块,M5混合砂浆砌筑。主体排架柱断面主要尺寸550×600mm、550×400mm、500×400mm。屋顶采用钢结构,无现浇框架梁、板。本工程采用钢材为HPB235Ⅰ级钢,fy=210N/mm2;为HRB335Ⅱ级钢,fy=300N/mm2;表示HRB400新Ⅲ级钢,fy=360N/mm2。二、施工安排2.1钢筋加工场地安排钢筋加工棚及钢筋堆场均安排在2#厂房的内沿临时道路设置。2.2钢筋连接1、梁≥φ16以上水平钢筋采用焊连接;d<φ16钢筋在支座搭接,负筋在跨中搭接。2、竖向钢筋φ12≤d<φ25时采用电渣压力焊连接;3、板筋:底筋在梁支座处搭接,负筋在板跨中搭接。三、施工准备3.1机具准备序号机具种类数量(台/套)1割断机12弯曲机13单筒卷扬机14直螺纹连接设备15电焊机16电渣压力焊设备13.2技术准备3.2.1审图施工前认真查阅图纸(包括与建筑图对应的情况)、方案、相关安全质量规范,遇到图纸上的问题提前与设计联系解决。3.2.2配筋由专业人员进行配筋。配筋单要经过项目技术部审核、技术负责人审批后才能允许加工。钢筋配料时,要计入钢筋弯曲及弯钩对其长度的影响,了解有关混凝土保护层、钢筋弯曲、弯钩等规定,再根据下表中尺寸计算其下料长度。钢筋弯曲调整值30°45°60°90°135°第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页0.35d0.5d0.85d2d2.5d3.2.3交底班组在进行作业之前必须进行书面的技术交底,交底要有针对性和可操作性。交底次数每月至少一次,交底时应注意季节性特点及可操作性。根据设计对照配料单分清钢筋的规格、成型简图、尺寸、配料及组合;对加工人员进行现场技术交底,做出合格的标准样品示范,按样品下料制作。3.3材料准备3.3.1一般规定钢筋选用:(1)钢筋进场必须有出厂合格证及复试报告。(2)进场钢筋须按规格分类堆放整齐,并根据规格、长度挂好标识牌。3.3.2原材料试验(1)原材料进场后按批进行检查、验收。(2)进场钢筋每种规格不大于60t取试件一组,不足60t取试件一组。(3)钢筋物理试验必试项目:弯曲试验、拉伸试验。(4)每一组试件数量钢筋种类试件数量(个)备注拉伸试验弯曲试验热轧带肋钢筋22热轧光圆钢筋22低碳钢热轧盘条113.3.3材料要求(1)钢筋采用火烧丝进行绑扎。(2)保护层垫块:基础底板、墙、柱、楼板均采用砼垫块。四、施工方法4.1钢筋加工工艺及质量要求4.1.1钢筋的调直钢筋调直时,Ⅰ级钢筋冷拉率不宜大于4%,钢筋调直后应平直、无局部弯曲。4.1.2钢筋下料(1)下料原则:同规格钢筋根据不同长度,长短搭配,统筹配料;先断长料,后断短料,减少短头,减少损耗。(2)钢筋切断时应核对配料单,并进行钢筋试弯,检查料表尺寸与实际成型的尺寸是否相符,无误后方可大量切断成型。(3)在工作台设置控制下料长度的限位挡板,精确控制钢筋的下料长度。(4)钢筋切断时,钢筋和切断机刀口要成垂线,并严格执行操作规程,确保安全。在切断过程中,如发现钢筋有劈裂、缩头或严重的弯头,必须切除。4.1.3钢筋弯曲成型(1)钢筋弯曲前,对形状复杂的钢筋(如弯起钢筋),根据钢筋料牌上标明的尺寸,用石笔在钢筋上标示出各弯曲点位置,同时注意以下三个方面:1)根据不同弯曲角度扣除弯曲调整值,其扣法是从相邻两段长度中各扣一半。2)钢筋端部带半圆弯钩时,该段长度划线应增加0.5d。3)弯曲点标注工作宜从钢筋中线开始向...
