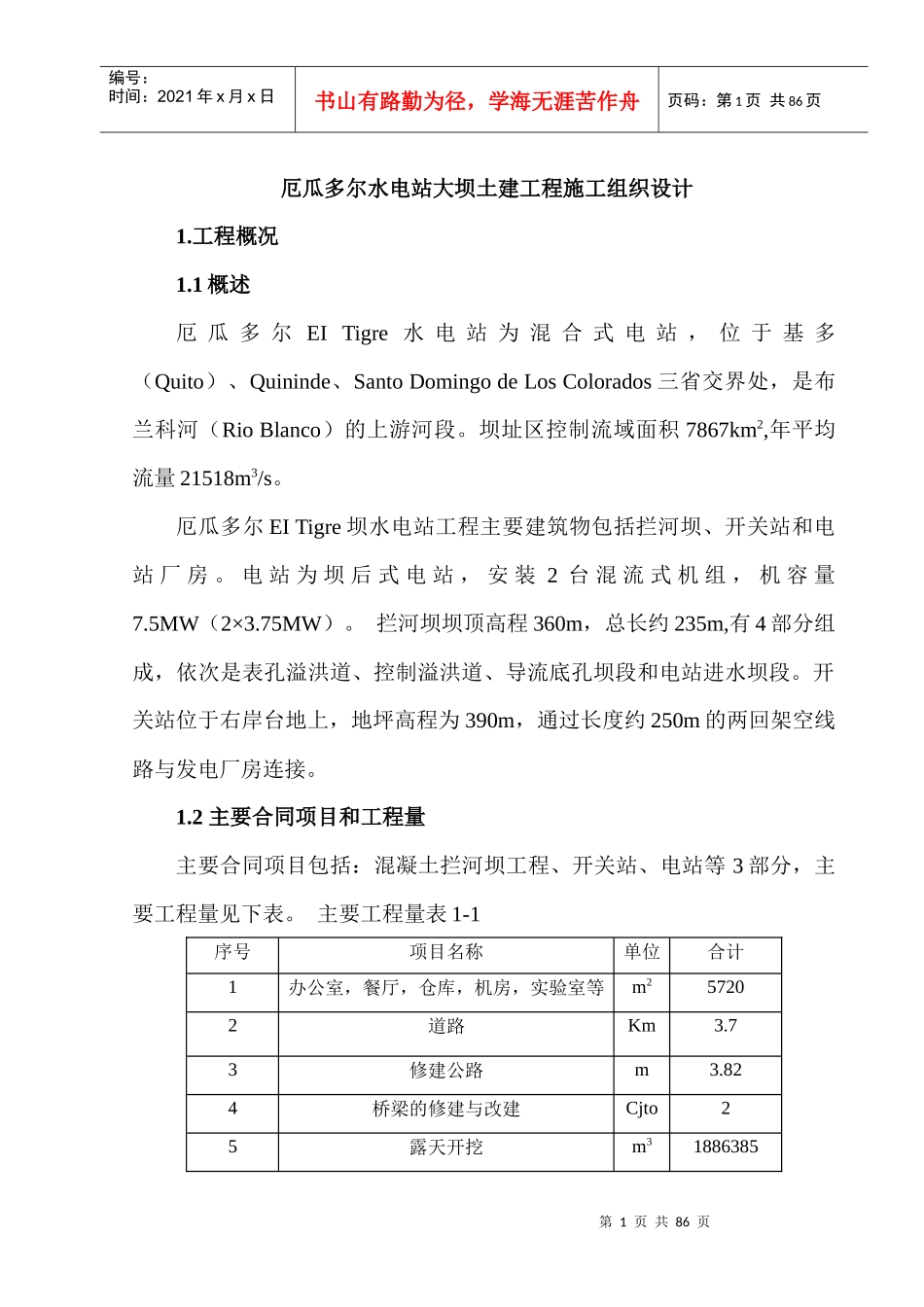

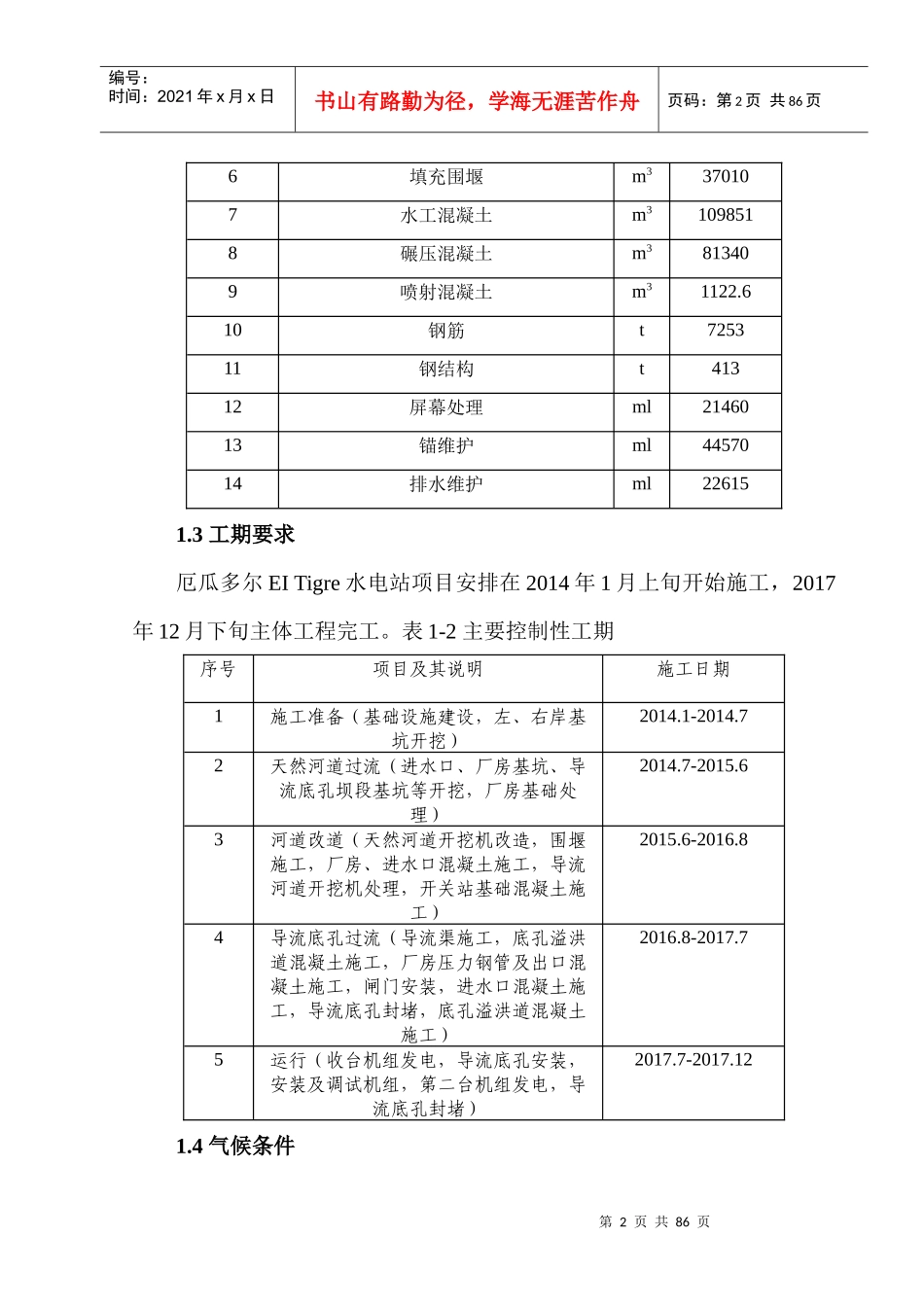

第1页共86页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共86页厄瓜多尔水电站大坝土建工程施工组织设计1.工程概况1.1概述厄瓜多尔EITigre水电站为混合式电站,位于基多(Quito)、Quininde、SantoDomingodeLosColorados三省交界处,是布兰科河(RioBlanco)的上游河段。坝址区控制流域面积7867km2,年平均流量21518m3/s。厄瓜多尔EITigre坝水电站工程主要建筑物包括拦河坝、开关站和电站厂房。电站为坝后式电站,安装2台混流式机组,机容量7.5MW(2×3.75MW)。拦河坝坝顶高程360m,总长约235m,有4部分组成,依次是表孔溢洪道、控制溢洪道、导流底孔坝段和电站进水坝段。开关站位于右岸台地上,地坪高程为390m,通过长度约250m的两回架空线路与发电厂房连接。1.2主要合同项目和工程量主要合同项目包括:混凝土拦河坝工程、开关站、电站等3部分,主要工程量见下表。主要工程量表1-1序号项目名称单位合计1办公室,餐厅,仓库,机房,实验室等m257202道路Km3.73修建公路m3.824桥梁的修建与改建Cjto25露天开挖m31886385第2页共86页第1页共86页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共86页6填充围堰m3370107水工混凝土m31098518碾压混凝土m3813409喷射混凝土m31122.610钢筋t725311钢结构t41312屏幕处理ml2146013锚维护ml4457014排水维护ml226151.3工期要求厄瓜多尔EITigre水电站项目安排在2014年1月上旬开始施工,2017年12月下旬主体工程完工。表1-2主要控制性工期序号项目及其说明施工日期1施工准备(基础设施建设,左、右岸基坑开挖)2014.1-2014.72天然河道过流(进水口、厂房基坑、导流底孔坝段基坑等开挖,厂房基础处理)2014.7-2015.63河道改道(天然河道开挖机改造,围堰施工,厂房、进水口混凝土施工,导流河道开挖机处理,开关站基础混凝土施工)2015.6-2016.84导流底孔过流(导流渠施工,底孔溢洪道混凝土施工,厂房压力钢管及出口混凝土施工,闸门安装,进水口混凝土施工,导流底孔封堵,底孔溢洪道混凝土施工)2016.8-2017.75运行(收台机组发电,导流底孔安装,安装及调试机组,第二台机组发电,导流底孔封堵)2017.7-2017.121.4气候条件第3页共86页第2页共86页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共86页雨季:厄瓜多尔EITigre水电站项目所处地区,雨季从12月至次年6月,雨季时间较长,其中3月、4月降雨量最大,月平均589.5毫米,降雨时间长达24天。气温:多年平均气温为24.1℃;日照时间很长;风多为东南风。1.5交通条件厄瓜多尔国内主要交通方式有航空、水运及陆运。本工程对外交通较为不利,工程区距基多约160Km,基多至瓜亚基尔港口400Km。场内交通有既有道路3.7Km,需新修道路3.82Km。1.6工程施工特点及施工措施1.施工特点1)本工程开挖量较大,施工时期比较集中,合理安排施工进度,避免雨季施工是本工程的重点;2)本工程全部采用人工砂石骨料,块石原料开采能力,砂石系统的设计生产能力和实际生产量是保证砼浇筑的关键之一;3)大坝开挖、施工道路的修筑工程量大、施工难度大、工期紧,直接影响和制约大坝砼浇筑至导流底孔的关键工期;4)本工程大坝结构,对砼的温控要求严格,做好砼的温控是保证砼质量的关键环节;5)如何采取合理的砼浇筑手段是保证质量、进度以及节约成本的关键之一。2.施工措施第4页共86页第3页共86页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共86页1)本工程所属地区雨季时间较长,为确保工期,土石方开挖雨季进行正常施工,混凝土浇筑等做好防雨措施;2)本工程全部采用人工砂石骨料,为保证砼浇筑的需要,适当加大人工砂石加工系统的生产能力(实际需要强度为:300吨/小时,我部拟设计的砂石加工系统的生产能力为300吨/小时),并选用性能好的破碎机和筛分楼;3)由于弃碴场布置在大坝右岸,为解决左岸的开挖出碴道路和左右的交通,在上游围堰的上游合适地方修筑一座施工便桥,施工便桥主要满足左岸开挖出碴、水泥粉煤灰等工程材料运输、左岸临时设施修建所需的左右岸交通。;4)本工程大坝结构,对砼的温控要求严格,为做好砼的温控...
