目录一、工程概况二、工程地质条件概述三、编制依据四、施工准备五、工期及进度计划安排六、主要工序施工方法七、工程质量管理八、安全、文明施工及环境管理九、雨季施工技术措施一、工程概况工程地点位于……,地理位置交通便利
工程建设单位是……,由……承揽基坑支护工程
拟对该区域采用深层水泥搅拌桩、锚杆进行支护

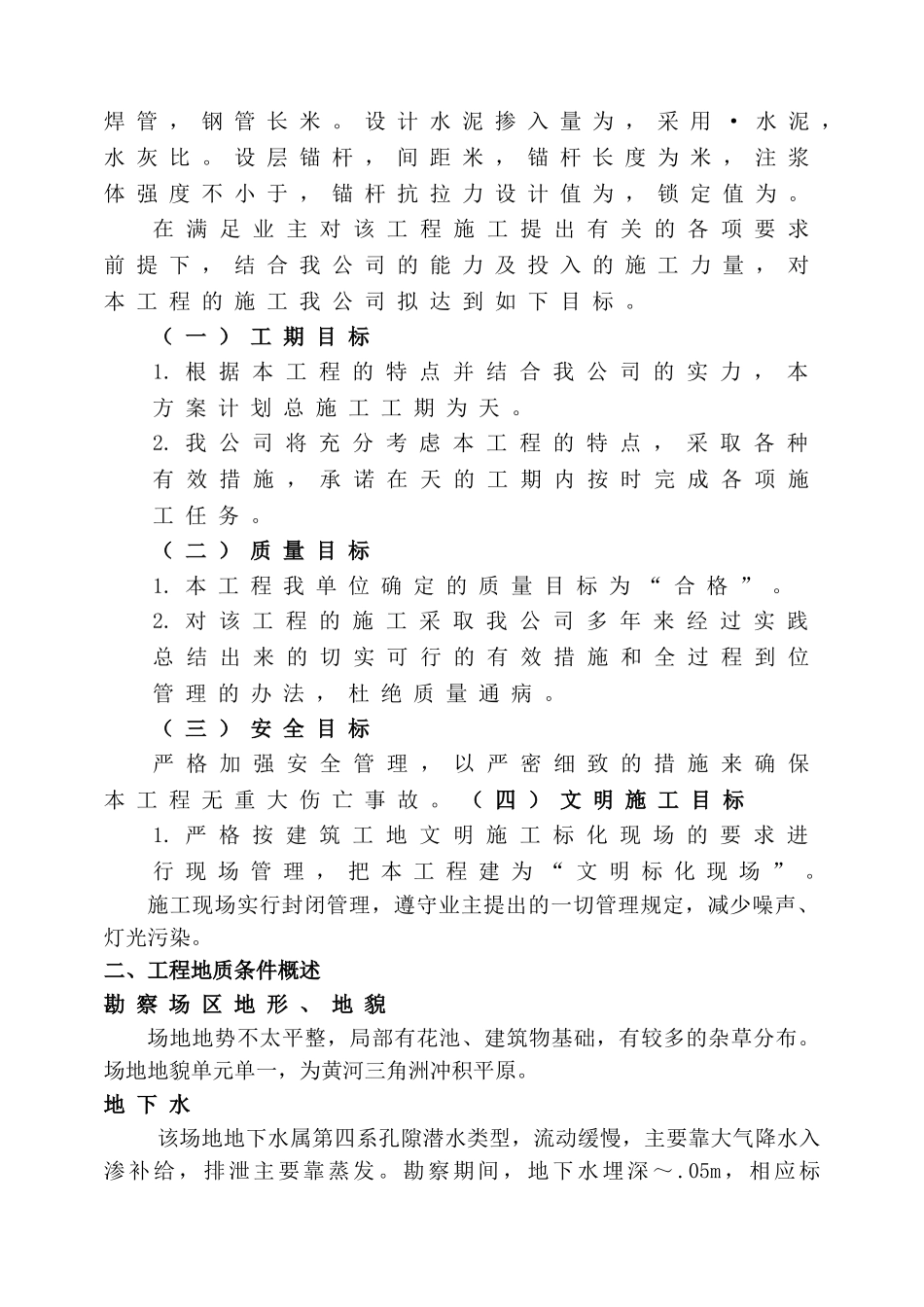

其搅拌桩工程量约为,桩径为(双轴);桩顶标高为(施工标高为),桩底标高为,墙高米,基坑内侧搅拌桩加深至标高米兼作截水帷幕,桩顶以上按自然放坡;基坑外侧搅拌桩内按米间距插×钢焊管,钢管长米
设计水泥掺入量为,采用·水泥,水灰比
设层锚杆,间距米,锚杆长度为米,注浆体强度不小于,锚杆抗拉力设计值为,锁定值为
在满足业主对该工程施工提出有关的各项要求前提下,结合我公司的能力及投入的施工力量,对本工程的施工我公司拟达到如下目标
(一)工期目标1
根据本工程的特点并结合我公司的实力,本方案计划总施工工期为天
我公司将充分考虑本工程的特点,采取各种有效措施,承诺在天的工期内按时完成各项施工任务
(二)质量目标1
本工程我单位确定的质量目标为“合格”
对该工程的施工采取我公司多年来经过实践总结出来的切实可行的有效措施和全过程到位管理的办法,杜绝质量通病
(三)安全目标严格加强安全管理,以严密细致的措施来确保本工程无重大伤亡事故
(四)文明施工目标1
严格按建筑工地文明施工标化现场的要求进行现场管理,把本工程建为“文明标化现场”
施工现场实行封闭管理,遵守业主提出的一切管理规定,减少噪声、灯光污染
二、工程地质条件概述勘察场区地形、地貌场地地势不太平整,局部有花池、建筑物基础,有较多的杂草分布
场地地貌单元单一,为黄河三角洲冲积平原
地下水该场地地下水属第四系孔隙潜水类型,流动缓慢,主要靠大气降水入渗补给,排泄主要靠蒸发
勘察期间,地下水埋深~
05m,相应标高~

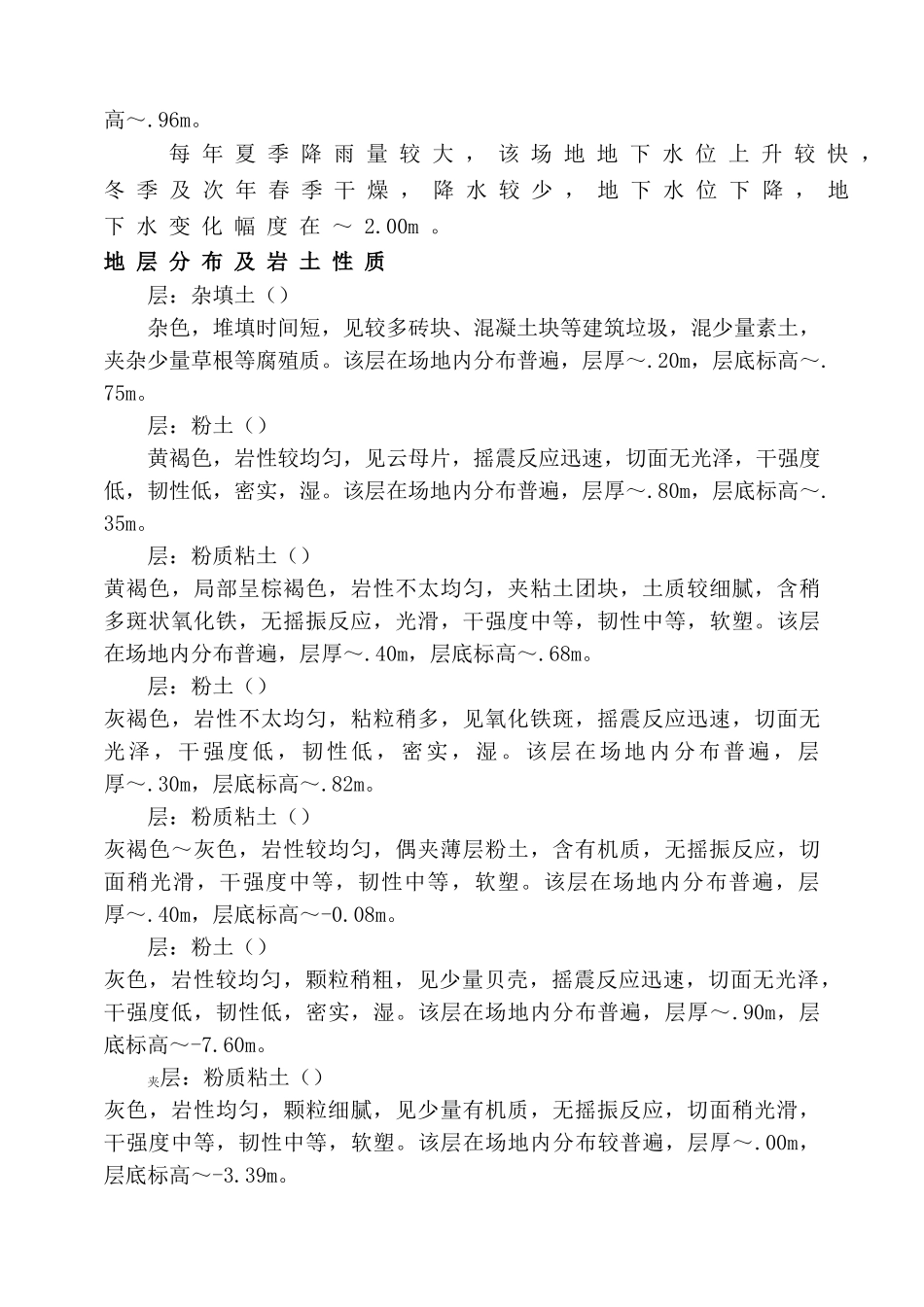

每年夏季降雨
