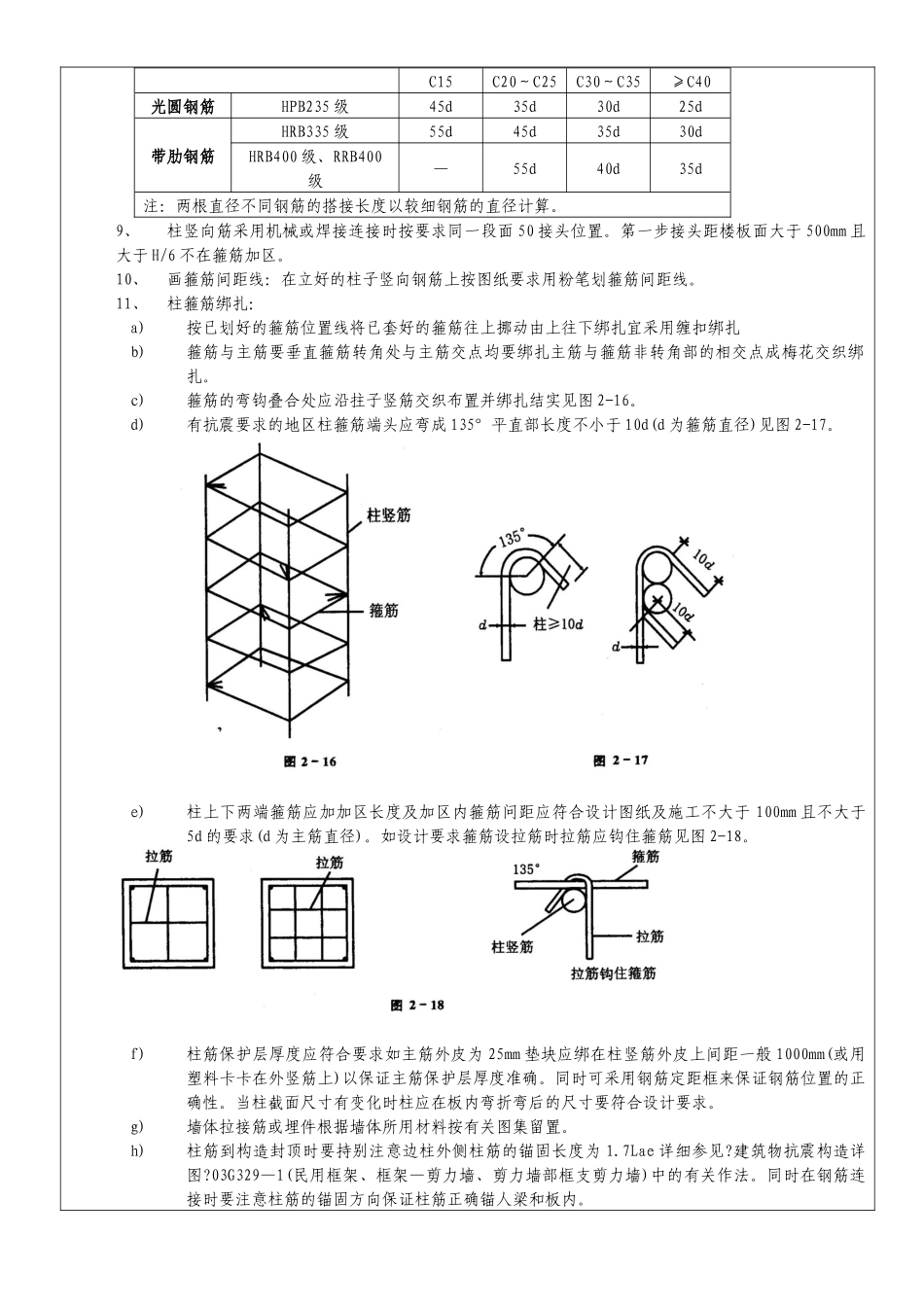

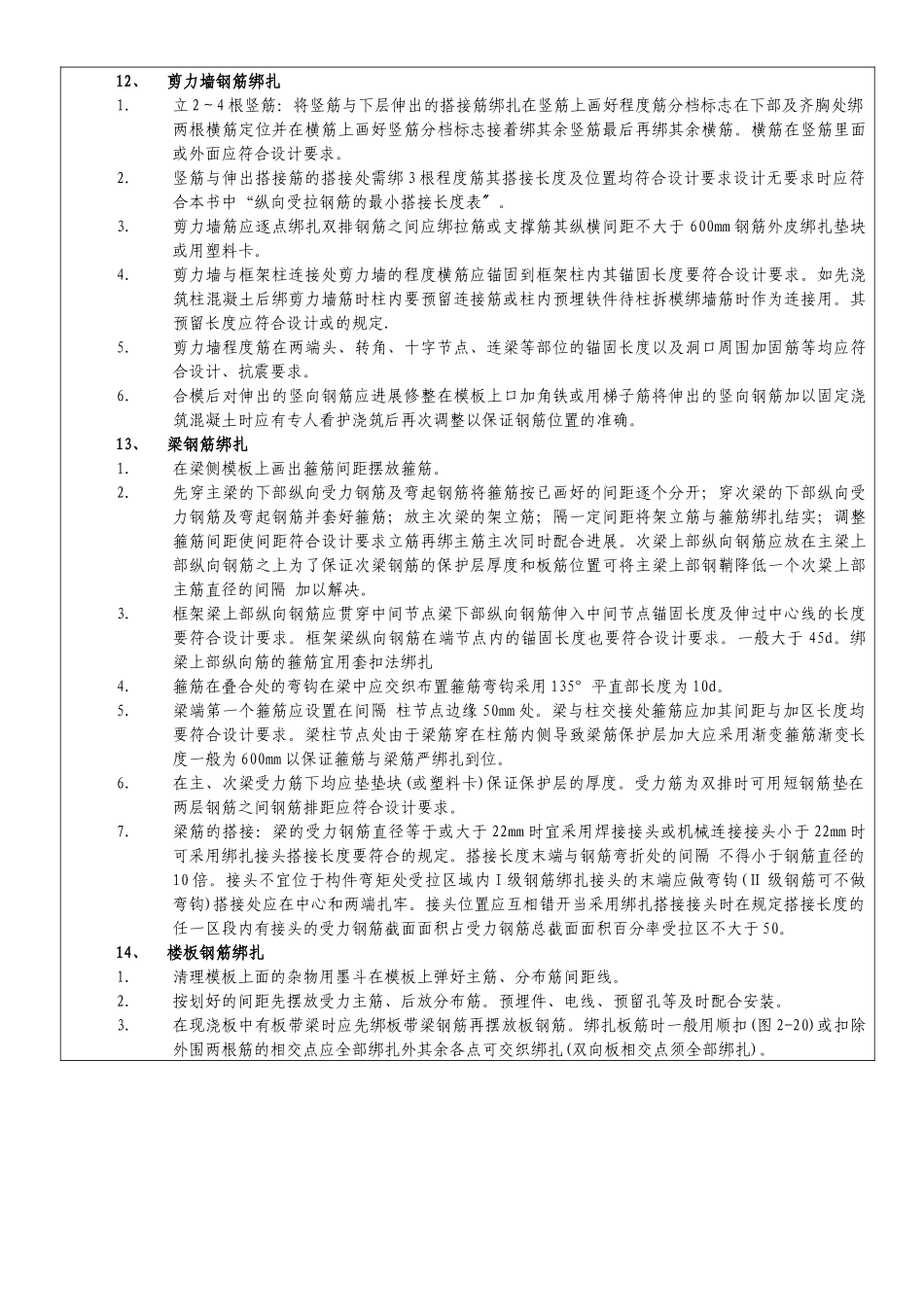

技术交底记录工程名称地杰国际城D街坊工程施工中建八分部工程、部位及范围钢筋工程交底时间年月日分项工程作业名称交底内容:一、工程概述本工程根底所有钢筋采用机械连接制止使用搭接。二、钢筋质量要求1、本工程所用的国产钢材必须符合有关的规定及设计要求。2、所供钢材必须是定点厂家的钢材必须批量进货每批钢材出厂质量证明书或试验书齐全钢筋外表或每捆〔盘〕钢筋应有明确标志且与出厂检验及出厂单相符钢筋进场检验内容包括查验标志外表观察并在此根底上再按要求每60t为一批抽样进展复检试验合格前方可用于施工。3、钢筋在加工过程中如假设发现脆断焊接性能不良或力学性能显著不正常现象应根据现行进展化学分析检验确保质量到达设计和要求。施工队必须无条件配合工程部的取样工作。三、钢筋加工场地及运输本场地共设置四个钢筋加工场地除8#楼钢筋加工棚为6m×10m外其余钢筋加工棚为6m×15m。钢筋成型后人工运输到塔吊吊装区域进展吊装施工。四、钢筋翻样及成型4、根据图纸及要求进展现场钢筋翻样经技术负责人对钢筋翻样料单审核批准后进展钢筋加工制作。按照设计和的要求在翻样时综合考虑梁、板、柱的互相关系确定钢筋互相穿插避让关系做到在准确理解设计意图的根底上执行施工进展施工作业。5、根底底板为负弯矩构造下皮钢筋接头位置在跨中的三分之一处上皮钢筋接头位置在支座的三分之一处;长向钢筋在下方布置短向钢筋在上方布置。6、墙柱钢筋接头位置大于等于三分之一的净高同一截面内钢筋接头面积百分率不应大于50。五、操作工艺(一)柱钢筋绑扎7、套柱箍筋:按图纸要求间距计算好每根柱箍筋数量先将箍筋套在下层伸出的搭接筋上然后立柱子钢筋在搭接长度内绑扣不少于3个绑扣要向柱中心。假如柱子主筋采用光圆钢筋搭接时角部弯钩应与模板成45°中间钢筋的弯钩应与模板成90°。8、搭接绑扎竖向受力筋;柱子主筋立起之后接头的搭接长度应符合设计要求如设计无要求时应按表2-13采用。表2-13纵向受拉钢筋的最小搭接长度表钢筋类型混凝土强度等级C15C20~C25C30~C35≥C40光圆钢筋HPB235级45d35d30d25d带肋钢筋HRB335级55d45d35d30dHRB400级、RRB400级—55d40d35d注:两根直径不同钢筋的搭接长度以较细钢筋的直径计算。9、柱竖向筋采用机械或焊接连接时按要求同一段面50接头位置。第一步接头距楼板面大于500mm且大于H/6不在箍筋加区。10、画箍筋间距线:在立好的柱子竖向钢筋上按图纸要求用粉笔划箍筋间距线。11、柱箍筋绑扎:a)按已划好的箍筋位置线将已套好的箍筋往上挪动由上往下绑扎宜采用缠扣绑扎b)箍筋与主筋要垂直箍筋转角处与主筋交点均要绑扎主筋与箍筋非转角部的相交点成梅花交织绑扎。c)箍筋的弯钩叠合处应沿拄子竖筋交织布置并绑扎结实见图2-16。d)有抗震要求的地区柱箍筋端头应弯成135°平直部长度不小于10d(d为箍筋直径)见图2-17。e)柱上下两端箍筋应加加区长度及加区内箍筋问距应符合设计图纸及施工不大于100mm且不大于5d的要求(d为主筋直径)。如设计要求箍筋设拉筋时拉筋应钩住箍筋见图2-18。f)柱筋保护层厚度应符合要求如主筋外皮为25mm垫块应绑在柱竖筋外皮上间距一般1000mm(或用塑料卡卡在外竖筋上)以保证主筋保护层厚度准确。同时可采用钢筋定距框来保证钢筋位置的正确性。当柱截面尺寸有变化时柱应在板内弯折弯后的尺寸要符合设计要求。g)墙体拉接筋或埋件根据墙体所用材料按有关图集留置。h)柱筋到构造封顶时要持别注意边柱外侧柱筋的锚固长度为1.7Lae详细参见?建筑物抗震构造详图?03G329—1(民用框架、框架—剪力墙、剪力墙部框支剪力墙)中的有关作法。同时在钢筋连接时要注意柱筋的锚固方向保证柱筋正确锚人梁和板内。12、剪力墙钢筋绑扎1.立2~4根竖筋:将竖筋与下层伸出的搭接筋绑扎在竖筋上画好程度筋分档标志在下部及齐胸处绑两根横筋定位并在横筋上画好竖筋分档标志接着绑其余竖筋最后再绑其余横筋。横筋在竖筋里面或外面应符合设计要求。2.竖筋与伸出搭接筋的搭接处需绑3根程度筋其搭接长度及位置均符合设计要求设计无要求时应符合本书中“纵向受拉钢筋的最小搭接长度表。〞3.剪力墙筋应逐点绑扎双排钢筋之间应绑拉筋或支撑筋其纵横间距不大于600m...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢筋施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
