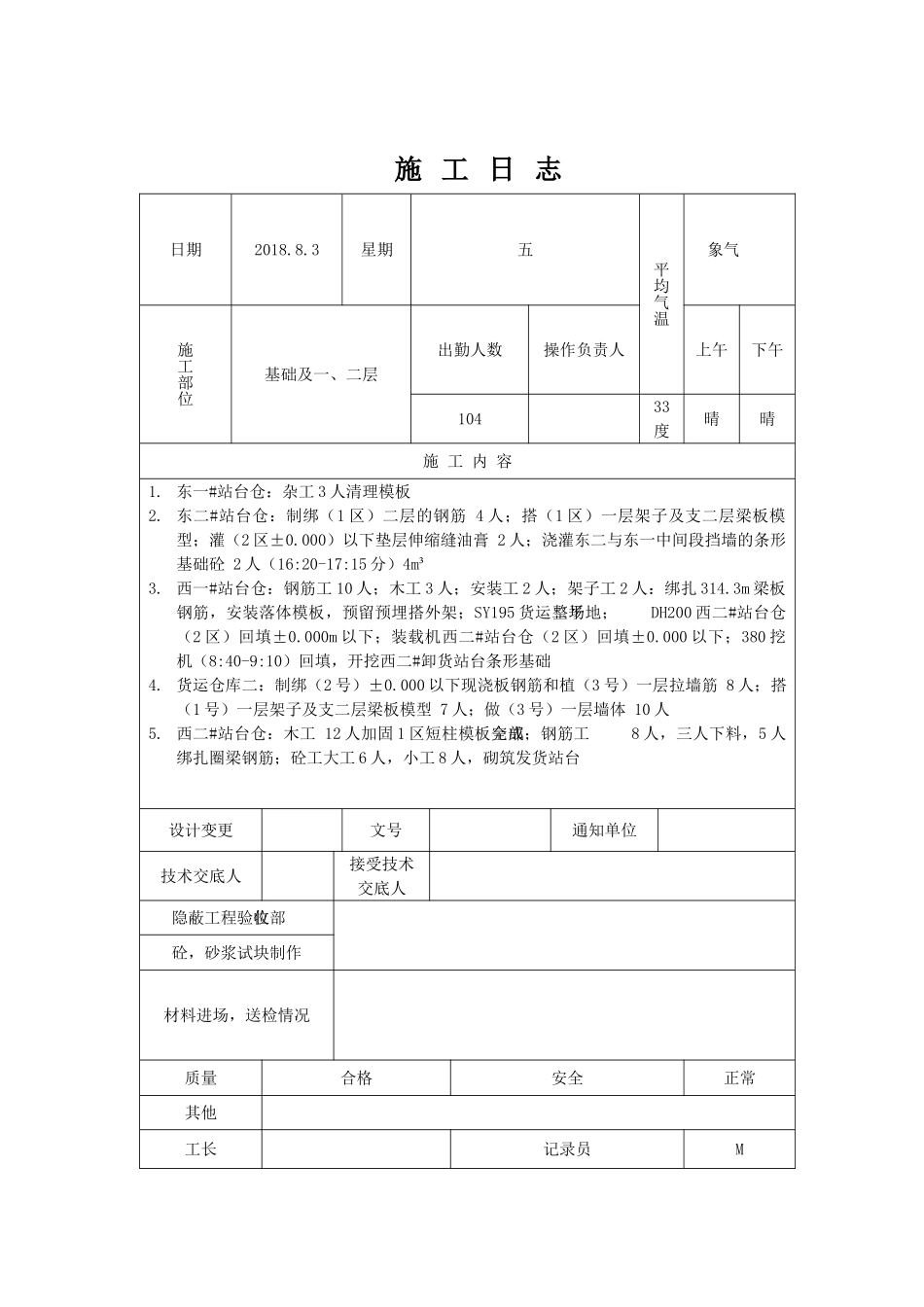

施工日志日期2018
1星期三平均气温气象施工部位基础及一、二层出勤人数操作负责人上午下午97人27度阴多云施工内容1
东一#站台仓:2杂工清理模板边角料,混凝土浇水养护2
东二#站台仓:制作二层梁板钢筋及绑扎(1区)一层柱子箍筋4人;搭(1区)一层架子3
西一#站台仓:314
3m梁板、钢筋工10人、木工5人4
货运仓库二:装载机转运钢筋等材料;制绑(2号)地梁钢筋8人;搭(1号)一层架子和支二层梁板模型7人;砌(3号)处沙池砖墙5人挖机:DH200东二#站台仓外平外架场地SY195西二#站台仓内平配电室地面380挖机回填1区A轴外侧土5

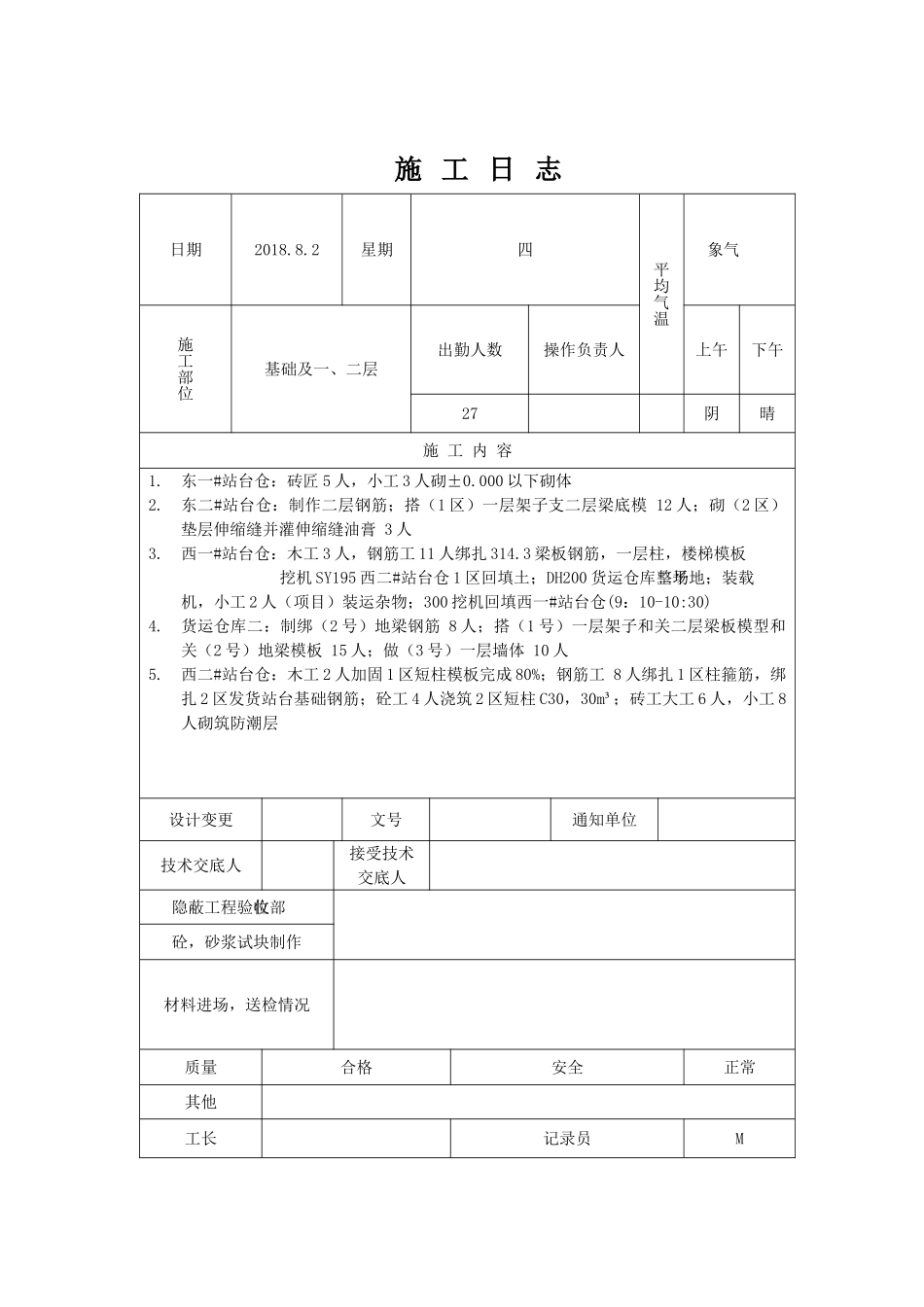

西二#站台仓:木工15人拆2区短柱模板,加固1区短柱模板,完成45%;钢筋工8人绑扎1区短柱箍筋,绑扎2区防潮层圈梁;砖工6人,杂工8人,砌筑2区防潮层;管理3人分析地梁轴线设计变更文号通知单位技术交底人接受技术交底人隐蔽工程验收部位砼,砂浆试块制作材料进场,送检情况质量合格安全正常其他工长记录员M施工日志日期2018
2星期四平均气温气象施工部位基础及一、二层出勤人数操作负责人上午下午27阴晴施工内容1
东一#站台仓:砖匠5人,小工3人砌±0
000以下砌体2
东二#站台仓:制作二层钢筋;搭(1区)一层架子支二层梁底模12人;砌(2区)垫层伸缩缝并灌伸缩缝油膏3人3
西一#站台仓:木工3人,钢筋工11人绑扎314
3梁板钢筋,一层柱,楼梯模板挖机SY195西二#站台仓1区回填土;DH200货运仓库二平整场地;装载机,小工2人(项目)装运杂物;300挖机回填西一#站台仓(9:10-10:30)4
货运仓库二:制绑(2号)地梁钢筋8人;搭(1号)一层架子和关二层梁板模型和关(2号)地梁模板15人;做(3号)一层墙体10人5
西二#站台仓:木工2人加固1区短柱模板完成80%;钢筋工8人绑扎1区柱箍筋,绑扎2区发货站台基础钢筋;砼工4
