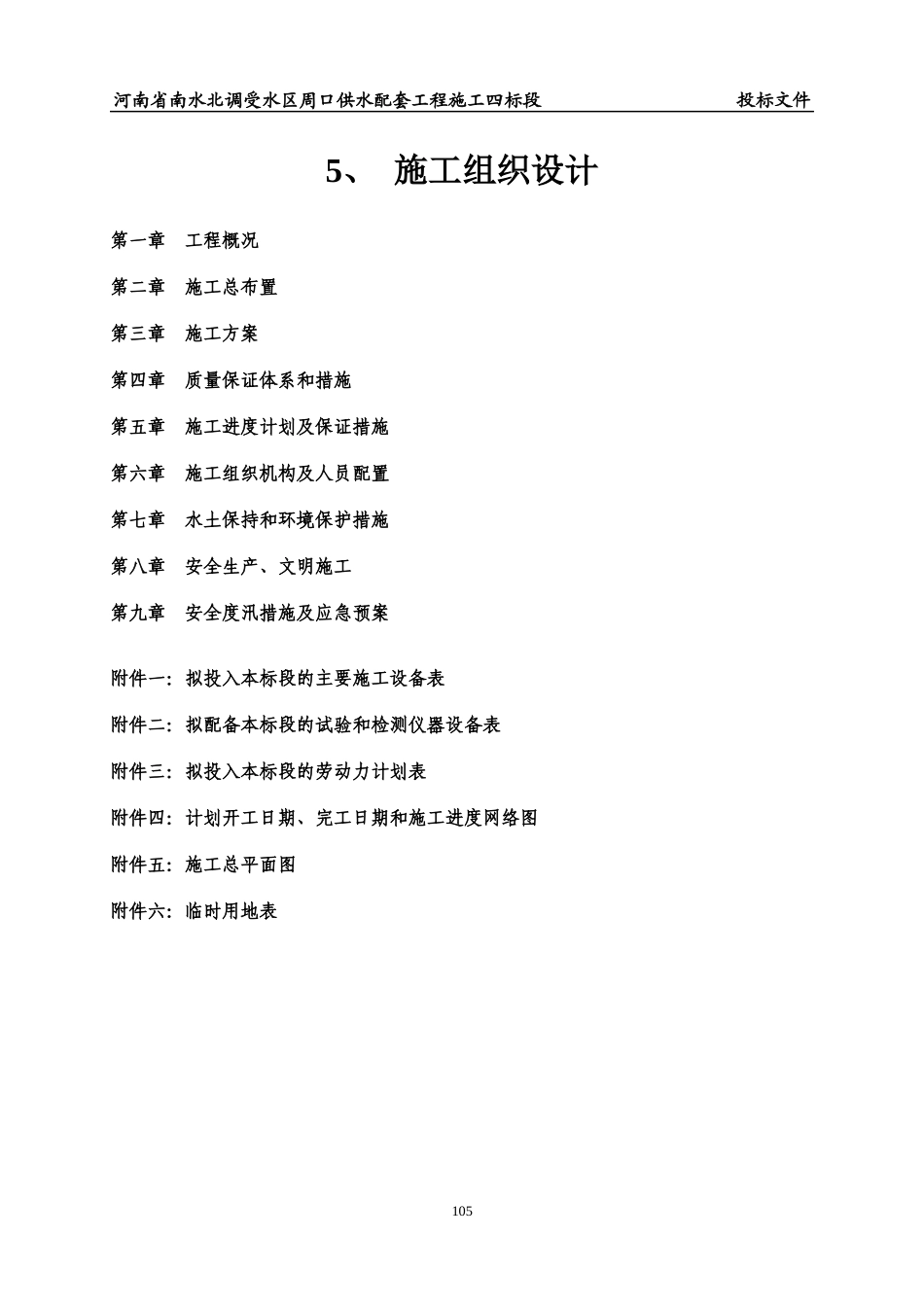

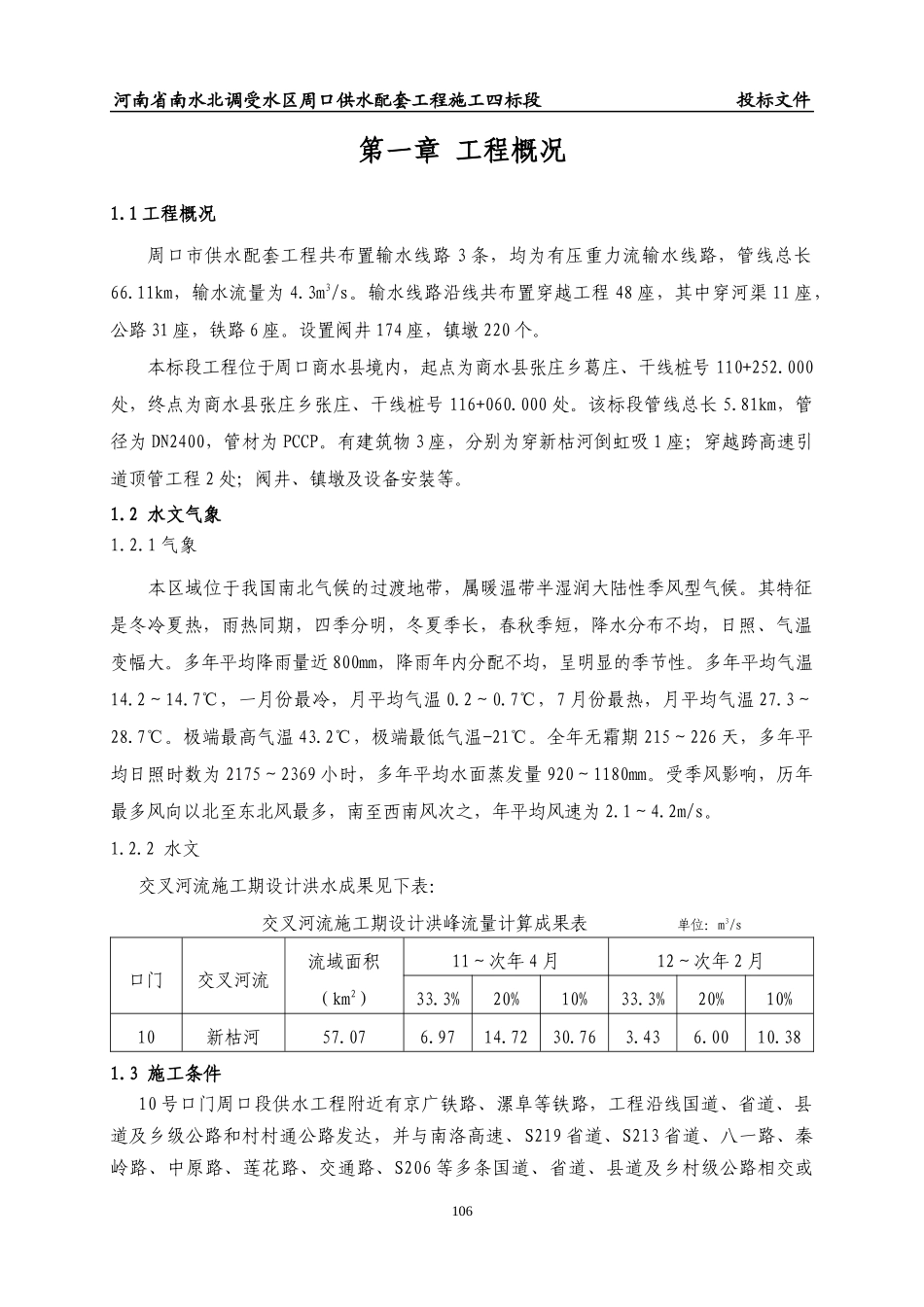

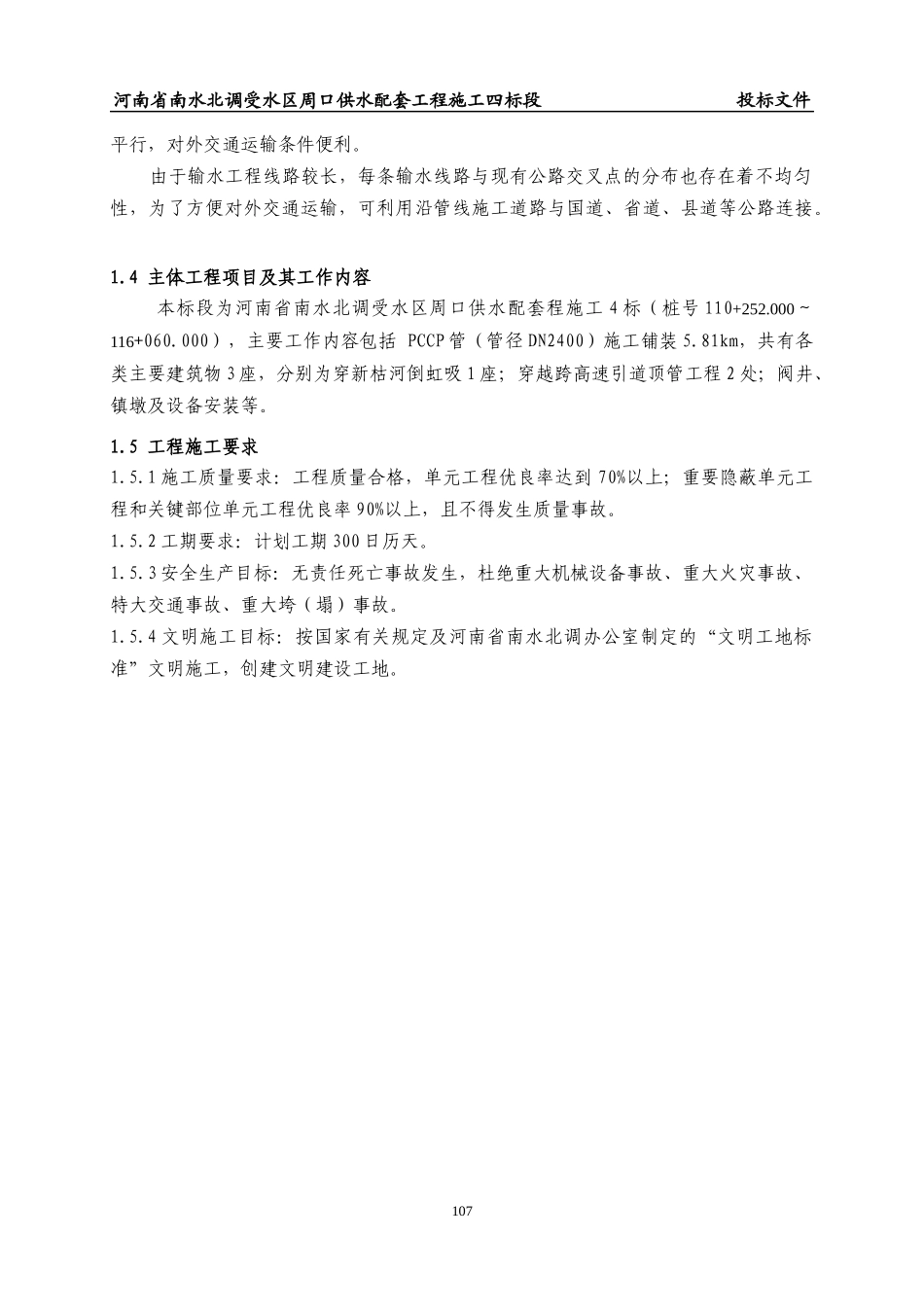

河南省南水北调受水区周口供水配套工程施工四标段投标文件5、施工组织设计第一章工程概况第二章施工总布置第三章施工方案第四章质量保证体系和措施第五章施工进度计划及保证措施第六章施工组织机构及人员配置第七章水土保持和环境保护措施第八章安全生产、文明施工第九章安全度汛措施及应急预案附件一:拟投入本标段的主要施工设备表附件二:拟配备本标段的试验和检测仪器设备表附件三:拟投入本标段的劳动力计划表附件四:计划开工日期、完工日期和施工进度网络图附件五:施工总平面图附件六:临时用地表105河南省南水北调受水区周口供水配套工程施工四标段投标文件第一章工程概况1.1工程概况周口市供水配套工程共布置输水线路3条,均为有压重力流输水线路,管线总长66.11km,输水流量为4.3m3/s。输水线路沿线共布置穿越工程48座,其中穿河渠11座,公路31座,铁路6座。设置阀井174座,镇墩220个。本标段工程位于周口商水县境内,起点为商水县张庄乡葛庄、干线桩号110+252.000处,终点为商水县张庄乡张庄、干线桩号116+060.000处。该标段管线总长5.81km,管径为DN2400,管材为PCCP。有建筑物3座,分别为穿新枯河倒虹吸1座;穿越跨高速引道顶管工程2处;阀井、镇墩及设备安装等。1.2水文气象1.2.1气象本区域位于我国南北气候的过渡地带,属暖温带半湿润大陆性季风型气候。其特征是冬冷夏热,雨热同期,四季分明,冬夏季长,春秋季短,降水分布不均,日照、气温变幅大。多年平均降雨量近800mm,降雨年内分配不均,呈明显的季节性。多年平均气温14.2~14.7℃,一月份最冷,月平均气温0.2~0.7℃,7月份最热,月平均气温27.3~28.7℃。极端最高气温43.2℃,极端最低气温-21℃。全年无霜期215~226天,多年平均日照时数为2175~2369小时,多年平均水面蒸发量920~1180mm。受季风影响,历年最多风向以北至东北风最多,南至西南风次之,年平均风速为2.1~4.2m/s。1.2.2水文交叉河流施工期设计洪水成果见下表:交叉河流施工期设计洪峰流量计算成果表单位:m3/s口门交叉河流流域面积(km2)11~次年4月12~次年2月33.3%20%10%33.3%20%10%10新枯河57.076.9714.7230.763.436.0010.381.3施工条件10号口门周口段供水工程附近有京广铁路、漯阜等铁路,工程沿线国道、省道、县道及乡级公路和村村通公路发达,并与南洛高速、S219省道、S213省道、八一路、秦岭路、中原路、莲花路、交通路、S206等多条国道、省道、县道及乡村级公路相交或106河南省南水北调受水区周口供水配套工程施工四标段投标文件平行,对外交通运输条件便利。由于输水工程线路较长,每条输水线路与现有公路交叉点的分布也存在着不均匀性,为了方便对外交通运输,可利用沿管线施工道路与国道、省道、县道等公路连接。1.4主体工程项目及其工作内容本标段为河南省南水北调受水区周口供水配套程施工4标(桩号110+252.000~116+060.000),主要工作内容包括PCCP管(管径DN2400)施工铺装5.81km,共有各类主要建筑物3座,分别为穿新枯河倒虹吸1座;穿越跨高速引道顶管工程2处;阀井、镇墩及设备安装等。1.5工程施工要求1.5.1施工质量要求:工程质量合格,单元工程优良率达到70%以上;重要隐蔽单元工程和关键部位单元工程优良率90%以上,且不得发生质量事故。1.5.2工期要求:计划工期300日历天。1.5.3安全生产目标:无责任死亡事故发生,杜绝重大机械设备事故、重大火灾事故、特大交通事故、重大垮(塌)事故。1.5.4文明施工目标:按国家有关规定及河南省南水北调办公室制定的“文明工地标准”文明施工,创建文明建设工地。107河南省南水北调受水区周口供水配套工程施工四标段投标文件第二章施工总布置2.1施工总体布置2.1.1布置依据(1)本工程招标文件;(2)现场踏勘、考察所了解的实际现状;(3)有关本工程施工的国家和行业标准和规程规范;(4)水利水电施工组织设计手册及有关规范要求;(5)以往类似工程施工经验。2.1.2布置原则(1)合理使用场地,总体布置设计时应尽量少占地,布置紧凑但又不拥挤;运输距离短;尽量一次布置,少变动;临时工程的建筑物和设施尽量与永久性建筑物结合使用(如管理单位的房屋、仓库等)。(2)临时设施的布置,必...
