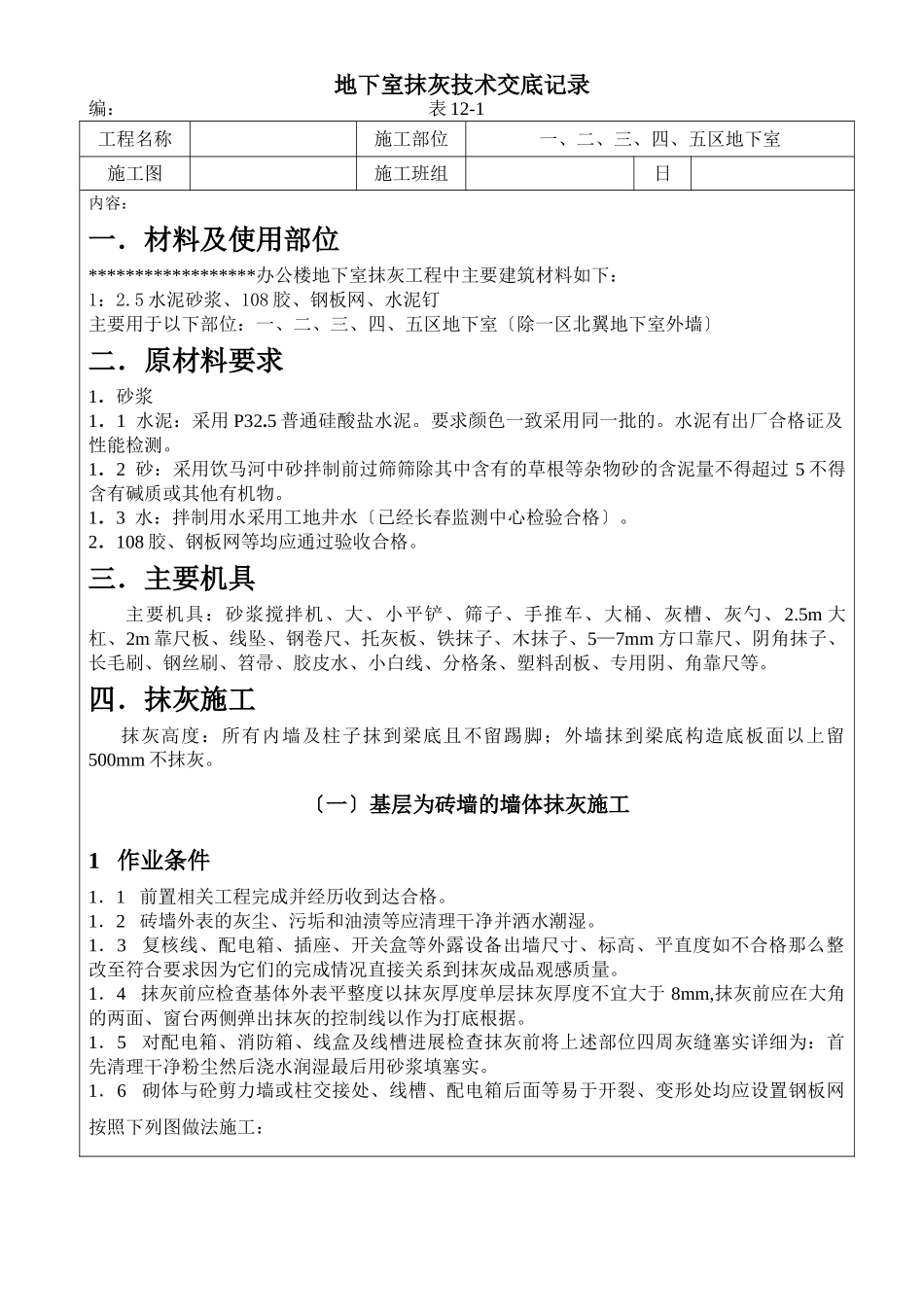

地下室抹灰技术交底记录编:表12-1工程名称施工部位一、二、三、四、五区地下室施工图施工班组日内容:一.材料及使用部位******************办公楼地下室抹灰工程中主要建筑材料如下:1:2
5水泥砂浆、108胶、钢板网、水泥钉主要用于以下部位:一、二、三、四、五区地下室〔除一区北翼地下室外墙〕二.原材料要求1.砂浆1.1水泥:采用P32
5普通硅酸盐水泥
要求颜色一致采用同一批的
水泥有出厂合格证及性能检测
1.2砂:采用饮马河中砂拌制前过筛筛除其中含有的草根等杂物砂的含泥量不得超过5不得含有碱质或其他有机物
1.3水:拌制用水采用工地井水〔已经长春监测中心检验合格〕
2.108胶、钢板网等均应通过验收合格
三.主要机具主要机具:砂浆搅拌机、大、小平铲、筛子、手推车、大桶、灰槽、灰勺、2
5m大杠、2m靠尺板、线坠、钢卷尺、托灰板、铁抹子、木抹子、5—7mm方口靠尺、阴角抹子、长毛刷、钢丝刷、笤帚、胶皮水、小白线、分格条、塑料刮板、专用阴、角靠尺等
四.抹灰施工抹灰高度:所有内墙及柱子抹到梁底且不留踢脚;外墙抹到梁底构造底板面以上留500mm不抹灰
〔一〕基层为砖墙的墙体抹灰施工1作业条件1.1前置相关工程完成并经历收到达合格
1.2砖墙外表的灰尘、污垢和油渍等应清理干净并洒水潮湿
1.3复核线、配电箱、插座、开关盒等外露设备出墙尺寸、标高、平直度如不合格那么整改至符合要求因为它们的完成情况直接关系到抹灰成品观感质量
1.4抹灰前应检查基体外表平整度以抹灰厚度单层抹灰厚度不宜大于8mm,抹灰前应在大角的两面、窗台两侧弹出抹灰的控制线以作为打底根据
1.5对配电箱、消防箱、线盒及线槽进展检查抹灰前将上述部位四周灰缝塞实详细为:首先清理干净粉尘然后浇水润湿最后用砂浆填塞实

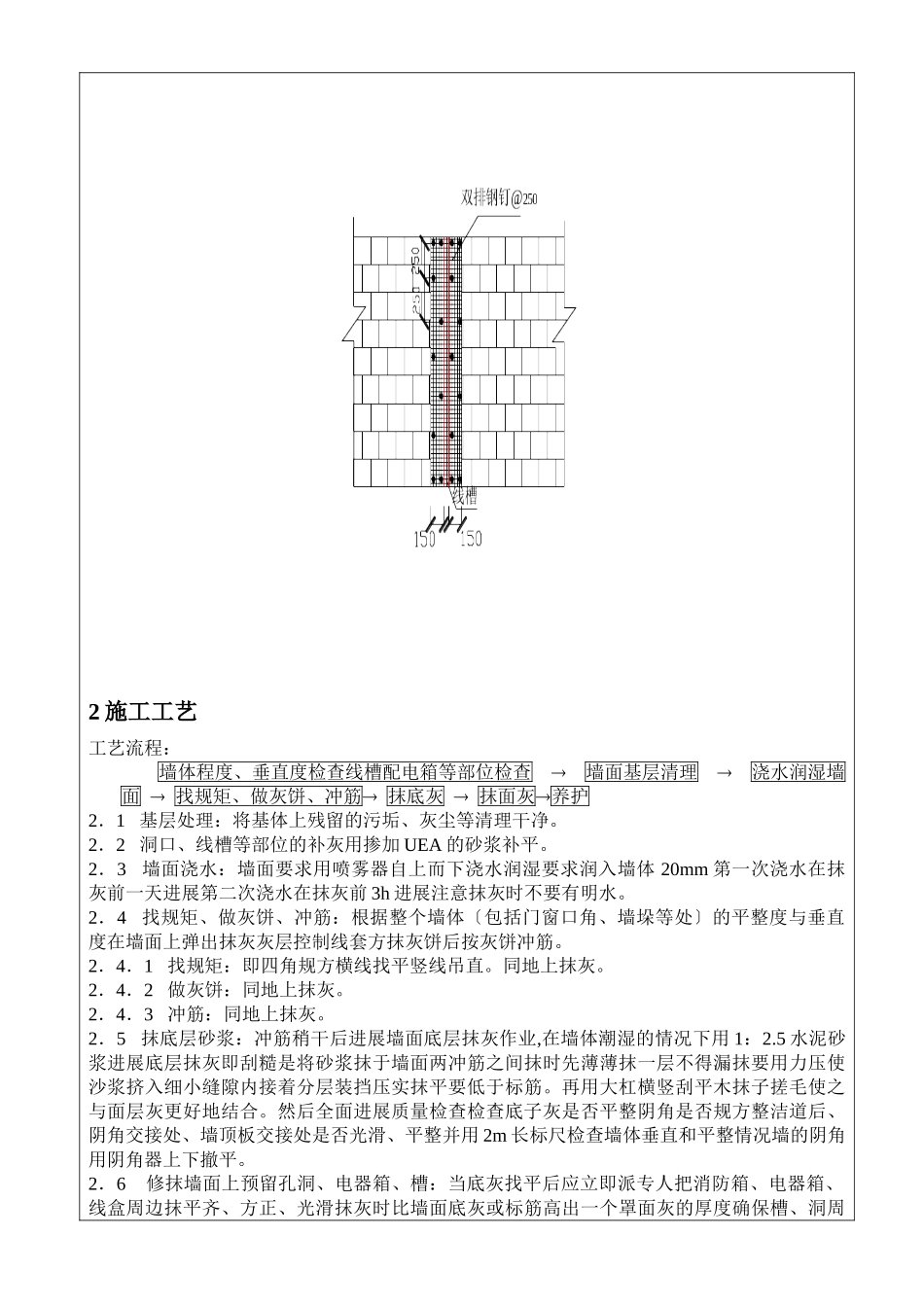

1.6砌体与砼剪力墙或柱交接处、线槽、配电箱后面等易于开裂、变形处均应设置钢板网按照下列图做法
