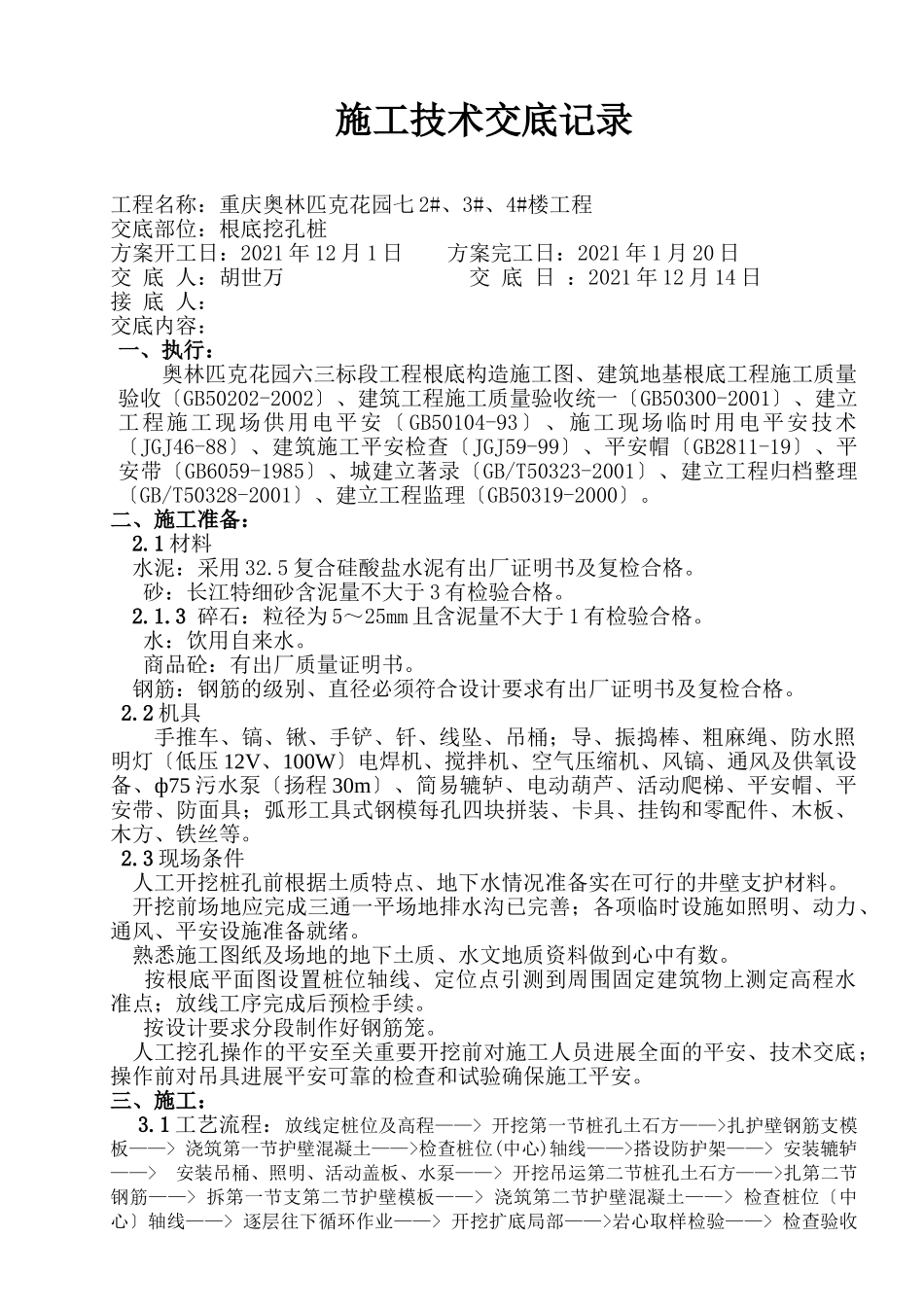

施工技术交底记录工程名称:重庆奥林匹克花园七2#、3#、4#楼工程交底部位:根底挖孔桩方案开工日:2021年12月1日方案完工日:2021年1月20日交底人:胡世万交底日:2021年12月14日接底人:交底内容:一、执行:奥林匹克花园六三标段工程根底构造施工图、建筑地基根底工程施工质量验收〔GB50202-2002〕、建筑工程施工质量验收统一〔GB50300-2001〕、建立工程施工现场供用电平安〔GB50104-93〕、施工现场临时用电平安技术〔JGJ46-88〕、建筑施工平安检查〔JGJ59-99〕、平安帽〔GB2811-19〕、平安带〔GB6059-1985〕、城建立著录〔GB/T50323-2001〕、建立工程归档整理〔GB/T50328-2001〕、建立工程监理〔GB50319-2000〕
二、施工准备:2
1材料水泥:采用32
5复合硅酸盐水泥有出厂证明书及复检合格
砂:长江特细砂含泥量不大于3有检验合格
3碎石:粒径为5~25mm且含泥量不大于1有检验合格
水:饮用自来水
商品砼:有出厂质量证明书
钢筋:钢筋的级别、直径必须符合设计要求有出厂证明书及复检合格
2机具手推车、镐、锹、手铲、钎、线坠、吊桶;导、振捣棒、粗麻绳、防水照明灯〔低压12V、100W〕电焊机、搅拌机、空气压缩机、风镐、通风及供氧设备、ф75污水泵〔扬程30m〕、简易辘轳、电动葫芦、活动爬梯、平安帽、平安带、防面具;弧形工具式钢模每孔四块拼装、卡具、挂钩和零配件、木板、木方、铁丝等
3现场条件人工开挖桩孔前根据土质特点、地下水情况准备实在可行的井壁支护材料
开挖前场地应完成三通一平场地排水沟已完善;各项临时设施如照明、动力、通风、平安设施准备就绪
熟悉施工图纸及场地的地下土质、水文地质资料做到心中有数

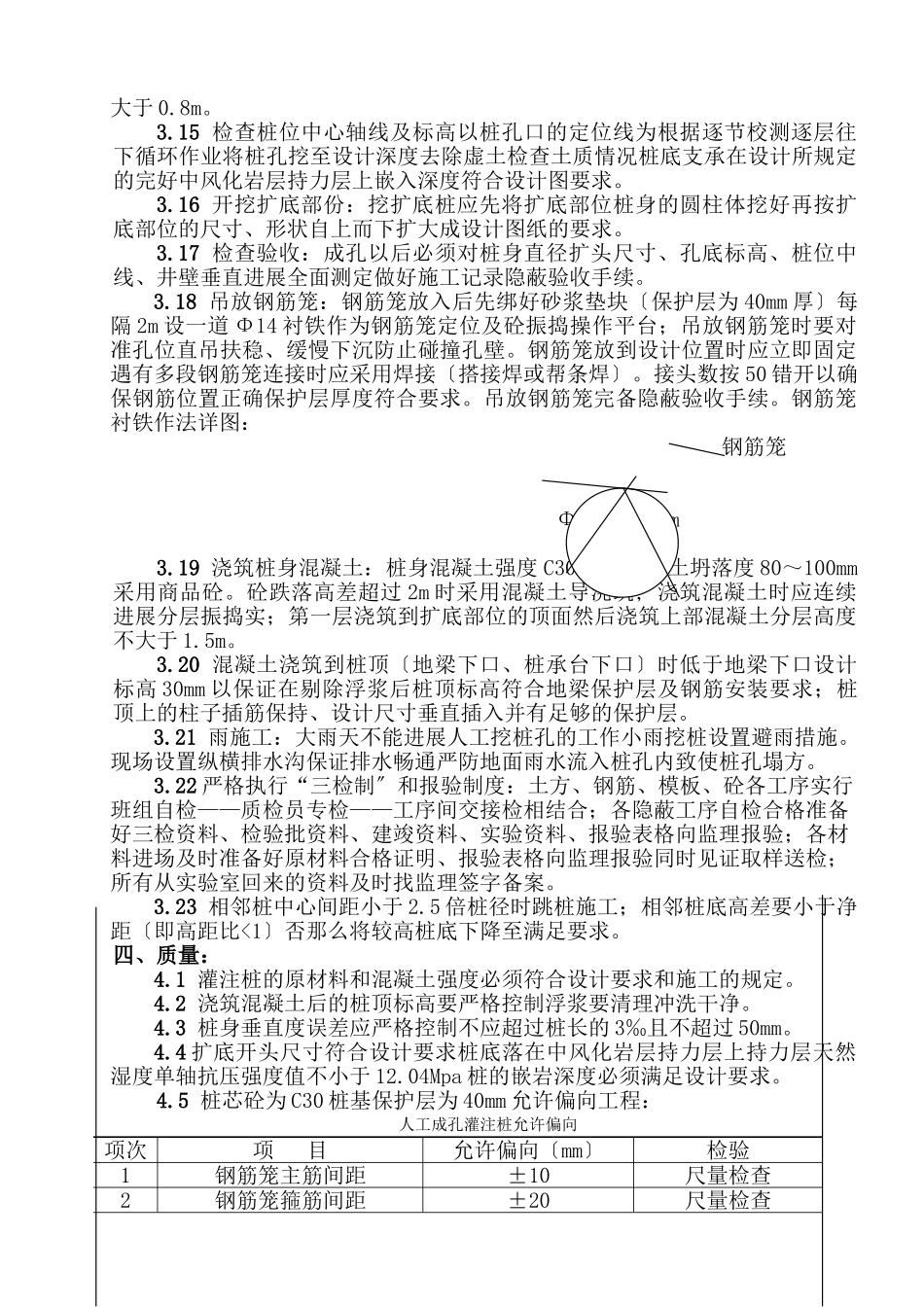

按根底平面图设置桩位轴线、定位点引测到周围固定建筑物上测定高程水准点;放线
