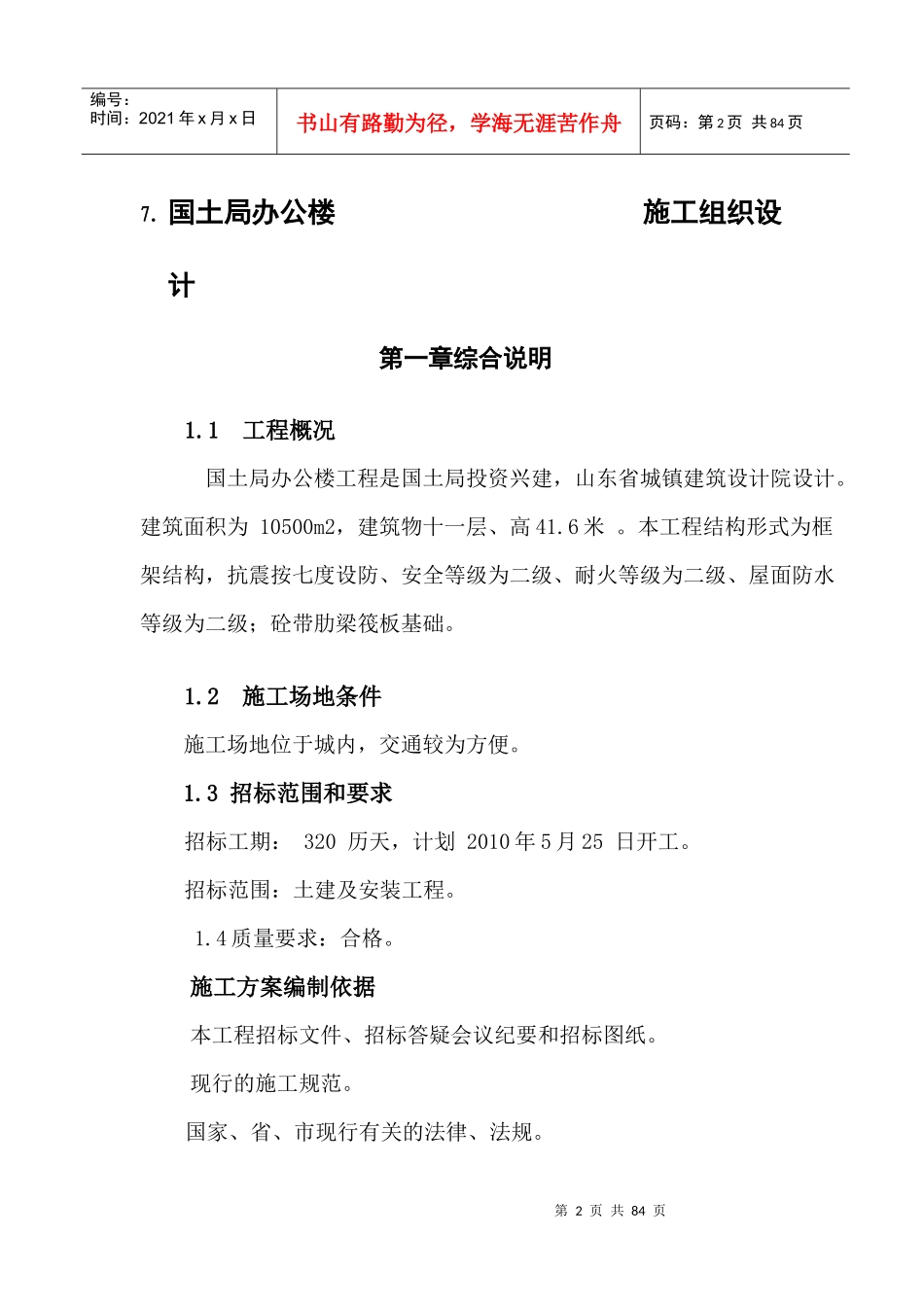

国土局办公楼施工组织设计第一章综合说明1
1工程概况国土局办公楼工程是国土局投资兴建,山东省城镇建筑设计院设计
建筑面积为10500m2,建筑物十一层、高41
本工程结构形式为框架结构,抗震按七度设防、安全等级为二级、耐火等级为二级、屋面防水等级为二级;砼带肋梁筏板基础
2施工场地条件施工场地位于城内,交通较为方便
3招标范围和要求招标工期:320历天,计划2010年5月25日开工
招标范围:土建及安装工程
4质量要求:合格
施工方案编制依据本工程招标文件、招标答疑会议纪要和招标图纸
现行的施工规范
国家、省、市现行有关的法律、法规
第3页共84页第2页共84页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共84页现行国家及地方标准、规范;公司管理、资金、劳动力、机械设备情况及类似工程施工经验
建筑施工手册、建设部颁发的《建筑工程施工现场管理规定》
第二章施工总体准备和计划第一节施工总体部署我公司如能中标,将贯彻“质量第一、信誉至上”的宗旨,加强项目管理,严格履行合同,确保业主满意
为了使本工程在甲方要求工期内完成,并在施工中合理安排劳动力和施工机具,降低成本
基础按后浇带划分二个施工段、楼板砼浇筑要求每段一次完成,在人力、机械、材料各方面尽可能使各个施工段的工序协调一致
施工顺序及施工段划分1、按先地下后地上、先结构后装修的原则,将工程划分为(1)地基与基础、(2)主体结构、(3)内外装修、设备安装、(4)收尾竣工四个阶段2、±0
00以下部分,先进行基础底板施工,接下来用多层胶合大模板组织柱基础施工,地下部分完成后开始采用大模板进行±0
00以上的施工
当主体工程全部完成后进行隔墙砌筑、水暖干管安装、电气通管穿带线等项目,
