第1页共78页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共78页漯河市郾城区2011年裴城-新店(二)个镇土地整治项目施工组织设计投标人:河南省凯达建筑有限公司2012年8月21日第2页共78页第1页共78页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共78页目录第一章施工方案及施工方法第二章劳动力计划第三章主要施工机械配置及计划第四章组织机构设置、管理人员配置第五章确保工程质量的技术组织措施第六章确保安全文明施工的技术组织措施第七章确保工期的技术组织措施第八章环境保护技术组织措施第九章施工平面布置图第十章施工总进度图表或工期网络图第3页共78页第2页共78页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共78页第一章施工方案及施工方法1

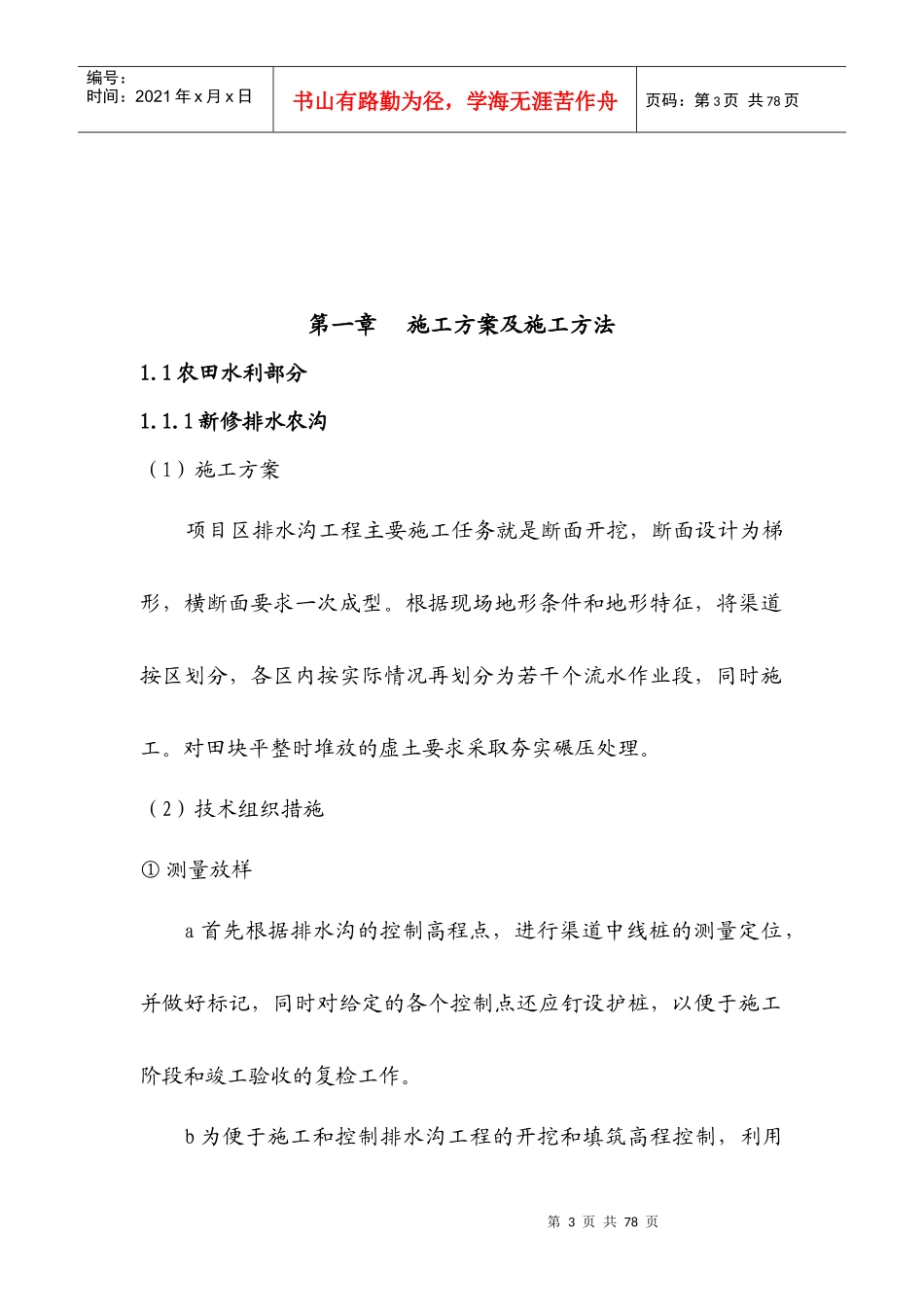

1农田水利部分1
1新修排水农沟(1)施工方案项目区排水沟工程主要施工任务就是断面开挖,断面设计为梯形,横断面要求一次成型
根据现场地形条件和地形特征,将渠道按区划分,各区内按实际情况再划分为若干个流水作业段,同时施工
对田块平整时堆放的虚土要求采取夯实碾压处理
(2)技术组织措施①测量放样a首先根据排水沟的控制高程点,进行渠道中线桩的测量定位,并做好标记,同时对给定的各个控制点还应钉设护桩,以便于施工阶段和竣工验收的复检工作
b为便于施工和控制排水沟工程的开挖和填筑高程控制,利用第4页共78页第3页共78页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共78页给定的水准高程控制点采用闭合水准测量(或附合水准测量)的方法,加密测设临时水准桩,临时水准桩在方木桩顶部钉铁钉,四周护以混凝土埋设在便于施工和利于保护的位置上,编号并做好标记
②土方开挖a沟槽开挖必须根据施工放样确定的沟槽中心线及开挖边线,按照设计断面进行开挖施工
