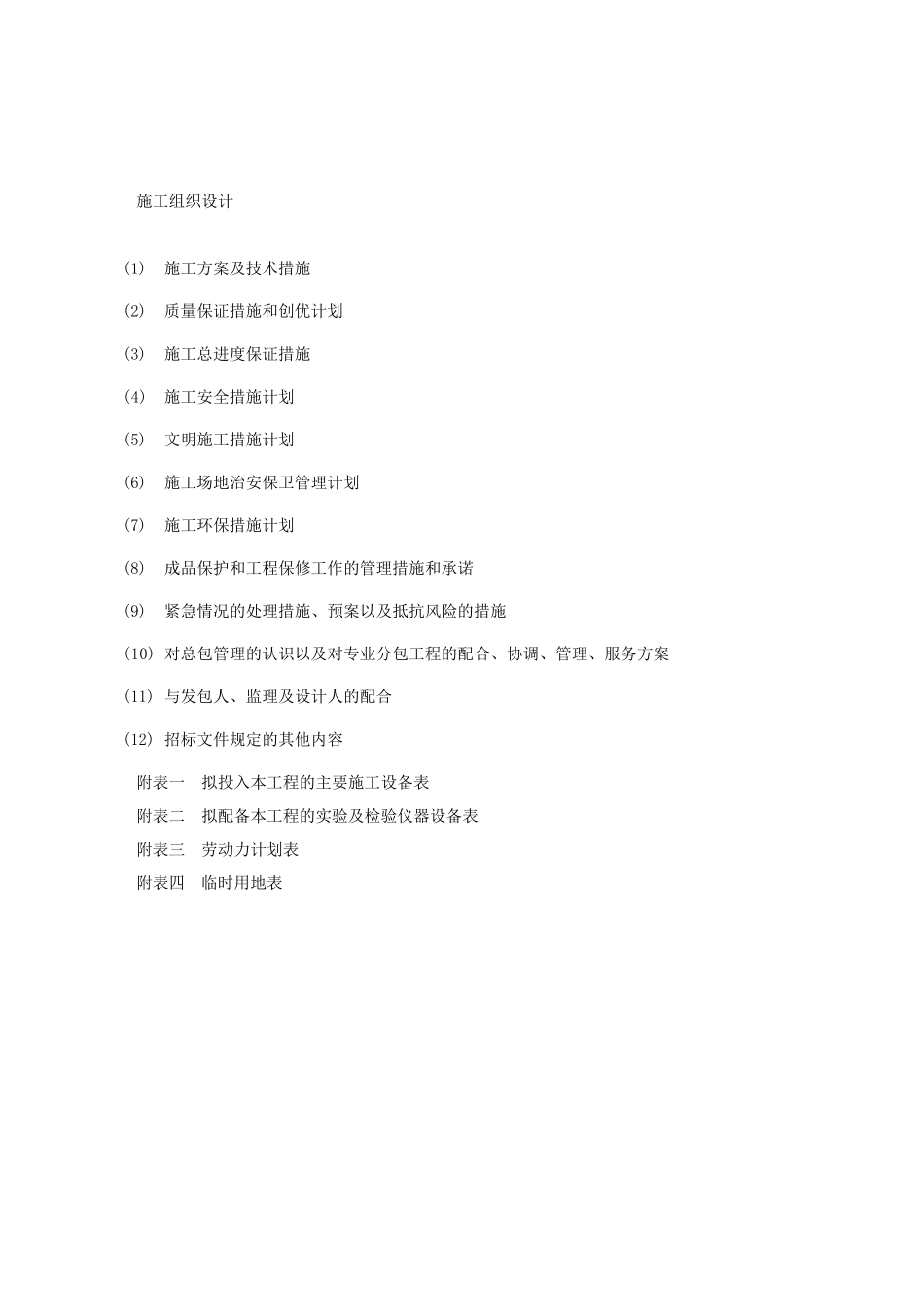

施工组织设计(1)施工方案及技术措施(2)质量保证措施和创优计划(3)施工总进度保证措施(4)施工安全措施计划(5)文明施工措施计划(6)施工场地治安保卫管理计划(7)施工环保措施计划(8)成品保护和工程保修工作的管理措施和承诺(9)紧急情况的处理措施、预案以及抵抗风险的措施(10)对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案(11)与发包人、监理及设计人的配合(12)招标文件规定的其他内容附表一拟投入本工程的主要施工设备表附表二拟配备本工程的实验及检验仪器设备表附表三劳动力计划表附表四临时用地表(1)施工方案及技术措施多联机安装1、安装工程总程序人力组织、机具进场、会审图纸及技术交底、材料采购进场支托架制作、墙上打洞、开槽、线槽安装、电线、焊接安装主管线、支托架安装、主管线保温、分歧管焊接、主管线焊接、凝结水管线安装、管线保温、电力线敷设、室内机固定及接口、室外机支架固定及接口管道系统的吹污、试压、凝结水管试漏、系统抽真空、系统充氟试机调试、运行系统最后整理、验收2、安装要点及技术要求:2

1、打洞及处理:核准应开洞孔的位置及尺寸,无误后在要打洞的墙板上标出所开洞孔的大小,征得业主和现场监理同意后进行打孔作业
管线过墙洞,采用电锤打孔,若不适宜电锤打孔的墙壁在征得业主同意后方可用其它方式打孔
孔的大小大于穿过管线(含保温层)外径,吊装室内机及支托架固定采用膨胀螺栓
管线穿过墙体或楼板处应设镀锌铁皮套管或钢套管,管道的焊缝不得置于套管内,镀锌铁皮套管应与墙面或楼板平齐,但应比地面高出20mm,管道与套管得空隙应用隔热或其它不燃材料填塞,不得将套管作为管道支撑
