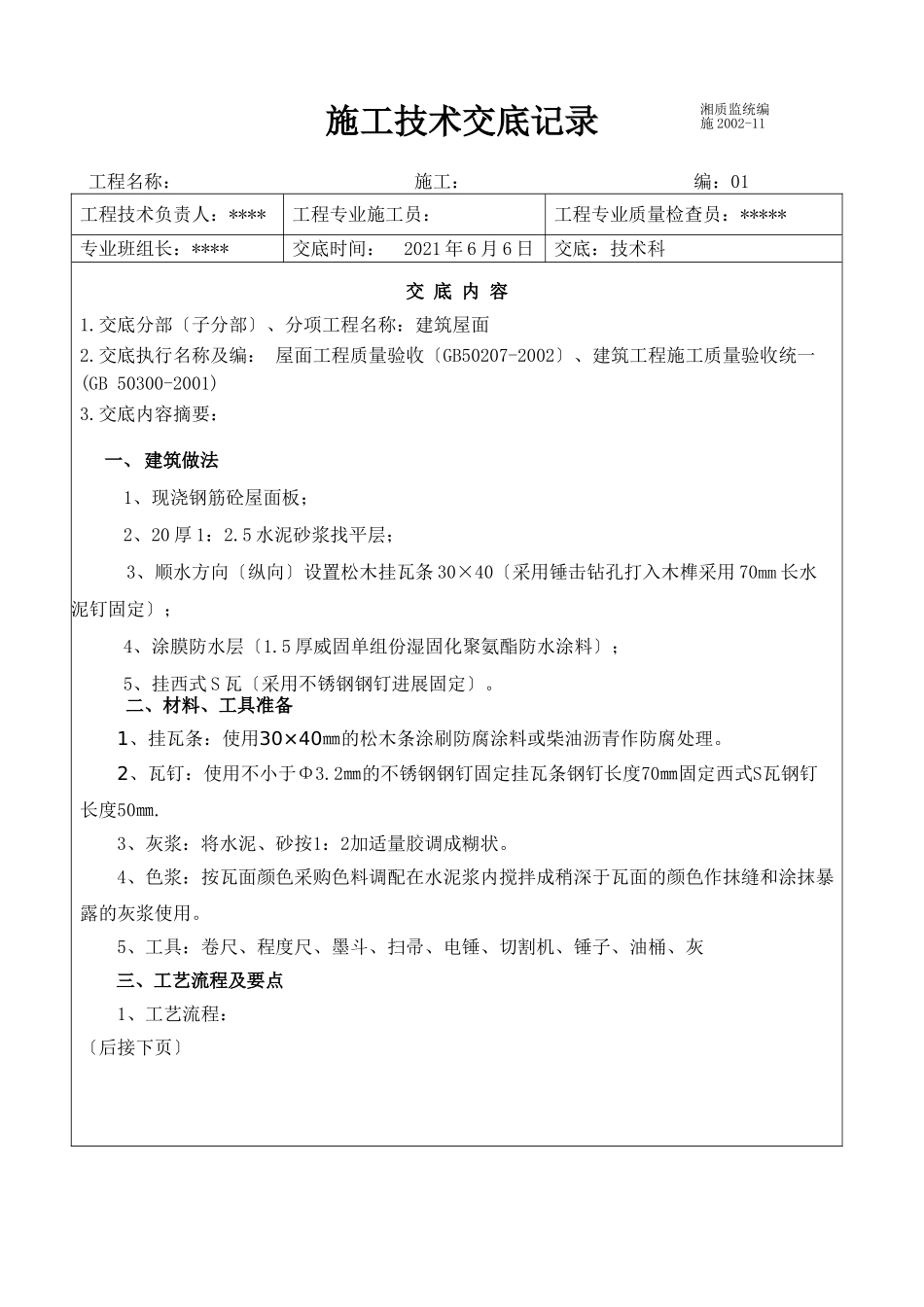

施工技术交底记录工程名称:施工:编:01工程技术负责人:****工程专业施工员:工程专业质量检查员:*****专业班组长:****交底时间:2021年6月6日交底:技术科交底内容1
交底分部〔子分部〕、分项工程名称:建筑屋面2
交底执行名称及编:屋面工程质量验收〔GB50207-2002〕、建筑工程施工质量验收统一(GB50300-2001)3
交底内容摘要:一、建筑做法1、现浇钢筋砼屋面板;2、20厚1:2
5水泥砂浆找平层;3、顺水方向〔纵向〕设置松木挂瓦条30×40〔采用锤击钻孔打入木榫采用70mm长水泥钉固定〕;4、涂膜防水层〔1
5厚威固单组份湿固化聚氨酯防水涂料〕;5、挂西式S瓦〔采用不锈钢钢钉进展固定〕
二、材料、工具准备1、挂瓦条:使用30×40㎜的松木条涂刷防腐涂料或柴油沥青作防腐处理
2、瓦钉:使用不小于Φ3
2㎜的不锈钢钢钉固定挂瓦条钢钉长度70㎜固定西式S瓦钢钉长度50㎜
3、灰浆:将水泥、砂按1:2加适量胶调成糊状
4、色浆:按瓦面颜色采购色料调配在水泥浆内搅拌成稍深于瓦面的颜色作抹缝和涂抹暴露的灰浆使用

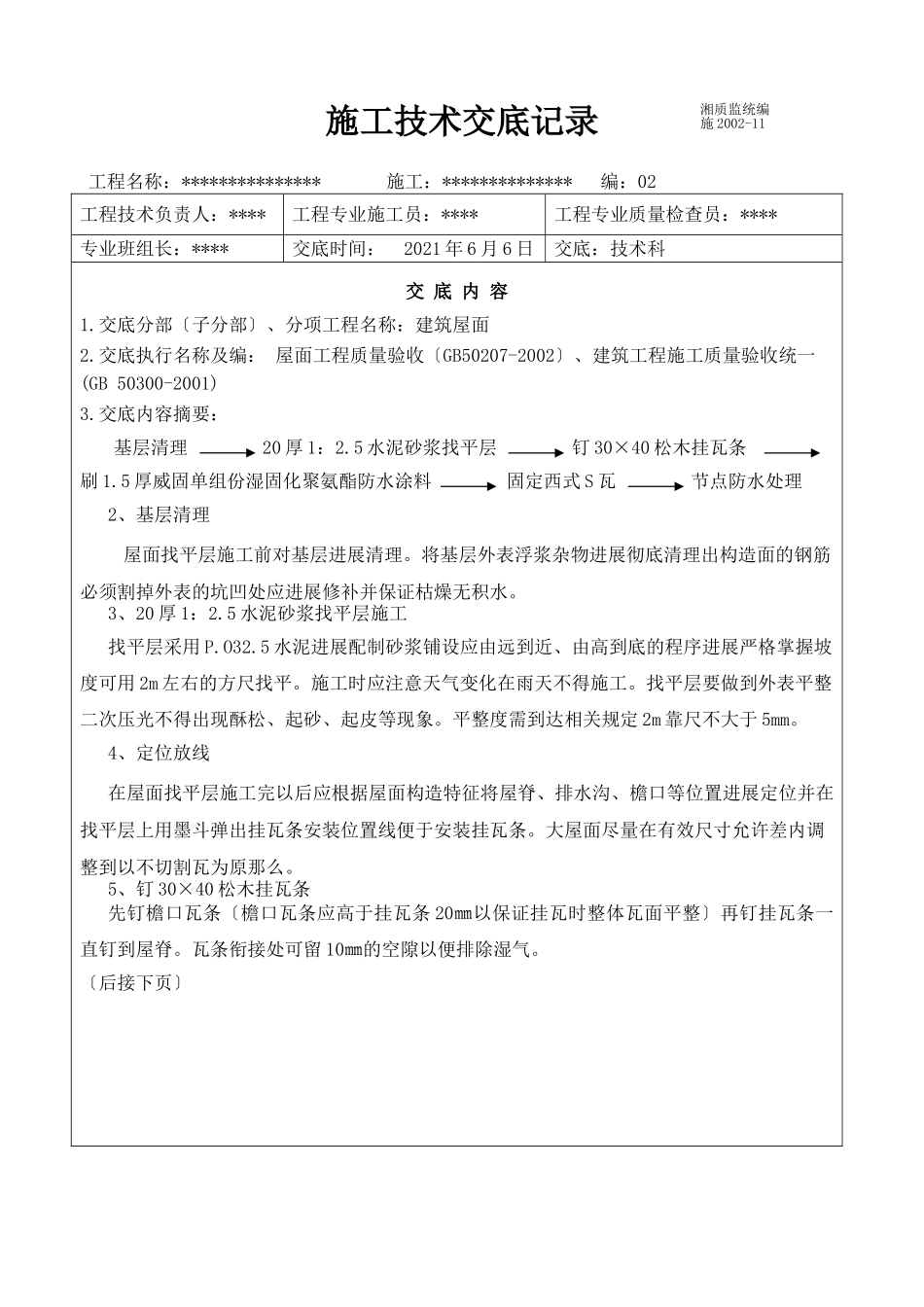

5、工具:卷尺、程度尺、墨斗、扫帚、电锤、切割机、锤子、油桶、灰三、工艺流程及要点1、工艺流程:〔后接下页〕湘质监统编施2002-11施工技术交底记录工程名称:***************施工:**************编:02工程技术负责人:****工程专业施工员:****工程专业质量检查员:****专业班组长:****交底时间:2021年6月6日交底:技术科交底内容1
交底分部〔子分部〕、分项工程名称:建筑屋面2
交底执行名称及编:屋面工程质量验收〔GB50207-2002〕、建筑工程施工质量验收统一(GB50300-2001)3

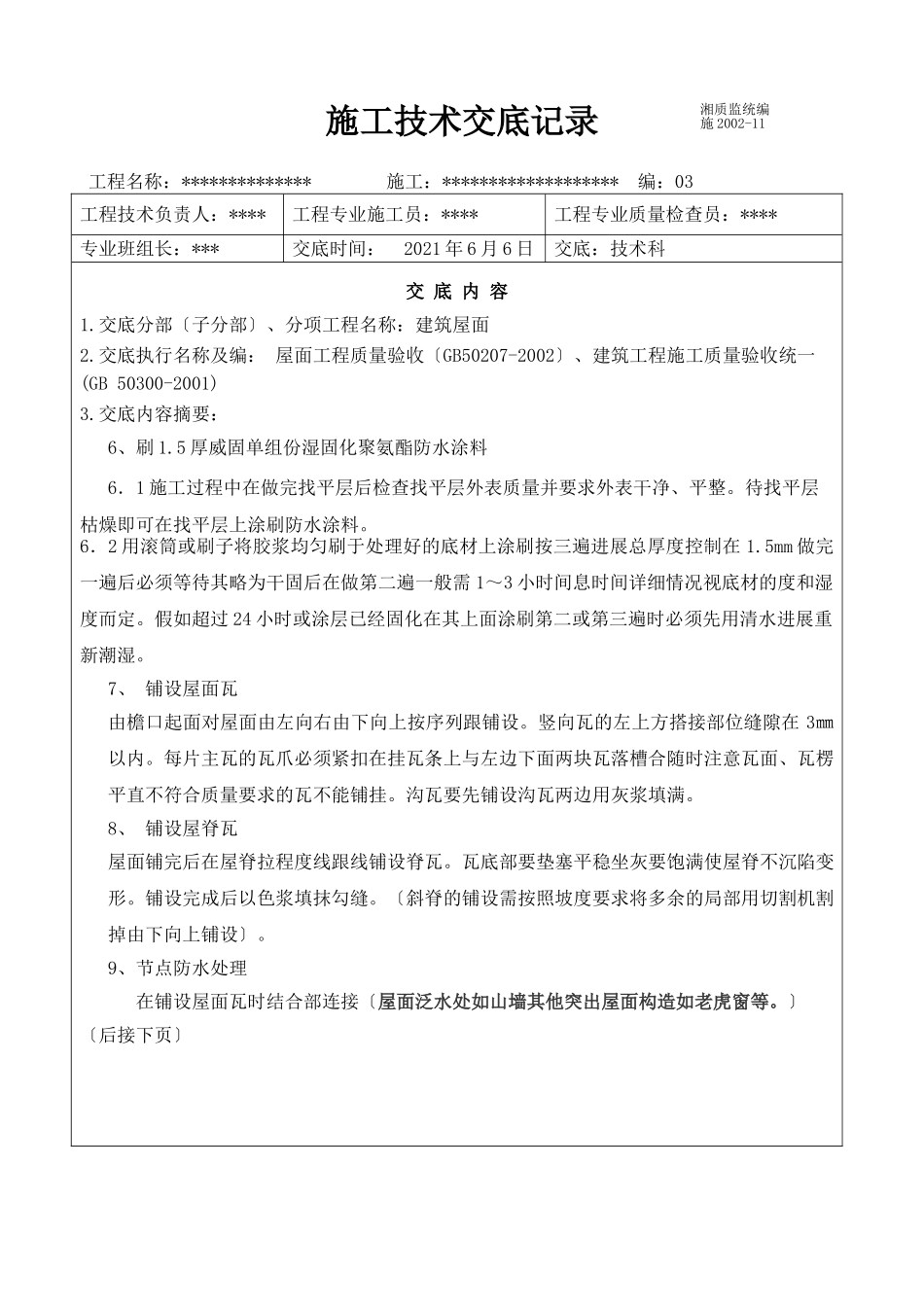

交底内容摘要:基层清理20厚1:2
5水泥砂浆找平层钉30×40松木挂瓦条刷1
5厚威固单组份湿固化聚氨酯防
