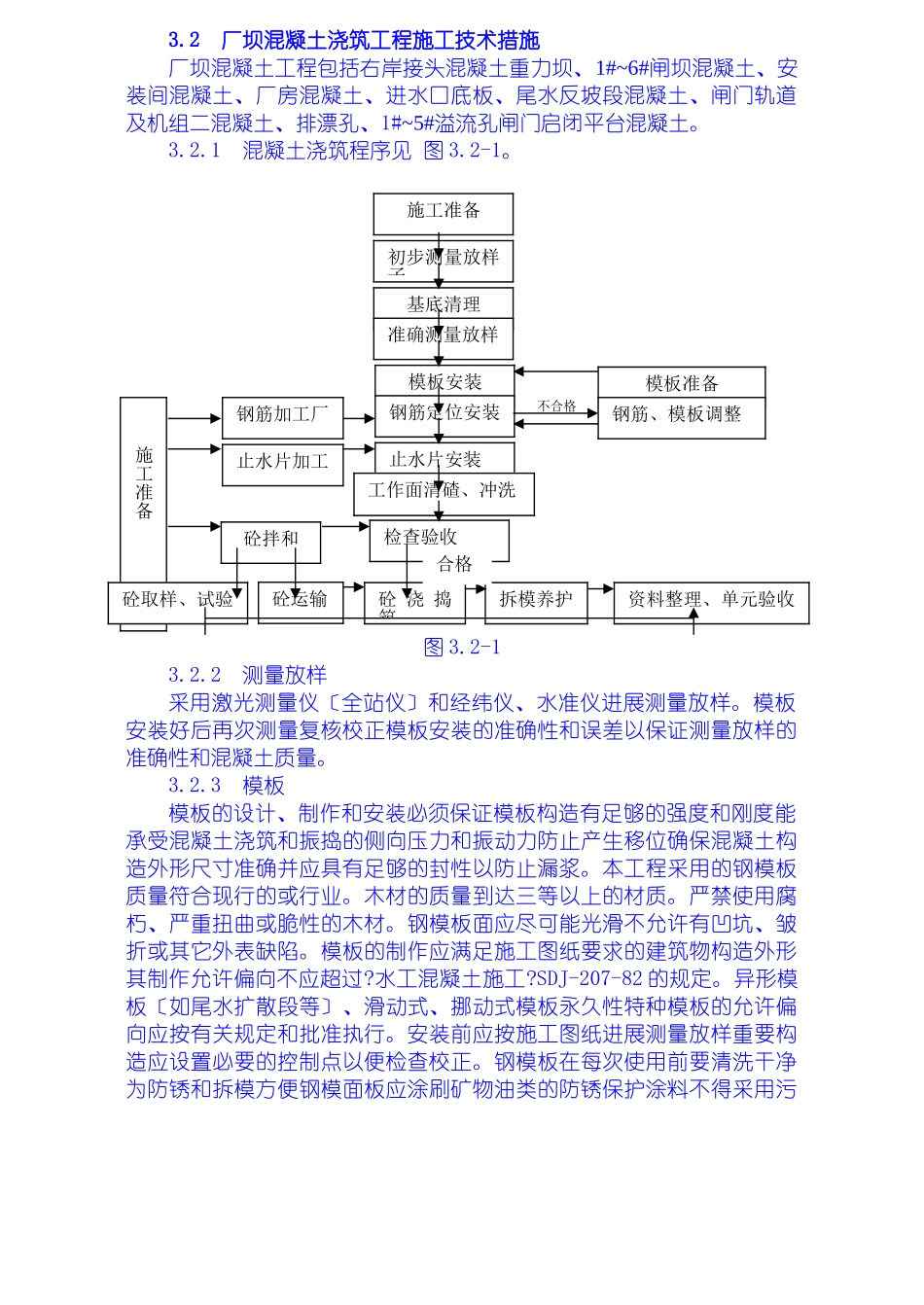

2厂坝混凝土浇筑工程施工技术措施厂坝混凝土工程包括右岸接头混凝土重力坝、1#~6#闸坝混凝土、安装间混凝土、厂房混凝土、进水口底板、尾水反坡段混凝土、闸门轨道及机组二混凝土、排漂孔、1#~5#溢流孔闸门启闭平台混凝土
1混凝土浇筑程序见图3
2测量放样采用激光测量仪〔全站仪〕和经纬仪、水准仪进展测量放样
模板安装好后再次测量复核校正模板安装的准确性和误差以保证测量放样的准确性和混凝土质量
3模板模板的设计、制作和安装必须保证模板构造有足够的强度和刚度能承受混凝土浇筑和振捣的侧向压力和振动力防止产生移位确保混凝土构造外形尺寸准确并应具有足够的封性以防止漏浆
本工程采用的钢模板质量符合现行的或行业
木材的质量到达三等以上的材质
严禁使用腐朽、严重扭曲或脆性的木材
钢模板面应尽可能光滑不允许有凹坑、皱折或其它外表缺陷
模板的制作应满足施工图纸要求的建筑物构造外形其制作允许偏向不应超过
水工混凝土施工
SDJ-207-82的规定
异形模板〔如尾水扩散段等〕、滑动式、挪动式模板永久性特种模板的允许偏向应按有关规定和批准执行
安装前应按施工图纸进展测量放样重要构造应设置必要的控制点以便检查校正
钢模板在每次使用前要清洗干净为防锈和拆模方便钢模面板应涂刷矿物油类的防锈保护涂料不得采用污施工准备初步测量放样子基底清理准确测量放样模板安装模板准备钢筋定位安装检查验收钢筋、模板调整砼浇捣筑砼运输砼拌和钢筋加工厂施工准备拆模养护资料整理、单元验收砼取样、试验止水片安装止水片加工合格工作面清碴、冲洗不合格染混凝土的油剂不得影响混凝土或钢筋混凝土的质量
木模板面应采用烤涂石蜡或其它保护涂料按使用部位分类编妥善保
模板安装要具有足够的稳定性、刚度和强度以保证混凝土浇筑后构造物的形状和互相位置等符合设计要求;模板安装前要去除其外表杂物对已变形模板进展校正;
