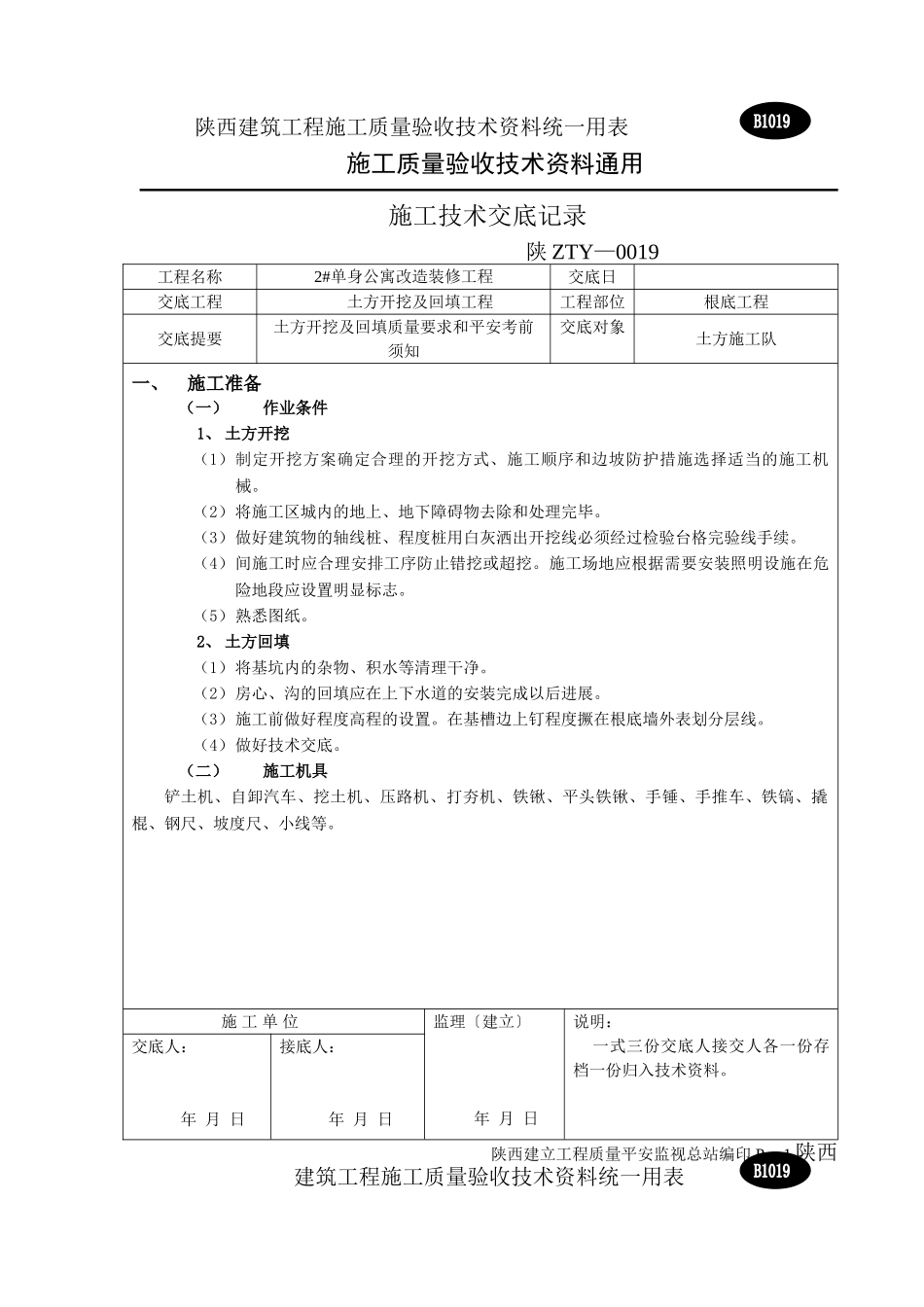

陕西建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用施工技术交底记录陕ZTY—0019工程名称2#单身公寓改造装修工程交底日交底工程土方开挖及回填工程工程部位根底工程交底提要土方开挖及回填质量要求和平安考前须知交底对象土方施工队一、施工准备(一)作业条件1、土方开挖(1)制定开挖方案确定合理的开挖方式、施工顺序和边坡防护措施选择适当的施工机械。(2)将施工区城内的地上、地下障碍物去除和处理完毕。(3)做好建筑物的轴线桩、程度桩用白灰洒出开挖线必须经过检验台格完验线手续。(4)间施工时应合理安排工序防止错挖或超挖。施工场地应根据需要安装照明设施在危险地段应设置明显标志。(5)熟悉图纸。2、土方回填(1)将基坑内的杂物、积水等清理干净。(2)房心、沟的回填应在上下水道的安装完成以后进展。(3)施工前做好程度高程的设置。在基槽边上钉程度撅在根底墙外表划分层线。(4)做好技术交底。(二)施工机具铲土机、自卸汽车、挖土机、压路机、打夯机、铁锹、平头铁锹、手锤、手推车、铁镐、撬棍、钢尺、坡度尺、小线等。施工单位监理〔建立〕年月日说明:一式三份交底人接交人各一份存档一份归入技术资料。交底人:年月日接底人:年月日陕西建立工程质量平安监视总站编印.P.1陕西建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用施工技术交底记录陕ZTY—0019工程名称2#单身公寓改造装修工程交底日交底工程土方开挖及回填工程工程部位根底工程交底提要土方开挖及回填质量要求和平安考前须知交底对象土方施工队二、质量及技术要求(一)土方开挖工程质量要求项序项目允许偏向或允许值〔mm〕柱基、基坑、基槽挖方场地平整人工机械主控工程1标高-50±30±502长度、宽度〔由设计中心线向两边量〕+200-50+300-100+500-100-一般工程3边坡设计要求1外表平整度2020502基底土性设计要求注:地〔路〕面基层的偏向只适用于直接在挖、填土方上做地〔路〕面的基层。〔二〕、深度开挖±0.000至-1.45m人工平整深度1.5m。开挖宽度以原有建筑轴线到边3.5m宽。〔三〕土方回填工程质量要求项序项目允许偏向或允许值〔mm〕柱基、基坑、基槽挖方场地平整人工机械主控工程1标高-50±30±502分层压实系数设计要求一般工程1回填土料设计要求2分层厚度及含水量设计要求3外表平整度202020桩顶做300mm厚3:7灰土垫层,灰土垫层的压实系数均不小于0.97。用压路机分两次压实。施工单位监理〔建立〕年月日说明:一式三份交底人接交人各一份存档一份归入技术资料。交底人:年月日接底人:年月日陕西建立工程质量平安监视总站编印.P.陕西建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用施工技术交底记录陕ZTY—0019工程名称2#单身公寓改造装修工程交底日交底工程土方开挖及回填工程工程部位根底工程交底提要土方开挖及回填质量要求和平安考前须知交底对象土方施工队三、工艺流程(二)土方开挖确定开挖的顺序和坡度→沿灰线切出槽边轮廓线→分层开挖→修整槽边→清底(三)土方回填基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打实→检验实度→修整找平验收基坑底地坪上清理→检验土质→分层铺土→分层碾压实→检验实度→修整找平验收三、操作工艺(一)土方开挖1、人工开挖浅根底测量放线→切线分层开挖→修坡→整平2、机械开挖机械开挖时要配合少量人工清土将机械挖不到的地方运到机械作业半径内由机械运走。机械开挖在接近槽底时用水准仪控制标高预留20~30cm土层人工开挖.以防止超挖。3、开挖到距槽底50cm以内后测量人员测出距槽底50cm的程度标志线然后在槽帮上或基坑底部钉上小木桩清理底部土层时用它们来控制标高。根据轴线及根底轮廓检验基槽尺寸修整边坡和基底。4、考前须知(1)开挖过程中严格控制开挖尺寸基坑底部的开挖宽度要考虑工作面的增加宽度并在开挖过程中试打钎防止大面积的二次开挖。施工时尽力防止基底超挖个别超挖的地方经设计给出方案用级配砂石回填。(2)尽量减少对基土的扰动假设根底不能及时施工时可预留200~300mm土层不挖待作根底时再挖。施工单位监理〔建立〕年月日说明:一式三份交底人接交人各一份存...
