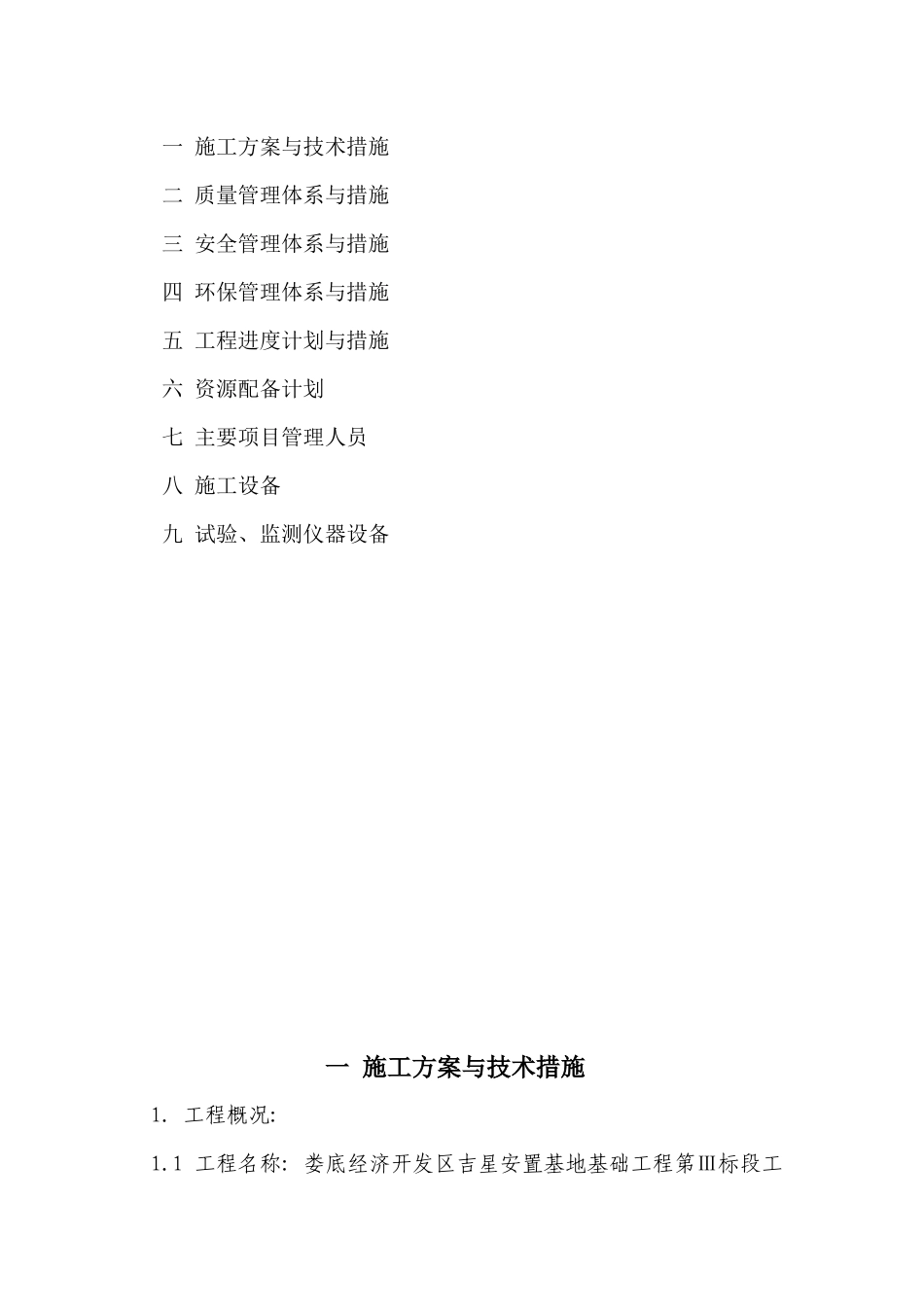

娄底经济开发区吉星安置基地基础工程第Ⅲ标段工程施工组织设计编制单位:湖南万力建设集团有限公司2013年1月22日目录一施工方案与技术措施二质量管理体系与措施三安全管理体系与措施四环保管理体系与措施五工程进度计划与措施六资源配备计划七主要项目管理人员八施工设备九试验、监测仪器设备一施工方案与技术措施1
工程概况:1
1工程名称:娄底经济开发区吉星安置基地基础工程第Ⅲ标段工程1
2建设地点:娄底经济开发区吉星路以西1
3建设单位:娄底经济技术开发投资建设有限公司1
4拟定工期:90天(日历日)1
5工程具体情况:本标段包括35#、36#、39#、40#、43#、44#栋房屋的基础工程,本基础工程采用大直径人工挖孔灌注桩,桩端支承于石灰岩上,桩端承载力特征值为8500KPa,桩长设计要求所有桩长不小于6米,桩芯砼强度等级为C25
当桩长小于6米时,采用墩基础,墩基采用砼强度等级为C25
工程场地地质条件根据《娄底经济技术开发区吉星市场岩土工程详细勘察报告》提供
2各分项工程主要施工方法及技术措施(一)人工挖孔灌注桩2
1施工工艺流程测量定桩位→砼防踢护壁→采用“十”字线引出方式把孔中心引至护壁上,用水泥钉、油漆做好标志→埋设护栏钢筋,护栏制安→第一节挖土、孔内排水通风→校正孔中心及几何尺寸→修整孔壁→绑扎护壁钢筋→安装护壁模板→校正中心及模板圆度→浇灌护壁混凝土→养护→拆模板、修理护壁砼→下节挖土、排水、送风……循环施工→终孔验孔→钢筋笼制安→钢筋笼隐蔽验收→浇桩身砼→养护
2测量放线⑴检查复核控制桩各点,检查其建筑基线尺寸是否符合要求
⑵根据有关坐标、水准点,测定各轴线的位置与场地标高
对各轴的位置,均设置轴线编号,并加以标记,且做好临时保护措施,不得随意破坏
⑶依据已有的定位坐标点,测定桩位轴线和高程基准点
确定好桩位中心,以中心为圆心,以桩身半径加护壁厚度为半径画出上部
