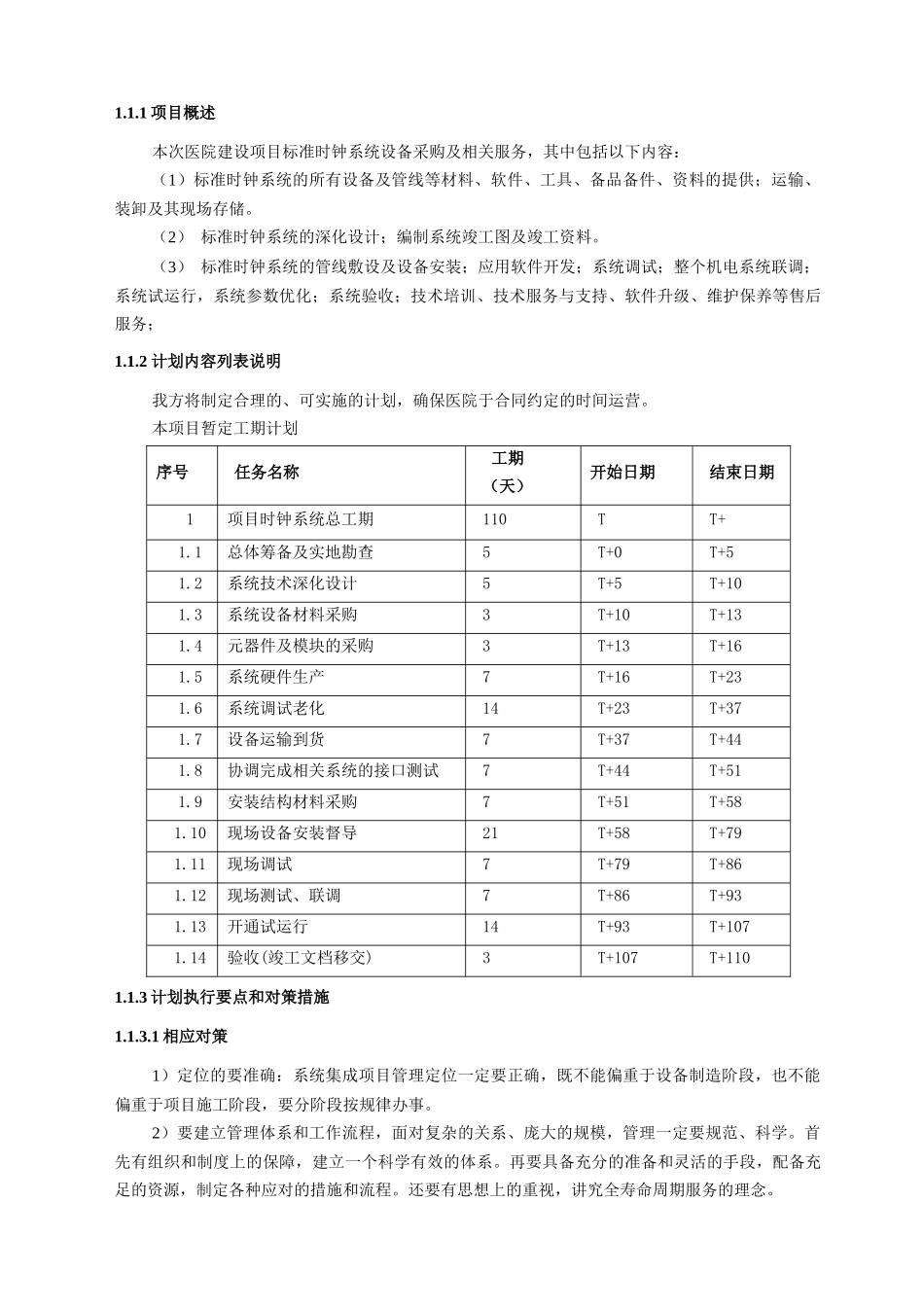

1项目概述本次医院建设项目标准时钟系统设备采购及相关服务,其中包括以下内容:(1)标准时钟系统的所有设备及管线等材料、软件、工具、备品备件、资料的提供;运输、装卸及其现场存储
(2)标准时钟系统的深化设计;编制系统竣工图及竣工资料
(3)标准时钟系统的管线敷设及设备安装;应用软件开发;系统调试;整个机电系统联调;系统试运行,系统参数优化;系统验收;技术培训、技术服务与支持、软件升级、维护保养等售后服务;1
2计划内容列表说明我方将制定合理的、可实施的计划,确保医院于合同约定的时间运营
本项目暂定工期计划序号任务名称工期(天)开始日期结束日期1项目时钟系统总工期110TT+1
1总体筹备及实地勘查5T+0T+51
2系统技术深化设计5T+5T+101
3系统设备材料采购3T+10T+131
4元器件及模块的采购3T+13T+161
5系统硬件生产7T+16T+231
6系统调试老化14T+23T+371
7设备运输到货7T+37T+441
8协调完成相关系统的接口测试7T+44T+511
9安装结构材料采购7T+51T+581
10现场设备安装督导21T+58T+791
11现场调试7T+79T+861
12现场测试、联调7T+86T+931
13开通试运行14T+93T+1071
14验收(竣工文档移交)3T+107T+1101

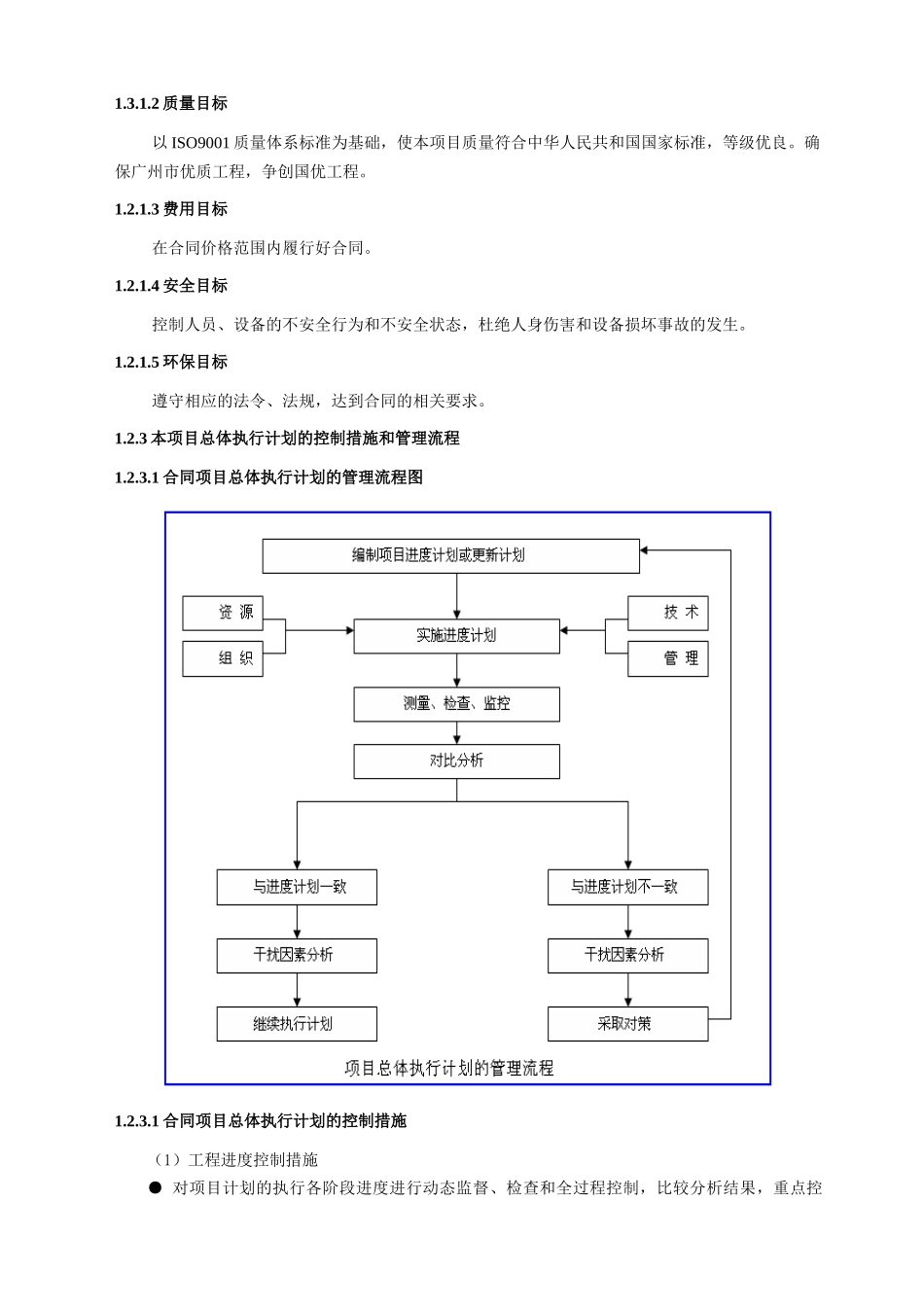

3计划执行要点和对策措施1
1相应对策1)定位的要准确:系统集成项目管理定位一定要正确,既不能偏重于设备制造阶段,也不能偏重于项目施工阶段,要分阶段按规律办事
2)要建立管理体系和工作流程,面对复杂的关系、庞大的规模,管理一定要规范、科学
首先有组织和制度上的保障,建立一个科学有效的体系
再要具备充分的准备和灵活的手段,配备充足的资源,制定各种应对的措施和流程
还要有思想上的重视,讲究全寿命周期服务的理念

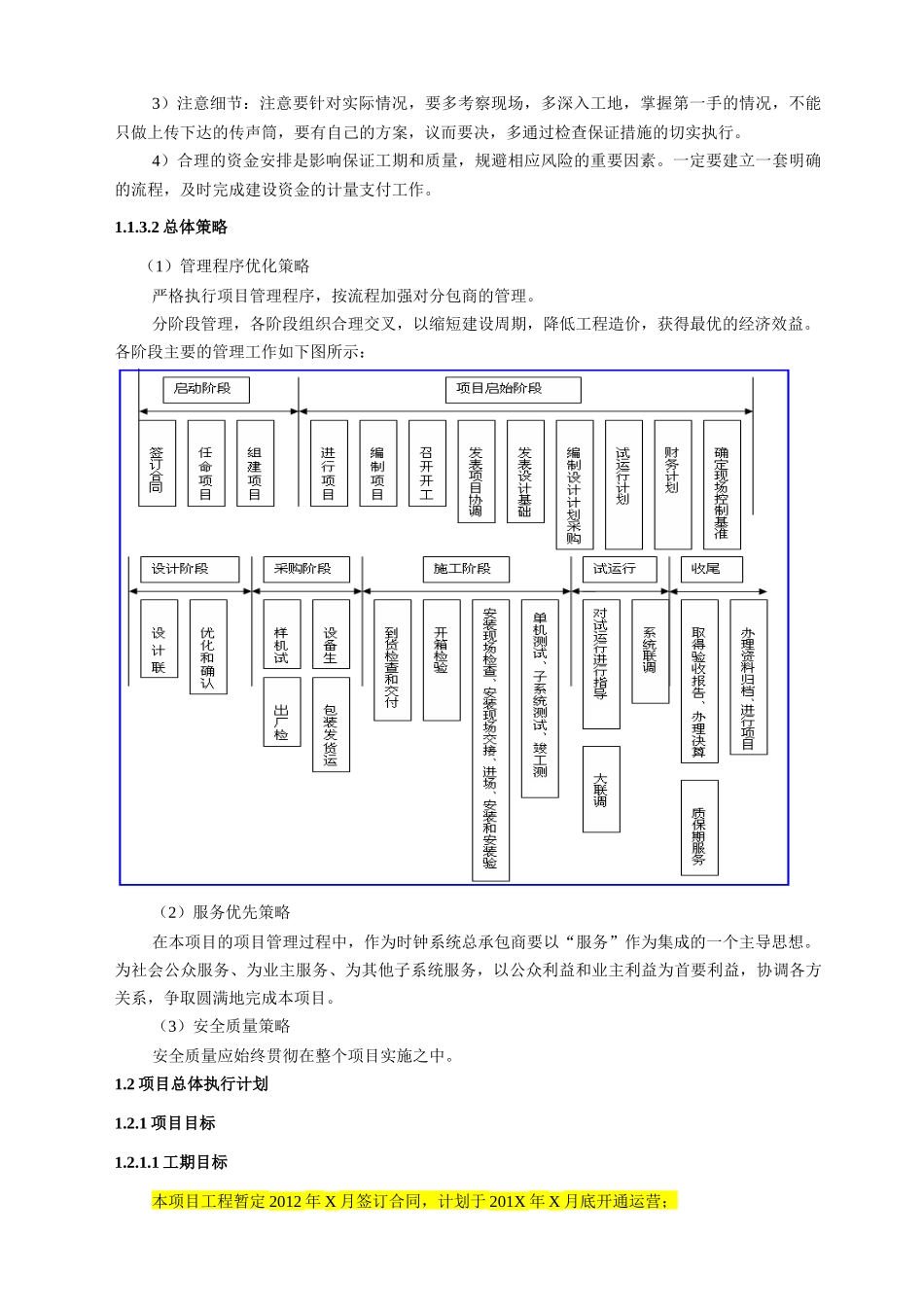

3)注意细节:注意
