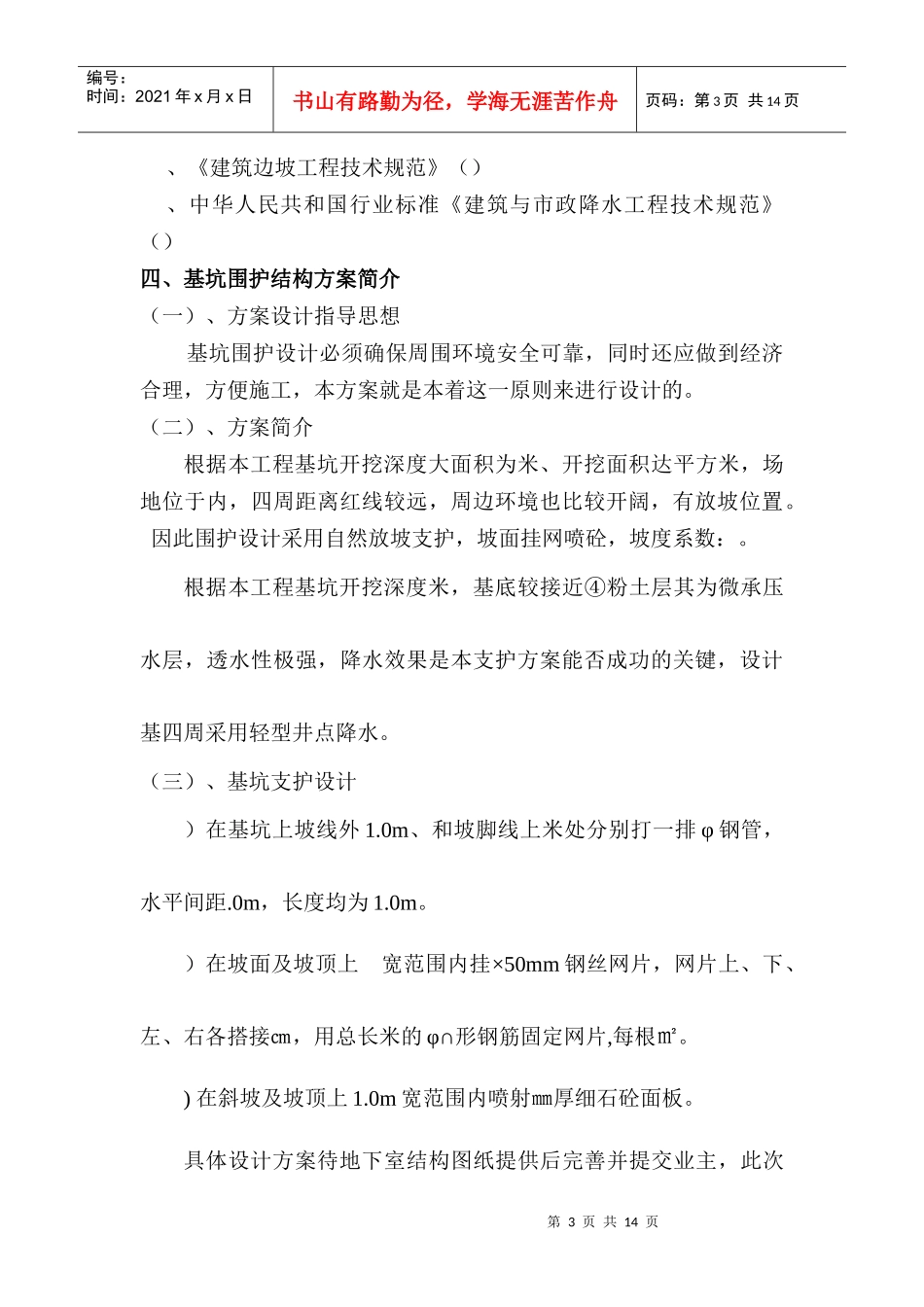

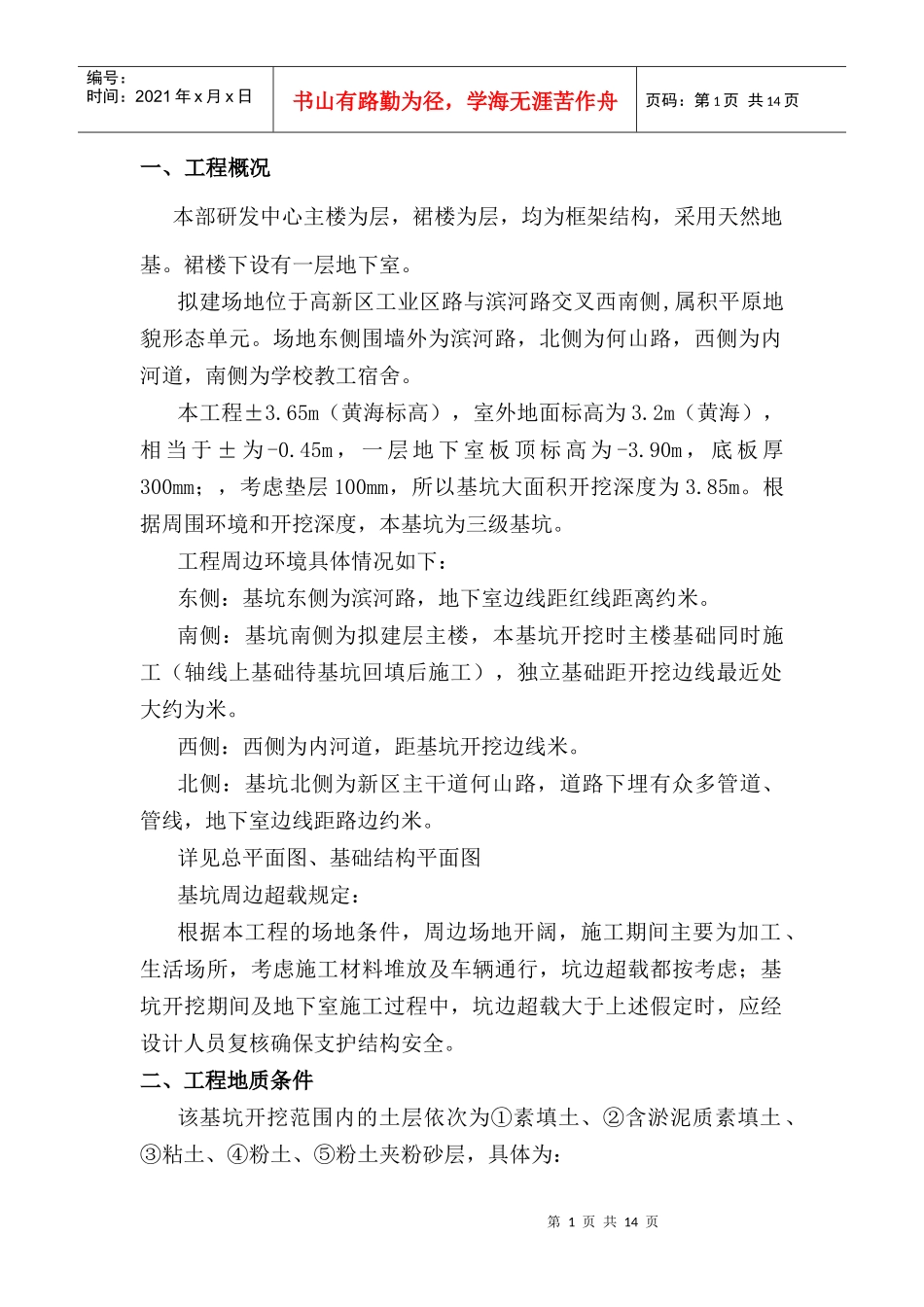

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页一、工程概况本部研发中心主楼为层,裙楼为层,均为框架结构,采用天然地基
裙楼下设有一层地下室
拟建场地位于高新区工业区路与滨河路交叉西南侧,属积平原地貌形态单元
场地东侧围墙外为滨河路,北侧为何山路,西侧为内河道,南侧为学校教工宿舍
65m(黄海标高),室外地面标高为3
2m(黄海),相当于±为-0
45m,一层地下室板顶标高为-3
90m,底板厚300mm;,考虑垫层100mm,所以基坑大面积开挖深度为3
根据周围环境和开挖深度,本基坑为三级基坑
工程周边环境具体情况如下:东侧:基坑东侧为滨河路,地下室边线距红线距离约米
南侧:基坑南侧为拟建层主楼,本基坑开挖时主楼基础同时施工(轴线上基础待基坑回填后施工),独立基础距开挖边线最近处大约为米
西侧:西侧为内河道,距基坑开挖边线米
北侧:基坑北侧为新区主干道何山路,道路下埋有众多管道、管线,地下室边线距路边约米
详见总平面图、基础结构平面图基坑周边超载规定:根据本工程的场地条件,周边场地开阔,施工期间主要为加工、生活场所,考虑施工材料堆放及车辆通行,坑边超载都按考虑;基坑开挖期间及地下室施工过程中,坑边超载大于上述假定时,应经设计人员复核确保支护结构安全
二、工程地质条件该基坑开挖范围内的土层依次为①素填土、②含淤泥质素填土、③粘土、④粉土、⑤粉土夹粉砂层,具体为:第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页①素填土:灰黄~灰色,松散,主要为粉土和粉质粘土,含少量碎砖、石子,结构松散,土质不均
局部有垃圾和碎砖
层底埋深为~米,厚度~米
②含淤泥质素填土:灰色,松散,以粉质粘土为主,偶含腐植物,土质不均
层底埋深为~米,厚度~米
③粘土:灰黄色,硬塑
